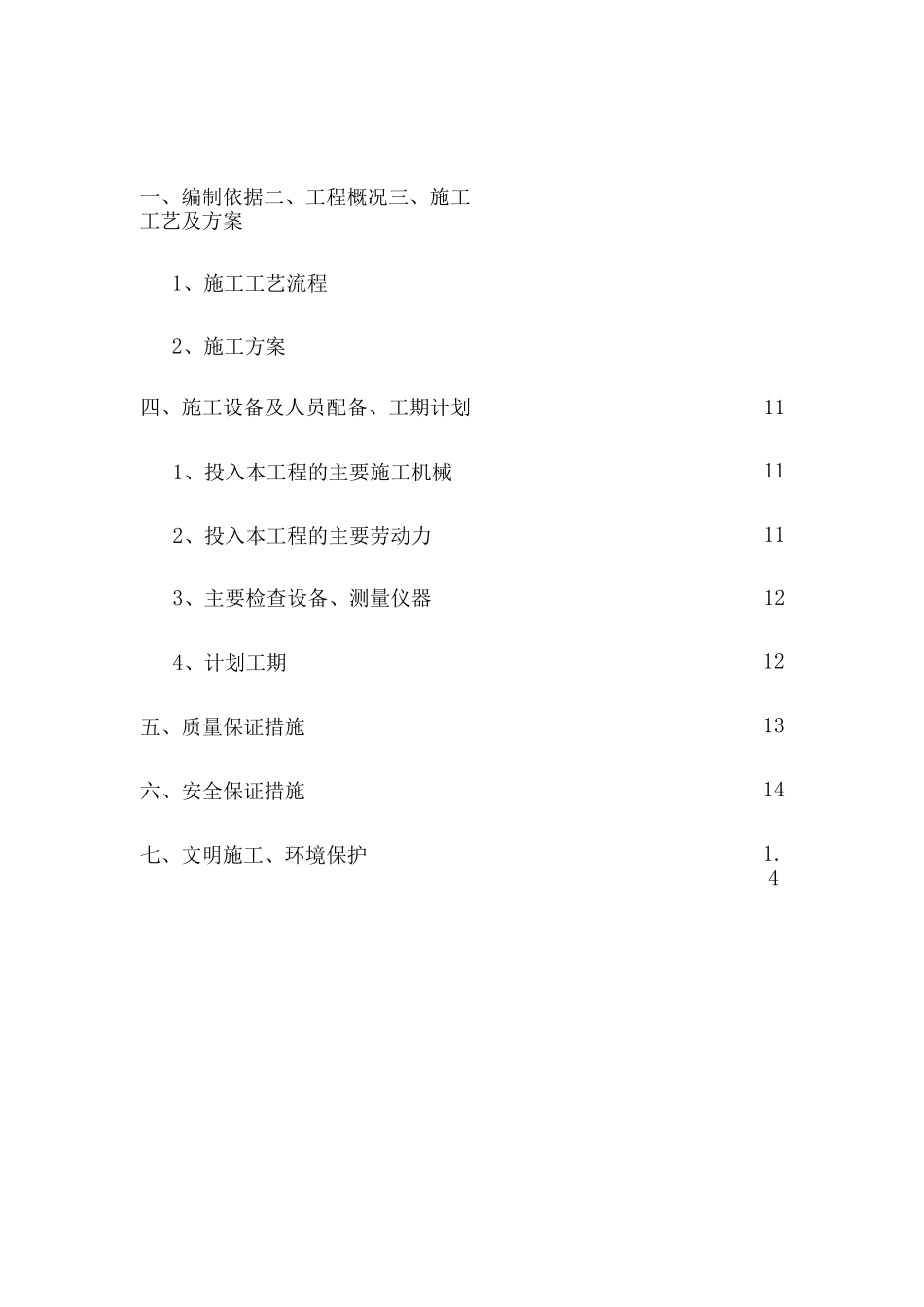

一、编制依据二、工程概况三、施工工艺及方案1、施工工艺流程2、施工方案四、施工设备及人员配备、工期计划111、投入本工程的主要施工机械112、投入本工程的主要劳动力113、主要检查设备、测量仪器124、计划工期12五、质量保证措施13六、安全保证措施14七、文明施工、环境保护1

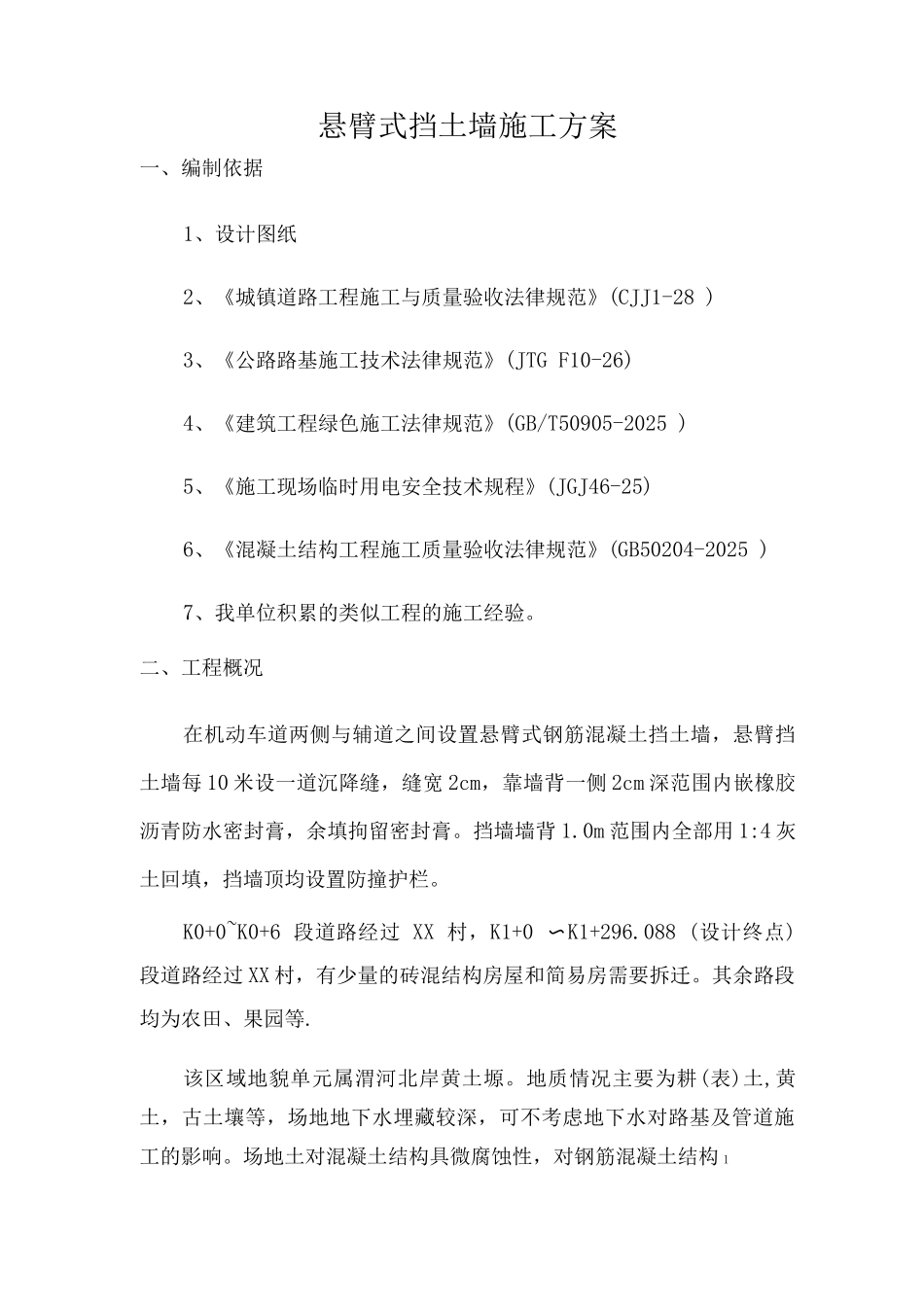

4悬臂式挡土墙施工方案一、编制依据1、设计图纸2、《城镇道路工程施工与质量验收法律规范》(CJJ1-28 )3、《公路路基施工技术法律规范》(JTG F10-26)4、《建筑工程绿色施工法律规范》(GB/T50905-2025 )5、《施工现场临时用电安全技术规程》(JGJ46-25)6、《混凝土结构工程施工质量验收法律规范》(GB50204-2025 )7、我单位积累的类似工程的施工经验
二、工程概况在机动车道两侧与辅道之间设置悬臂式钢筋混凝土挡土墙,悬臂挡土墙每 10 米设一道沉降缝,缝宽 2cm,靠墙背一侧 2cm 深范围内嵌橡胶沥青防水密封膏,余填拘留密封膏
挡墙墙背 1
0m 范围内全部用 1:4 灰土回填,挡墙顶均设置防撞护栏
K0+0~K0+6 段道路经过 XX 村,K1+0 〜K1+296
088 (设计终点)段道路经过 XX 村,有少量的砖混结构房屋和简易房需要拆迁
其余路段均为农田、果园等
该区域地貌单元属渭河北岸黄土塬
地质情况主要为耕(表)土,黄土,古土壤等,场地地下水埋藏较深,可不考虑地下水对路基及管道施工的影响
场地土对混凝土结构具微腐蚀性,对钢筋混凝土结构 1w2
3 灰土垫层施工3:7 灰土基础厚度 25cm,顶部两侧均应宽出墙底板不小于 0
2m,基础分一次填筑,3:7 灰土垫层压实度>96%,地基承载力要求》2Kpa
4 素混凝土垫层施工3: 7 灰土夯填整平后,进行 0°1m 厚 C20 素混凝土垫层施工作为钢筋绑扎作业面
采纳 GPS 放样出四个角点,支立
