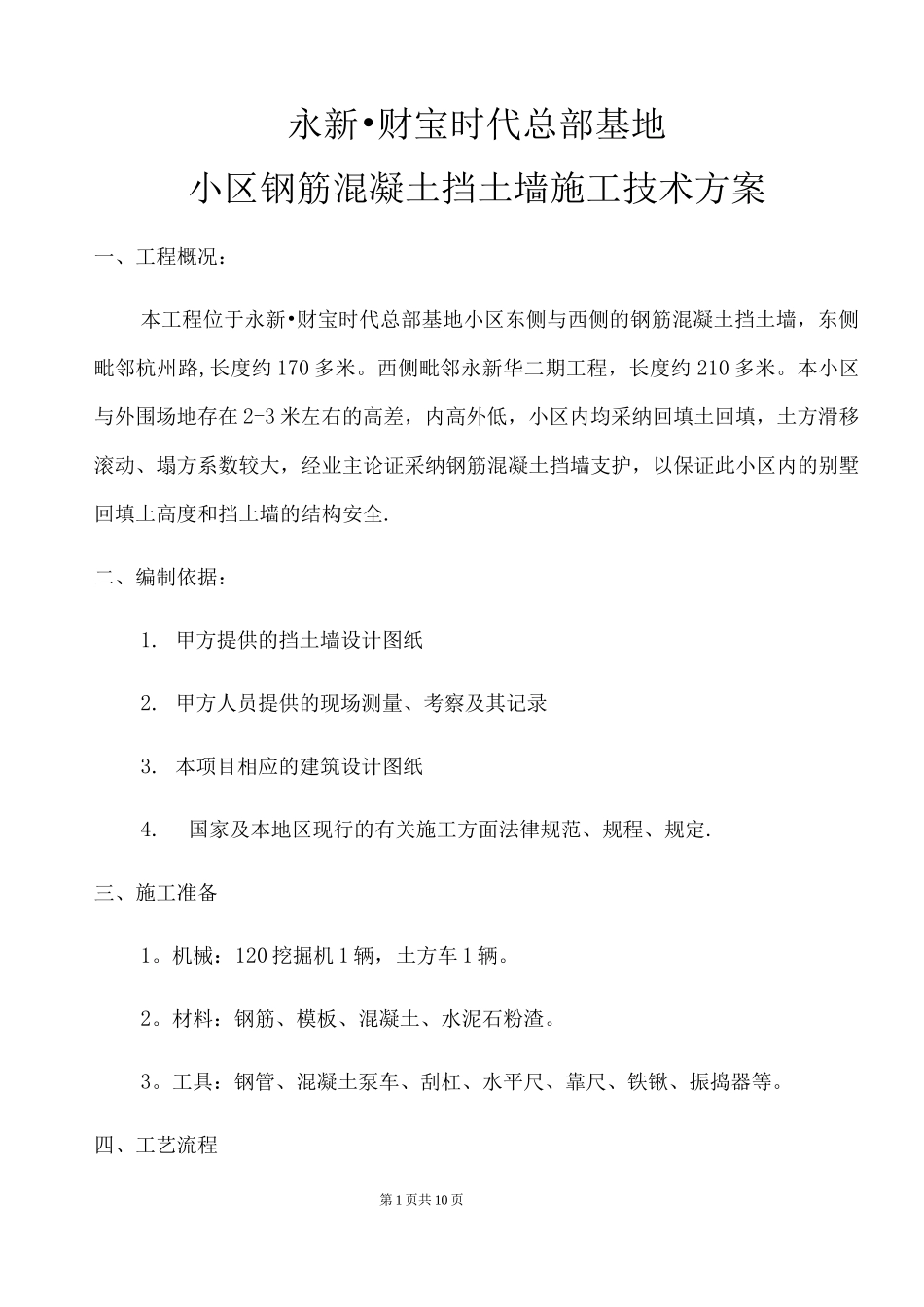

永新•财宝时代总部基地小区钢筋混凝土挡土墙施工技术方案一、工程概况:本工程位于永新•财宝时代总部基地小区东侧与西侧的钢筋混凝土挡土墙,东侧毗邻杭州路,长度约 170 多米
西侧毗邻永新华二期工程,长度约 210 多米
本小区与外围场地存在 2-3 米左右的高差,内高外低,小区内均采纳回填土回填,土方滑移滚动、塌方系数较大,经业主论证采纳钢筋混凝土挡墙支护,以保证此小区内的别墅回填土高度和挡土墙的结构安全
二、编制依据:1
甲方提供的挡土墙设计图纸2
甲方人员提供的现场测量、考察及其记录3
本项目相应的建筑设计图纸4
国家及本地区现行的有关施工方面法律规范、规程、规定
三、施工准备1
机械:120 挖掘机 1 辆,土方车 1 辆
材料:钢筋、模板、混凝土、水泥石粉渣
工具:钢管、混凝土泵车、刮杠、水平尺、靠尺、铁锹、振捣器等

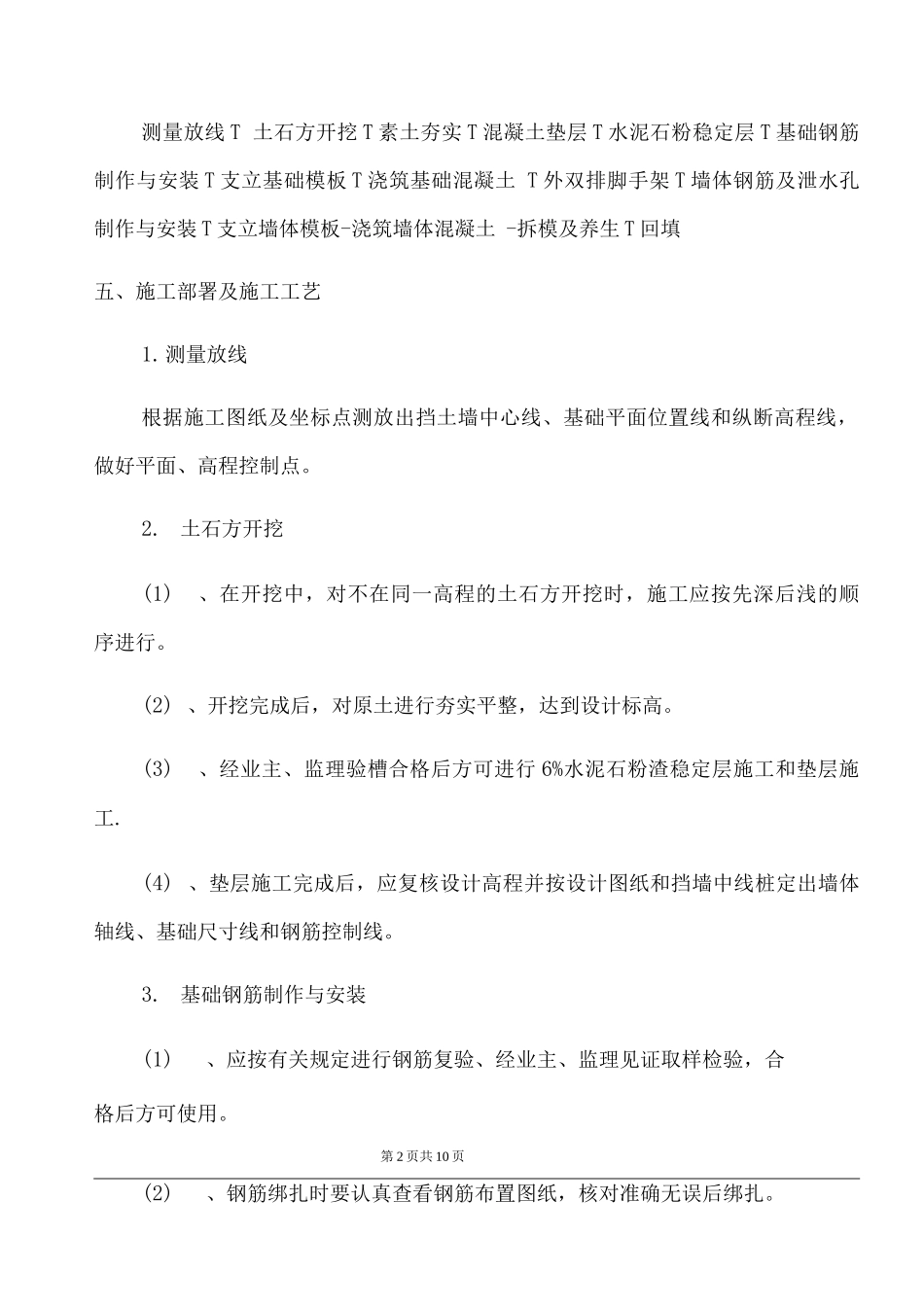

四、工艺流程第 1 页共 10 页测量放线 T 土石方开挖 T 素土夯实 T 混凝土垫层 T 水泥石粉稳定层 T 基础钢筋制作与安装 T 支立基础模板 T 浇筑基础混凝土 T 外双排脚手架 T 墙体钢筋及泄水孔制作与安装 T 支立墙体模板-浇筑墙体混凝土 -拆模及养生 T 回填五、施工部署及施工工艺1
测量放线根据施工图纸及坐标点测放出挡土墙中心线、基础平面位置线和纵断高程线,做好平面、高程控制点
土石方开挖(1)、在开挖中,对不在同一高程的土石方开挖时,施工应按先深后浅的顺序进行
(2) 、开挖完成后,对原土进行夯实平整,达到设计标高
(3)、经业主、监理验槽合格后方可进行 6%水泥石粉渣稳定层施工和垫层施工
(4) 、垫层施工完成后,应复核设计高程并按设计图纸和挡墙中线桩定出墙体轴线、基础尺寸线和钢筋控制线
基础钢筋制作与安装(1)、应按有关规定进行钢筋复验、经业主、监理见证取样检验,合格后方可使用

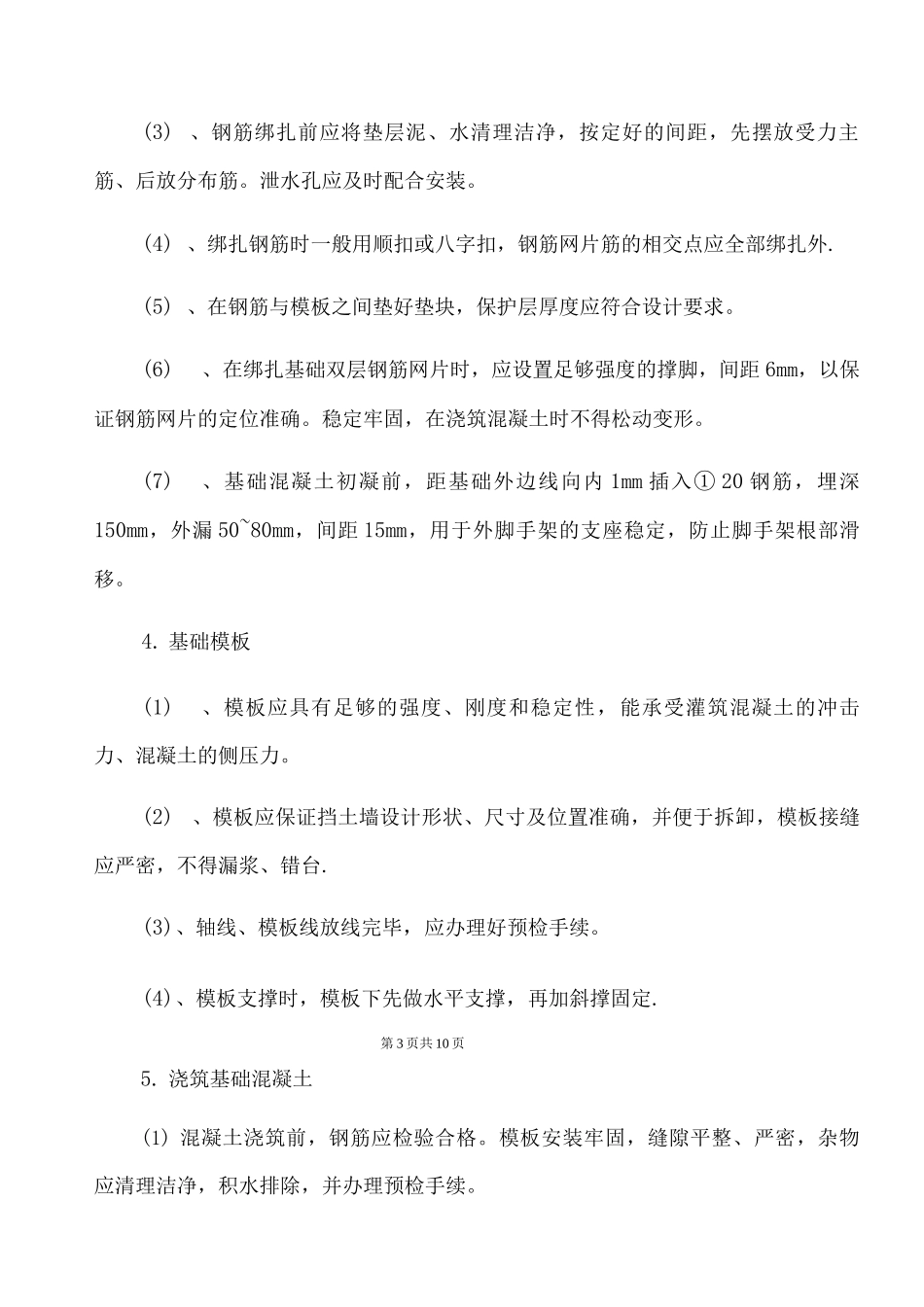

第 2 页共 10 页(2)
