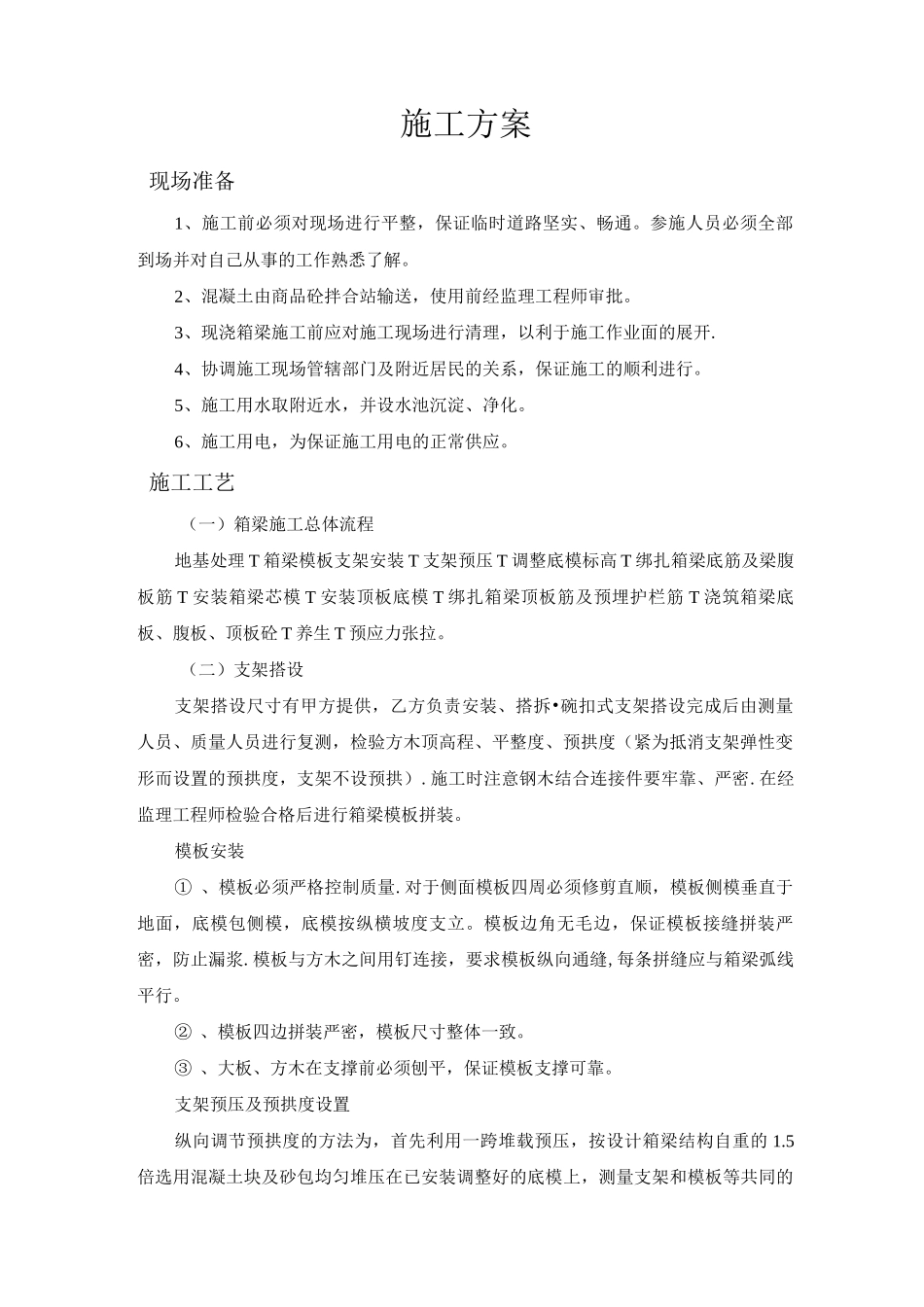

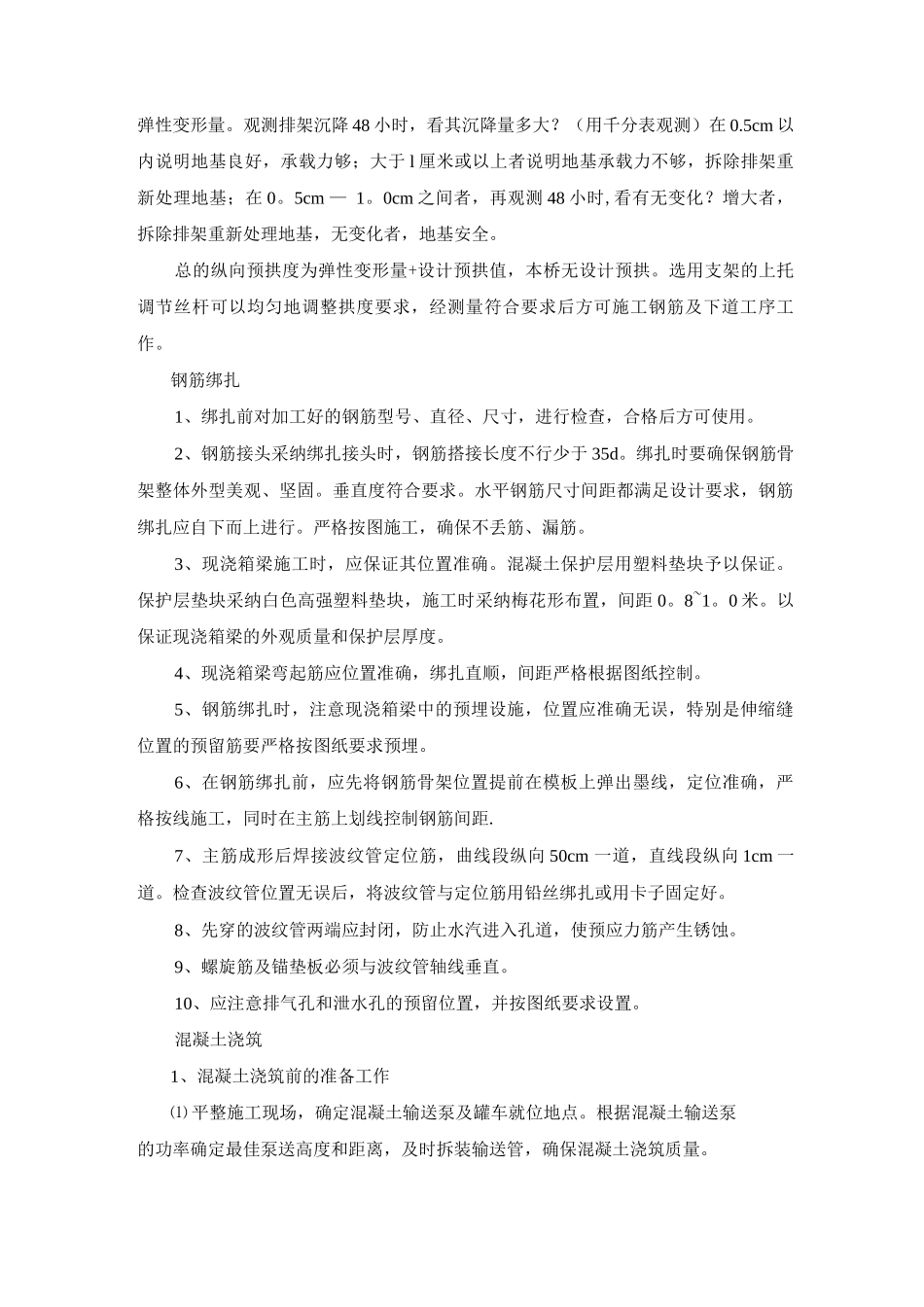

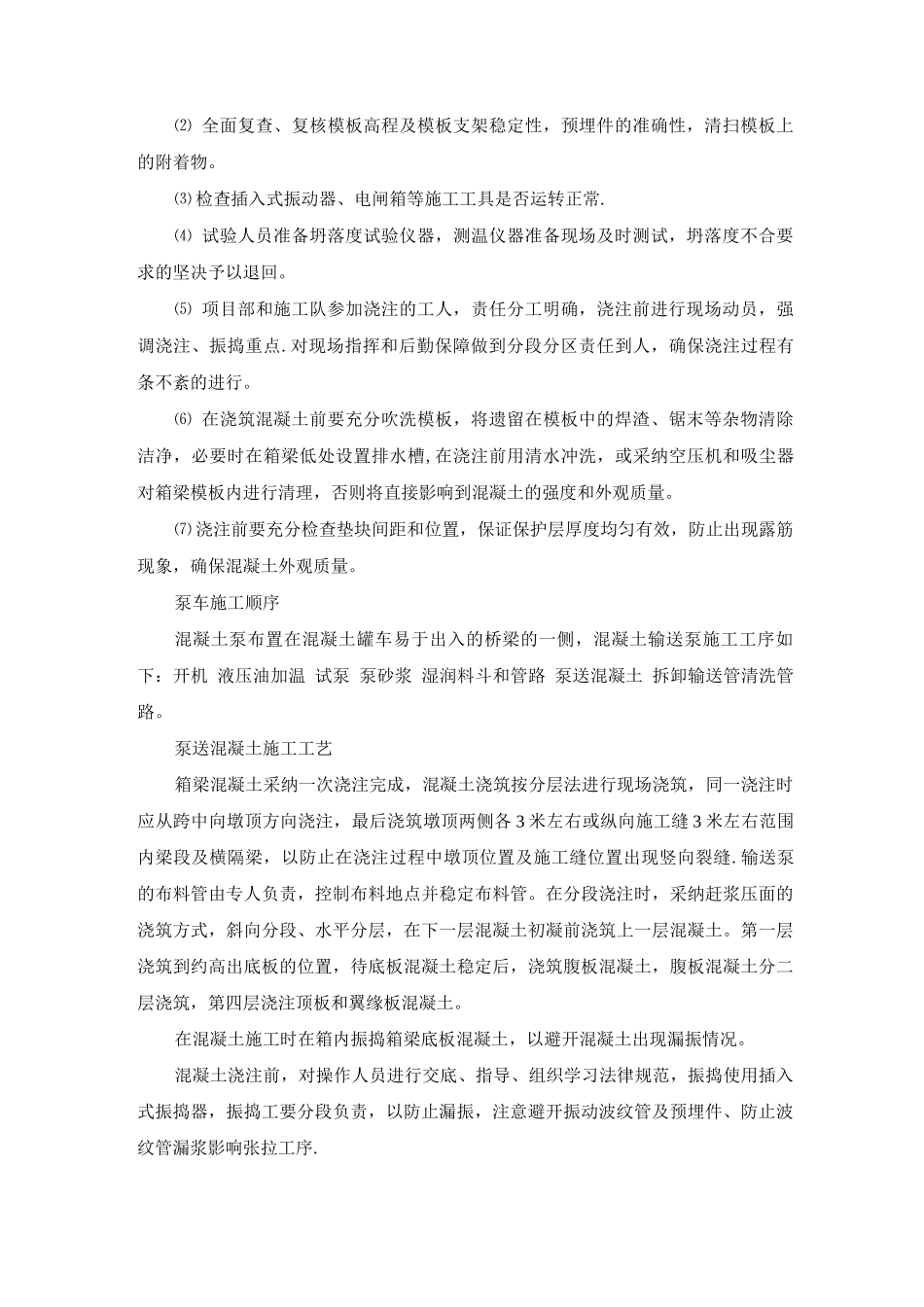

施工方案现场准备1、施工前必须对现场进行平整,保证临时道路坚实、畅通
参施人员必须全部到场并对自己从事的工作熟悉了解
2、混凝土由商品砼拌合站输送,使用前经监理工程师审批
3、现浇箱梁施工前应对施工现场进行清理,以利于施工作业面的展开
4、协调施工现场管辖部门及附近居民的关系,保证施工的顺利进行
5、施工用水取附近水,并设水池沉淀、净化
6、施工用电,为保证施工用电的正常供应
施工工艺(一)箱梁施工总体流程地基处理 T 箱梁模板支架安装 T 支架预压 T 调整底模标高 T 绑扎箱梁底筋及梁腹板筋 T 安装箱梁芯模 T 安装顶板底模 T 绑扎箱梁顶板筋及预埋护栏筋 T 浇筑箱梁底板、腹板、顶板砼 T 养生 T 预应力张拉
(二)支架搭设支架搭设尺寸有甲方提供,乙方负责安装、搭拆•碗扣式支架搭设完成后由测量人员、质量人员进行复测,检验方木顶高程、平整度、预拱度(紧为抵消支架弹性变形而设置的预拱度,支架不设预拱)
施工时注意钢木结合连接件要牢靠、严密
在经监理工程师检验合格后进行箱梁模板拼装
模板安装① 、模板必须严格控制质量
对于侧面模板四周必须修剪直顺,模板侧模垂直于地面,底模包侧模,底模按纵横坡度支立
模板边角无毛边,保证模板接缝拼装严密,防止漏浆
模板与方木之间用钉连接,要求模板纵向通缝,每条拼缝应与箱梁弧线平行
② 、模板四边拼装严密,模板尺寸整体一致
③ 、大板、方木在支撑前必须刨平,保证模板支撑可靠
支架预压及预拱度设置纵向调节预拱度的方法为,首先利用一跨堆载预压,按设计箱梁结构自重的 1
5倍选用混凝土块及砂包均匀堆压在已安装调整好的底模上,测量支架和模板等共同的弹性变形量
观测排架沉降 48 小时,看其沉降量多大
(用千分表观测)在 0
5cm 以内说明地基良好,承载力够;大于 l 厘米或以上者说明地基承载力不够,拆除排架重新处理地基;在 0
5cm — 1
