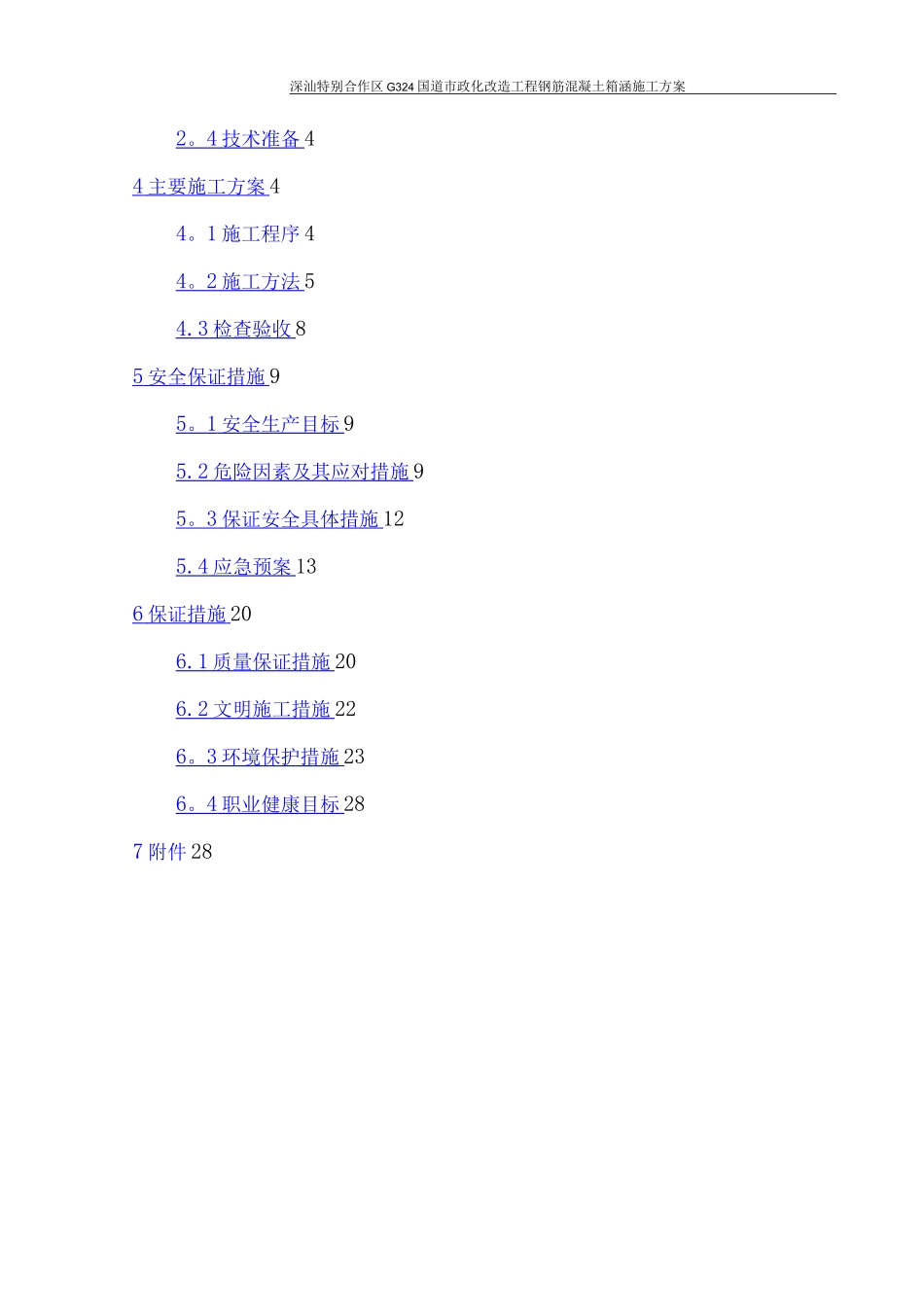

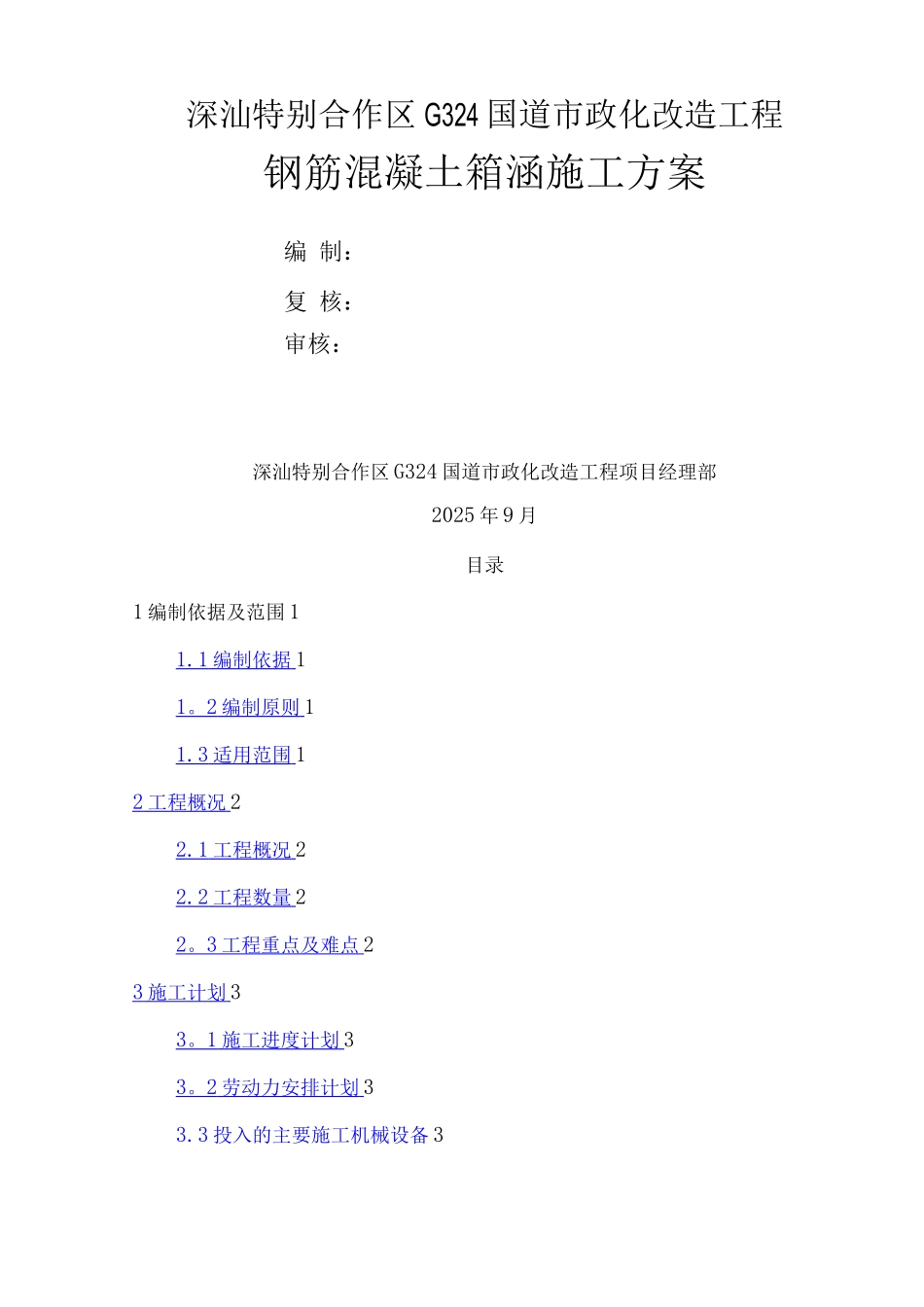

深汕特别合作区 G324 国道市政化改造工程钢筋混凝土箱涵施工方案编 制:复 核:审核:深汕特别合作区 G324 国道市政化改造工程项目经理部2025 年 9 月目录1 编制依据及范围 11.1 编制依据 11 。 2 编制原则 11.3 适用范围 12 工程概况 22.1 工程概况 22.2 工程数量 22 。 3 工程重点及难点 23 施工计划 33 。 1 施工进度计划 33 。 2 劳动力安排计划 33.3 投入的主要施工机械设备 3深汕特别合作区 G324 国道市政化改造工程钢筋混凝土箱涵施工方案2 。 4 技术准备 44 主要施工方案 44。1 施工程序 44 。 2 施工方法 54.3 检查验收 85 安全保证措施 95 。 1 安全生产目标 95.2 危险因素及其应对措施 95 。 3 保证安全具体措施 125.4 应急预案 136 保证措施 206.1 质量保证措施 206.2 文明施工措施 226 。 3 环境保护措施 236 。 4 职业健康目标 287 附件 28深汕特别合作区 G324 国道市政化改造工程钢筋混凝土箱涵施工方案钢筋混凝土箱涵施工方案1 编制依据及范围1。1 编制依据1、G324 国道市政化改造示范段工程现场调查情况;2、G324 国道市政化改造示范段工程施工图设计;3、本单位及其它单位类似工程的施工经验;4、《城镇道路工程施工与质量验收法律规范》(CJJ1 — 28);5、《公路桥涵施工技术法律规范》(JTG/T F50-2025)。1.2 编制原则1、遵守合同条款要求,仔细贯彻业主和监理工程师的指示、指令和要求;2、严格遵守合同明确的设计法律规范、施工法律规范和质量评定与验收标准;3、坚持技术先进、科学合理、经济有用性、安全可靠性与实事求是相结合;4、自始自终对施工现场坚持实施全员全方位、全过程严密监控、动静结合、科学管理的原则;5、实施项目管理,通过对劳务、设备、材料、技术、资金、方案、信息、时间的优化处理,实现成本、工期、质量及社会效益。1。3 适用范围深汕特别合作区 G324 国道市政化改造工程 K2+347.9、K2+499°0、K5+310处现浇钢筋混凝土涵洞。深汕特别合作区 G324 国道市政化改造工程钢筋混凝土箱涵施工方案2 工程概况2。1 工程概况本 工 程 设 计 箱 涵 结 构 分 为 三 段 : 第 一 段 为 老 隆 坑 ( 二 ) 桥 , 桩 号 为K2+347.9,该桥修建年代已久,且两侧都通过箱涵进行整体式拼宽,根据检测报告并为确保结构安全,只废除重建主拱部分,采纳 1 — 5*4。0m 设计结构...
