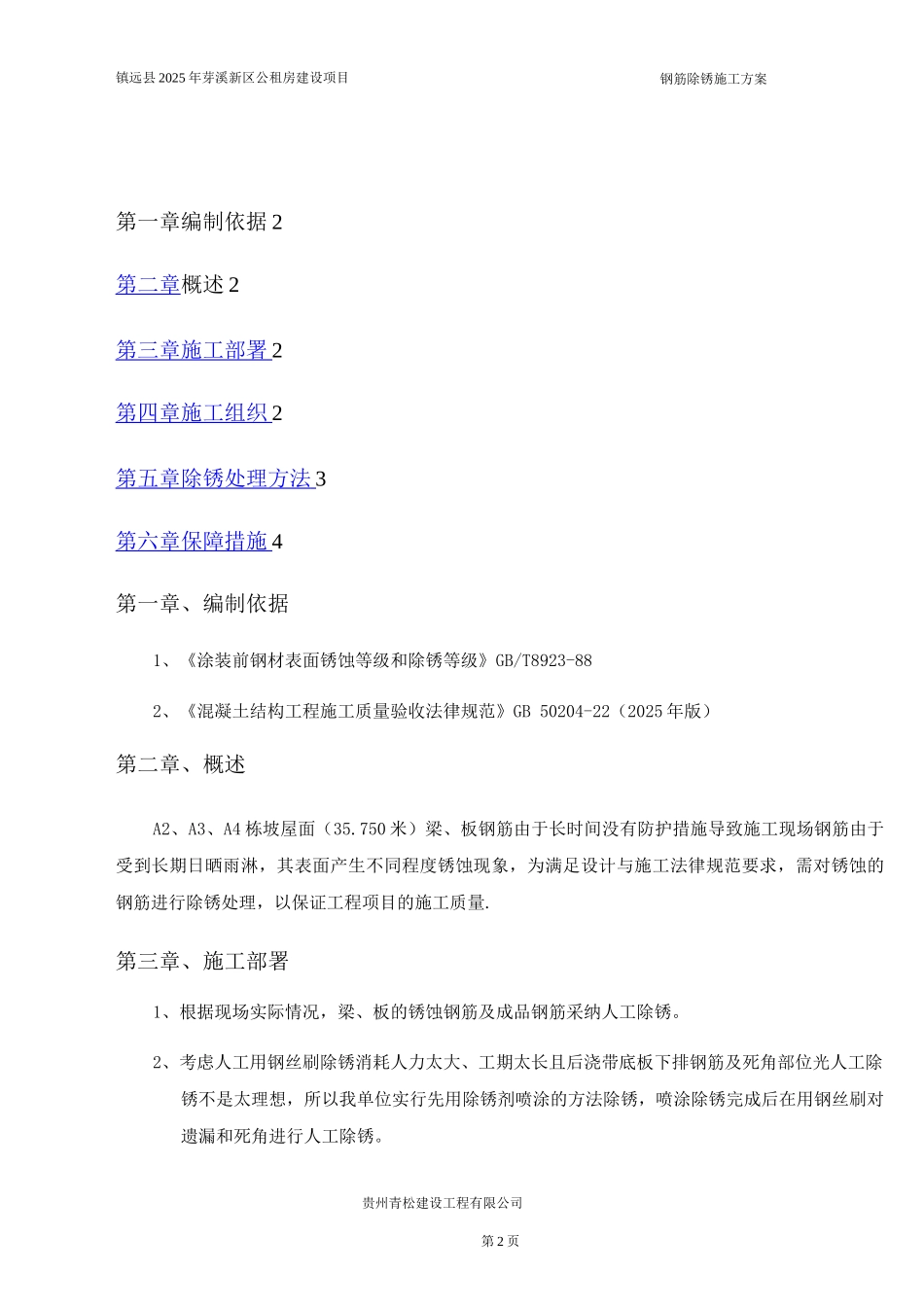

镇远县 2025 年芽溪新区公租房建设项目镇远县 2025 年芽溪新区公租房建设项目A2、 A3、 A4 栋钢筋除锈施工方案施工单位:贵州青松建设工程有限公司编制人:编制日期: 2025 年 9 月 贵州青松建设工程有限公司第 1 页钢筋除锈施工方案镇远县 2025 年芽溪新区公租房建设项目第一章编制依据 2第二章 概述 2第三章施工部署 2第四章施工组织 2第五章除锈处理方法 3第六章保障措施 4第一章、编制依据1、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-882、《混凝土结构工程施工质量验收法律规范》GB 50204-22(2025 年版)第二章、概述A2、A3、A4 栋坡屋面(35
750 米)梁、板钢筋由于长时间没有防护措施导致施工现场钢筋由于受到长期日晒雨淋,其表面产生不同程度锈蚀现象,为满足设计与施工法律规范要求,需对锈蚀的钢筋进行除锈处理,以保证工程项目的施工质量
第三章、施工部署1、根据现场实际情况,梁、板的锈蚀钢筋及成品钢筋采纳人工除锈
2、考虑人工用钢丝刷除锈消耗人力太大、工期太长且后浇带底板下排钢筋及死角部位光人工除锈不是太理想,所以我单位实行先用除锈剂喷涂的方法除锈,喷涂除锈完成后在用钢丝刷对遗漏和死角进行人工除锈

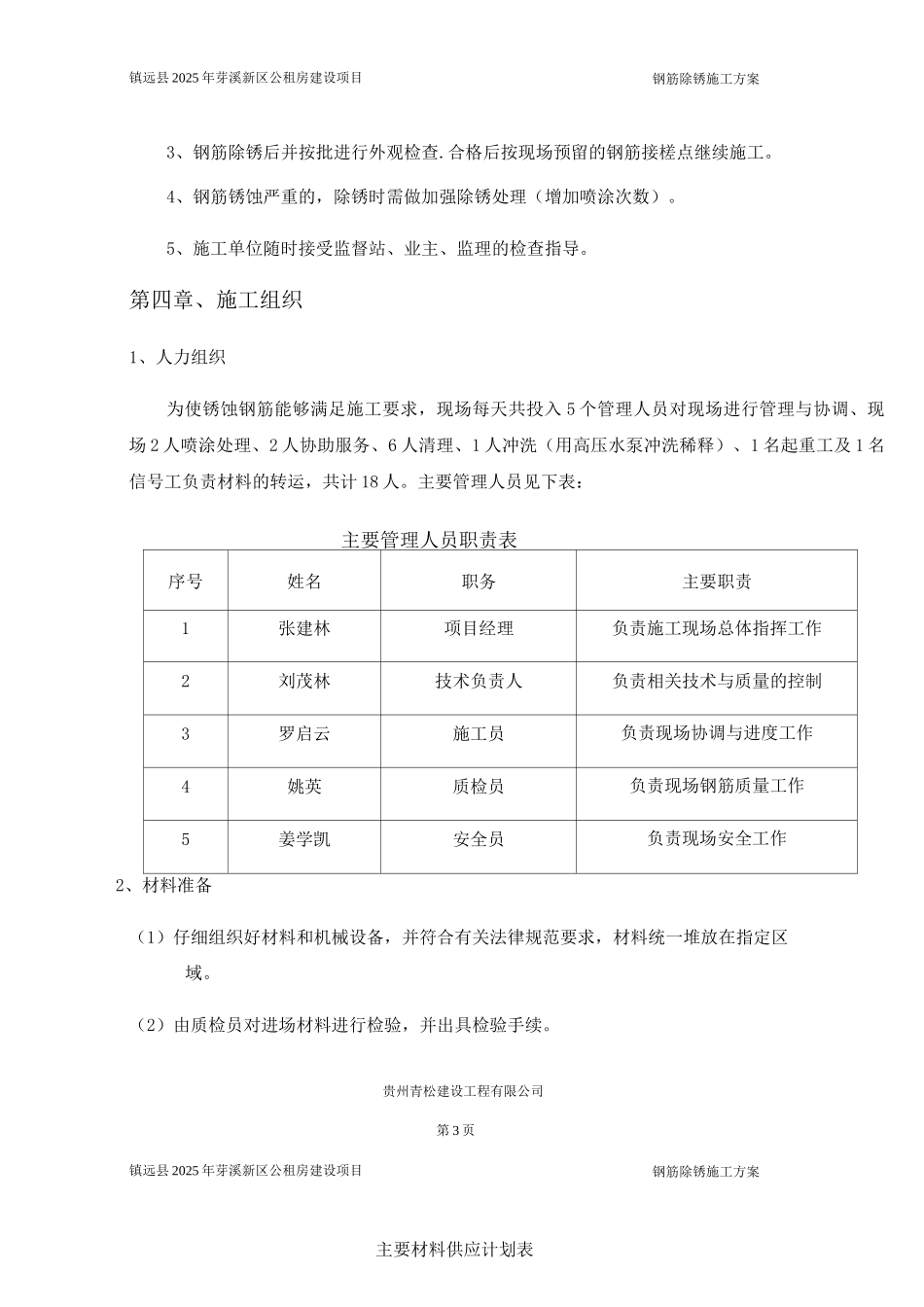

贵州青松建设工程有限公司第 2 页钢筋除锈施工方案镇远县 2025 年芽溪新区公租房建设项目3、钢筋除锈后并按批进行外观检查
合格后按现场预留的钢筋接槎点继续施工
4、钢筋锈蚀严重的,除锈时需做加强除锈处理(增加喷涂次数)
5、施工单位随时接受监督站、业主、监理的检查指导
第四章、施工组织1、人力组织为使锈蚀钢筋能够满足施工要求,现场每天共投入 5 个管理人员对现场进行管理与协调、现场 2 人喷涂处理、2 人协助服务、6 人清理、1 人冲洗(用高压水泵冲洗稀释)、1 名起重工及 1 名信号工负责材料的转运,共计 18 人
