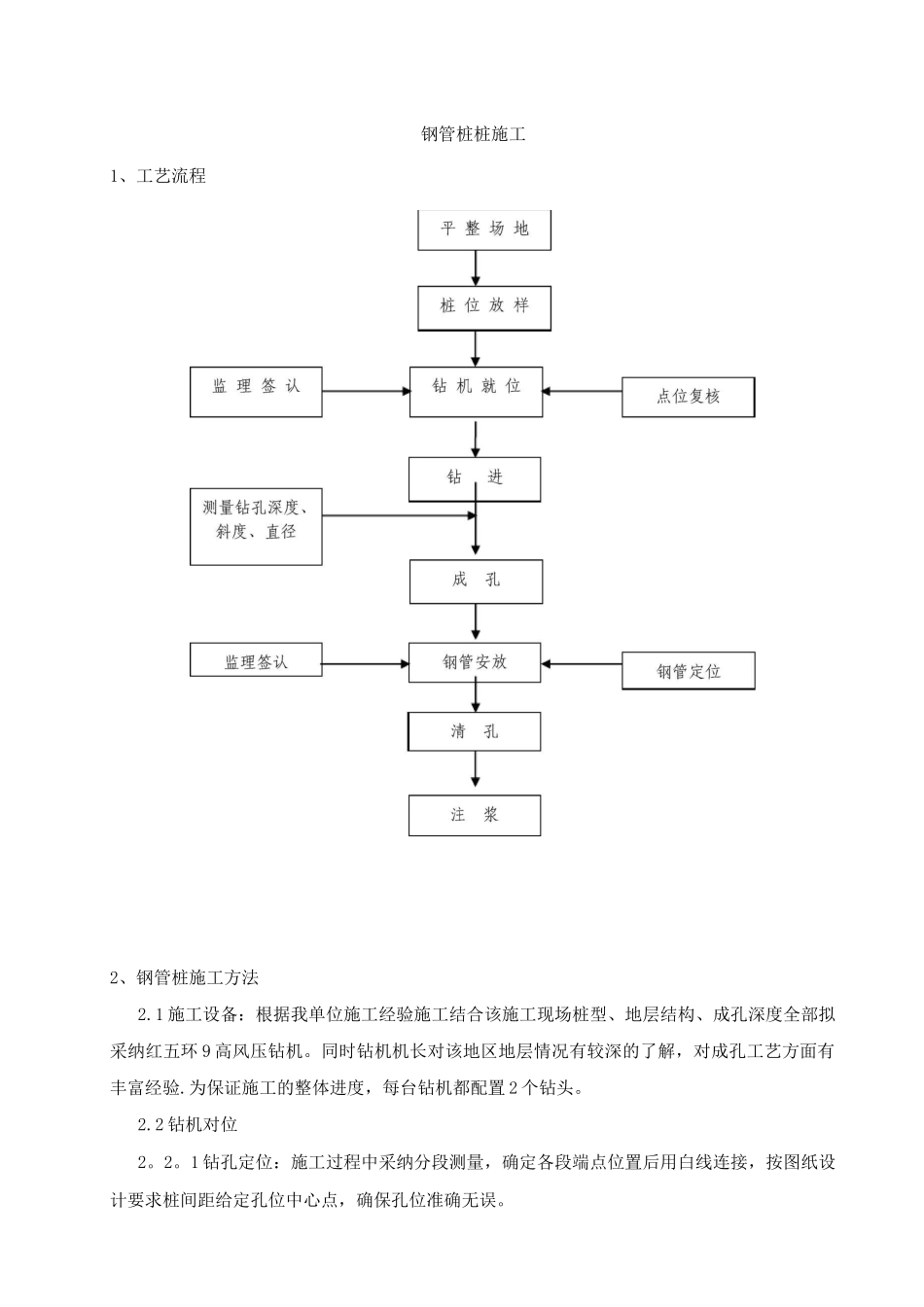

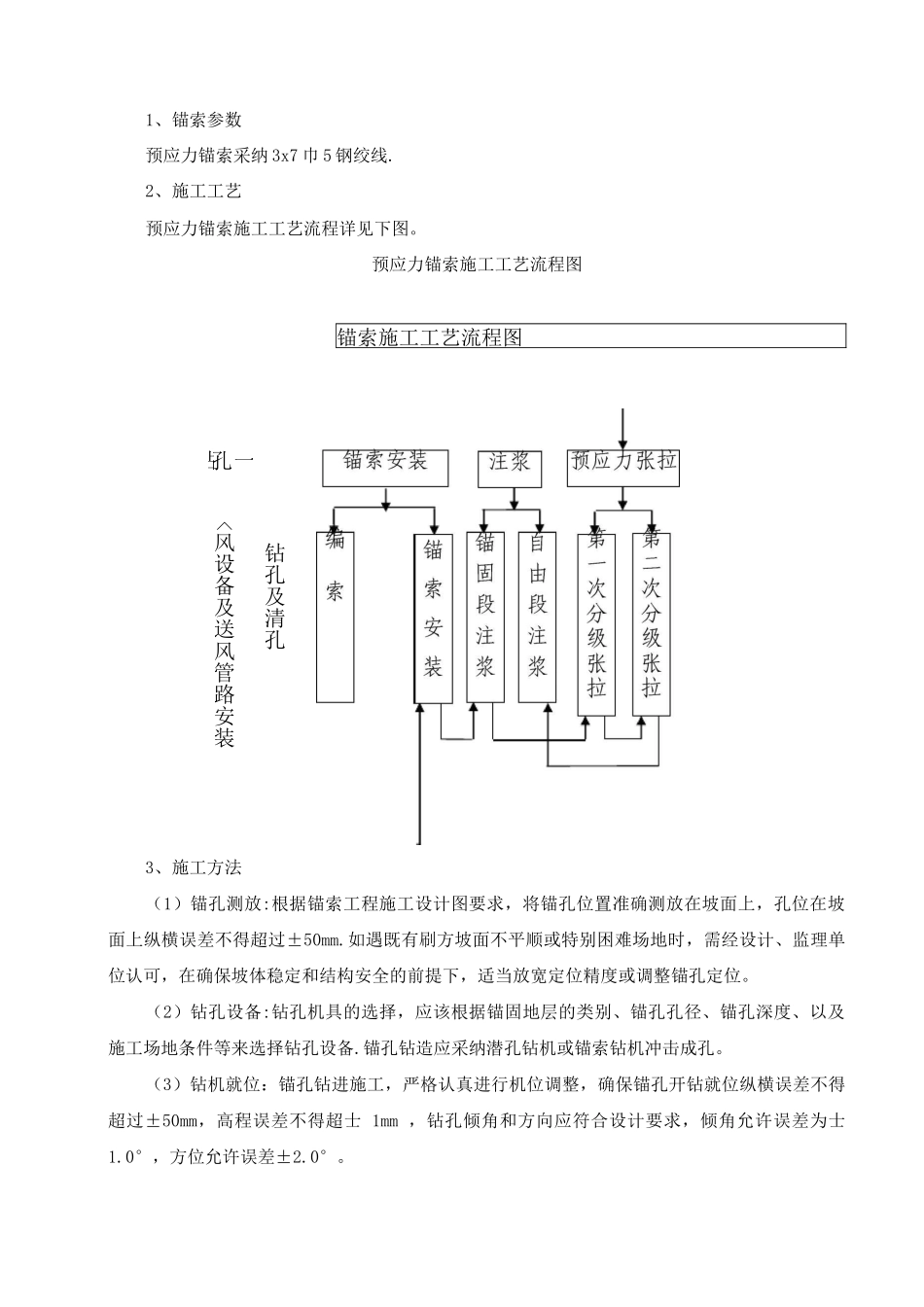

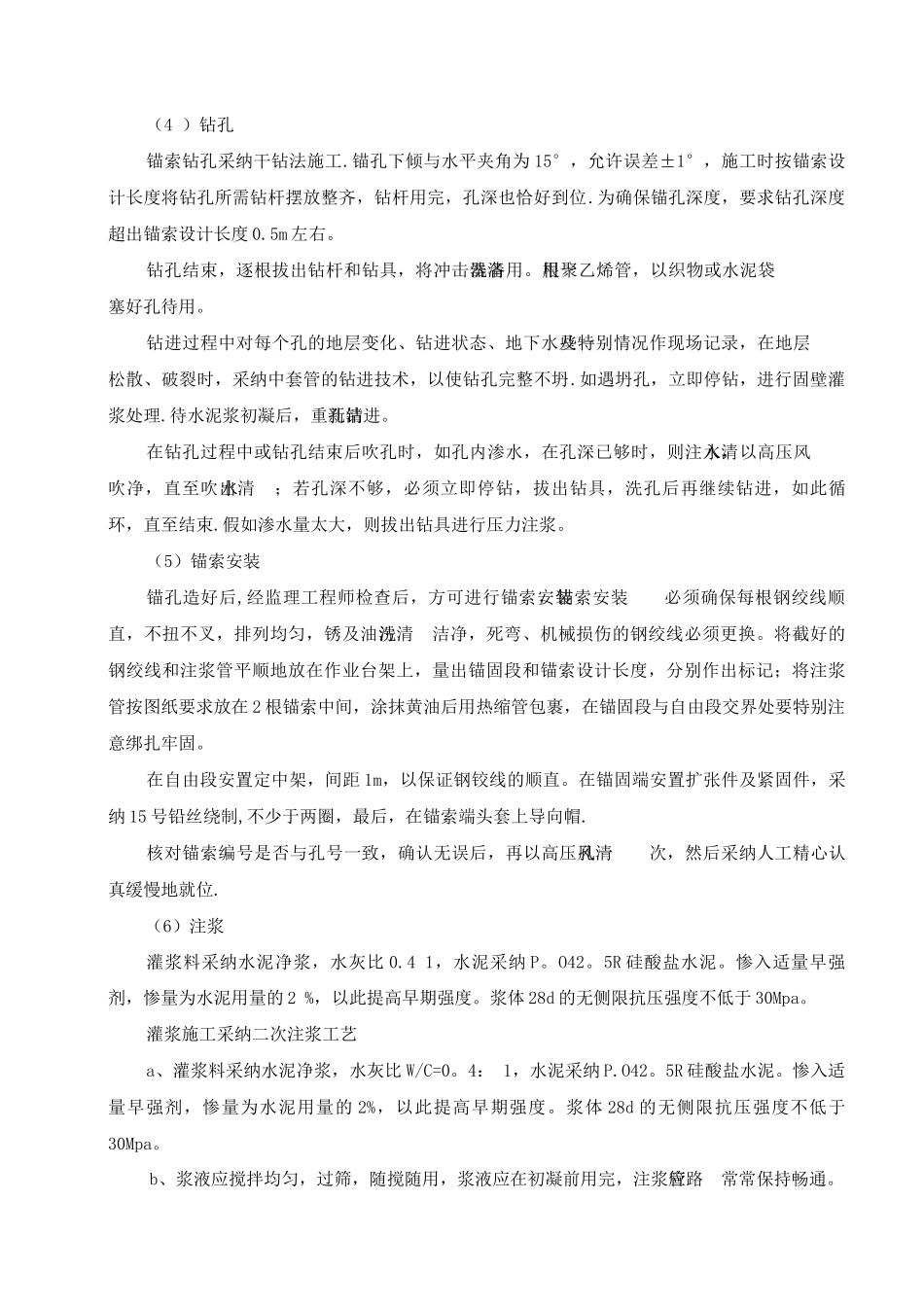

钢管桩桩施工1、工艺流程2、钢管桩施工方法2.1 施工设备:根据我单位施工经验施工结合该施工现场桩型、地层结构、成孔深度全部拟采纳红五环 9 高风压钻机。同时钻机机长对该地区地层情况有较深的了解,对成孔工艺方面有丰富经验.为保证施工的整体进度,每台钻机都配置 2 个钻头。2.2 钻机对位2。2。1 钻孔定位:施工过程中采纳分段测量,确定各段端点位置后用白线连接,按图纸设计要求桩间距给定孔位中心点,确保孔位准确无误。1、锚索参数预应力锚索采纳 3x7 巾 5 钢绞线.2、施工工艺预应力锚索施工工艺流程详见下图。预应力锚索施工工艺流程图锚索施工工艺流程图3、施工方法(1)锚孔测放:根据锚索工程施工设计图要求,将锚孔位置准确测放在坡面上,孔位在坡面上纵横误差不得超过±50mm.如遇既有刷方坡面不平顺或特别困难场地时,需经设计、监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。(2)钻孔设备:钻孔机具的选择,应该根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备.锚孔钻造应采纳潜孔钻机或锚索钻机冲击成孔。(3)钻机就位:锚孔钻进施工,严格认真进行机位调整,确保锚孔开钻就位纵横误差不得超过±50mm,高程误差不得超士 1mm ,钻孔倾角和方向应符合设计要求,倾角允许误差为士 1.0°,方位允许误差±2.0°。一孔钻<风设备及送风管路安装钻孔及清孔(4 )钻孔锚索钻孔采纳干钻法施工.锚孔下倾与水平夹角为 15°,允许误差±1°,施工时按锚索设计长度将钻孔所需钻杆摆放整齐,钻杆用完,孔深也恰好到位.为确保锚孔深度,要求钻孔深度超出锚索设计长度 0.5m 左右。钻孔结束,逐根拔出钻杆和钻具,将冲击器清洗备用。用一根聚乙烯管,以织物或水泥袋塞好孔待用。钻进过程中对每个孔的地层变化、钻进状态、地下水及一些特别情况作现场记录,在地层松散、破裂时,采纳中套管的钻进技术,以使钻孔完整不坍.如遇坍孔,立即停钻,进行固壁灌浆处理.待水泥浆初凝后,重新清孔钻进。在钻孔过程中或钻孔结束后吹孔时,如孔内渗水,在孔深已够时,则注入清水,以高压风吹净,直至吹出清水;若孔深不够,必须立即停钻,拔出钻具,洗孔后再继续钻进,如此循环,直至结束.假如渗水量太大,则拔出钻具进行压力注浆。(5)锚索安装锚孔造好后,经监理工程师检查后,方可进行锚索安装,锚索安装必须确保每根钢绞线顺直,不扭不叉,排列均匀,锈及油污清洗洁净,死...
