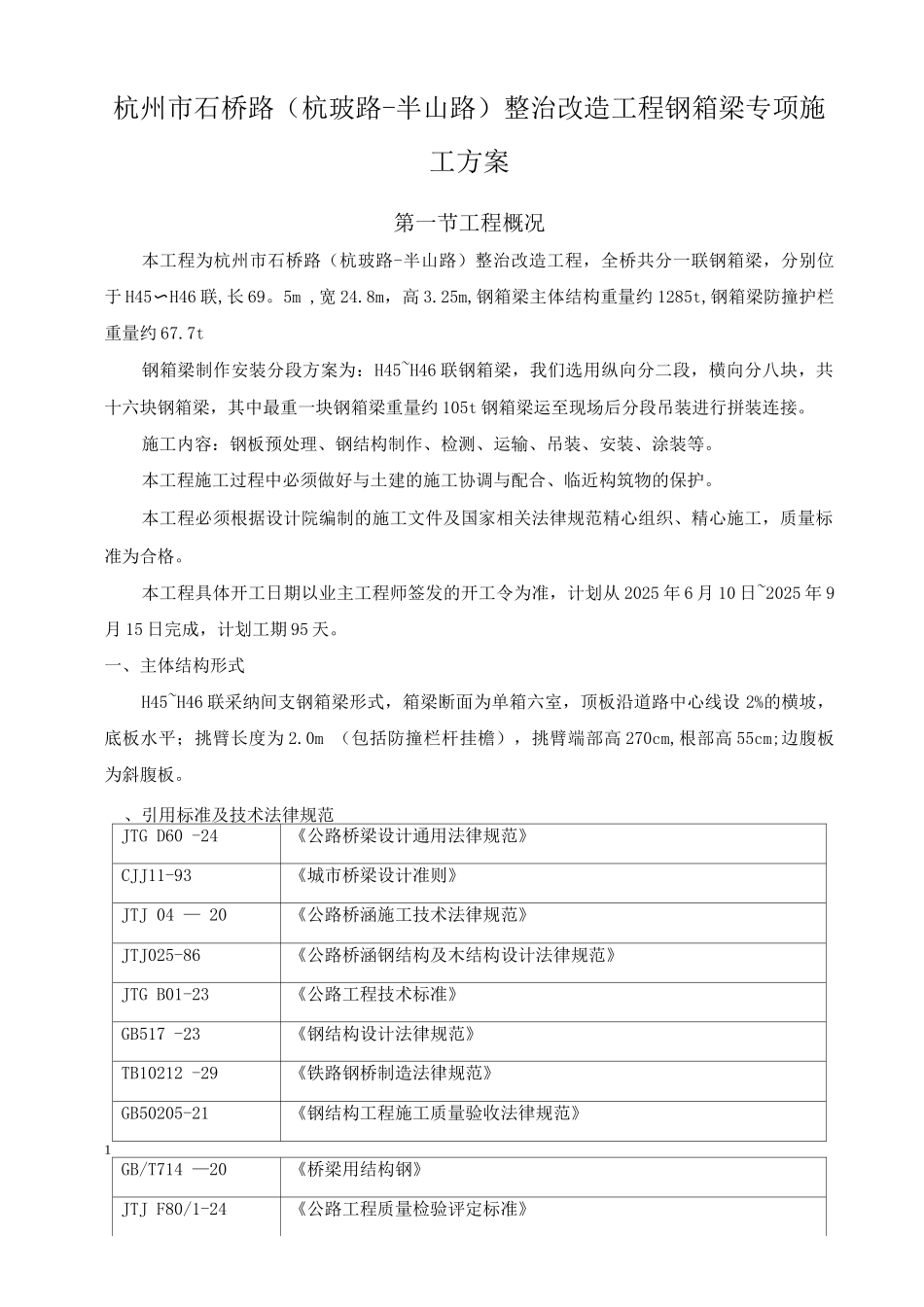

杭州市石桥路(杭玻路-半山路)整治改造工程钢箱梁专项施工方案第一节工程概况本工程为杭州市石桥路(杭玻路-半山路)整治改造工程,全桥共分一联钢箱梁,分别位于 H45〜H46 联,长 69
5m ,宽 24
8m,高 3
25m,钢箱梁主体结构重量约 1285t,钢箱梁防撞护栏重量约 67
7t钢箱梁制作安装分段方案为:H45~H46 联钢箱梁,我们选用纵向分二段,横向分八块,共十六块钢箱梁,其中最重一块钢箱梁重量约 105t 钢箱梁运至现场后分段吊装进行拼装连接
施工内容:钢板预处理、钢结构制作、检测、运输、吊装、安装、涂装等
本工程施工过程中必须做好与土建的施工协调与配合、临近构筑物的保护
本工程必须根据设计院编制的施工文件及国家相关法律规范精心组织、精心施工,质量标准为合格
本工程具体开工日期以业主工程师签发的开工令为准,计划从 2025 年 6 月 10 日~2025 年 9月 15 日完成,计划工期 95 天
一、主体结构形式H45~H46 联采纳间支钢箱梁形式,箱梁断面为单箱六室,顶板沿道路中心线设 2%的横坡,底板水平;挑臂长度为 2
0m (包括防撞栏杆挂檐),挑臂端部高 270cm,根部高 55cm;边腹板为斜腹板
、引用标准及技术法律规范JTG D60 -24《公路桥梁设计通用法律规范》CJJ11-93《城市桥梁设计准则》JTJ 04 — 20《公路桥涵施工技术法律规范》JTJ025-86《公路桥涵钢结构及木结构设计法律规范》JTG B01-23《公路工程技术标准》GB517 -23《钢结构设计法律规范》TB10212 -29《铁路钢桥制造法律规范》GB50205-21《钢结构工程施工质量验收法律规范》1GB/T714 —20《桥梁用结构钢》JTJ F80/1-24《公路工程质量检验评定标准》GB/T 5117-1995《碳钢焊条》GB/T 5118-199
