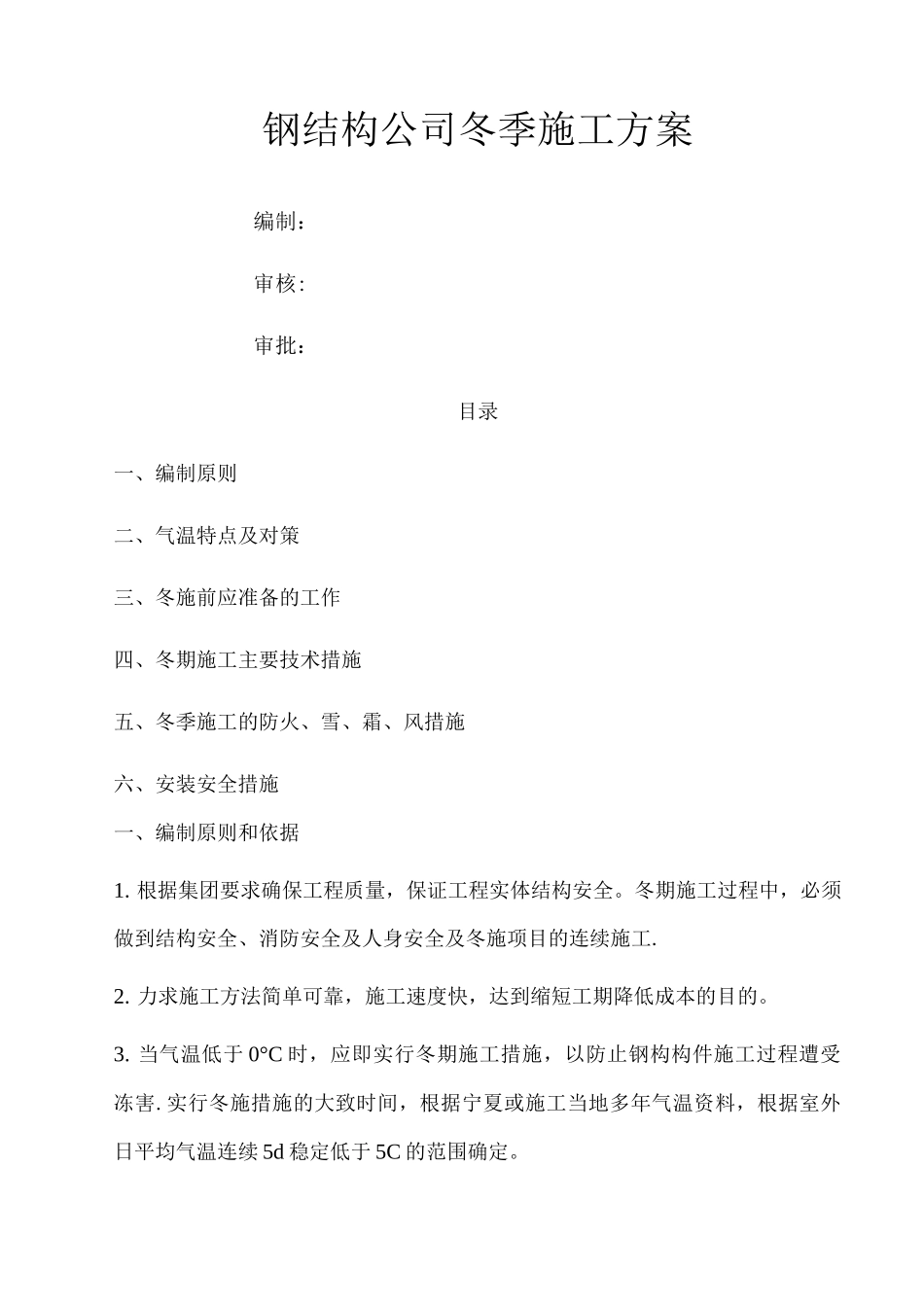

钢结构公司冬季施工方案编制:审核:审批:目录一、编制原则二、气温特点及对策三、冬施前应准备的工作四、冬期施工主要技术措施五、冬季施工的防火、雪、霜、风措施六、安装安全措施一、编制原则和依据1
根据集团要求确保工程质量,保证工程实体结构安全
冬期施工过程中,必须做到结构安全、消防安全及人身安全及冬施项目的连续施工
力求施工方法简单可靠,施工速度快,达到缩短工期降低成本的目的
当气温低于 0°C 时,应即实行冬期施工措施,以防止钢构构件施工过程遭受冻害
实行冬施措施的大致时间,根据宁夏或施工当地多年气温资料,根据室外日平均气温连续 5d 稳定低于 5C 的范围确定
依据《建筑工程冬期施工规程》JGJ 104 和现行标准、法律规范和规程的有关规定

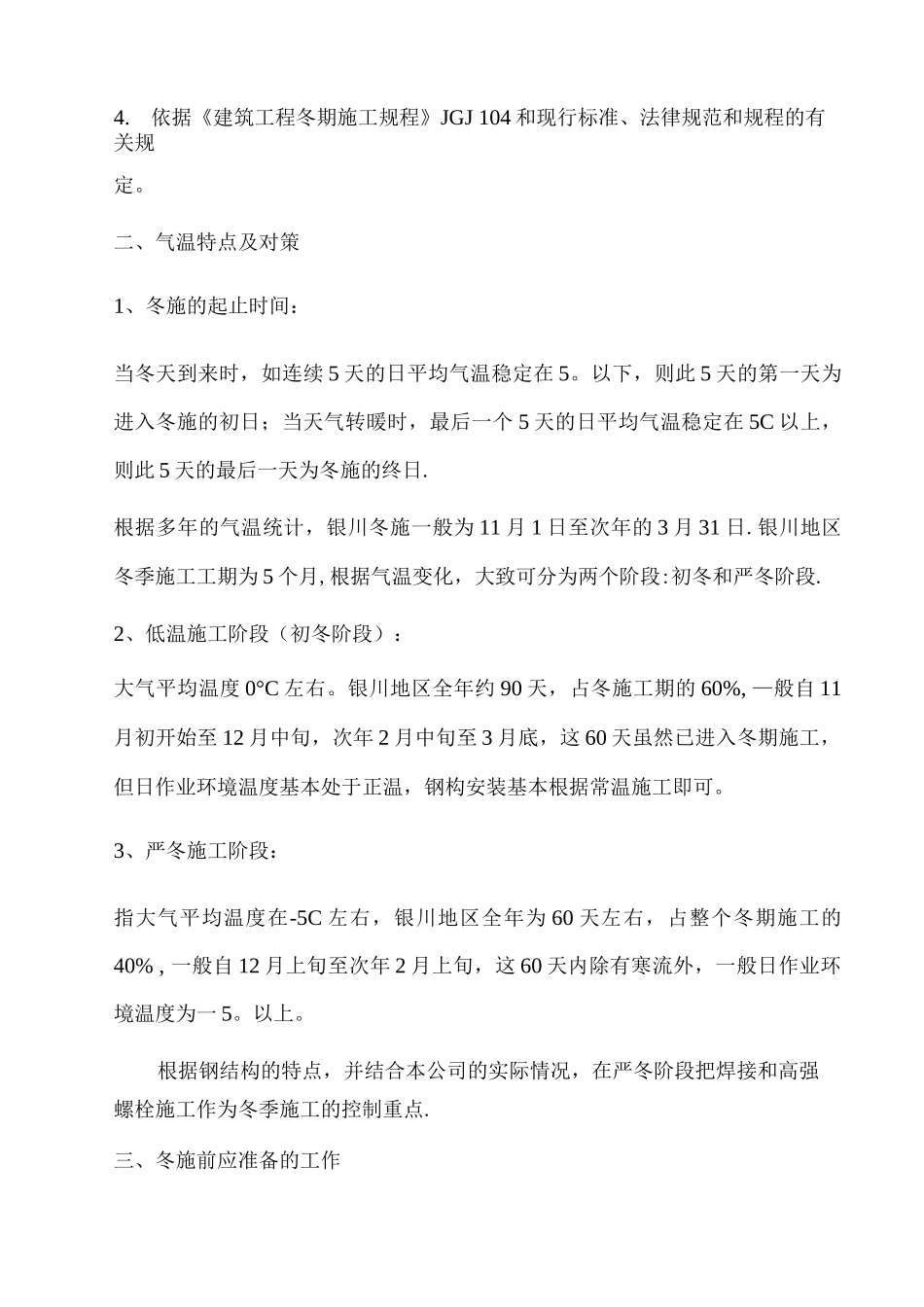

二、气温特点及对策1、冬施的起止时间:当冬天到来时,如连续 5 天的日平均气温稳定在 5
以下,则此 5 天的第一天为进入冬施的初日;当天气转暖时,最后一个 5 天的日平均气温稳定在 5C 以上,则此 5 天的最后一天为冬施的终日
根据多年的气温统计,银川冬施一般为 11 月 1 日至次年的 3 月 31 日
银川地区冬季施工工期为 5 个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段
2、低温施工阶段(初冬阶段):大气平均温度 0°C 左右
银川地区全年约 90 天,占冬施工期的 60%, —般自 11月初开始至 12 月中旬,次年 2 月中旬至 3 月底,这 60 天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本根据常温施工即可
3、严冬施工阶段:指大气平均温度在-5C 左右,银川地区全年为 60 天左右,占整个冬期施工的40% , 一般自 12 月上旬至次年 2 月上旬,这 60 天内除有寒流外,一般日作业环境温度为一 5

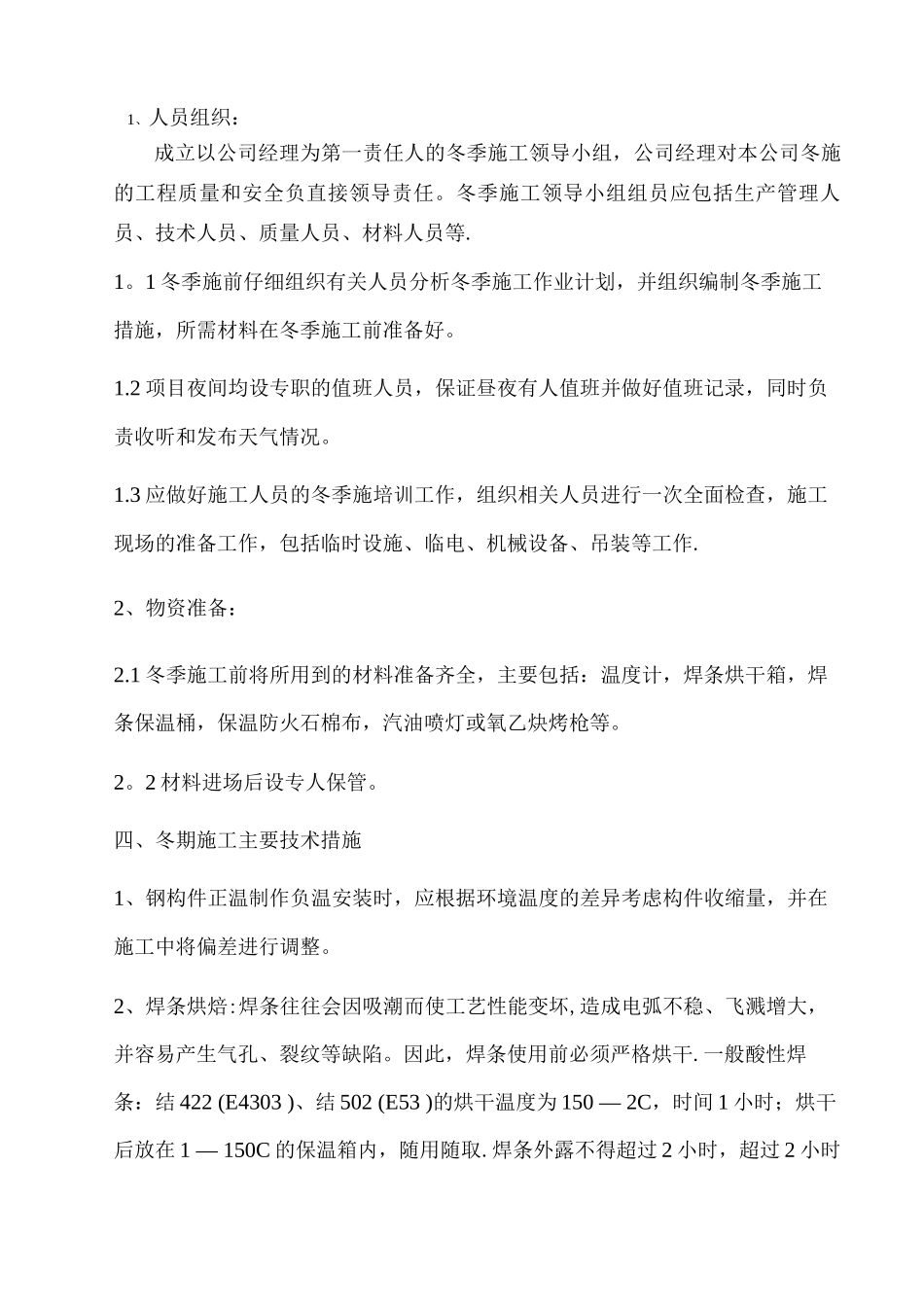

根据钢结构的特点,并结合本公司的实际情况,在严冬阶段把焊接和高
