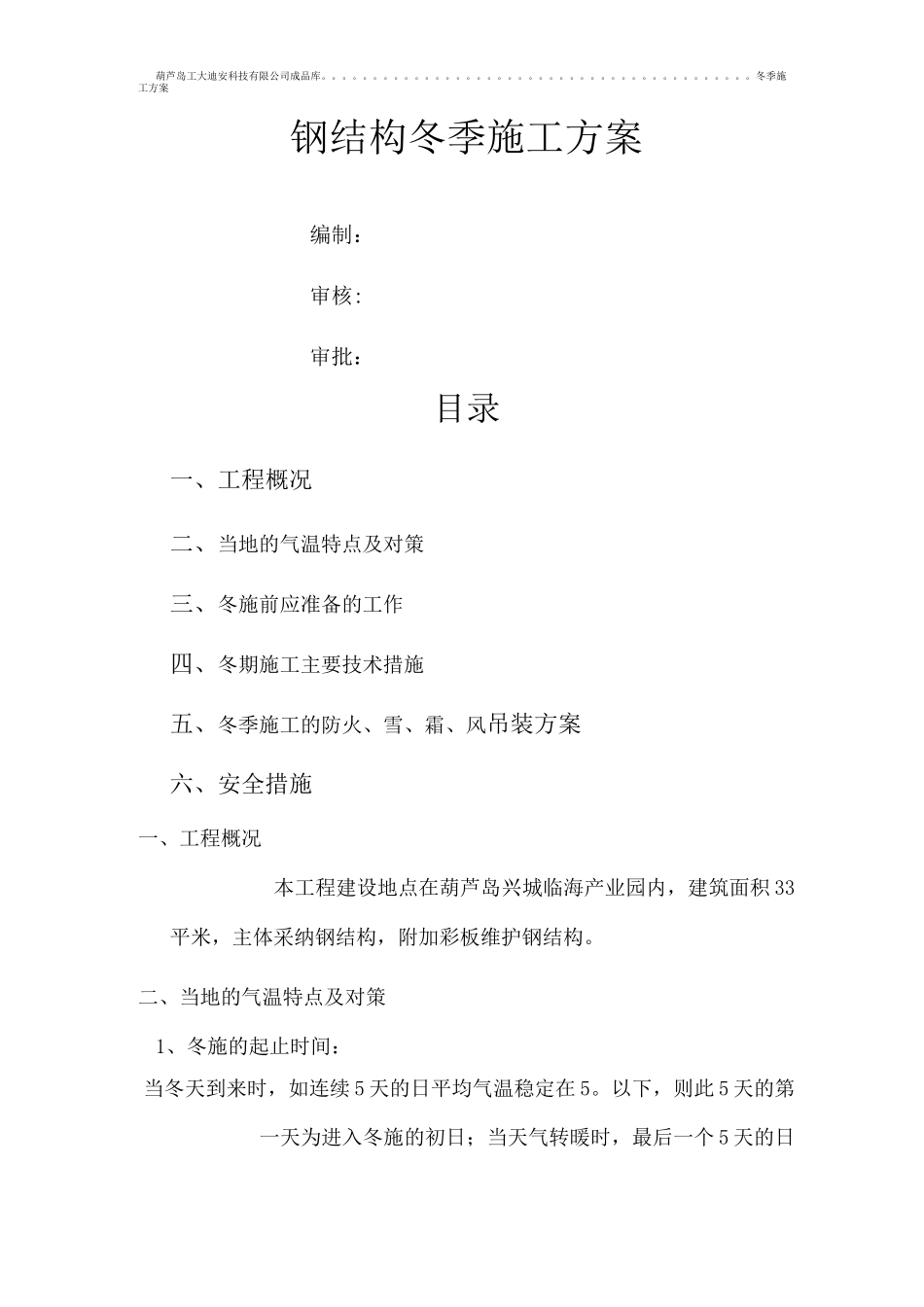

冬季施工方案钢结构冬季施工方案编制:审核:审批:目录一、工程概况二、当地的气温特点及对策三、冬施前应准备的工作四、冬期施工主要技术措施五、冬季施工的防火、雪、霜、风吊装方案六、安全措施一、工程概况本工程建设地点在葫芦岛兴城临海产业园内,建筑面积 33平米,主体采纳钢结构,附加彩板维护钢结构

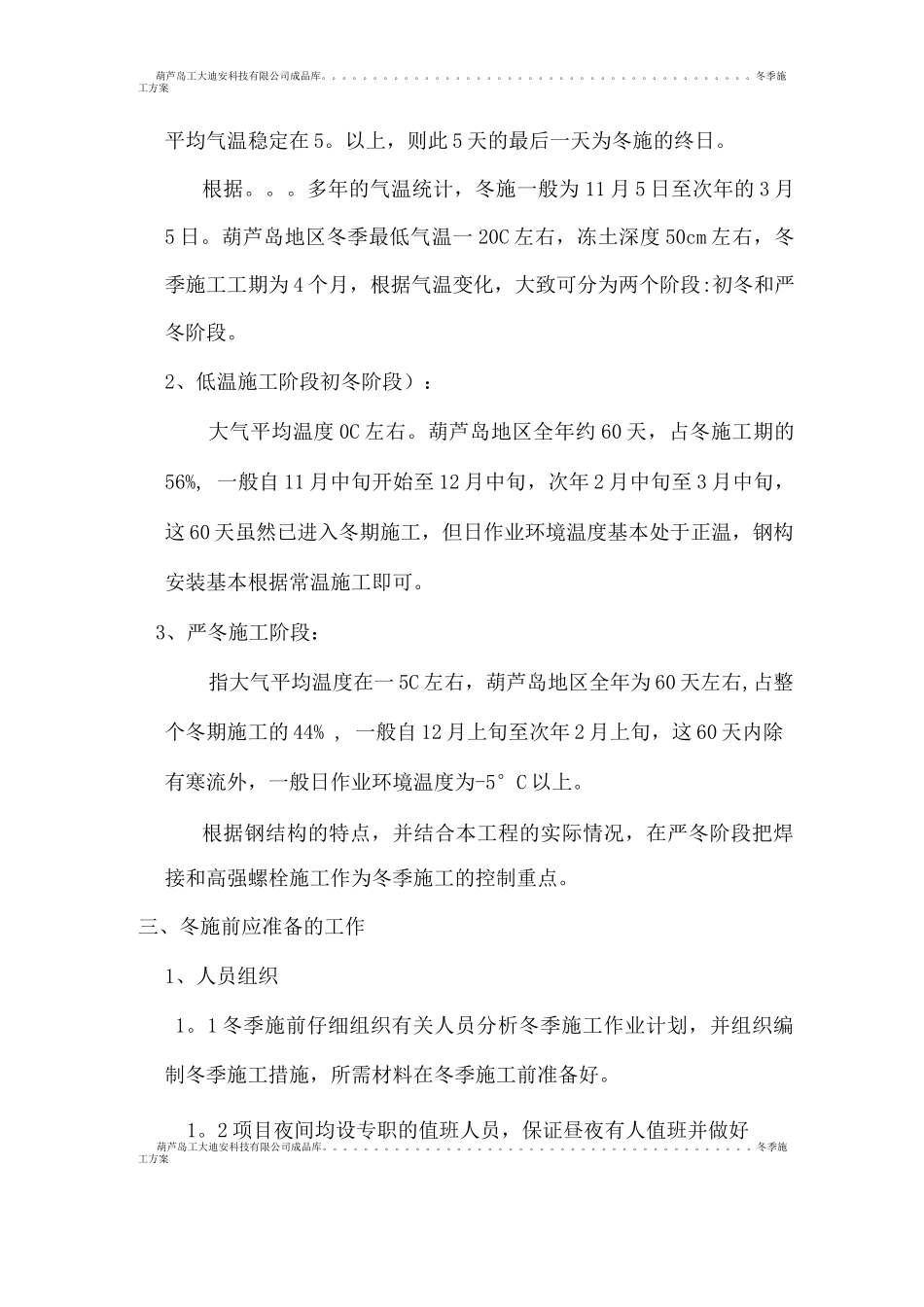

二、当地的气温特点及对策1、冬施的起止时间:当冬天到来时,如连续 5 天的日平均气温稳定在 5
以下,则此 5 天的第一天为进入冬施的初日;当天气转暖时,最后一个 5 天的日葫芦岛工大迪安科技有限公司成品库
冬季施工方案平均气温稳定在 5
以上,则此 5 天的最后一天为冬施的终日
多年的气温统计,冬施一般为 11 月 5 日至次年的 3 月5 日
葫芦岛地区冬季最低气温一 20C 左右,冻土深度 50cm 左右,冬季施工工期为 4 个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段
2、低温施工阶段初冬阶段):大气平均温度 0C 左右
葫芦岛地区全年约 60 天,占冬施工期的56%, 一般自 11 月中旬开始至 12 月中旬,次年 2 月中旬至 3 月中旬,这 60 天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本根据常温施工即可
3、严冬施工阶段:指大气平均温度在一 5C 左右,葫芦岛地区全年为 60 天左右,占整个冬期施工的 44% , 一般自 12 月上旬至次年 2 月上旬,这 60 天内除有寒流外,一般日作业环境温度为-5°C 以上
根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点

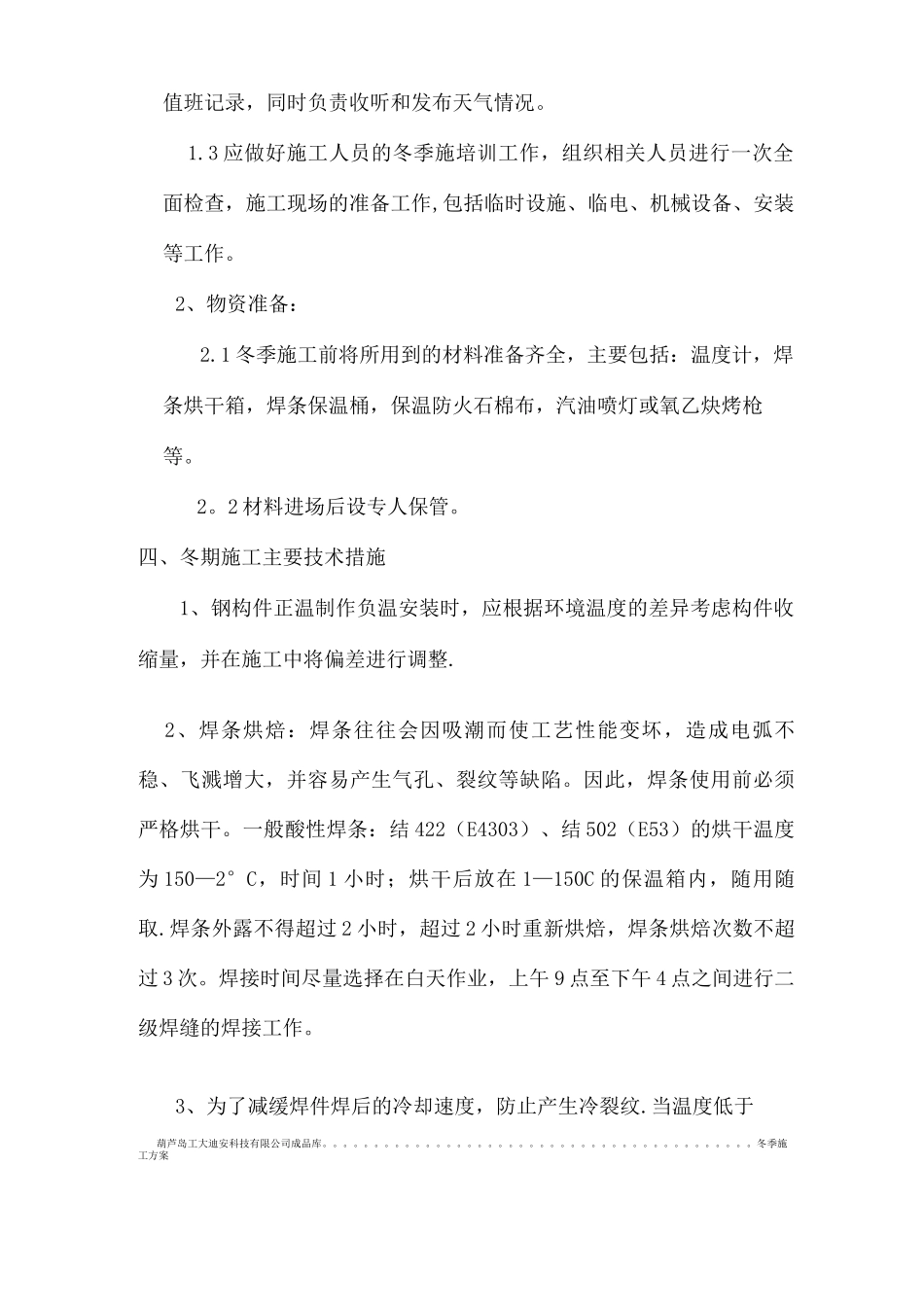

三、冬施前应准备的工作1、人
