钢结构制作与安装方案

钢结构制作与安装方案_第1页
1/50
钢结构制作与安装方案_第2页
2/50
钢结构制作与安装方案_第3页
3/50

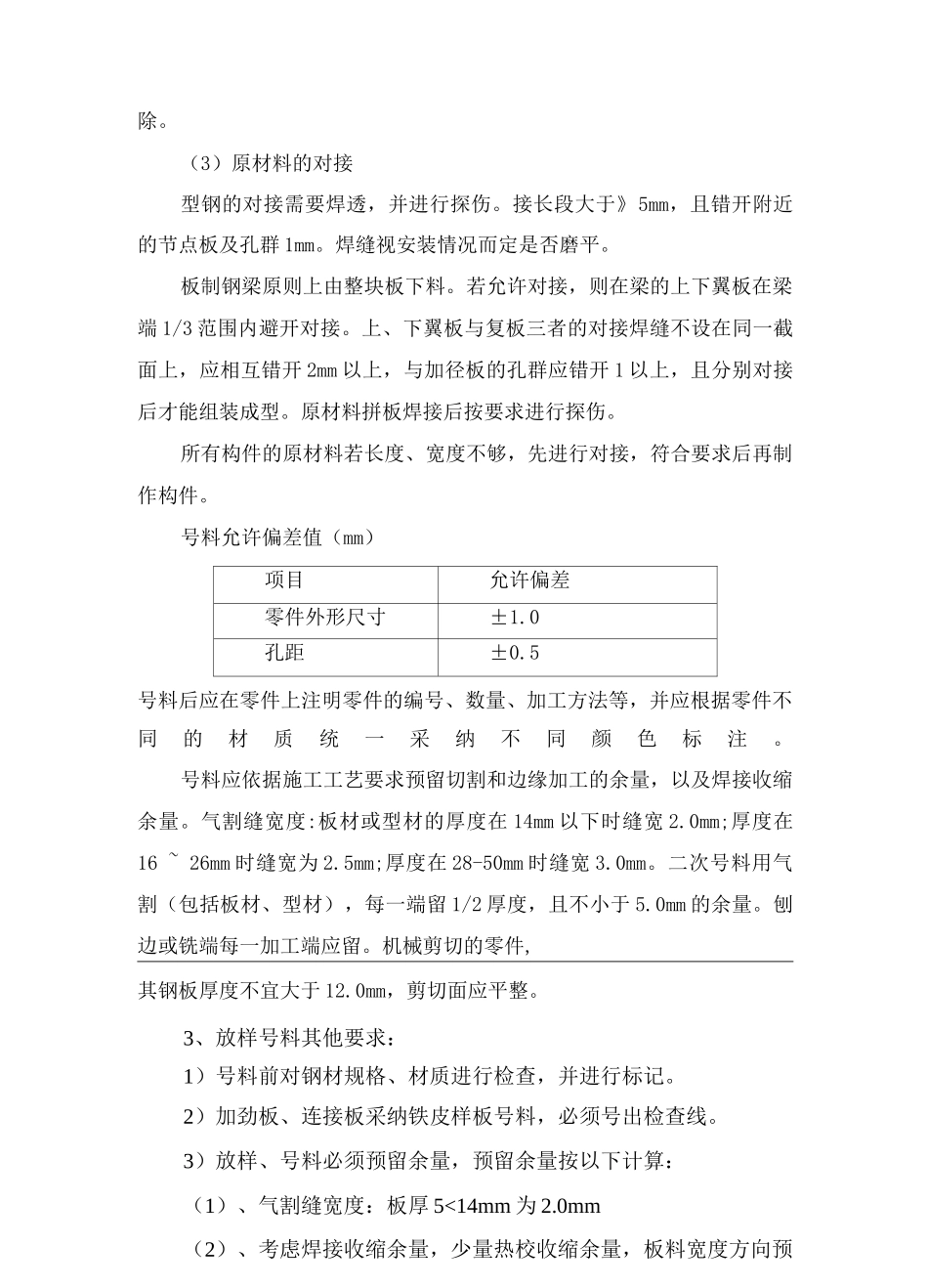

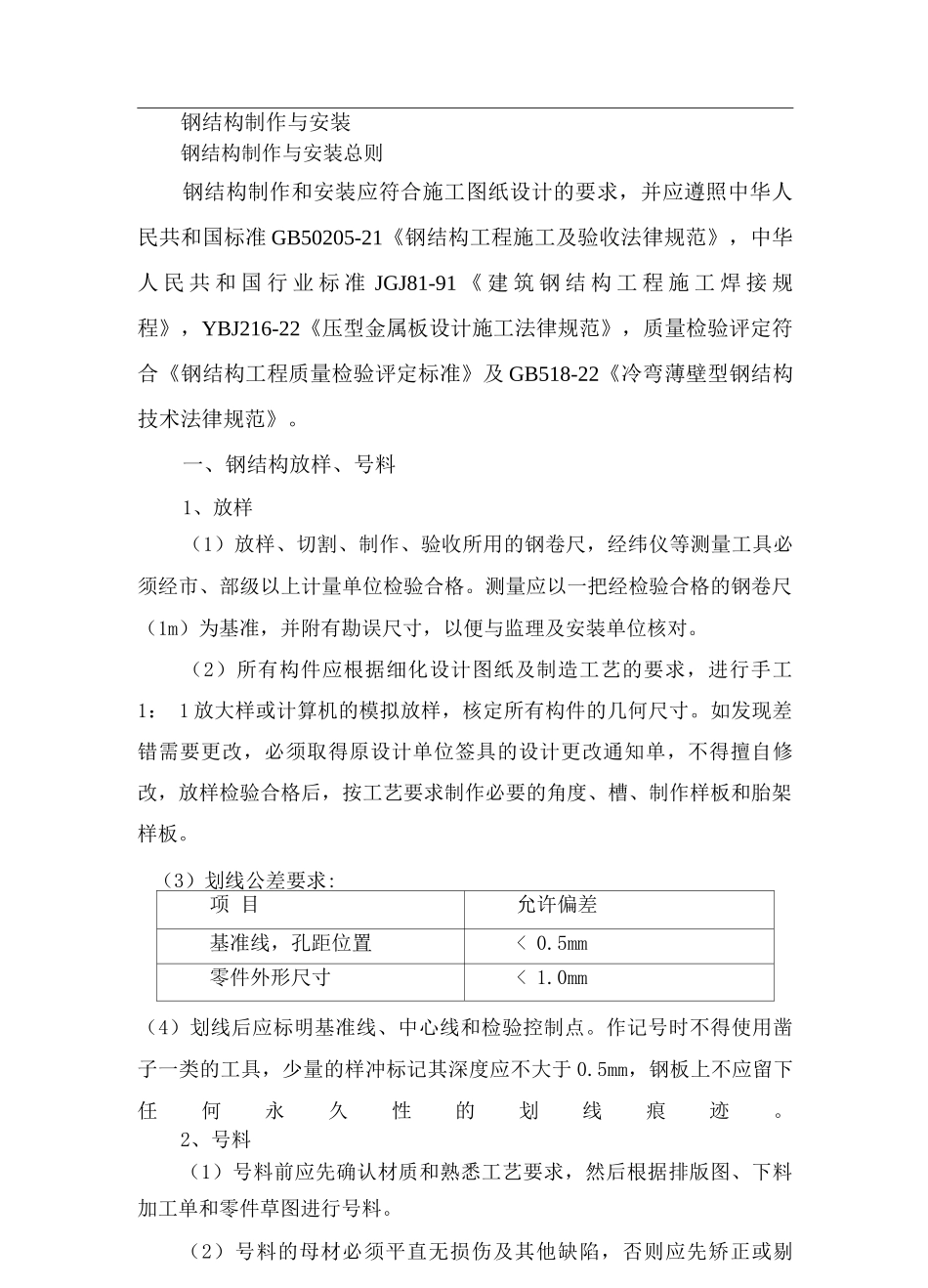

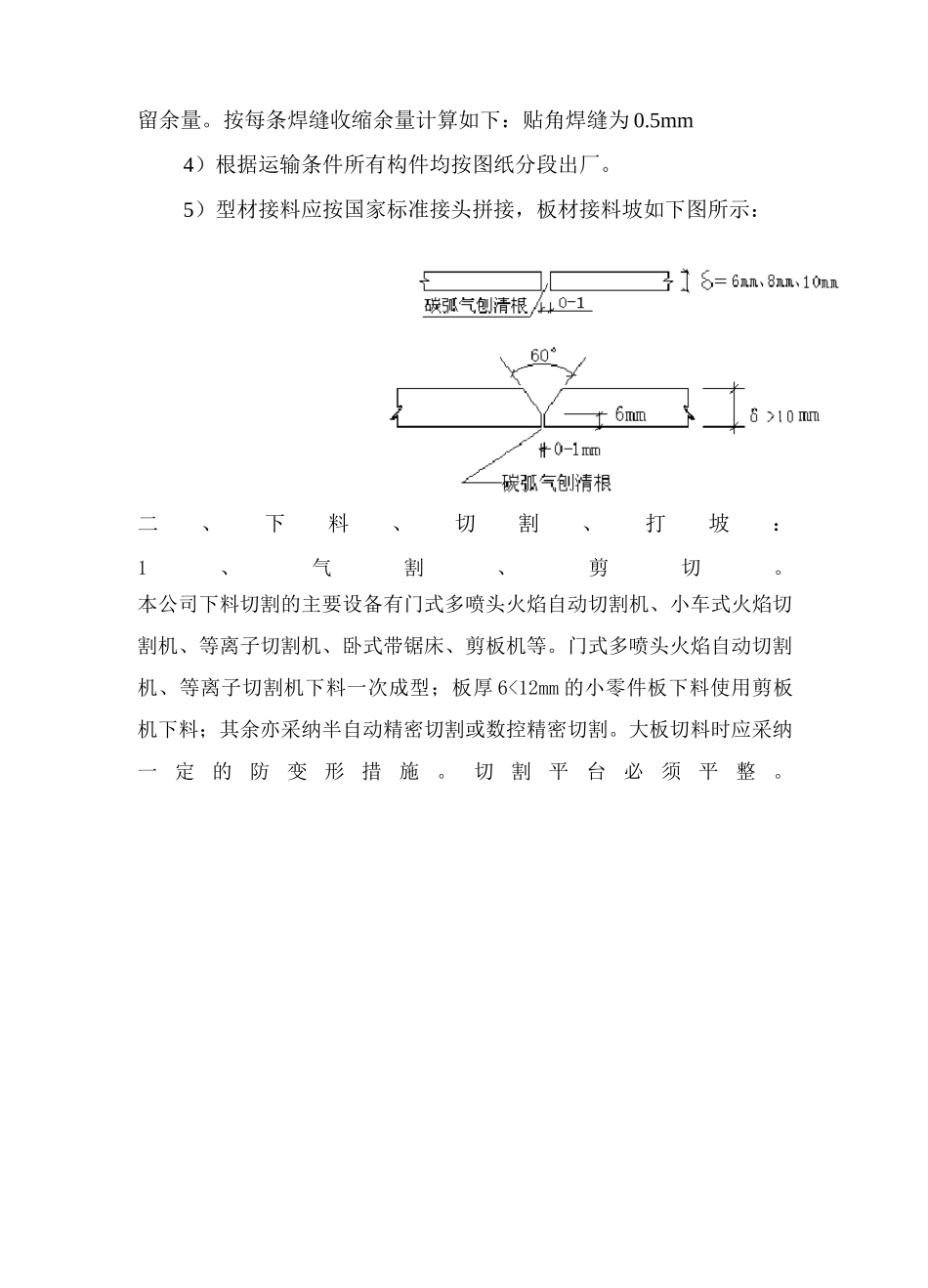

钢结构制作与安装钢结构制作与安装总则钢结构制作和安装应符合施工图纸设计的要求,并应遵照中华人民共和国标准 GB50205-21《钢结构工程施工及验收法律规范》,中华人 民 共 和 国 行 业 标 准 JGJ81-91 《 建 筑 钢 结 构 工 程 施 工 焊 接 规程》,YBJ216-22《压型金属板设计施工法律规范》,质量检验评定符合《钢结构工程质量检验评定标准》及 GB518-22《冷弯薄壁型钢结构技术法律规范》。一、钢结构放样、号料1、放样(1)放样、切割、制作、验收所用的钢卷尺,经纬仪等测量工具必须经市、部级以上计量单位检验合格。测量应以一把经检验合格的钢卷尺(1m)为基准,并附有勘误尺寸,以便与监理及安装单位核对。(2)所有构件应根据细化设计图纸及制造工艺的要求,进行手工1: 1 放大样或计算机的模拟放样,核定所有构件的几何尺寸。如发现差错需要更改,必须取得原设计单位签具的设计更改通知单,不得擅自修改,放样检验合格后,按工艺要求制作必要的角度、槽、制作样板和胎架样板。(3)划线公差要求:项 目允许偏差基准线,孔距位置< 0.5mm零件外形尺寸< 1.0mm(4)划线后应标明基准线、中心线和检验控制点。作记号时不得使用凿子一类的工具,少量的样冲标记其深度应不大于 0.5mm,钢板上不应留下任何永久性的划线痕迹。2、号料(1)号料前应先确认材质和熟悉工艺要求,然后根据排版图、下料加工单和零件草图进行号料。(2)号料的母材必须平直无损伤及其他缺陷,否则应先矫正或剔除。(3)原材料的对接型钢的对接需要焊透,并进行探伤。接长段大于》5mm,且错开附近的节点板及孔群 1mm。焊缝视安装情况而定是否磨平。板制钢梁原则上由整块板下料。若允许对接,则在梁的上下翼板在梁端 1/3 范围内避开对接。上、下翼板与复板三者的对接焊缝不设在同一截面上,应相互错开 2mm 以上,与加径板的孔群应错开 1 以上,且分别对接后才能组装成型。原材料拼板焊接后按要求进行探伤。所有构件的原材料若长度、宽度不够,先进行对接,符合要求后再制作构件。号料允许偏差值(mm)项目允许偏差零件外形尺寸±1.0孔距±0.5号料后应在零件上注明零件的编号、数量、加工方法等,并应根据零件不同的材质统一采纳不同颜色标注。号料应依据施工工艺要求预留切割和边缘加工的余量,以及焊接收缩余量。气割缝宽度:板材或型材的厚度在 14mm 以下时缝宽 2.0mm;厚度在16 ~ 26mm 时缝宽为 2.5mm;厚度在 28-50mm 时缝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构制作与安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
