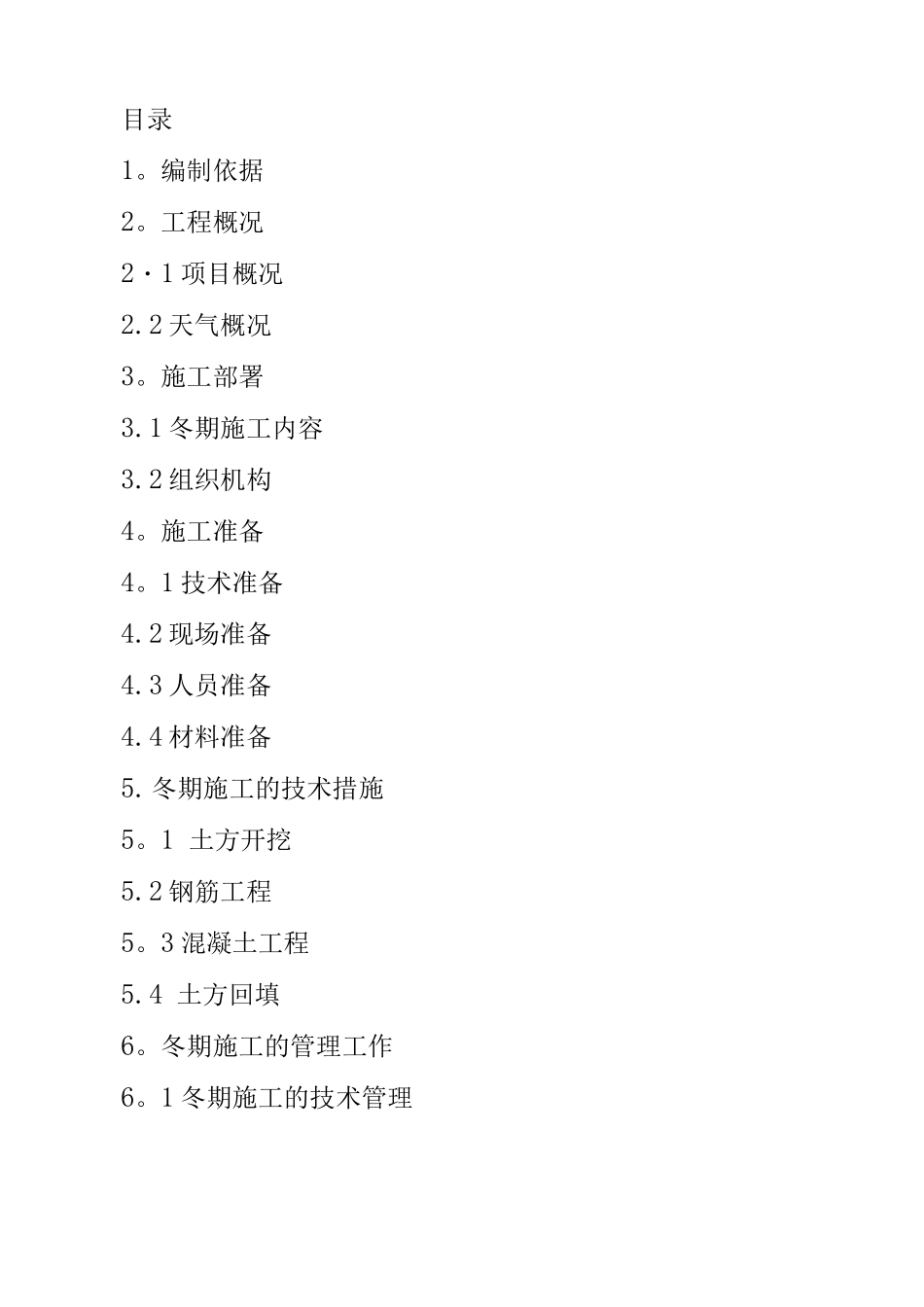

工程概况2・1 项目概况2
2 天气概况3
1 冬期施工内容3
2 组织机构4
1 技术准备4
2 现场准备4
3 人员准备4
4 材料准备5
冬期施工的技术措施5
1 土方开挖5
2 钢筋工程5
3 混凝土工程5
4 土方回填6
冬期施工的管理工作6
1 冬期施工的技术管理1
1 沧州****石油科技进展有限公司生产车间基础项目设计图纸1
2 沧州* ** *石油科技进展有限公司生产车间基础项目施工方案1
3《混凝土结构工程施工质量验收法律规范》GB50204-221
4《混凝土结构工程施工质量验收规程》DBJ01 82 251
5《建筑工程冬期施工规程》JGJ104 971
6《混凝土外加剂应用技术法律规范》GB50119-231
7《冬期施工手册》1
8《建筑施工手册》2

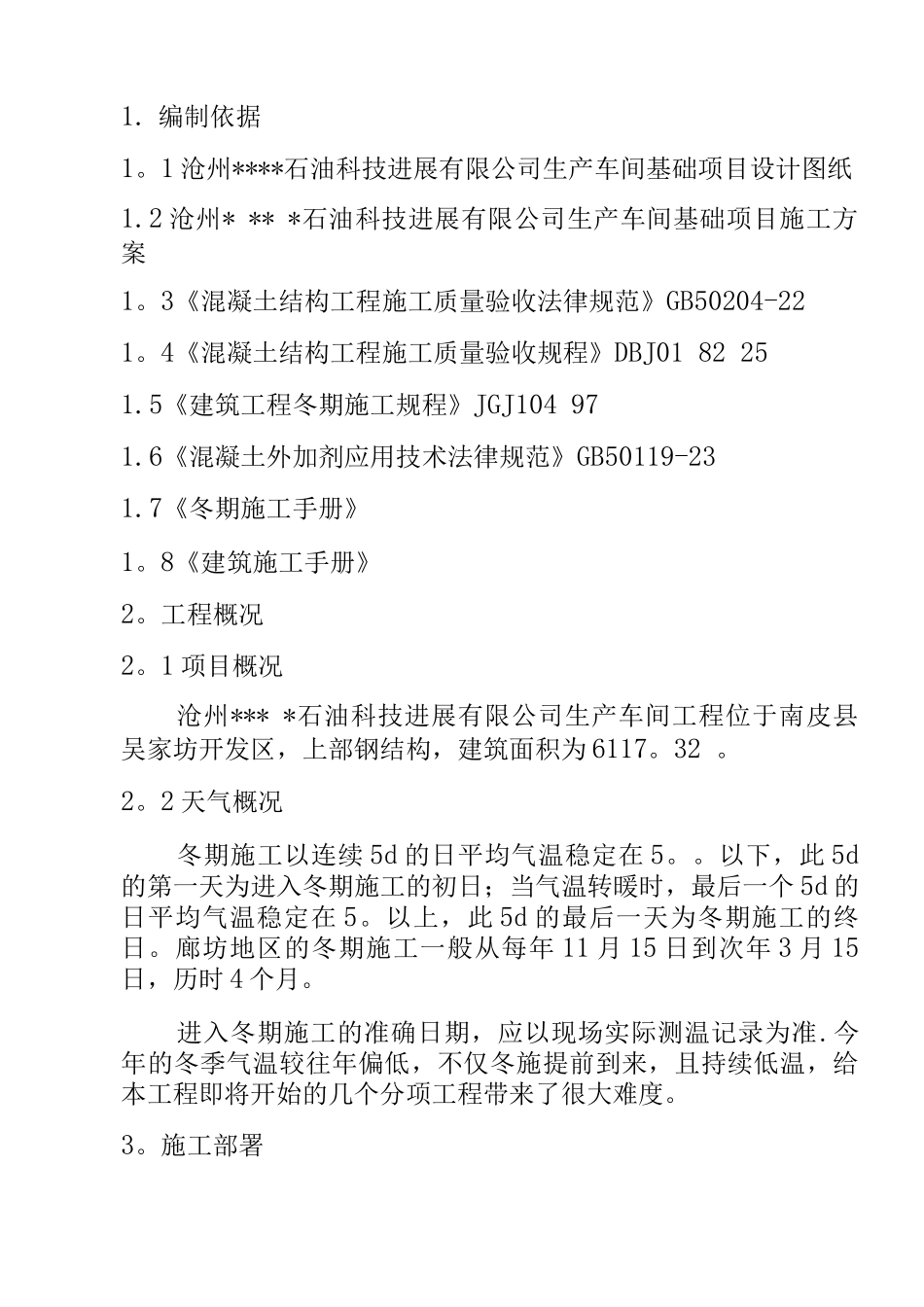

1 项目概况沧州*** *石油科技进展有限公司生产车间工程位于南皮县吴家坊开发区,上部钢结构,建筑面积为 6117
2 天气概况冬期施工以连续 5d 的日平均气温稳定在 5
以下,此 5d的第一天为进入冬期施工的初日;当气温转暖时,最后一个 5d 的日平均气温稳定在 5
以上,此 5d 的最后一天为冬期施工的终日
廊坊地区的冬期施工一般从每年 11 月 15 日到次年 3 月 15日,历时 4 个月
进入冬期施工的准确日期,应以现场实际测温记录为准
今年的冬季气温较往年偏低,不仅冬施提前到来,且持续低温,给本工程即将开始的几个分项工程带来了很大难度
1 冬期施工内容根据总工期进度计划及历年气温记录,本工程冬期主要施工内容为:土方开挖、钢筋工程施工、模板工程施工、混凝土工程施工、土方回填
其中,混凝土施工是本次冬期施工的重点
混凝土全部采纳预拌商品混凝土
在混凝土浇筑期间,设立前后台联络体系,前台负责现
