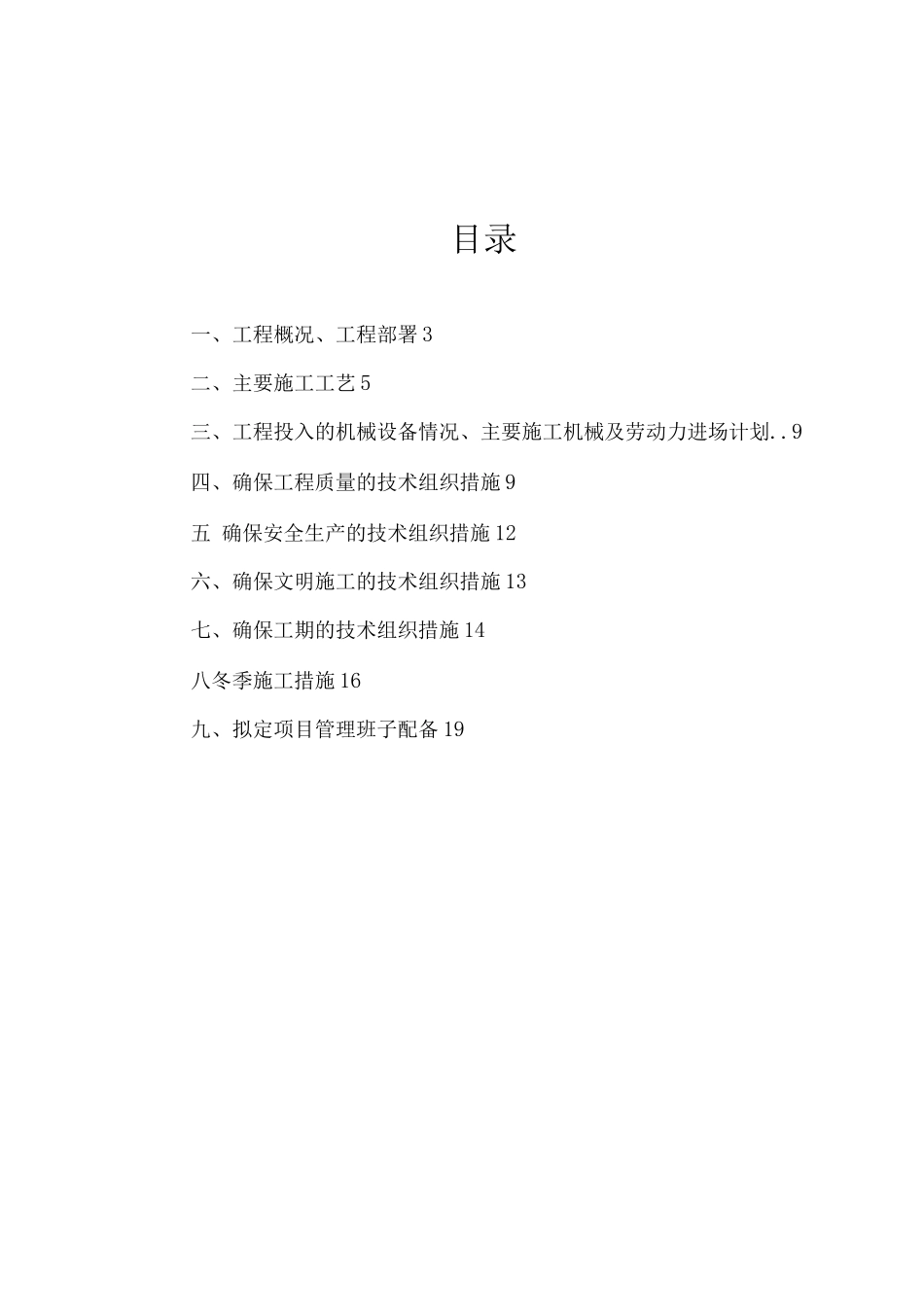

齐都药业科技园立体仓库施工方案山东新城建工股份有限公司消防工程公司目录一、工程概况、工程部署 3二、主要施工工艺 5三、工程投入的机械设备情况、主要施工机械及劳动力进场计划

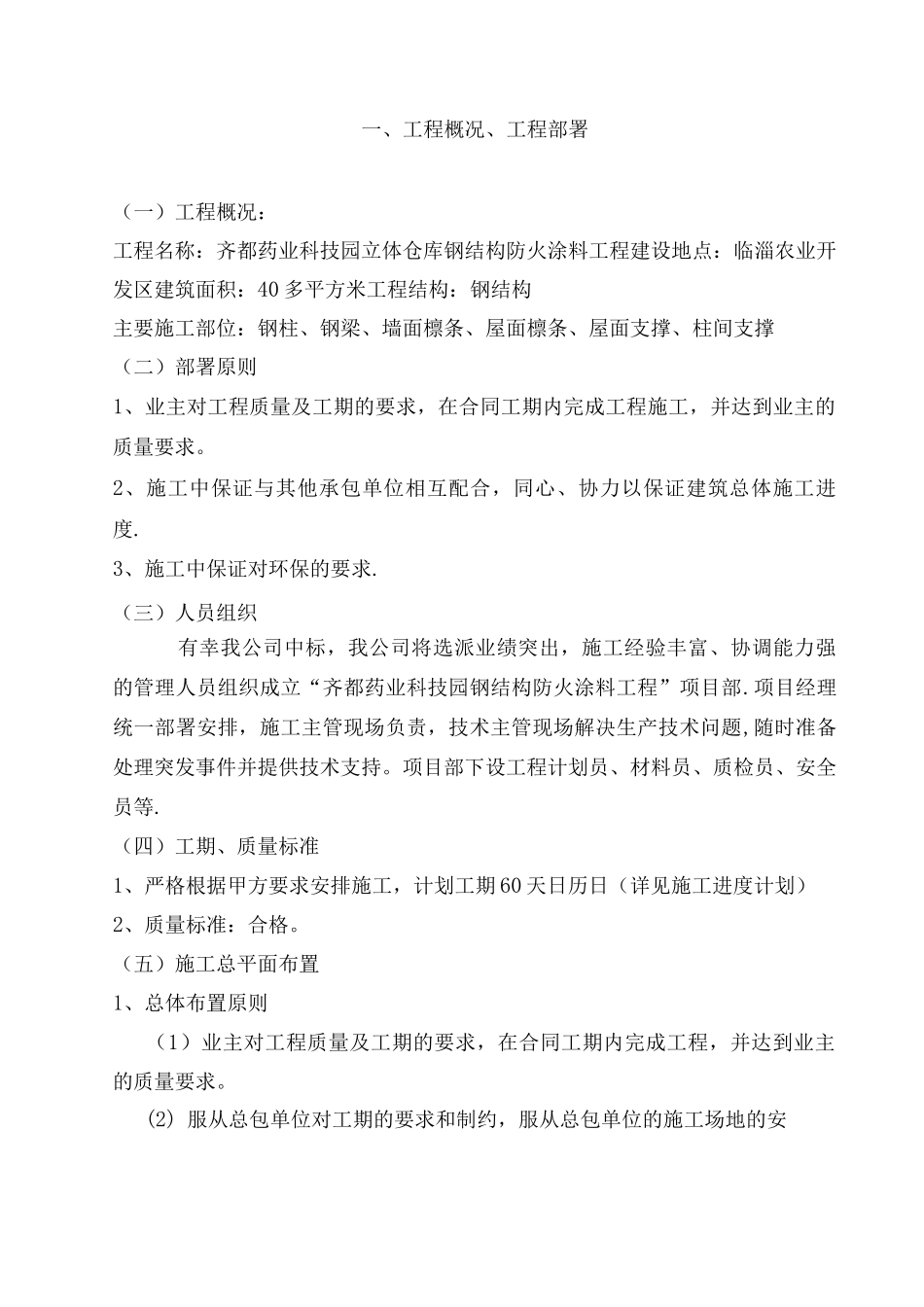

9四、确保工程质量的技术组织措施 9五 确保安全生产的技术组织措施 12六、确保文明施工的技术组织措施 13七、确保工期的技术组织措施 14八冬季施工措施 16九、拟定项目管理班子配备 19一、工程概况、工程部署(一)工程概况:工程名称:齐都药业科技园立体仓库钢结构防火涂料工程建设地点:临淄农业开发区建筑面积:40 多平方米工程结构:钢结构主要施工部位:钢柱、钢梁、墙面檩条、屋面檩条、屋面支撑、柱间支撑(二)部署原则1、业主对工程质量及工期的要求,在合同工期内完成工程施工,并达到业主的质量要求
2、施工中保证与其他承包单位相互配合,同心、协力以保证建筑总体施工进度
3、施工中保证对环保的要求
(三)人员组织有幸我公司中标,我公司将选派业绩突出,施工经验丰富、协调能力强的管理人员组织成立“齐都药业科技园钢结构防火涂料工程”项目部
项目经理统一部署安排,施工主管现场负责,技术主管现场解决生产技术问题,随时准备处理突发事件并提供技术支持
项目部下设工程计划员、材料员、质检员、安全员等
(四)工期、质量标准1、严格根据甲方要求安排施工,计划工期 60 天日历日(详见施工进度计划)2、质量标准:合格
(五)施工总平面布置1、总体布置原则(1)业主对工程质量及工期的要求,在合同工期内完成工程,并达到业主的质量要求
(2) 服从总包单位对工期的要求和制约,服从总包单位的施工场地的安排
(六)技术准备1、工程开工前,组织技术人员及现场管理人员学习施工法律规范、工艺标准、招标文件以及业主、监理下发的有关文件,熟悉、了解本工程的施工特点,掌握各项目的施工工艺和技术标准,同时组织专业技术工种进行培训教育,为工程施工顺利进行
