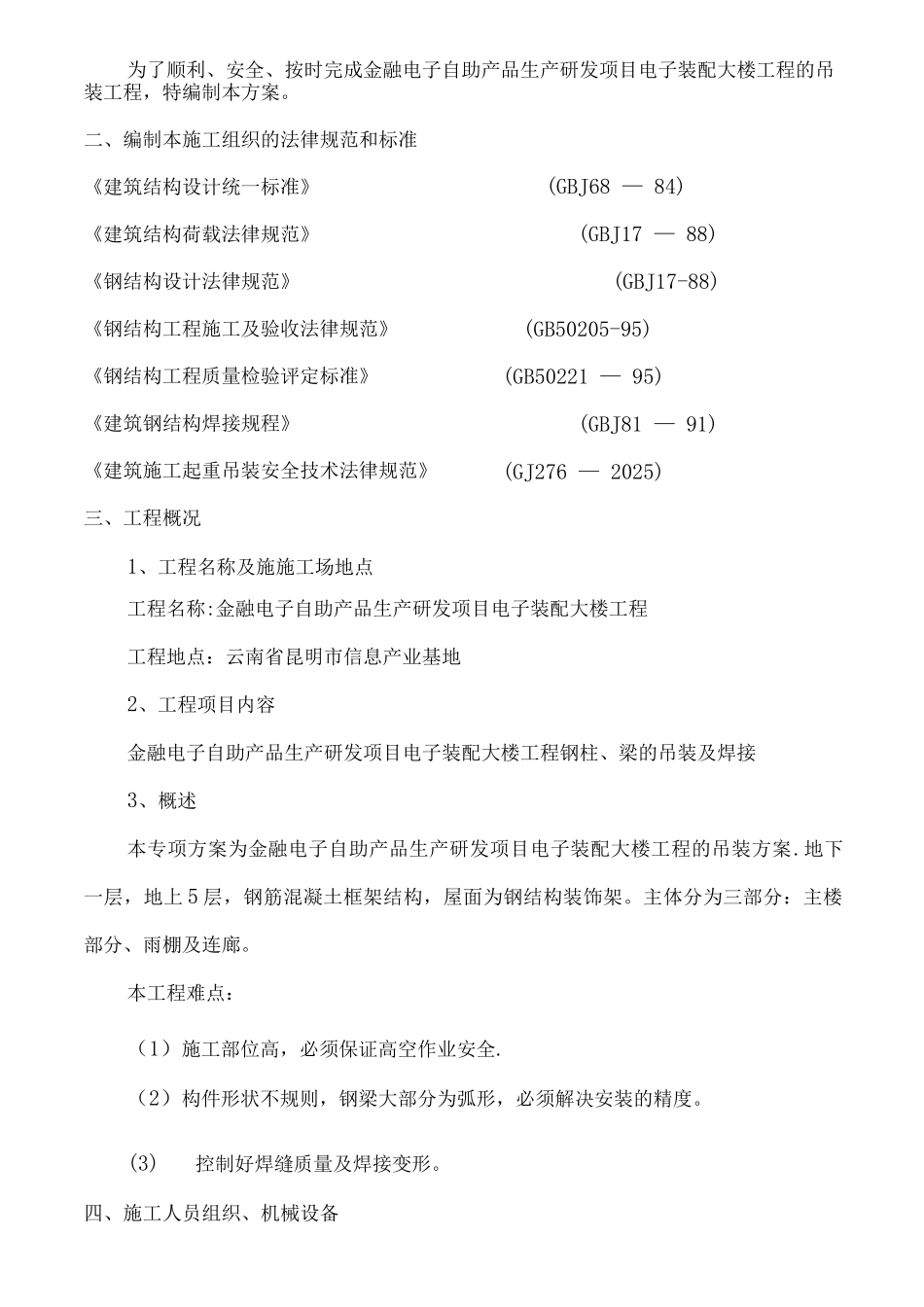

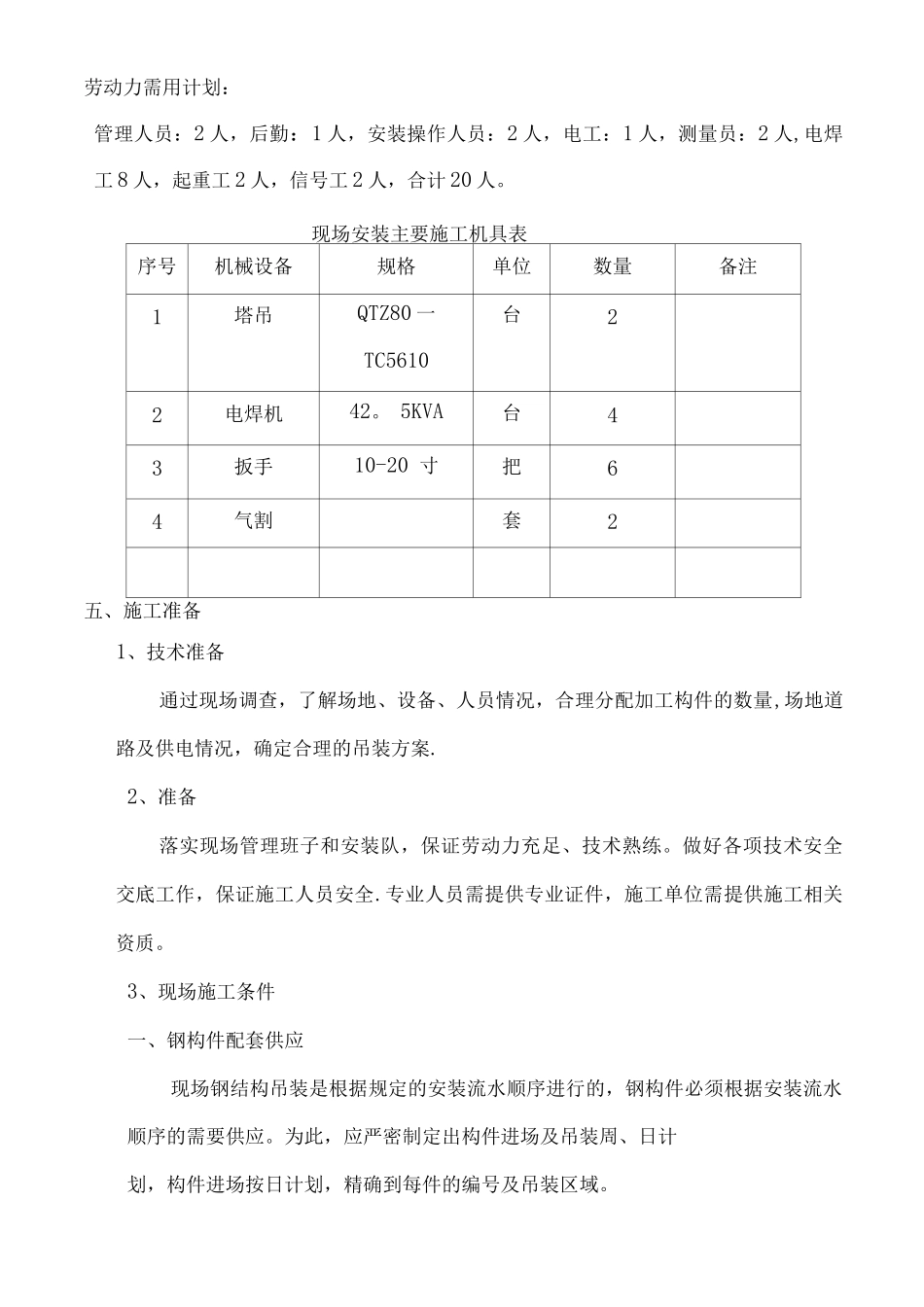

金融电子自助产品生产研发项目电子装配大楼工程吊装专项施工方案项目名称:金融电子自助产品生产研发项目电子装配大楼工程编制人:审核人:审定人:日期:2025 年 07 月 30 日目录一. 编制本施工组织的目的 3二. 编制本施工组织的法律规范和标准 3三. 工程概况 3四. 施工人员组织、机械设备 4五. 施工准备 4六. 安装工艺流程 6七. 钢柱的安装与校正 7八. 高强度螺栓安装工艺 10九. 吊装作业中应注意的安全事项 17十.质量控制措施 18十一.安全保证措施 18一、编制本施工组织的目的1为了顺利、安全、按时完成金融电子自助产品生产研发项目电子装配大楼工程的吊装工程,特编制本方案。二、编制本施工组织的法律规范和标准《建筑结构设计统一标准》《建筑结构荷载法律规范》《钢结构设计法律规范》《钢结构工程施工及验收法律规范》《钢结构工程质量检验评定标准》《建筑钢结构焊接规程》《建筑施工起重吊装安全技术法律规范》三、工程概况1、工程名称及施施工场地点工程名称:金融电子自助产品生产研发项目电子装配大楼工程工程地点:云南省昆明市信息产业基地2、工程项目内容金融电子自助产品生产研发项目电子装配大楼工程钢柱、梁的吊装及焊接3、概述本专项方案为金融电子自助产品生产研发项目电子装配大楼工程的吊装方案.地下一层,地上 5 层,钢筋混凝土框架结构,屋面为钢结构装饰架。主体分为三部分:主楼部分、雨棚及连廊。本工程难点:(1)施工部位高,必须保证高空作业安全.(2)构件形状不规则,钢梁大部分为弧形,必须解决安装的精度。(3)控制好焊缝质量及焊接变形。四、施工人员组织、机械设备(GBJ68 — 84)(GBJ17 — 88)(GBJ17-88)(GB50205-95)(GB50221 — 95)(GBJ81 — 91)(GJ276 — 2025)劳动力需用计划:管理人员:2 人,后勤:1 人,安装操作人员:2 人,电工:1 人,测量员:2 人,电焊工 8 人,起重工 2 人,信号工 2 人,合计 20 人。现场安装主要施工机具表序号机械设备规格单位数量备注1塔吊QTZ80 一TC5610台22电焊机42。 5KVA台43扳手10-20 寸把64气割套2五、施工准备1、技术准备通过现场调查,了解场地、设备、人员情况,合理分配加工构件的数量,场地道路及供电情况,确定合理的吊装方案.2、准备落实现场管理班子和安装队,保证劳动力充足、技术熟练。做好各项技术安全交底工作,保证施工人员安全.专业人员需提供专业证件,施工单位需提供施工相关资质。3、现场施工条件一...
