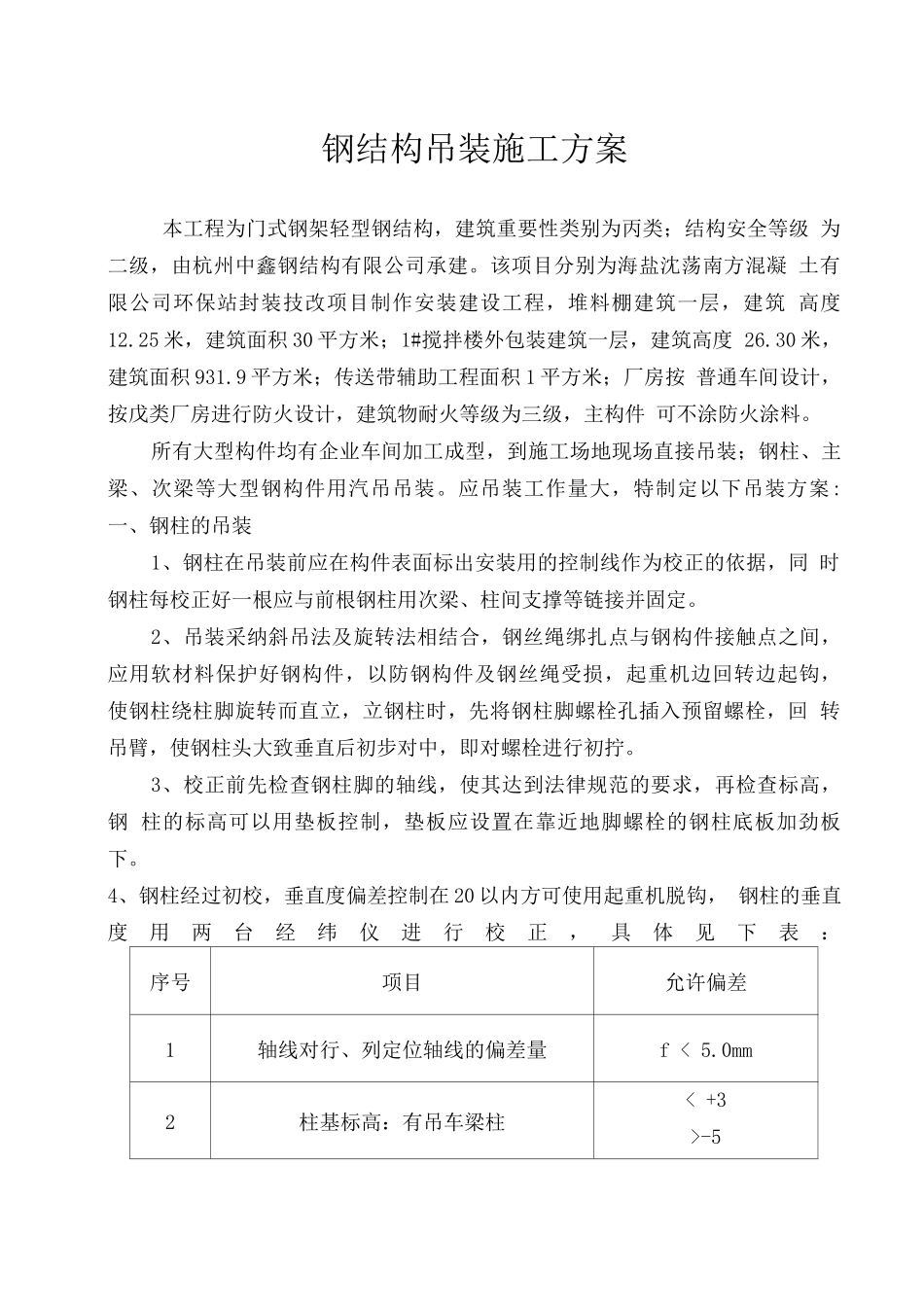

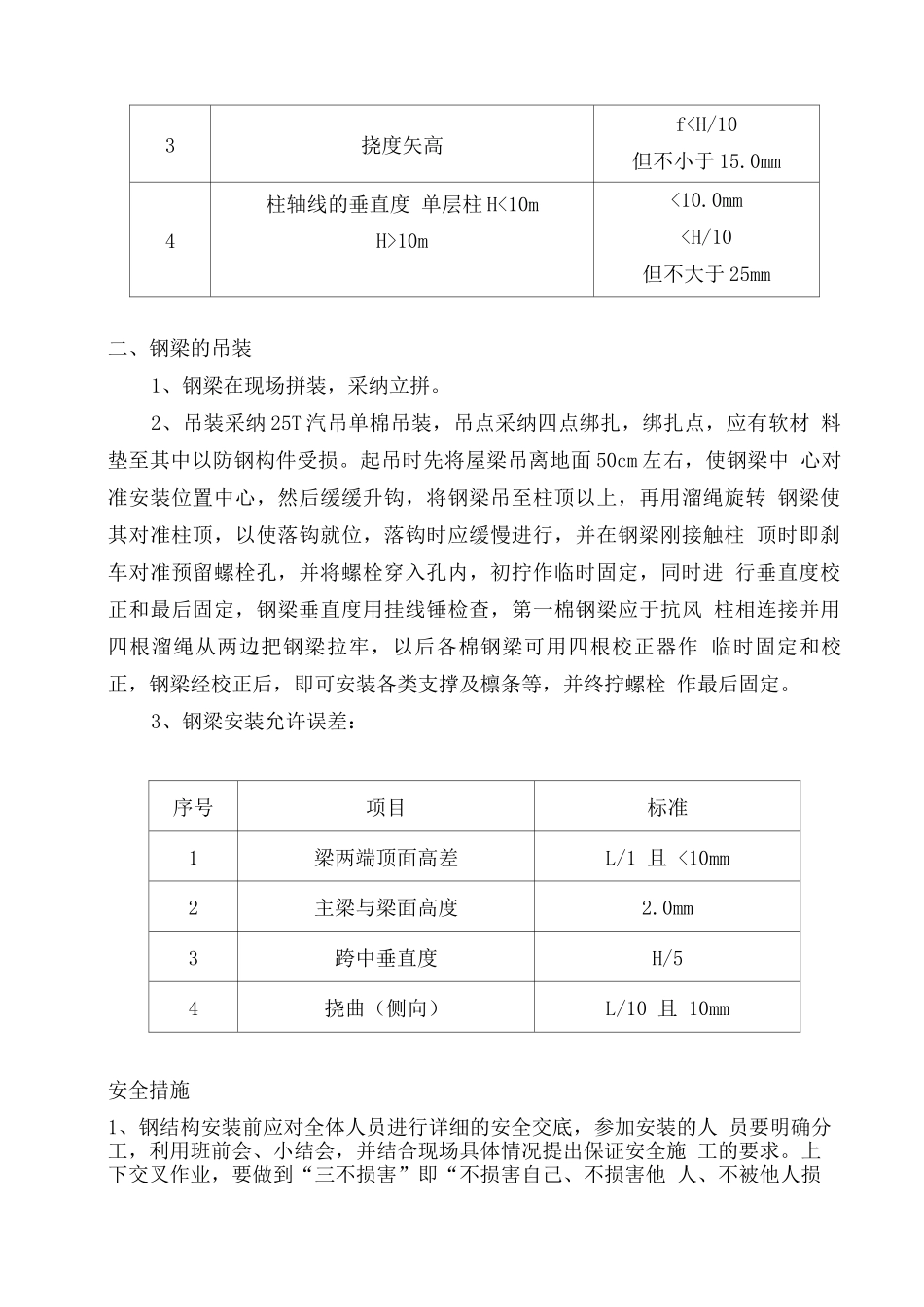

钢结构吊装施工方案本工程为门式钢架轻型钢结构,建筑重要性类别为丙类;结构安全等级 为二级,由杭州中鑫钢结构有限公司承建。该项目分别为海盐沈荡南方混凝 土有限公司环保站封装技改项目制作安装建设工程,堆料棚建筑一层,建筑 高度12.25 米,建筑面积 30 平方米;1#搅拌楼外包装建筑一层,建筑高度 26.30 米,建筑面积 931.9 平方米;传送带辅助工程面积 1 平方米;厂房按 普通车间设计,按戊类厂房进行防火设计,建筑物耐火等级为三级,主构件 可不涂防火涂料。所有大型构件均有企业车间加工成型,到施工场地现场直接吊装;钢柱、主 梁、次梁等大型钢构件用汽吊吊装。应吊装工作量大,特制定以下吊装方案: 一、钢柱的吊装1、钢柱在吊装前应在构件表面标出安装用的控制线作为校正的依据,同 时钢柱每校正好一根应与前根钢柱用次梁、柱间支撑等链接并固定。2、吊装采纳斜吊法及旋转法相结合,钢丝绳绑扎点与钢构件接触点之间, 应用软材料保护好钢构件,以防钢构件及钢丝绳受损,起重机边回转边起钩, 使钢柱绕柱脚旋转而直立,立钢柱时,先将钢柱脚螺栓孔插入预留螺栓,回 转吊臂,使钢柱头大致垂直后初步对中,即对螺栓进行初拧。3、校正前先检查钢柱脚的轴线,使其达到法律规范的要求,再检查标高,钢 柱的标高可以用垫板控制,垫板应设置在靠近地脚螺栓的钢柱底板加劲板下。4、钢柱经过初校,垂直度偏差控制在 20 以内方可使用起重机脱钩, 钢柱的垂直度用两台经纬仪进行校正,具体见下表:序号项目允许偏差1轴线对行、列定位轴线的偏差量f < 5.0mm2柱基标高:有吊车梁柱< +3>-53挠度矢高f10m<10.0mm
