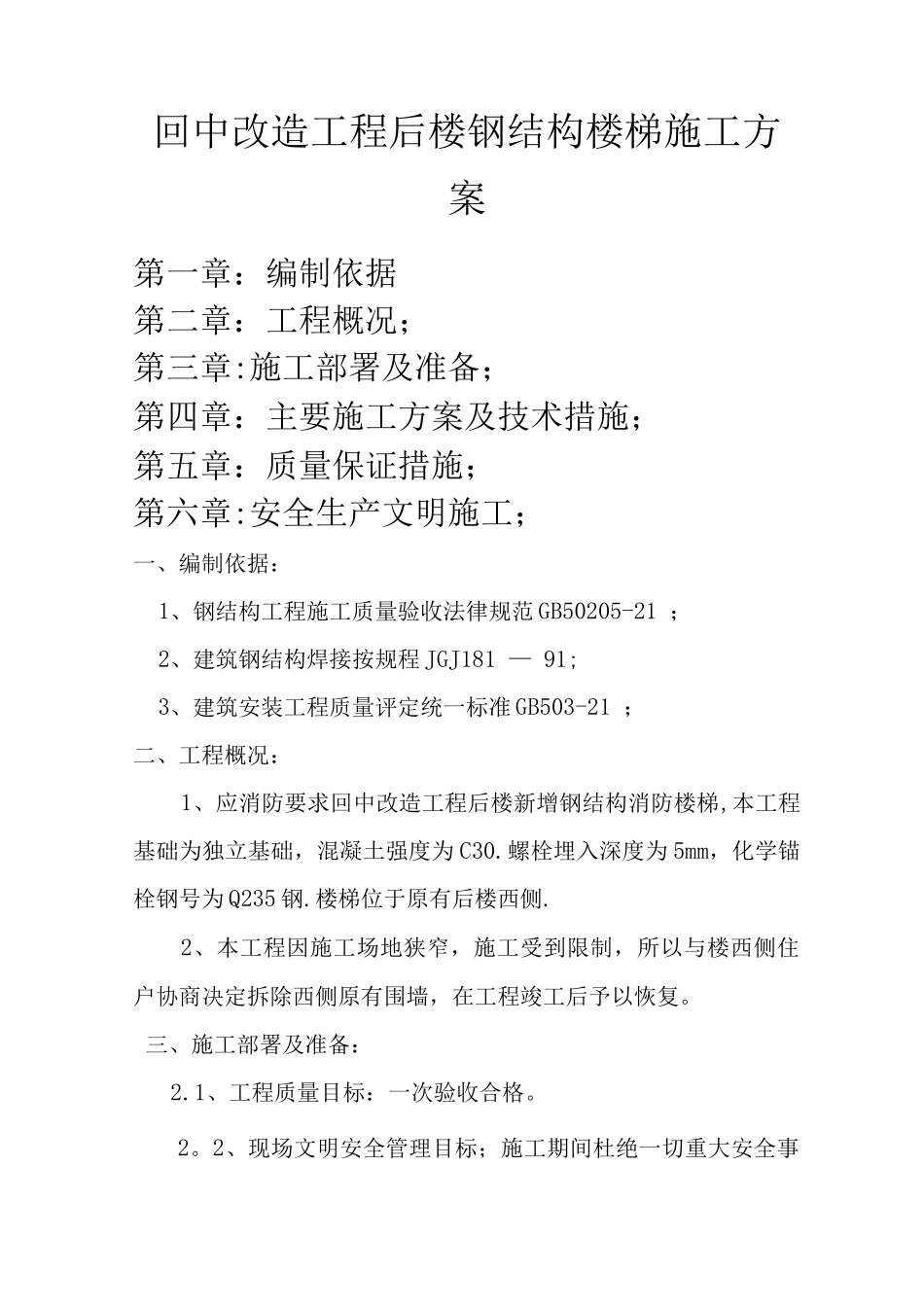

回中改造工程后楼钢结构楼梯施工方案第一章:编制依据第二章:工程概况;第三章:施工部署及准备;第四章:主要施工方案及技术措施;第五章:质量保证措施;第六章:安全生产文明施工;一、编制依据:1、钢结构工程施工质量验收法律规范 GB50205-21 ;2、建筑钢结构焊接按规程 JGJ181 — 91;3、建筑安装工程质量评定统一标准 GB503-21 ;二、工程概况:1、应消防要求回中改造工程后楼新增钢结构消防楼梯,本工程基础为独立基础,混凝土强度为 C30
螺栓埋入深度为 5mm,化学锚栓钢号为 Q235 钢
楼梯位于原有后楼西侧
2、本工程因施工场地狭窄,施工受到限制,所以与楼西侧住户协商决定拆除西侧原有围墙,在工程竣工后予以恢复
三、施工部署及准备:2
1、工程质量目标:一次验收合格

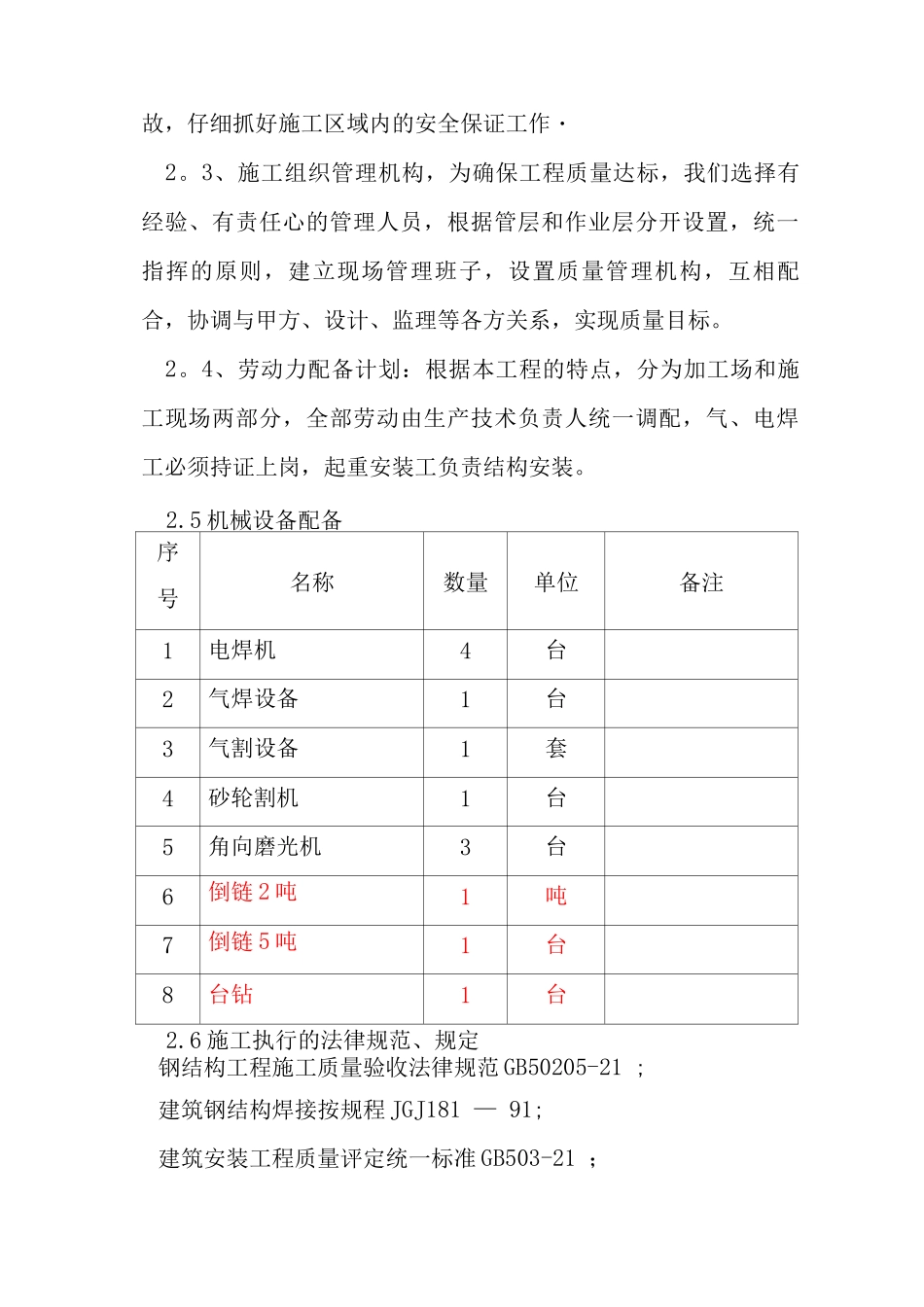

2、现场文明安全管理目标;施工期间杜绝一切重大安全事故,仔细抓好施工区域内的安全保证工作・2
3、施工组织管理机构,为确保工程质量达标,我们选择有经验、有责任心的管理人员,根据管层和作业层分开设置,统一指挥的原则,建立现场管理班子,设置质量管理机构,互相配合,协调与甲方、设计、监理等各方关系,实现质量目标
4、劳动力配备计划:根据本工程的特点,分为加工场和施工现场两部分,全部劳动由生产技术负责人统一调配,气、电焊工必须持证上岗,起重安装工负责结构安装
5 机械设备配备序号名称数量单位备注1电焊机4台2气焊设备1台3气割设备1套4砂轮割机1台5角向磨光机3台6倒链 2 吨1吨7倒链 5 吨1台8台钻1台2
6 施工执行的法律规范、规定钢结构工程施工质量验收法律规范 GB50205-21 ;建筑钢结构焊接按规程 JGJ181 — 91;建筑安装工程质量评定统一标准 GB503-21 ;2

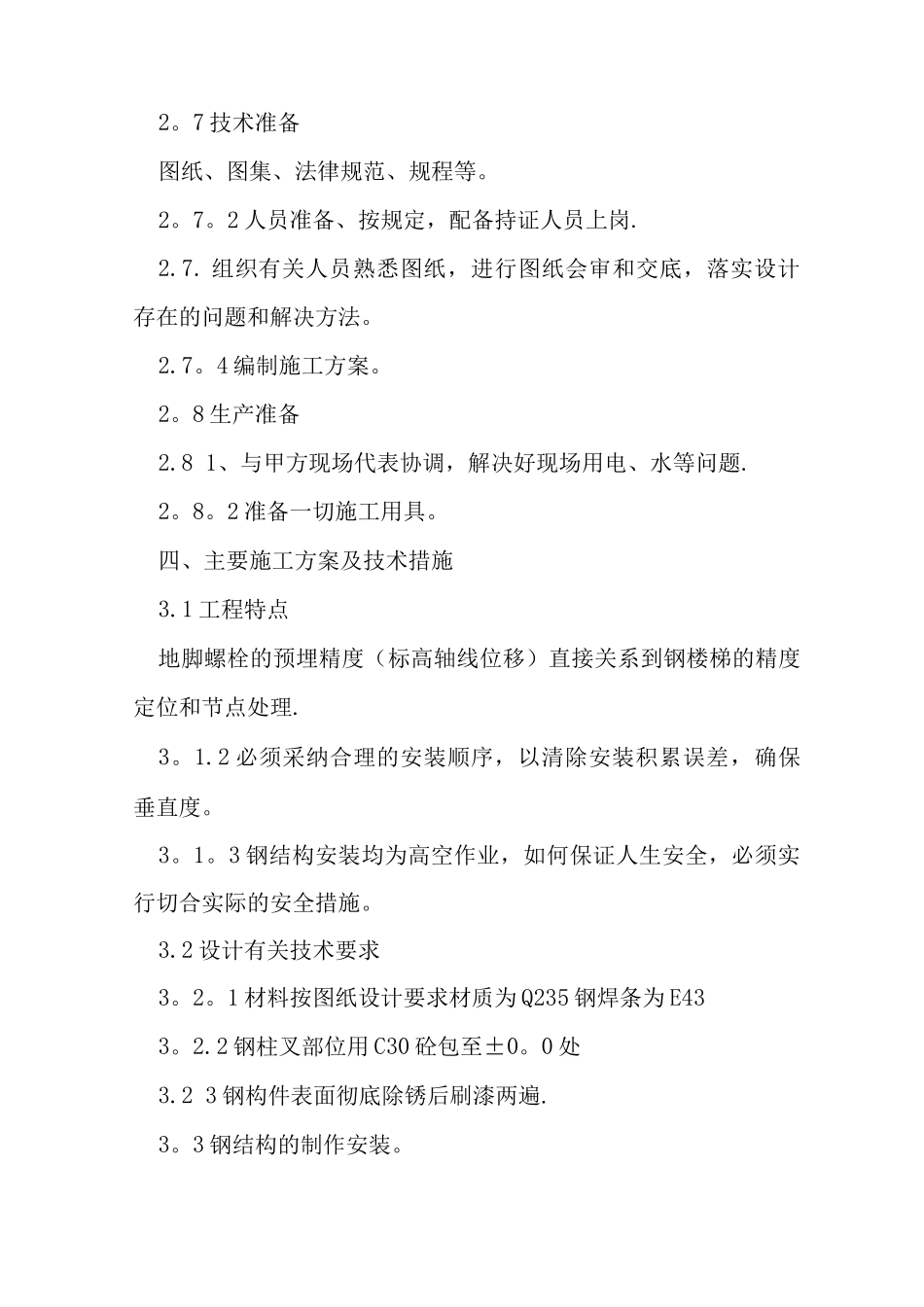

7 技术准备图纸、图集、法律规范、规程等
2 人员准备、按规定,配备持证人员上岗
