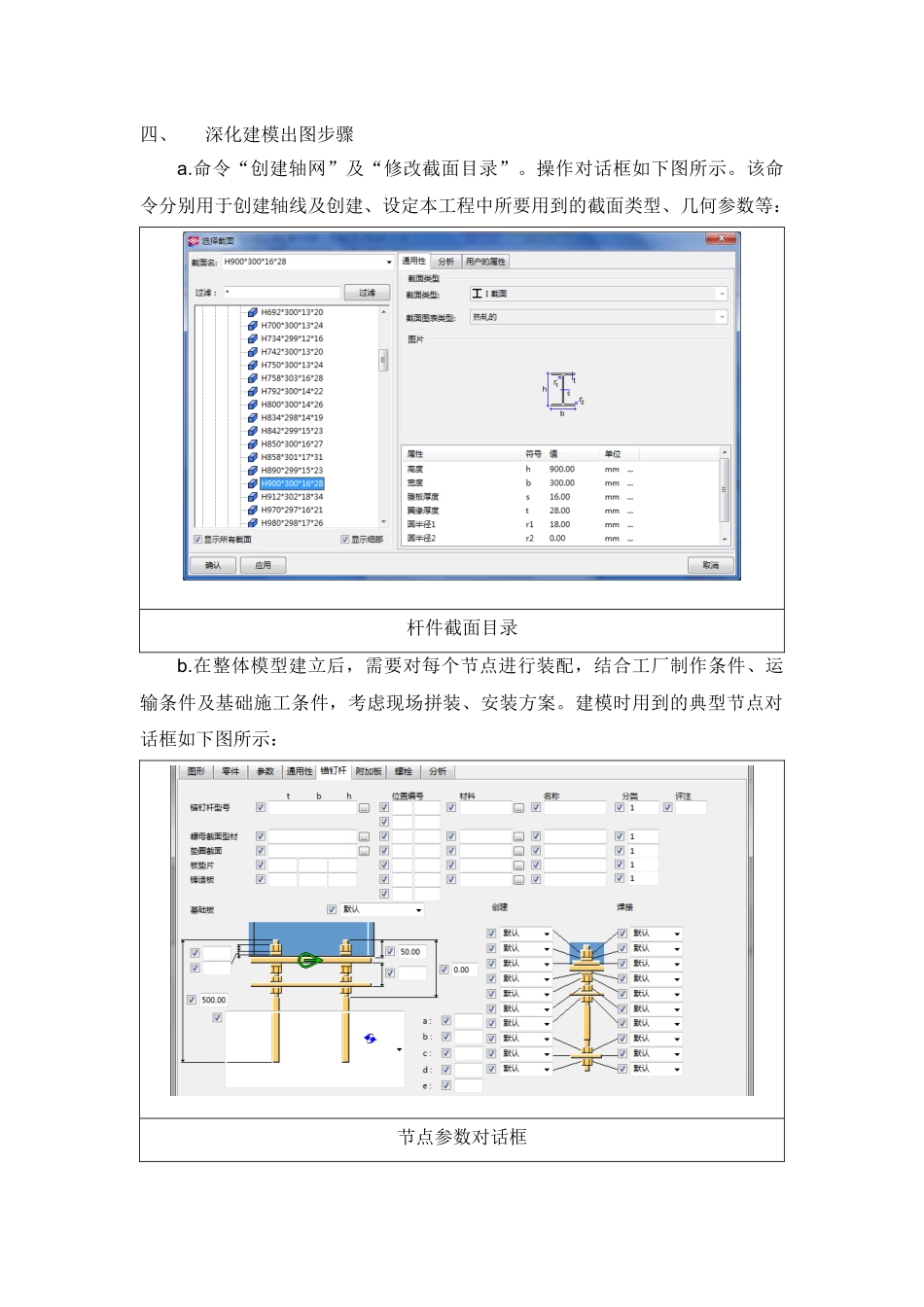

钢结构深化设计工作流程一、深化设计流程深化设计流程图二、深化准备阶段序号准备阶段1正式版钢结构施工图及设计变更单等设计文件由业主方以蓝图的形式提供给项目部,然后由项目部分发至构件深化设计部门。2项目部应在规定时限内收集土建结构、机电、幕墙及装饰等专业对构件深化设计的要求,初审后以正式文件的形式提交构件深化设计部门实施。3构件分段分节方案和安装临时措施由安装单位根据安装方案并结合其施工方案进行编制,并报原设计批准后,以正式文件形式提交深化设计部门进行实施。4认真认真熟悉图纸、各专业要求、分段分节等技术资料,对发现的图纸错误或疑问,以书面形式提交设计方,待解决后可进行深化设计。5由业主方组织设计方进行结构设计技术交底,对交底内容做好记录,并形成书面的《交底会议纪要》。6根据结构设计图、设计交底资料和工程合同等资料的相关规定和要求,依照相关法律规范编制《深化图设计准则》。7深化设计前,深化人员应和工艺人员熟悉图纸,对图纸中的信息进行整理,开展工艺评审;同时,物资、商务、生产、检测等相关部门应共同参加,对重难点部位的制作工艺进行分析。三、深化设计阶段序号设计阶段1设计人员必须按《施工详图设计制图标准》的规定进行设计和绘图,以保证深化图的正确性和整个工程项目深化图的图面统一性。2设计人员在建模时,应充分考虑运输、安装对深化设计的要求,并紧密结合制作工艺。3深化图必须经指定的校对审核人员校对审核,经审核无误后报深化设计责任人审定。4经审定批准的图纸,按程序分批提交设计方审批。四、深化建模出图步骤a.命令“创建轴网”及“修改截面目录”。操作对话框如下图所示。该命令分别用于创建轴线及创建、设定本工程中所要用到的截面类型、几何参数等:杆件截面目录b.在整体模型建立后,需要对每个节点进行装配,结合工厂制作条件、运输条件及基础施工条件,考虑现场拼装、安装方案。建模时用到的典型节点对话框如下图所示:节点参数对话框c.节点装配完成之后,根据深化设计准则中的编号原则对构件及节点进行编号。d.将 AutoCAD 中的单线布置图导入到 Tekla Structures 中,并进行相应的校核检查,可以保证两套软件设计出来的构件理论上完全吻合,从而保证了构件拼装的精度。e.编号后生成布置图、构件图、零件图等。图纸列表对话框见下图,在这个对话框中可以修改要绘制的图纸类别、图幅大小、出图比例。图纸列表对话框f.用钢量等资料统计。可以统计所选定构件...
