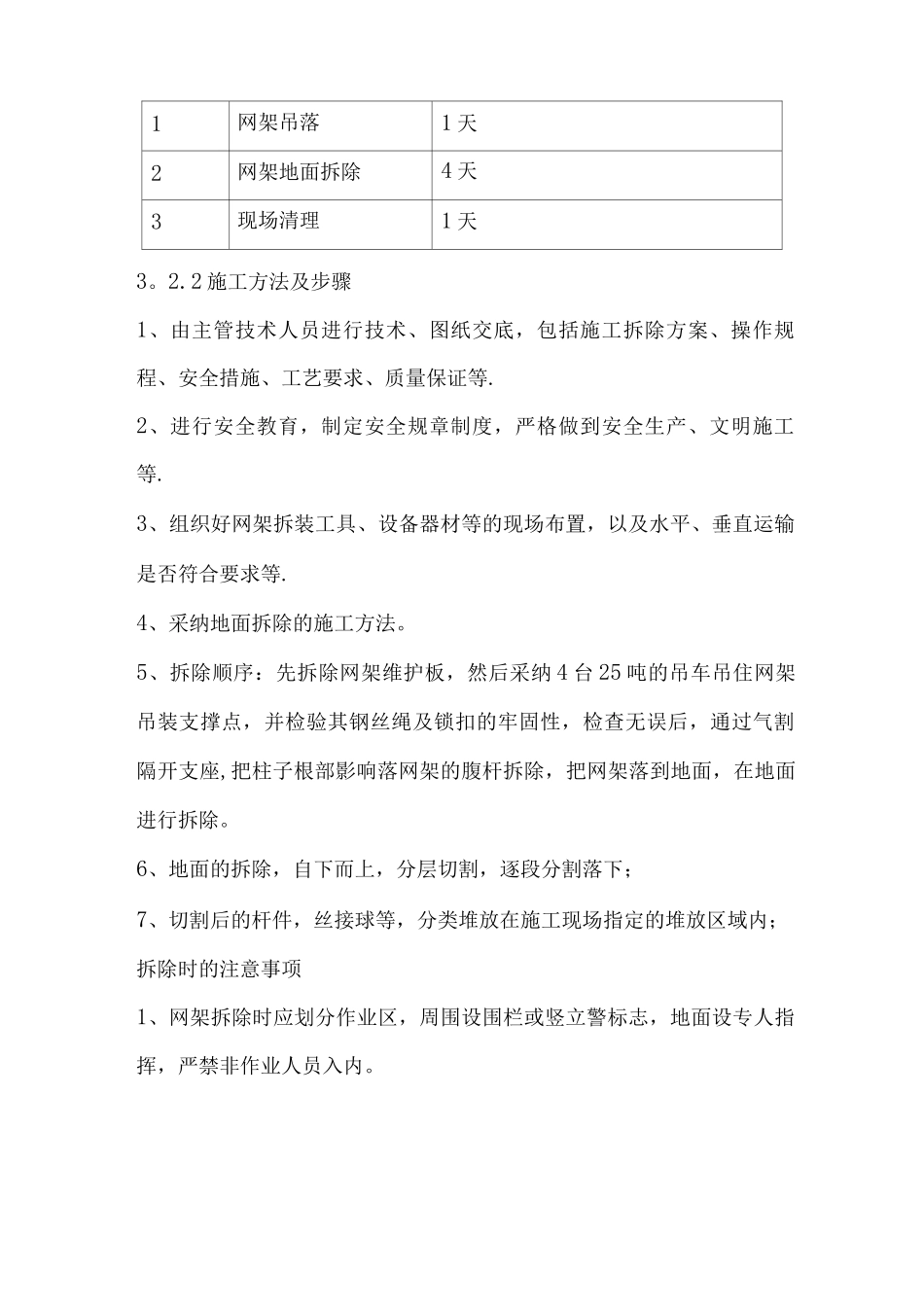

网架拆除方案3。2。1 工艺流程及计划表1、网架拆除工艺流程:施工准备 T 拆除施工 T 现场清理2、结合本工程具体情况和施工进度计划,本拆除施工劳动力配置计划见如下表所示:劳动力配置计划表工种人员数量技术要求总人数架子工2持证上岗15拆除人员3持证上岗电工1持证上岗吊车司机4持证上岗起重工2持证上岗3、机具计划序号名称型号单位数量125 吨汽车吊KH180-3台423 吨叉车ZX5 — 5台13气割设备套24手动葫芦2T、5T套45螺旋千斤顶8T、 16T台46扳手套54、拆除进度计划1序号项目工 期1网架吊落1 天2网架地面拆除4 天3现场清理1 天3。2.2 施工方法及步骤1、由主管技术人员进行技术、图纸交底,包括施工拆除方案、操作规程、安全措施、工艺要求、质量保证等.2、进行安全教育,制定安全规章制度,严格做到安全生产、文明施工等.3、组织好网架拆装工具、设备器材等的现场布置,以及水平、垂直运输是否符合要求等.4、采纳地面拆除的施工方法。5、拆除顺序:先拆除网架维护板,然后采纳 4 台 25 吨的吊车吊住网架吊装支撑点,并检验其钢丝绳及锁扣的牢固性,检查无误后,通过气割隔开支座,把柱子根部影响落网架的腹杆拆除,把网架落到地面,在地面进行拆除。6、地面的拆除,自下而上,分层切割,逐段分割落下;7、切割后的杆件,丝接球等,分类堆放在施工现场指定的堆放区域内;拆除时的注意事项1、网架拆除时应划分作业区,周围设围栏或竖立警标志,地面设专人指挥,严禁非作业人员入内。(4)、对每道工序进行安全技术交底,交底人员及施工班组负责人要履行签字手续。(5)、每天,安全员均应根据当天施工特点,交待安全注意事项,操作人员应分工明确,操作中应有专人统一指挥,协调配合。(6)、所有机具设备必须安全可靠,并设专人负责,定期检修。雨季、露天存放的卷扬机、电焊机、吊车等,要上有盖,不漏雨,下有垫不水淹。设备在使用前,要检查电器设备的接地情况,电修检查员要定期检查绝缘情况。(7)、现场内的电气线路(临时线路)和电气设备的装拆和接线等工作,应由电工负责,其他人不得乱动。使用电动工具必须装设漏电保护器。室外的电动机具的外壳接地必须良好,并实行防雨、防潮措施,使用时必须站在绝缘板上,生活区设置足够数量的防火设施。(8)、操作人员佩戴安全带、安全帽,下设安全网。(9)、从事高空作业,要定期体检,经医生诊断,凡患有高血压、心脏病、贫血病、癫痫病以及其他不适合高空作业的,不得从事高空...
