第一节钢网架结构拼装施工工艺标准5
1 基本规定5
1 钢结构工程施工单位应具备相应的钢结构工程施工资质,施工现场质量管理应有相应的施工技术标准、质量管理体系,质量控制及检验制度,施工现场应有经审批的施工组织设计、施工方案(或作业指导书)等技术文件
1 2 钢结构工程施工质量的验收,必须采纳经计量检定、校准合格的计量器具
3 钢结构工程应按下列规定进行施工质量控制:(1)采纳的原材料及成品应进行进场验收;凡涉及安全、功能的材料及成品应按本标准规定进行复验,并应经监理工程师见证取样、送样(2)各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查(3)相关各专业工种之间,应进行交接检验,并经监理工程师检查认可
4 分项工程检验批质量标准应符合下列规定:(1)主控项目必须符合本法律规范的要求;(2)一般项目其检验结果应有 80 %及以上的检查点(值)符合本法律规范的要求,且最大值不应超过其允许偏差值的 1
2 倍;(3)质量检查记录、质量证明文件等资料应完整
L5 网架结构节点相当复杂时,应做 1 : 1 样板,无误后再正式投产
16 网架结构杆件根据节点焊接形式,应考虑其长度尺寸因焊接收缩值
42 施工准备5
21 技术准备(1)拼装前编制施工组织设计或拼装方案并进行技术交底,保证网架焊接、拼装质量,必须仔细执行
(2)拼装过程所用计量器具如钢尺、经纬仪、水平仪等,必须经计量检验合格,并在有效期内使用
土建、监理单位使用钢尺必须进行统一调整,方可使用
(3)焊工必须有相应焊接形式的合格证
(4 )对焊接节点空心球节点、钢板节点)的网架结构应选择合理的焊接工艺及顺序,以减少焊接应力与变形
(5)对小拼、中拼、大拼在拼装前宜进行试拼,检查无误,再正式拼装

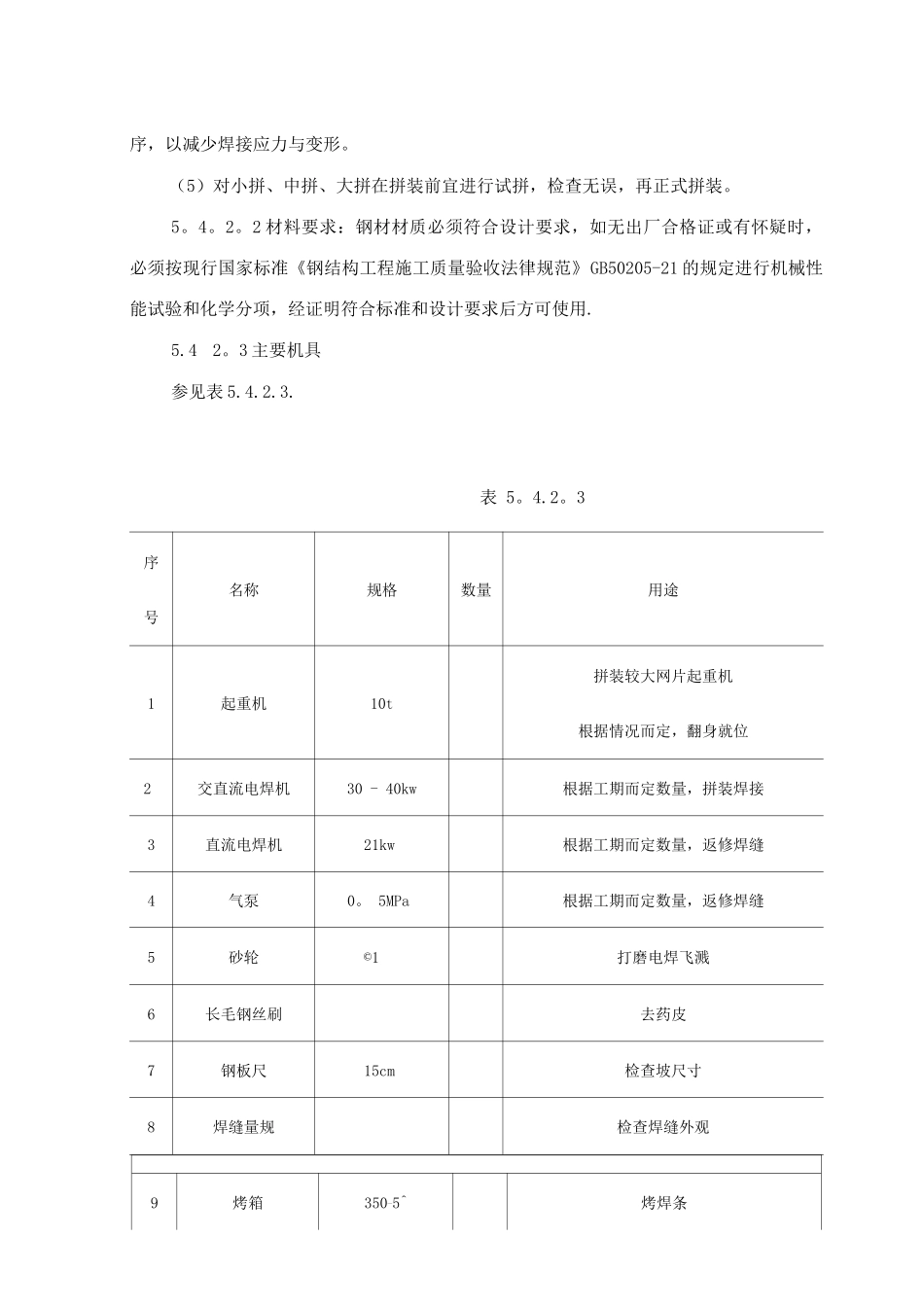

2 材料要求:钢材材质必须符合设计要求,
