钻孔灌注桩专项施工方案7

钻孔灌注桩专项施工方案7_第1页
1/8
钻孔灌注桩专项施工方案7_第2页
2/8
钻孔灌注桩专项施工方案7_第3页
3/8

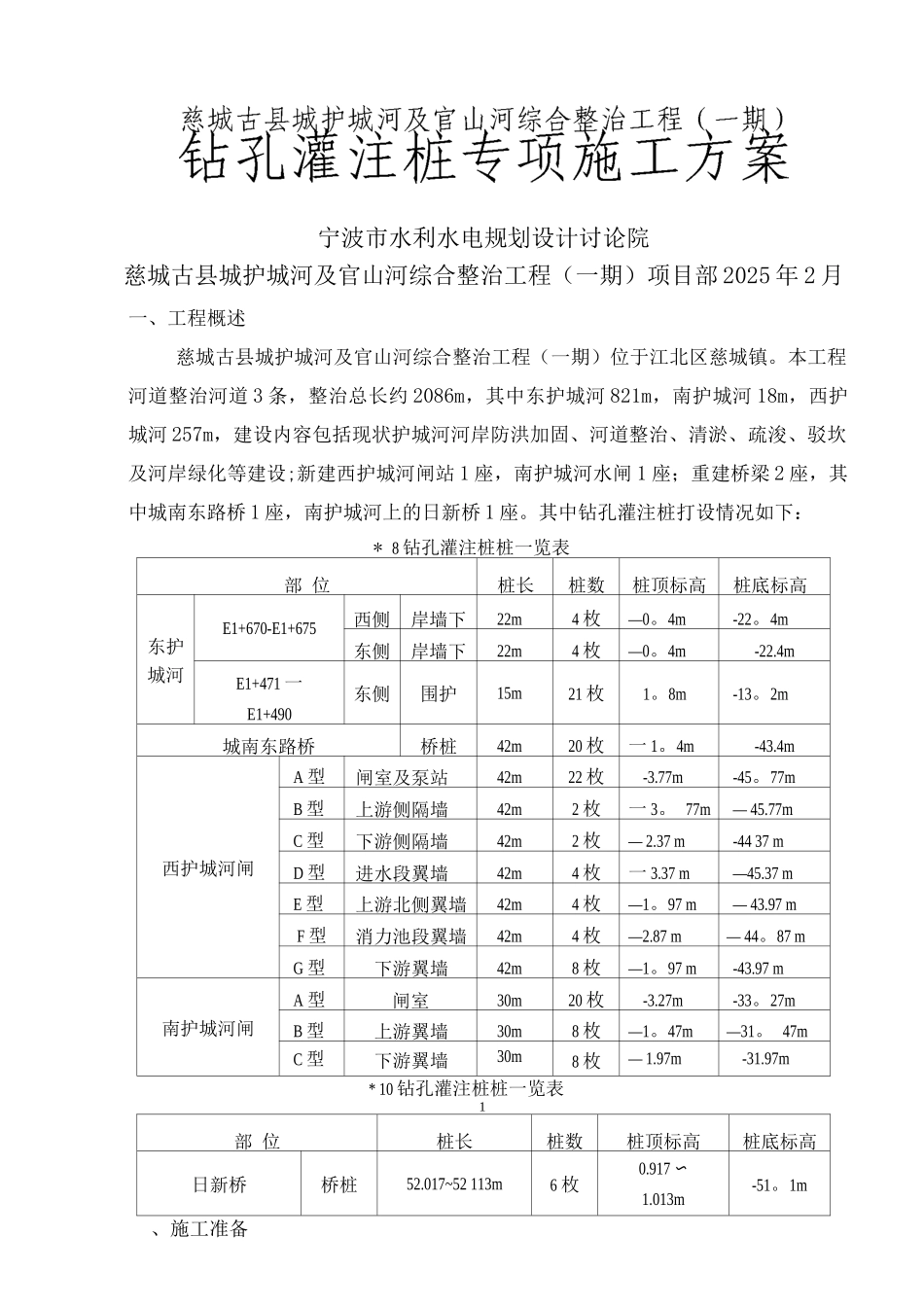

宁波市水利水电规划设计讨论院慈城古县城护城河及官山河综合整治工程(一期)项目部 2025 年 2 月一、工程概述慈城古县城护城河及官山河综合整治工程(一期)位于江北区慈城镇。本工程河道整治河道 3 条,整治总长约 2086m,其中东护城河 821m,南护城河 18m,西护城河 257m,建设内容包括现状护城河河岸防洪加固、河道整治、清淤、疏浚、驳坎及河岸绿化等建设;新建西护城河闸站 1 座,南护城河水闸 1 座;重建桥梁 2 座,其中城南东路桥 1 座,南护城河上的日新桥 1 座。其中钻孔灌注桩打设情况如下:* 8 钻孔灌注桩桩一览表部 位桩长桩数桩顶标高桩底标高东护城河E1+670-E1+675西侧岸墙下22m4 枚—0。4m-22。4m东侧岸墙下22m4 枚—0。4m-22.4mE1+471 一E1+490东侧围护15m21 枚1。8m-13。2m城南东路桥桥桩42m20 枚一 1。4m-43.4m西护城河闸A 型闸室及泵站42m22 枚-3.77m-45。77mB 型上游侧隔墙42m2 枚一 3。 77m— 45.77mC 型下游侧隔墙42m2 枚— 2.37 m-44 37 mD 型进水段翼墙42m4 枚一 3.37 m—45.37 mE 型上游北侧翼墙42m4 枚—1。97 m— 43.97 mF 型消力池段翼墙42m4 枚—2.87 m— 44。87 mG 型下游翼墙42m8 枚—1。97 m-43.97 m南护城河闸A 型闸室30m20 枚-3.27m-33。27mB 型上游翼墙30m8 枚—1。47m—31。 47mC 型下游翼墙30m8 枚— 1.97m-31.97m* 10 钻孔灌注桩桩一览表1部 位桩长桩数桩顶标高桩底标高日新桥桥桩52.017~52 113m6 枚0.917 〜1.013m-51。1m、施工准备1、组织有关技术人员熟悉挖掘本工程的有关设计资料,根据地质资料勘察报告,桩基工程的施工图纸、技术要求、技术交底会议纪要等。2、了解建设单位提供的测量基线、水准点、坐标及桩位资料。3、搭设好现场临设,按施工现场平面图布置就绪水、电、施工道路及其它设施.4、平整场地,编制桩基工程施工技术措施,施工进度,质量安全保证措施。5、施工机械、设备、材料进场,选派钻孔灌注桩施工经验丰富的专业打桩队伍作业。6、工程所需钢筋等材料购置计划落实到现场,灌注桩砼采纳商品砼,合同已签订落实,以利于工程顺利进行,同时做好原材料的检测工作。7、由公司专人负责,项目经理为主,成立工程质量,安全管理小组,办好开工前各种手续。8、按设计桩位放样准确,根据图纸桩位尺寸,认真复查轴线至桩中心线的尺寸放出桩位,埋设护筒,并用一定长度钢筋打入桩中心作为标点.三、施工机械、人力的投...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔灌注桩专项施工方案7

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
