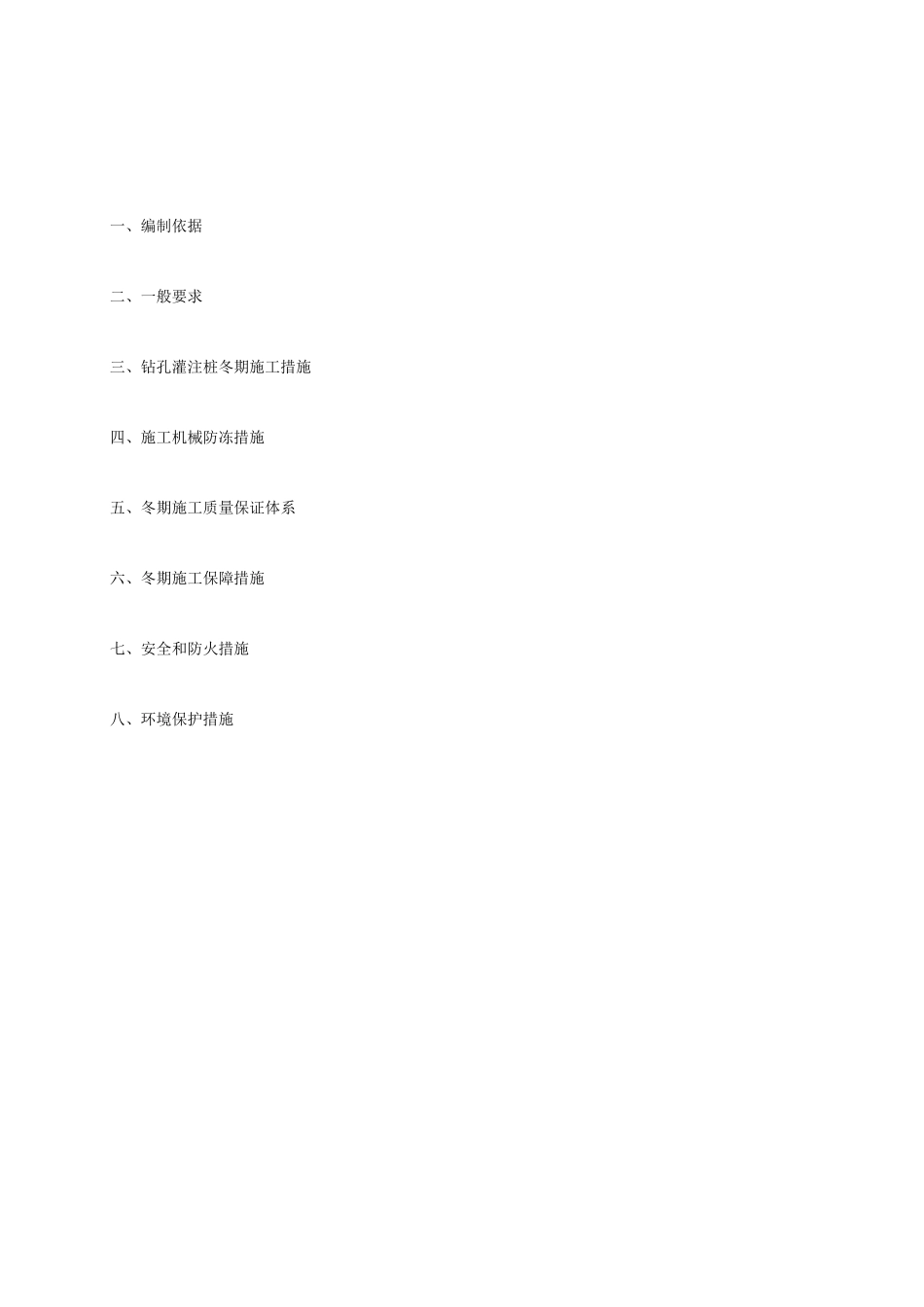

一、编制依据二、一般要求三、钻孔灌注桩冬期施工措施四、施工机械防冻措施五、冬期施工质量保证体系六、冬期施工保障措施七、安全和防火措施八、环境保护措施钻孔灌注桩冬期施工方案为了加强钻孔灌注桩冬期施工期间的技术管理、保证施工质量,现对钻孔灌注桩冬期施工制定出以下具体方案:一、编制依据1、《施工招标文件》;2、《两阶段施工图设计》;3、《公路桥涵施工技术法律规范》JTG/T F5 0-2 011;4、《公路工程质量检验评定标准》JTGF8 0/ 1-2 4;5、我单位冬期施工类似工程积累的技术和管理经验
二、一般要求1、冬期施工的工程提前做好准备,实行防雪、防冻措施
2、冬期施工的工程混凝土抗压强度达到设计值的 40%时不得受冻
3、冬期施工中做好防火、防冻、防煤气中毒,并与当地气象部门取得联系,做好气温观测工作
切实做好防冻工作,避开寒流期的砼浇筑工作
4、冬期施工做好人员的技术培训、做好劳动力计划
5、冬期施工做好的物资计划及采购工作
6、冬期施工做好安全生产工作
消防要点及工程质量控制要点,注意施工过程的落实情况
三、钻孔灌注桩冬期施工措施随着天气逐渐变冷,为保证各部位施工质量,我们提前做好准备,对各项设施和材料提前实行防雪、防冻等措施,各项施工工艺都严格根据法律规范要求执行
根据当地多年气温资料,室外昼夜日平均气温连续 5d 稳定低于 5C 时,钢筋、混凝土等工程实行冬期施工的措施;即启动钻孔灌注桩冬期施工方案进行施工
严寒期不进行施工
1、泥浆制备冬期钻孔在负温情况下,为防止因“泥水不合”而产生的泥浆粘度过低、胶体率下降、失水率增加等情况,实行以下措施:(1)拌制泥浆用的土料采纳优质粘土,如发生粘土冻结,则打成碎块在制浆池内使其融化
(2) 泥浆循环管路采纳防寒毡包裹,且每台钻机另备一套备用管路,以防止循环管路受冻
(3)对泥浆加强技术监控,保证泥浆各项性能指标
