钻孔灌注桩、立柱桩施工施工工艺流程根据本工程的设计要求及本地区地层特点,在本工程的围护施工中拟采纳正循环回转钻进成孔,人工造浆护壁,钢筋笼分段制作,孔焊接,钻机吊装入孔,导管法正循环二次清孔,商品砼水下导管灌注成桩的施工工艺

其工艺流程详见钻孔灌注桩施工工艺流程图:钻孔灌注桩工艺流程图各项施工准备工作砼运输导管起卸砼养护]48h 后排污浆车水中养护护筒拔除建立测量基准线定桩位挖砌泥浆池钢筋笼制作砼定制1 r"l 11*埋设护筒制备泥浆钢筋笼存放现场联系钻机定位一次清孔钢立柱吊放钢立柱加工下钢 1 筋笼二次清孔下导-管灌注砼山场验收1F______________储污浆罐坍落度试验试块制作V施工工艺(1)施工前对桩位进行触探,出现障碍物及时清除,禁止野蛮施工
(2)工程测量1)根据业主提供的基准点与边轴关系定出施工桩位基准轴线,会同监理组织验收,并做好基准点的保护措施,直至竣工验收
2)根据水准点高程引测至施工现场内设置临时水准点,并做好固定记号
3)根据桩位控制轴线,基准点按设计图所示尺寸逐一放桩位,桩位之间尺寸应认真复核以防出错
4)测量放样的仪器设备必须经过检验合格后方能使用
(3)护筒埋设1)钢护筒采纳 A3 钢在工厂制作,壁厚 6=5mm,内径为钻孔灌注桩直径+1mm
护筒制作具备足够的刚度和强度,接缝和接头保证紧密不漏水
2)护筒按预先布置好的设计桩位中心线进行埋设,用经纬仪与检定过的钢尺测量护筒,控制中心与桩孔中心偏差< 10mm,同时用铅锤与钢尺检查其平面尺寸大小与垂直度偏差情况,各项指标经监理验收都符合标准后方可进行使用
3)护筒埋深为 1
5m,护筒底土质较差的挖深换土,再筒底换 50cm 厚的粘土,分层夯实后再安放护筒
护筒就位后,在护筒四周分层回填粘土并夯打密实,夯填时对称均匀,防止位移
夯填完成后检测各项指标,合格方可使用

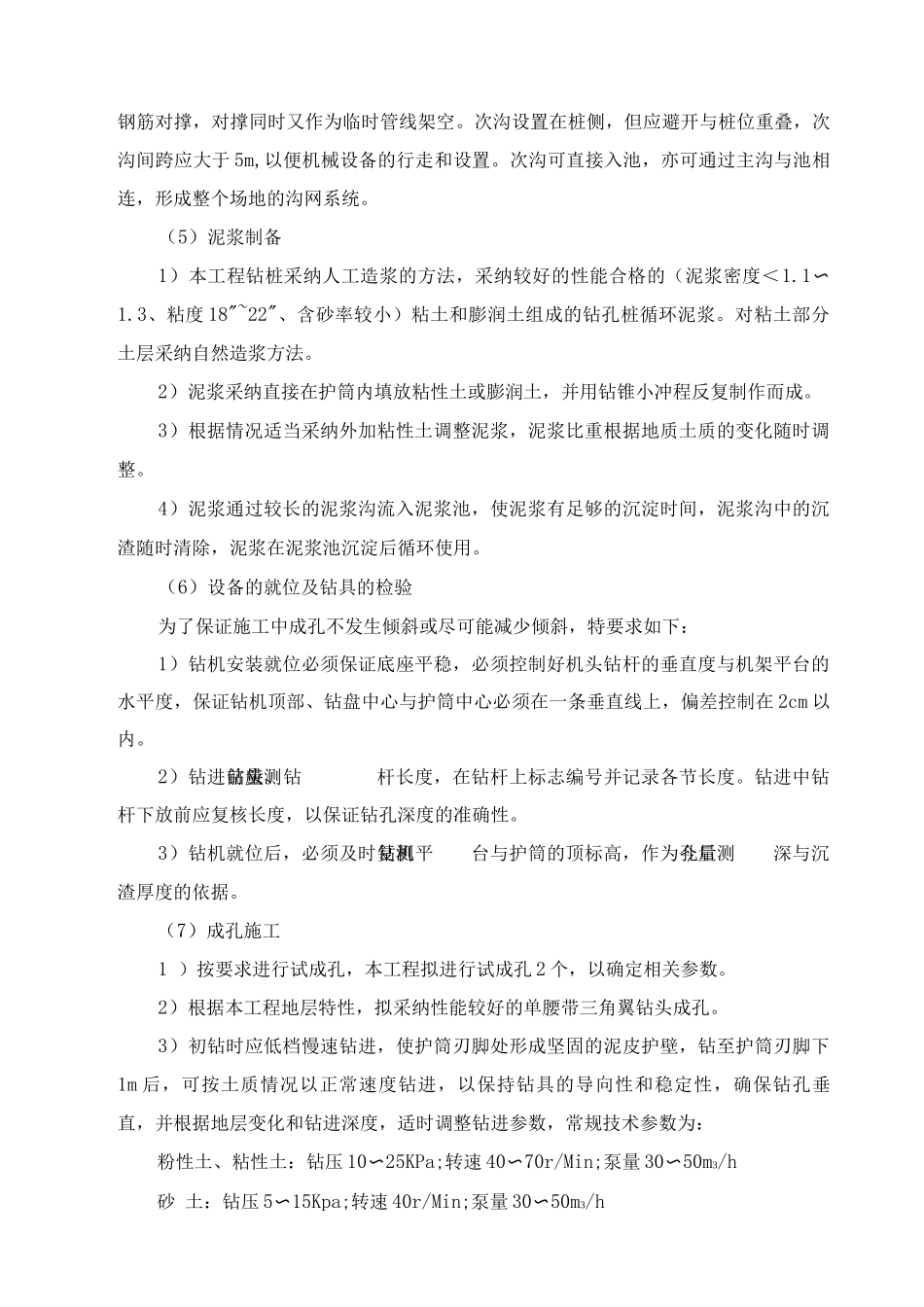

4)护筒顶高出地面 0
