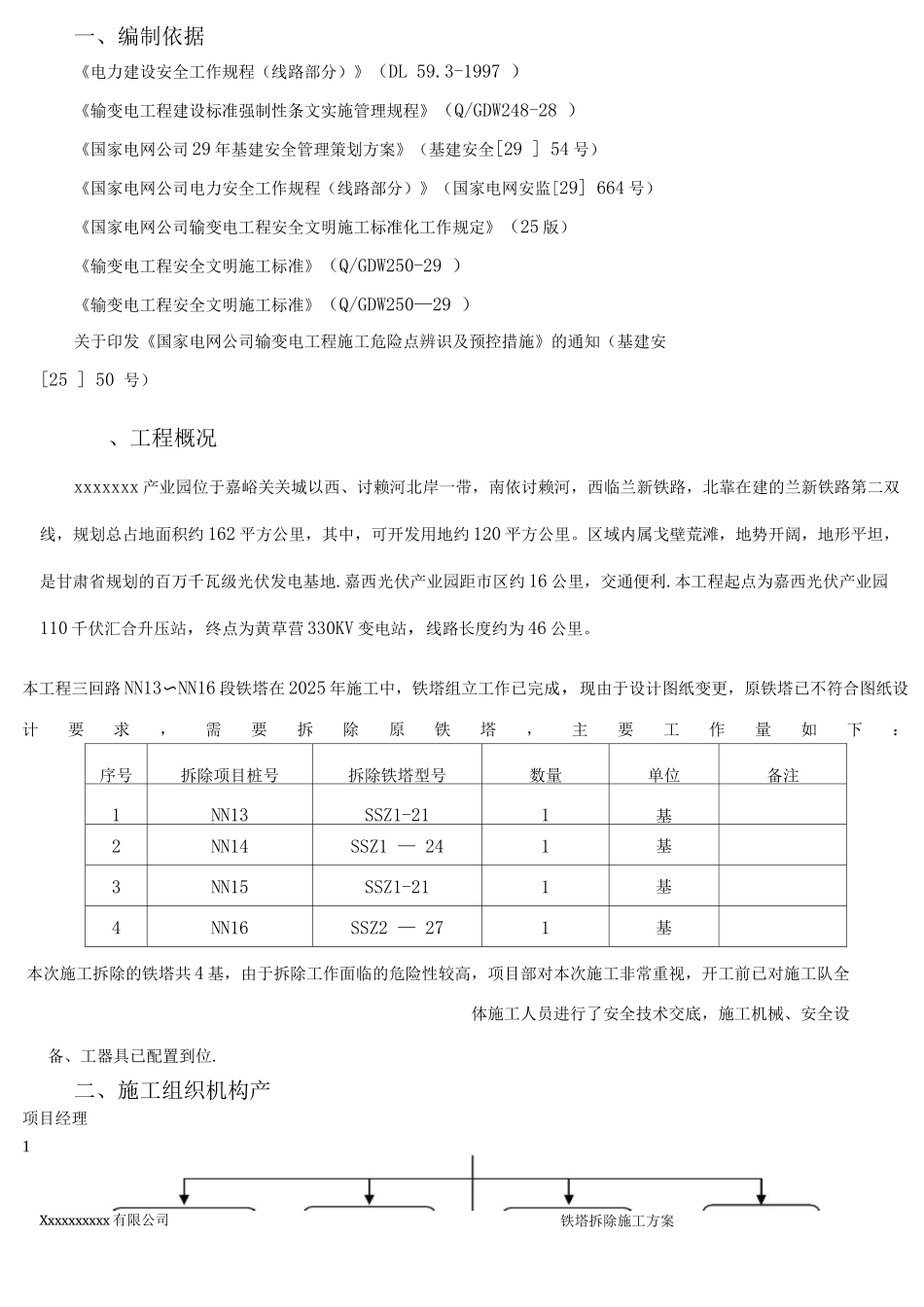

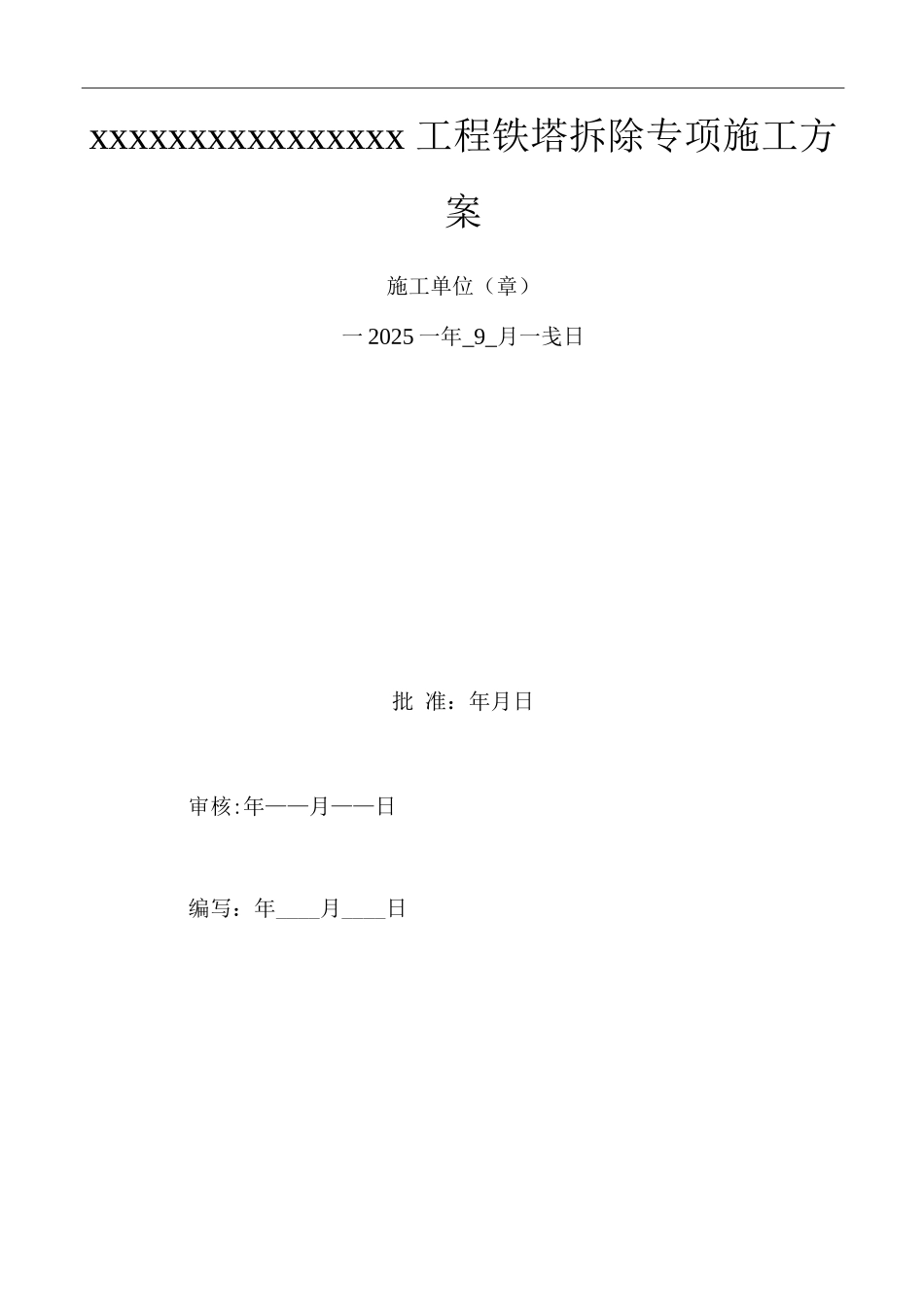

xxxxxxxxxxxxxxxx 工程铁塔拆除专项施工方案施工单位(章)一 2025 一年_9_月一戋日批 准:年月日审核:年——月——日编写:年____月____日一、编制依据《电力建设安全工作规程(线路部分)》(DL 59
3-1997 )《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-28 )《国家电网公司 29 年基建安全管理策划方案》(基建安全[29 ] 54 号)《国家电网公司电力安全工作规程(线路部分)》(国家电网安监[29] 664 号)《国家电网公司输变电工程安全文明施工标准化工作规定》(25 版)《输变电工程安全文明施工标准》(Q/GDW250-29 )《输变电工程安全文明施工标准》(Q/GDW250—29 )关于印发《国家电网公司输变电工程施工危险点辨识及预控措施》的通知(基建安[25 ] 50 号)、工程概况xxxxxxx 产业园位于嘉峪关关城以西、讨赖河北岸一带,南依讨赖河,西临兰新铁路,北靠在建的兰新铁路第二双线,规划总占地面积约 162 平方公里,其中,可开发用地约 120 平方公里
区域内属戈壁荒滩,地势开阔,地形平坦,是甘肃省规划的百万千瓦级光伏发电基地
嘉西光伏产业园距市区约 16 公里,交通便利
本工程起点为嘉西光伏产业园110 千伏汇合升压站,终点为黄草营 330KV 变电站,线路长度约为 46 公里
本工程三回路 NN13〜NN16 段铁塔在 2025 年施工中,铁塔组立工作已完成,现由于设计图纸变更,原铁塔已不符合图纸设计要求,需要拆除原铁塔,主要工作量如下:序号拆除项目桩号拆除铁塔型号数量单位备注1NN13SSZ1-211基2NN14SSZ1 — 241基3NN15SSZ1-211基4NN16SSZ2 — 271基本次施工拆除的铁塔共 4 基,由于拆除工作面临的危险性较高,项目部对本次施工非常重视,开工前已对施工
