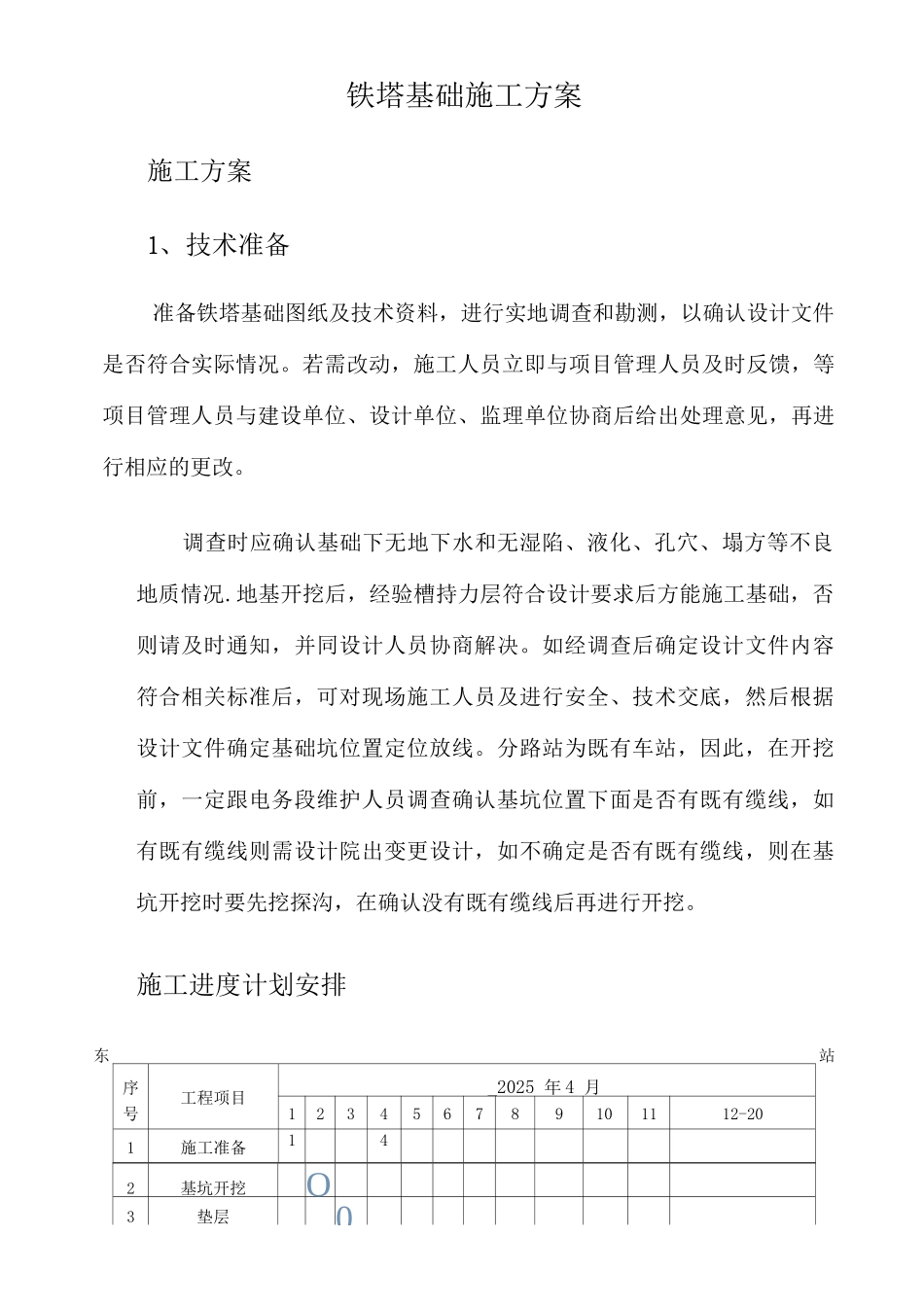

铁塔基础施工方案施工方案1、技术准备准备铁塔基础图纸及技术资料,进行实地调查和勘测,以确认设计文件是否符合实际情况
若需改动,施工人员立即与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出处理意见,再进行相应的更改
调查时应确认基础下无地下水和无湿陷、液化、孔穴、塌方等不良地质情况
地基开挖后,经验槽持力层符合设计要求后方能施工基础,否则请及时通知,并同设计人员协商解决
如经调查后确定设计文件内容符合相关标准后,可对现场施工人员及进行安全、技术交底,然后根据设计文件确定基础坑位置定位放线
分路站为既有车站,因此,在开挖前,一定跟电务段维护人员调查确认基坑位置下面是否有既有缆线,如有既有缆线则需设计院出变更设计,如不确定是否有既有缆线,则在基坑开挖时要先挖探沟,在确认没有既有缆线后再进行开挖

施工进度计划安排东站序工程项目_2025 年 4 月号123456789101112-201施工准备142基坑开挖O3垫层04钢筋、模板O5混凝土施工O6固定螺栓07回填8防雷接地09承台施工00养护期0
Q 0南站一序工程项目2025 年 4 月 111213141516171819202122-251施工准备1232基坑开挖3垫层O4钢筋、模板Q5混凝土施工06固定螺栓7回填8防雷接地O9承台施工O养护期O0
t1南站二序工程项目2025 年 4 月181920212223242526272829-301施工准备
112基坑开挖3垫层04钢筋、模板5混凝土施工G6固定螺栓7回填8防雷接地9承台施工3O养护期11 taj人员、材料及机械配置1、施工管理人员配备序号工种数量(人)序号工种数量(人)1技术员28钢筋工62质检员19焊工13测量员110瓦工84安全员111电工25钢筋翻样212挖机操作工16木工27混凝土工6主要机具、工器具配置序号机具、工器具名
