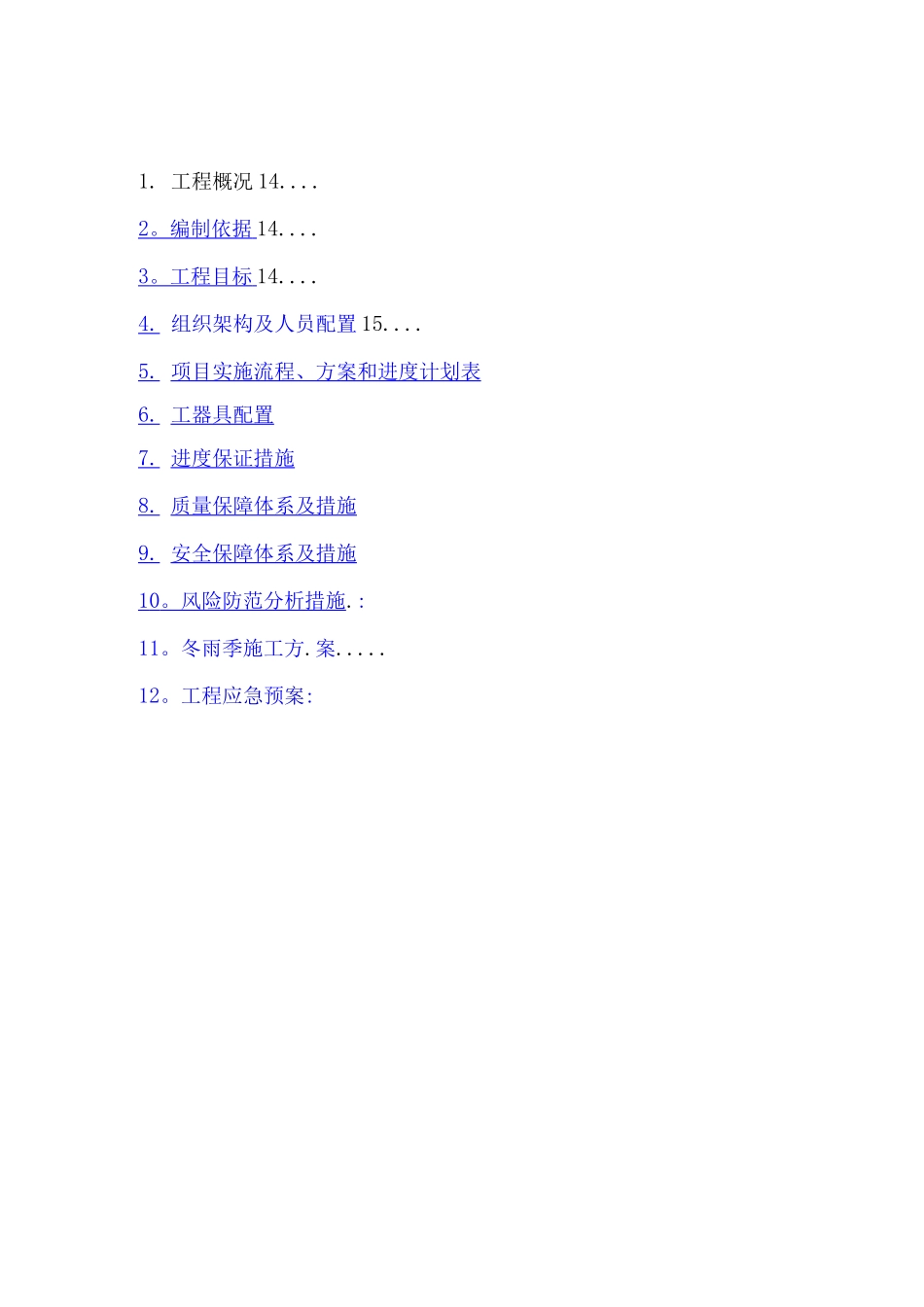

项目名称:中国铁塔海南分公司儋州市 2025 年儋州市洋浦消防应急中心-HLH新建铁塔项目施工组织设计编制人:罗涛审核人:林绍坚编制日期:2025 年 08 月 05 日编制单位:中国铁塔股份有限公司儋州市分公司注:正文附后页.1. 工程概况 14....2 。编制依据 14....3 。工程目标 14....4. 组织架构及人员配置 15....5. 项目实施流程、方案和进度计划表 6. 工器具配置 7. 进度保证措施 8. 质量保障体系及措施 9. 安全保障体系及措施 1 0 。风险防范分析措施 .:11。冬雨季施工方.案.....12。工程应急预案:1、工程概况;(1) 工程名称:儋州市洋浦消防应急中心-HLH(2)建设单位:中国铁塔股份有限公司儋州市分公司(3) 监理单位:公诚管理咨询有限公司(4) 施工单位:兴能电力建设有限公司(5)施施工场地点:儋州市洋浦消防应急救援中心(6)主要工程内容:过路顶管安装.本工程计划开工日期为 2025 年 08 月 05 日,计划竣工日期为 2025 年 08 月 10 日,质量要求达到合格。2、编制依据;2。1 本施工组织设计是根据招标单位发给的本工程施工图、招标文件,按国家颁布的现行施工及验收法律规范、施工规程和有关工艺标准、建设单位的相关法律规范文件、现行的工期定额等进行编制的:(1) YD5098-25《通信局(站)防雷与接地工程设计法律规范》;(2)YD53—25《电信专业用房屋设计法律规范》;(3)GB50352-25《民用建筑设计通则》;(4) GB557—94《建筑物防雷设计法律规范》;(5)GB568—21《建筑结构可靠度设计统一法律规范》;(6) GB510-21《建筑抗震设计法律规范》;(7) 中国铁塔股份有限公司《中国移动通信基站防雷系统管理规定》(8) 中国铁塔股份有限公司机房、地网施工工艺要求(9) GB50207—22《屋面工程质量验收法律规范》3、工程目标;3。1.1、质量目标:确保工程竣工一次验收合格率达 1%,业主满意度为 85%以上。3.1.2、安全目标:工程施工安全达标率 1%,,轻伤率控制在 0%。以内,杜绝工程施工重伤、死亡责任事故。3.1。3 工期目标:按招标文件规定范围内容全部施工完成,总工期 5 天。4、组织架构及人员配置;3。2.1 施工组织机构为确保工程按期按质施工,全面履行工程施工承包合同,发挥我公司总部直接指挥管理,项目经理部全面实施的优势,将选派经验丰富的管理人员组成项目经理部,精选专业施工队伍进场。我公司拟委派施工经验丰富的人为本工程的项目经理。负责及进入本工程的主要施工管理人员详见附表...
