铁艺围墙施工方案一、工程概况本工程位于北京市大兴区庞各庄镇,围墙全长 642 米
1)主体围墙高度在 2
米,砖基础厚度为 0
24 米,下部为砌砖大放脚,深度大于冻土层,墙柱间高度为 2
10 米,柱间距为 4
2 米,采纳 370 * 370 砖垛
2 )墙基主要材料为 MU10 标准页岩烧结砖(240*120*53),用 1: 2
5 M5水泥砂浆粘结;地梁 150 * 4,砼强度等级 C20
基槽宽度为 0
7 米,基础垫层用 C10 细石混凝土
墙间每隔 75 米设置一道伸缩缝,缝间距为 0
为了防止雨季冲垮围墙,造成不必要的损失,在墙间设置 120 * 120 泻水孔,每个柱间设置一个
3 )柱间采纳铁艺栏杆,高 1°7m
4 )工期初步计划用 30 天
二、施工方案(一)施工顺序测量放线 T 修临时路 T 挖基础土方 T 垫层 T 砖基础 T 地梁及下预埋铁件 T 回填土 T 砌砖垛下预埋件-安装铁艺栏杆-墙体装饰(二)主要项目施工方法1、土方开挖采纳小型挖掘机开挖,基础底面各留 30cm 作为工作面,基槽开挖后进行清底钎探及基础处理等同时进行
2、 基础垫层采纳 C10 砼,现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层厚 1mm ,其侧模板采纳 50*1mm 方钢,采纳平板振捣器拖平振实
3、基础砌砖体用标准页岩烧结砖,采纳满丁满条砌筑,砌筑砂浆 M5
4、地梁工程:首先根据设计要求进行绑扎地梁钢筋,并将铁艺栏杆预埋铁件安装牢固,预埋铁件安装要根据图纸设计要求和施工现场的实际情况准确无误的定位,避开造成不在一条平行线上
地梁侧模采纳 15mm 厚多层板,在地梁底面下一皮砖处,每隔1 米留一顶砖孔洞穿 50 —1mm 木枋做扁担,竖立两侧模板,用夹条及斜撑支牢

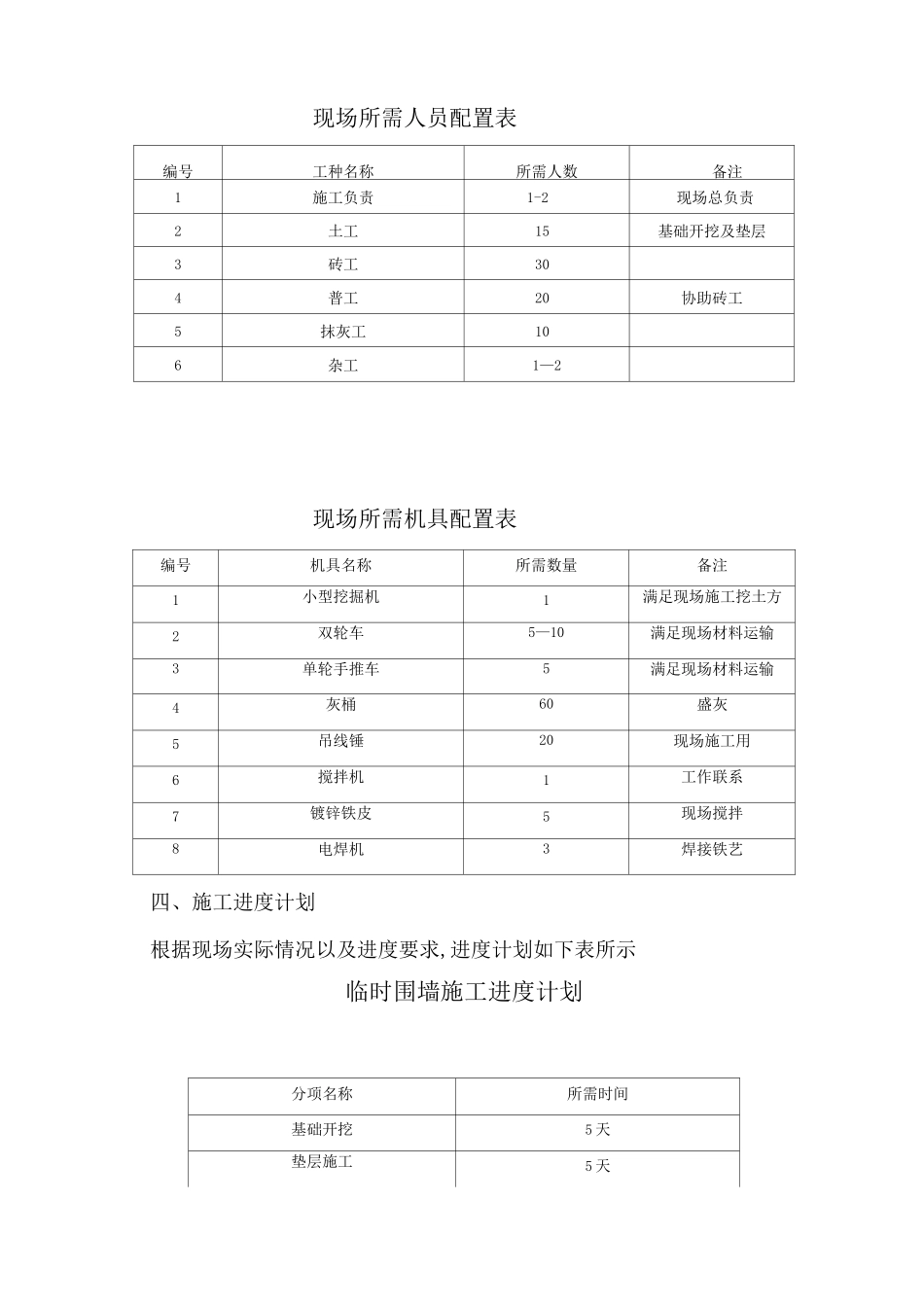

在钢筋、铁件、模板等施工完毕,并检查验收合格后,可进行地梁砼浇筑,地梁砼采纳 C
