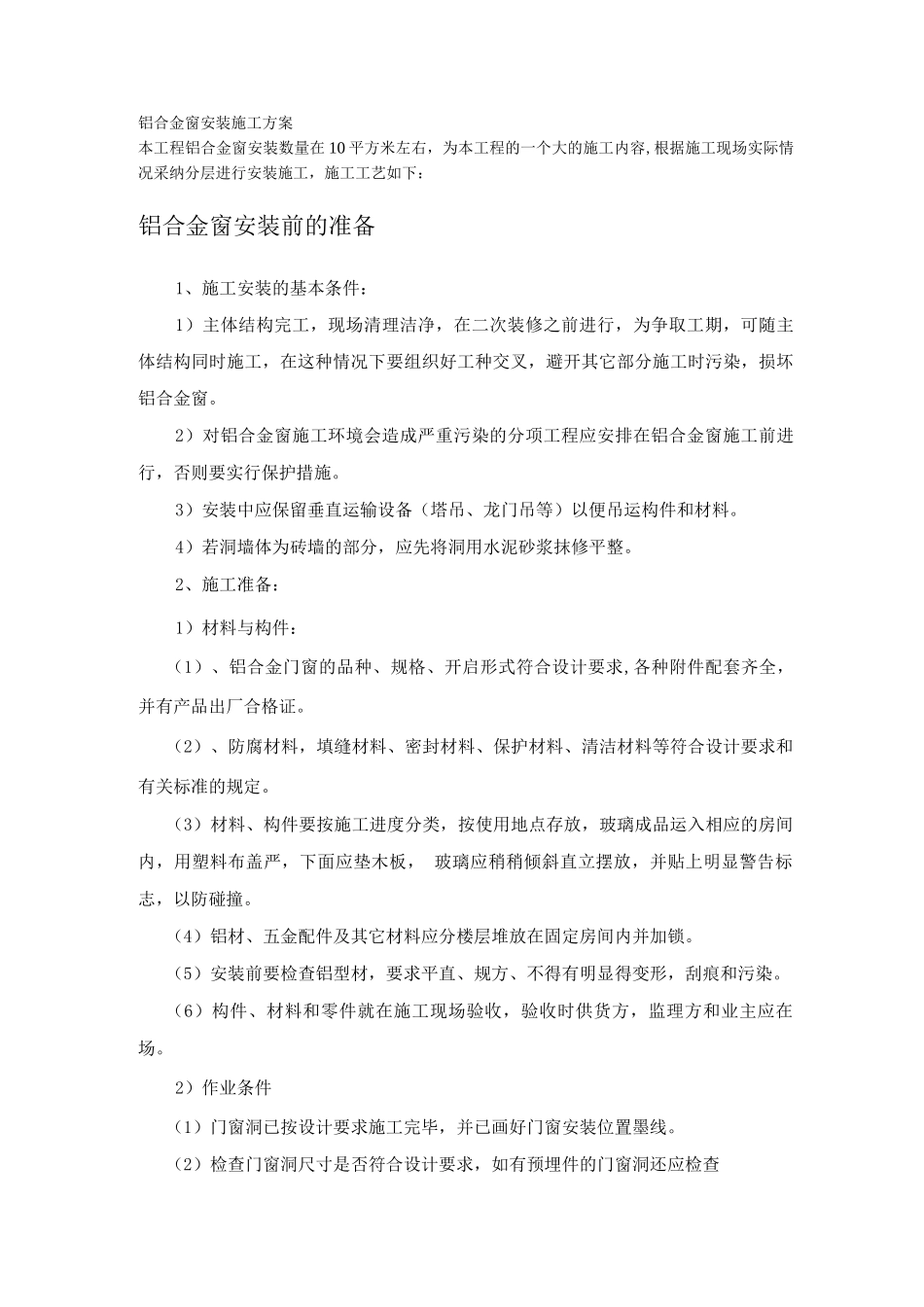

铝合金窗安装施工方案本工程铝合金窗安装数量在 10 平方米左右,为本工程的一个大的施工内容,根据施工现场实际情况采纳分层进行安装施工,施工工艺如下:铝合金窗安装前的准备1、施工安装的基本条件:1)主体结构完工,现场清理洁净,在二次装修之前进行,为争取工期,可随主体结构同时施工,在这种情况下要组织好工种交叉,避开其它部分施工时污染,损坏铝合金窗
2)对铝合金窗施工环境会造成严重污染的分项工程应安排在铝合金窗施工前进行,否则要实行保护措施
3)安装中应保留垂直运输设备(塔吊、龙门吊等)以便吊运构件和材料
4)若洞墙体为砖墙的部分,应先将洞用水泥砂浆抹修平整
2、施工准备:1)材料与构件:(1)、铝合金门窗的品种、规格、开启形式符合设计要求,各种附件配套齐全,并有产品出厂合格证
(2)、防腐材料,填缝材料、密封材料、保护材料、清洁材料等符合设计要求和有关标准的规定
(3)材料、构件要按施工进度分类,按使用地点存放,玻璃成品运入相应的房间内,用塑料布盖严,下面应垫木板, 玻璃应稍稍倾斜直立摆放,并贴上明显警告标志,以防碰撞
(4)铝材、五金配件及其它材料应分楼层堆放在固定房间内并加锁
(5)安装前要检查铝型材,要求平直、规方、不得有明显得变形,刮痕和污染
(6)构件、材料和零件就在施工现场验收,验收时供货方,监理方和业主应在场
2)作业条件(1)门窗洞已按设计要求施工完毕,并已画好门窗安装位置墨线
(2)检查门窗洞尺寸是否符合设计要求,如有预埋件的门窗洞还应检查预埋件的数量、位置及埋设方法是否符合设计要求,如有影响门窗安装的问题及时进行处理

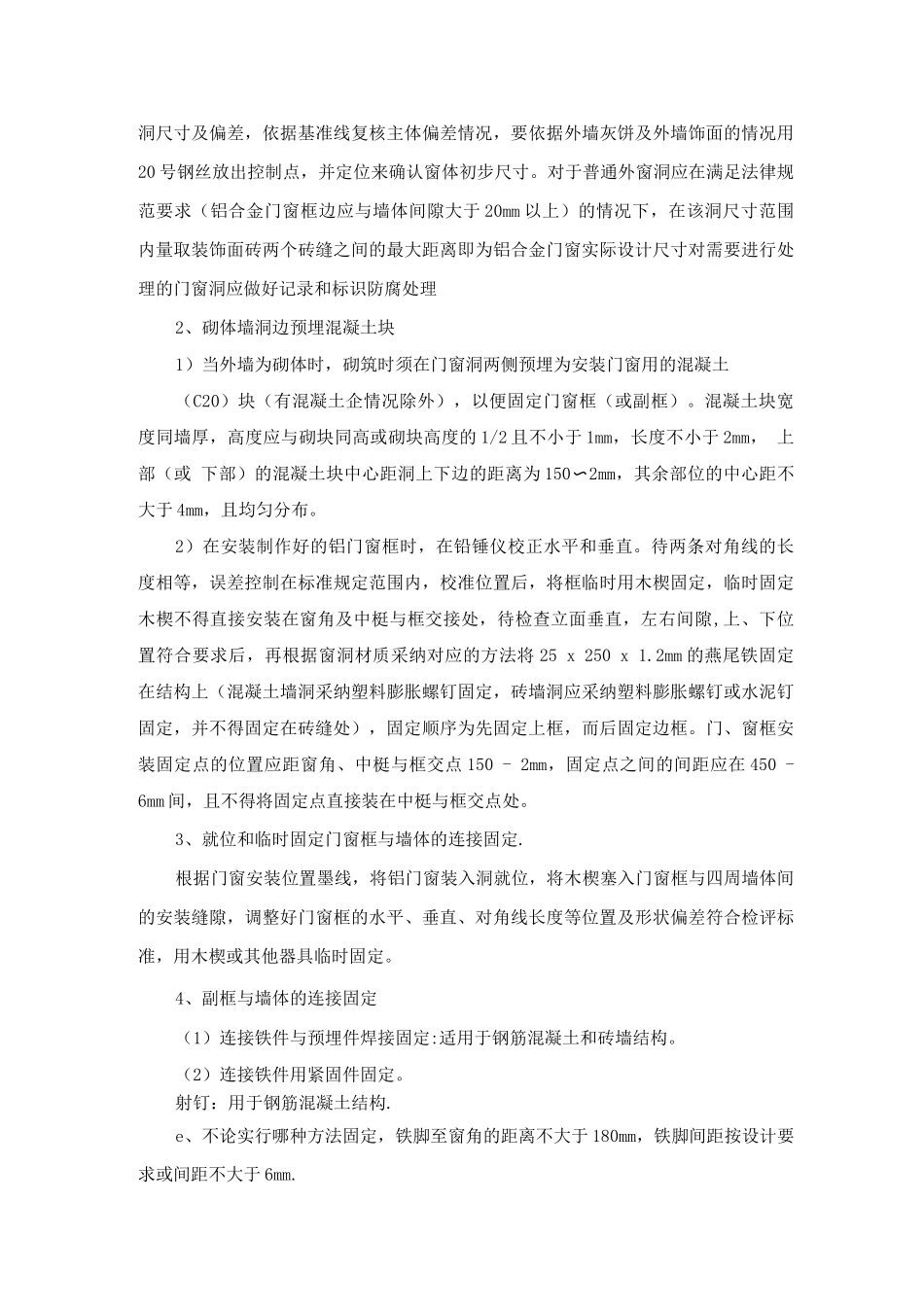

门窗洞允许偏差单位:mm门窗洞允许偏差洞高度、宽度±5洞对角线长度差
