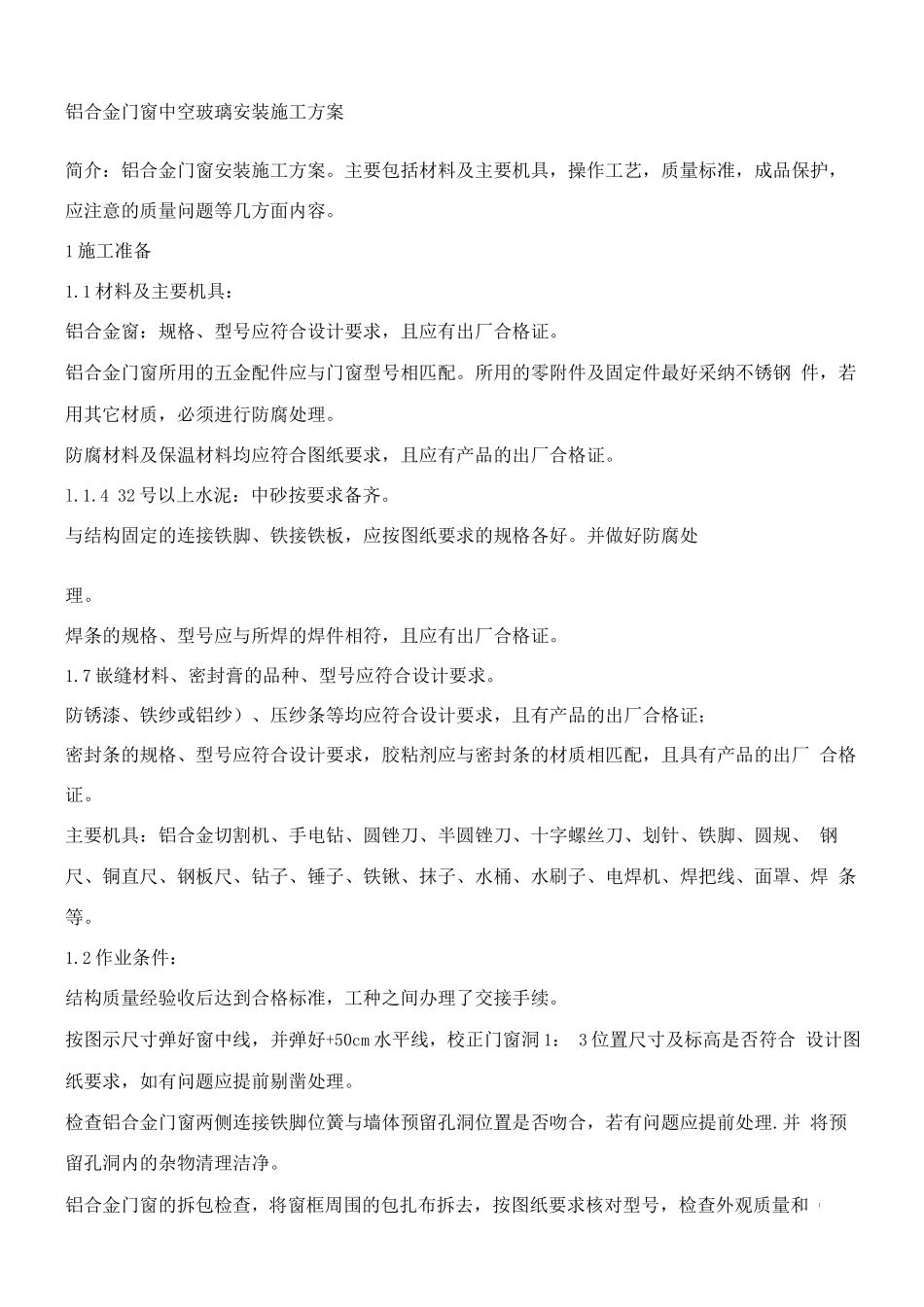

铝合金门窗中空玻璃安装施工方案简介:铝合金门窗安装施工方案
主要包括材料及主要机具,操作工艺,质量标准,成品保护, 应注意的质量问题等几方面内容
1 施工准备1
1 材料及主要机具:铝合金窗:规格、型号应符合设计要求,且应有出厂合格证
铝合金门窗所用的五金配件应与门窗型号相匹配
所用的零附件及固定件最好采纳不锈钢 件,若用其它材质,必须进行防腐处理
防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证
4 32 号以上水泥:中砂按要求备齐
与结构固定的连接铁脚、铁接铁板,应按图纸要求的规格各好
并做好防腐处理
焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证
7 嵌缝材料、密封膏的品种、型号应符合设计要求
防锈漆、铁纱或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证;密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂 合格证
主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、 钢尺、铜直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊 条等
2 作业条件:结构质量经验收后达到合格标准,工种之间办理了交接手续
按图示尺寸弹好窗中线,并弹好+50cm 水平线,校正门窗洞 1: 3 位置尺寸及标高是否符合 设计图纸要求,如有问题应提前剔凿处理
检查铝合金门窗两侧连接铁脚位簧与墙体预留孔洞位置是否吻合,若有问题应提前处理
并 将预留孔洞内的杂物清理洁净
铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和 1表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时, 应找有关人员协商解决,经修整鉴定合格后刊可安装
仔细检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装

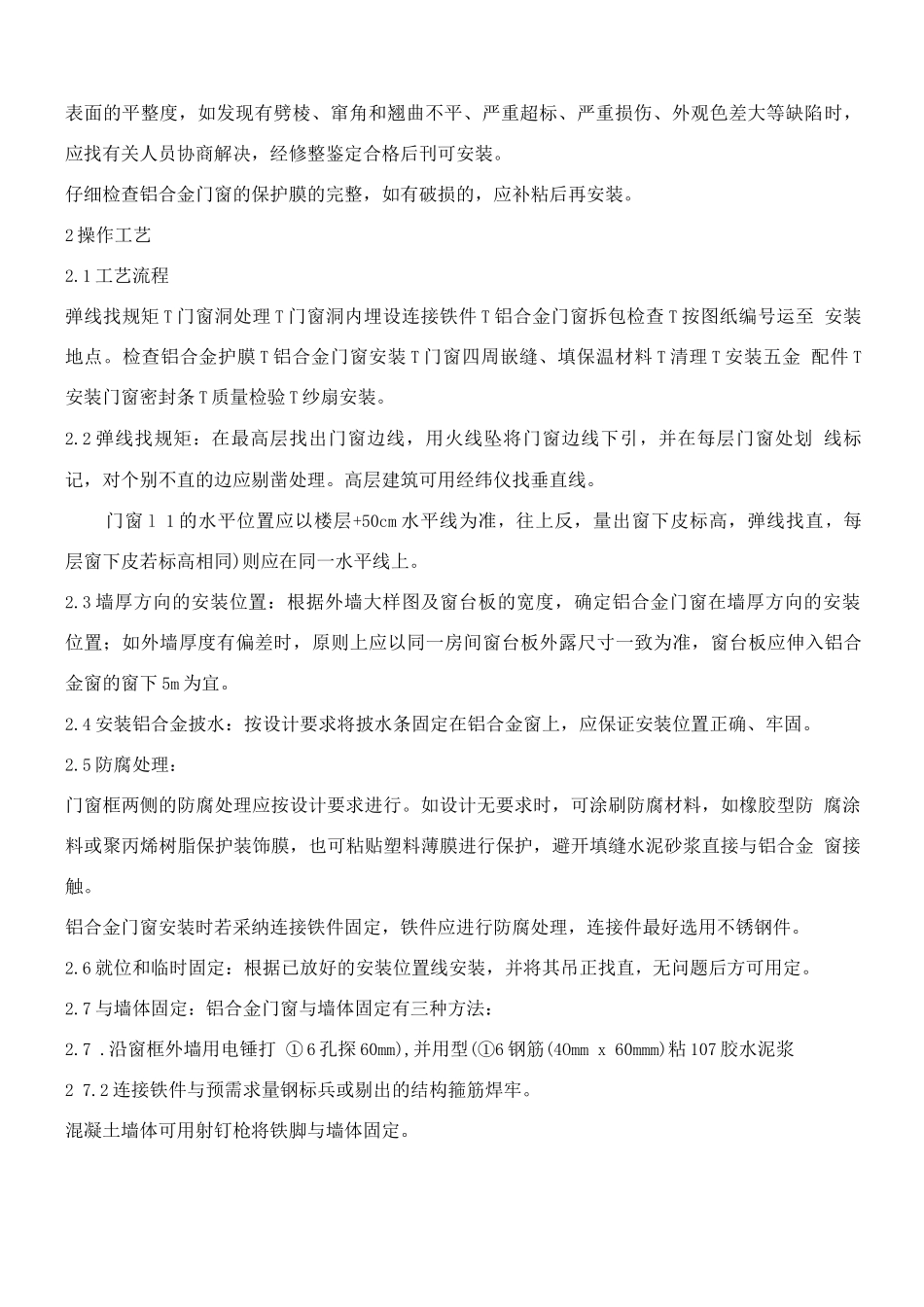

2 操作工艺2

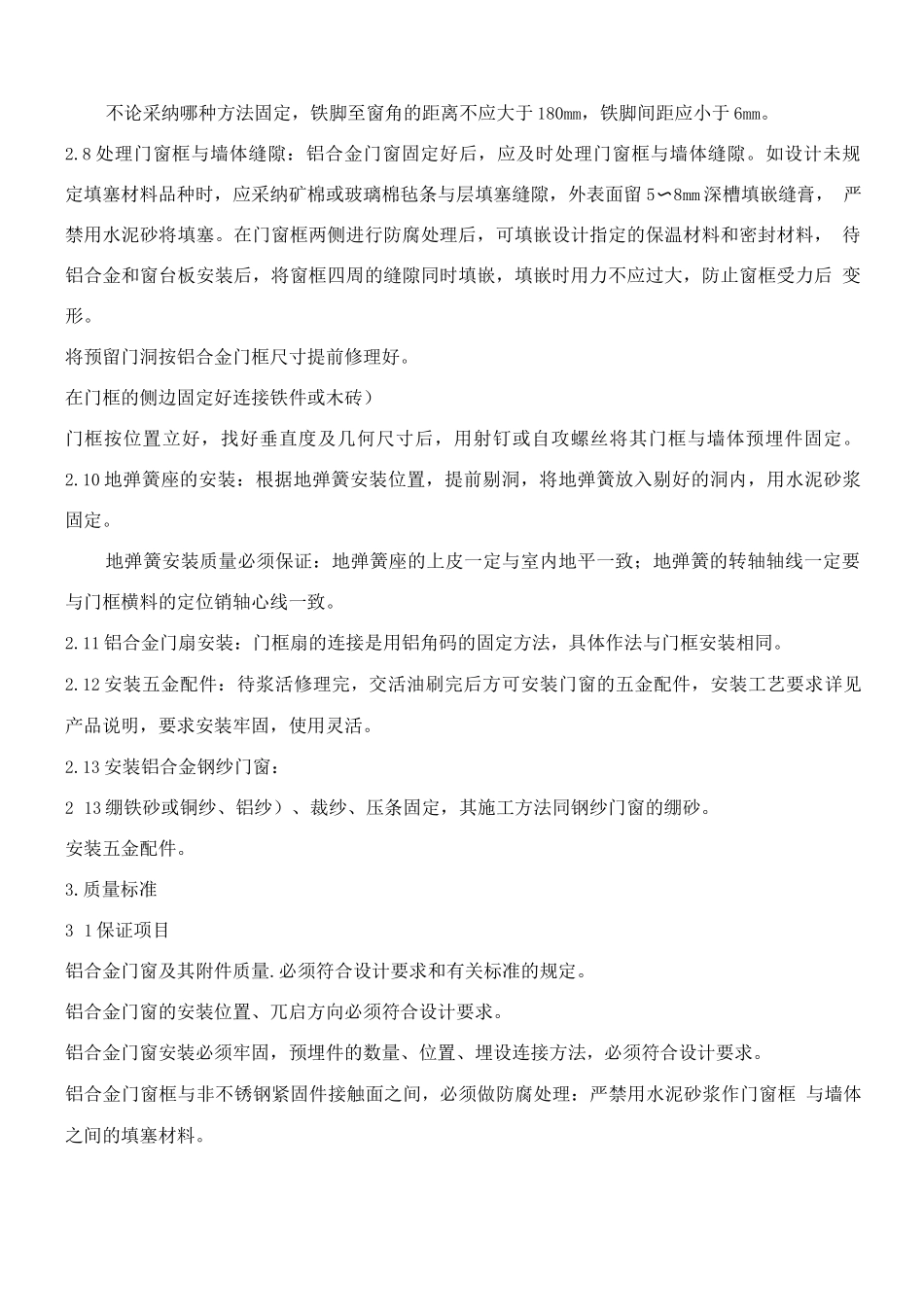

1 工艺流程弹线找规
