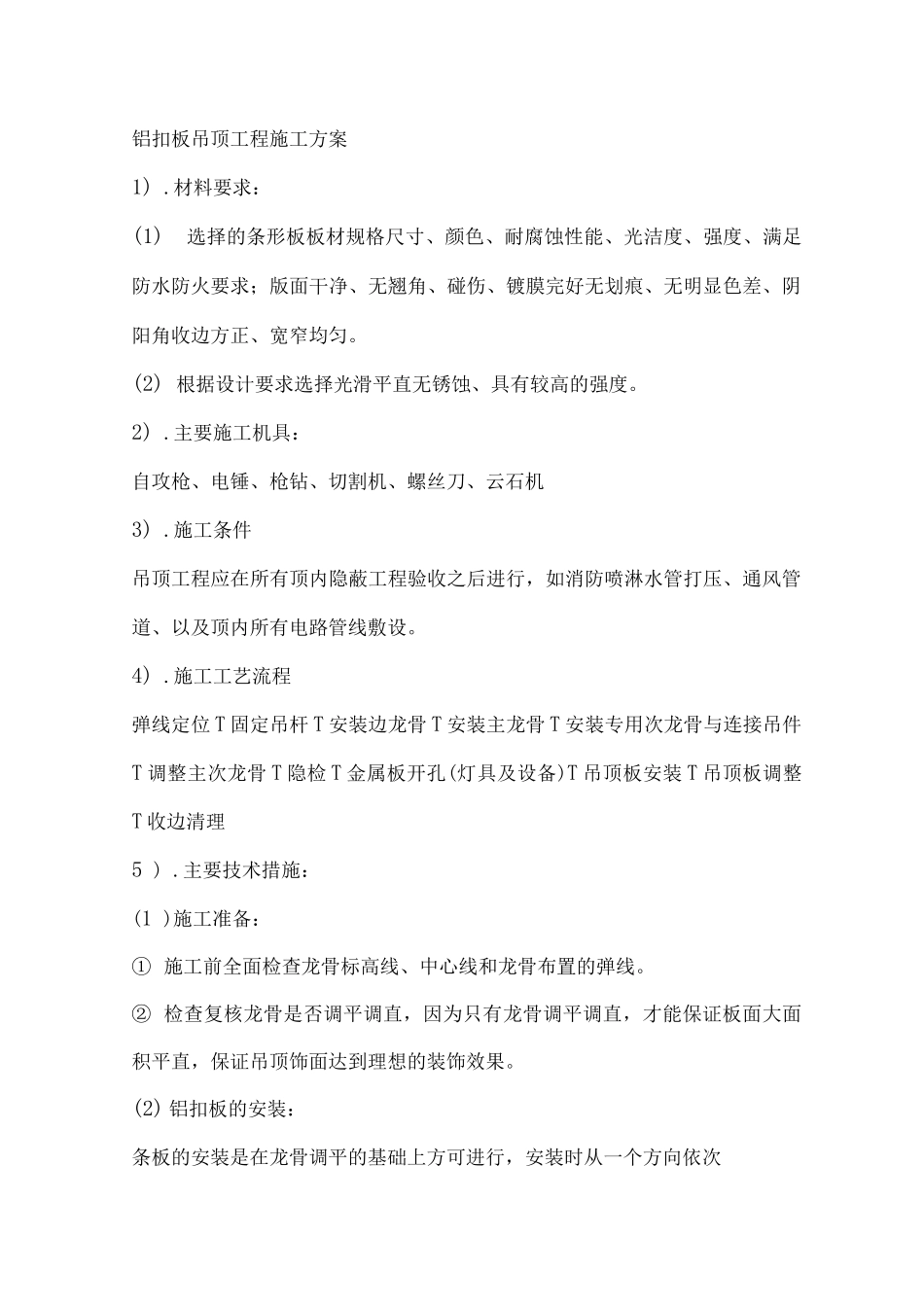

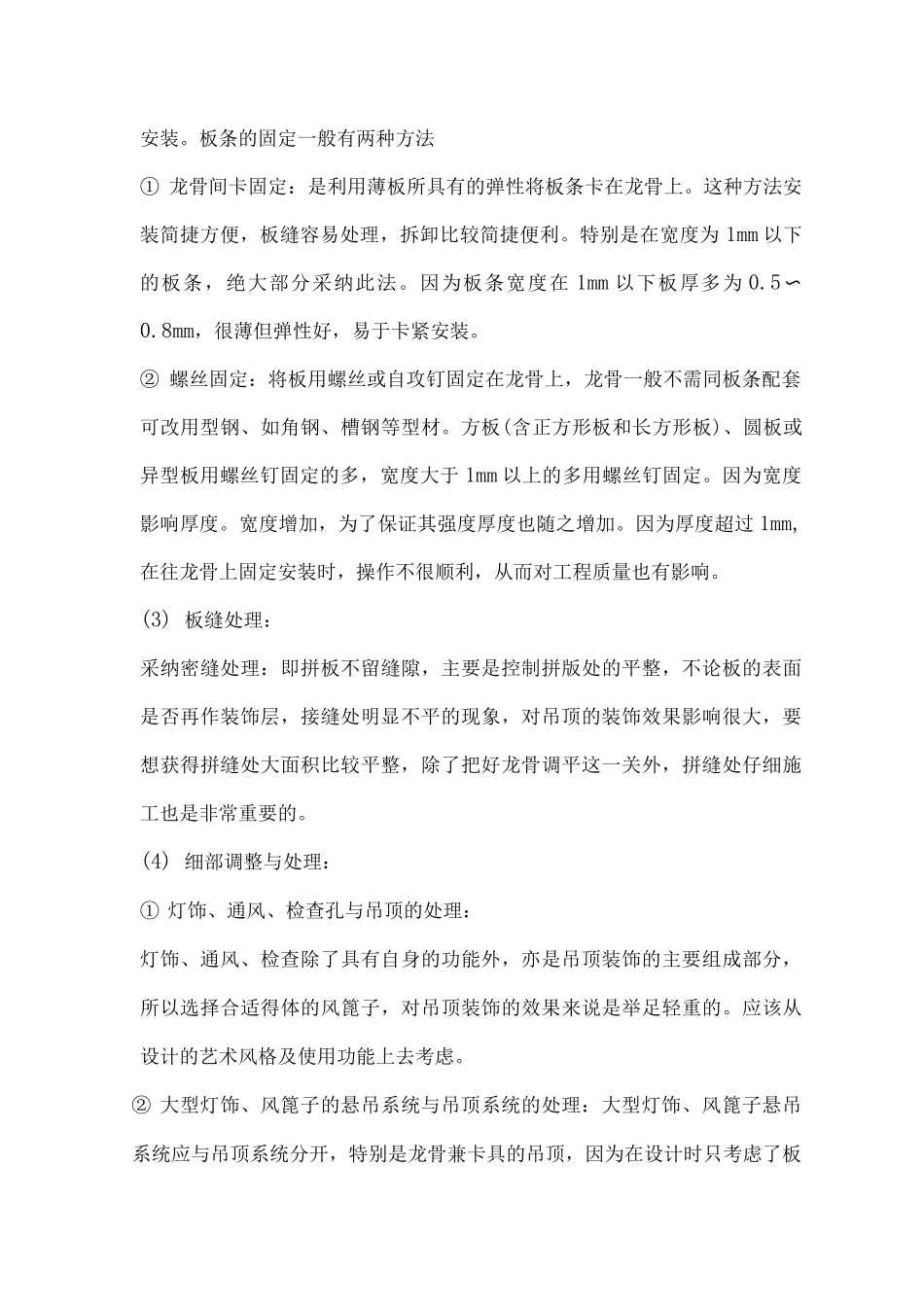

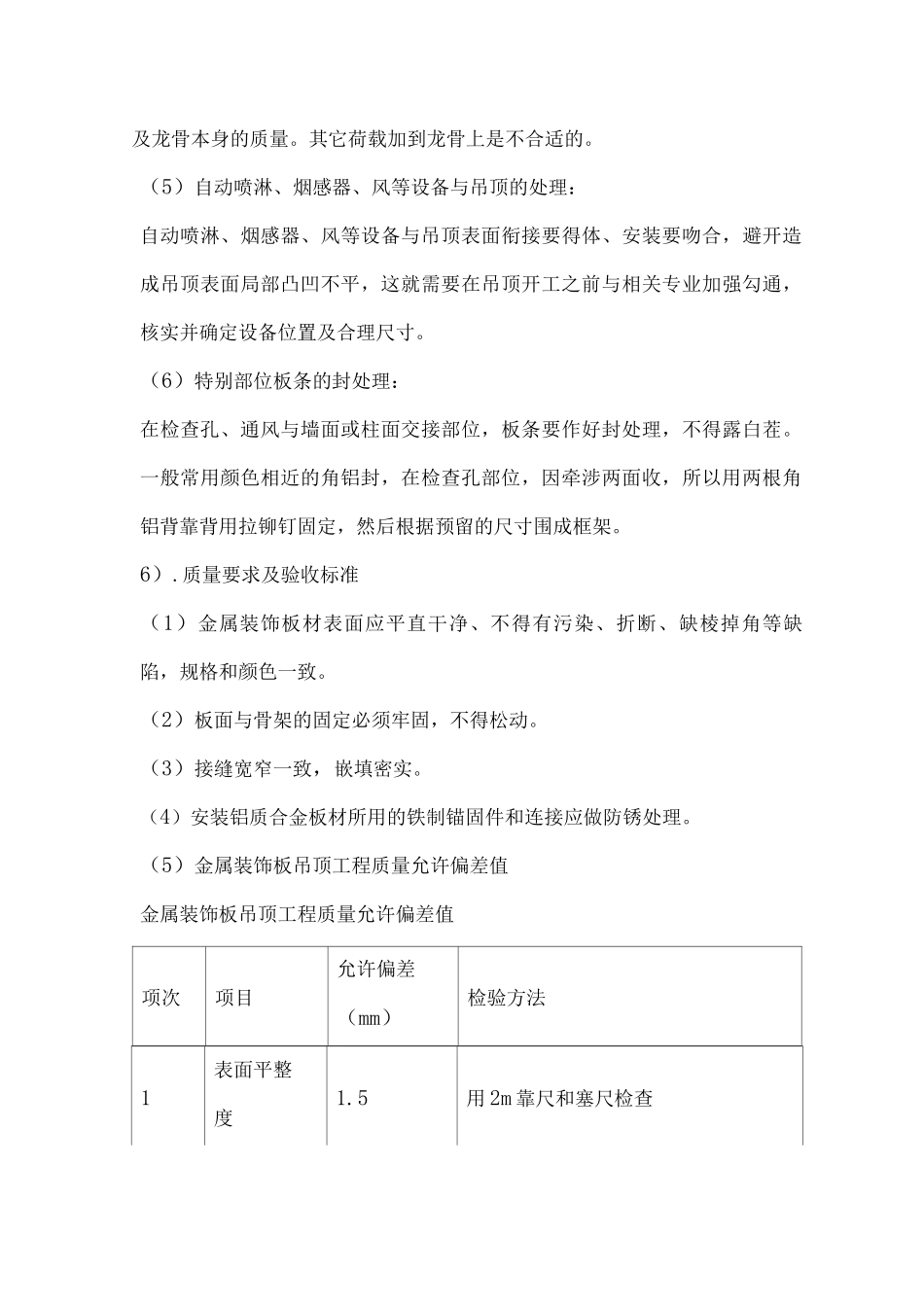

铝扣板吊顶工程施工方案1) .材料要求:(1)选择的条形板板材规格尺寸、颜色、耐腐蚀性能、光洁度、强度、满足防水防火要求;版面干净、无翘角、碰伤、镀膜完好无划痕、无明显色差、阴阳角收边方正、宽窄均匀。(2) 根据设计要求选择光滑平直无锈蚀、具有较高的强度。2) .主要施工机具:自攻枪、电锤、枪钻、切割机、螺丝刀、云石机3) .施工条件吊顶工程应在所有顶内隐蔽工程验收之后进行,如消防喷淋水管打压、通风管道、以及顶内所有电路管线敷设。4) .施工工艺流程弹线定位 T 固定吊杆 T 安装边龙骨 T 安装主龙骨 T 安装专用次龙骨与连接吊件T 调整主次龙骨 T 隐检 T 金属板开孔(灯具及设备)T 吊顶板安装 T 吊顶板调整T 收边清理5 ) .主要技术措施:(1 )施工准备:① 施工前全面检查龙骨标高线、中心线和龙骨布置的弹线。② 检查复核龙骨是否调平调直,因为只有龙骨调平调直,才能保证板面大面积平直,保证吊顶饰面达到理想的装饰效果。(2) 铝扣板的安装:条板的安装是在龙骨调平的基础上方可进行,安装时从一个方向依次安装。板条的固定一般有两种方法① 龙骨间卡固定:是利用薄板所具有的弹性将板条卡在龙骨上。这种方法安装简捷方便,板缝容易处理,拆卸比较简捷便利。特别是在宽度为 1mm 以下的板条,绝大部分采纳此法。因为板条宽度在 1mm 以下板厚多为 0.5〜0.8mm,很薄但弹性好,易于卡紧安装。② 螺丝固定:将板用螺丝或自攻钉固定在龙骨上,龙骨一般不需同板条配套可改用型钢、如角钢、槽钢等型材。方板(含正方形板和长方形板)、圆板或异型板用螺丝钉固定的多,宽度大于 1mm 以上的多用螺丝钉固定。因为宽度影响厚度。宽度增加,为了保证其强度厚度也随之增加。因为厚度超过 1mm,在往龙骨上固定安装时,操作不很顺利,从而对工程质量也有影响。(3) 板缝处理:采纳密缝处理:即拼板不留缝隙,主要是控制拼版处的平整,不论板的表面是否再作装饰层,接缝处明显不平的现象,对吊顶的装饰效果影响很大,要想获得拼缝处大面积比较平整,除了把好龙骨调平这一关外,拼缝处仔细施工也是非常重要的。(4) 细部调整与处理:① 灯饰、通风、检查孔与吊顶的处理:灯饰、通风、检查除了具有自身的功能外,亦是吊顶装饰的主要组成部分,所以选择合适得体的风篦子,对吊顶装饰的效果来说是举足轻重的。应该从设计的艺术风格及使用功能上去考虑。② 大型灯饰、风篦子的悬吊系统与吊顶系统的处理:大型灯饰、风...
