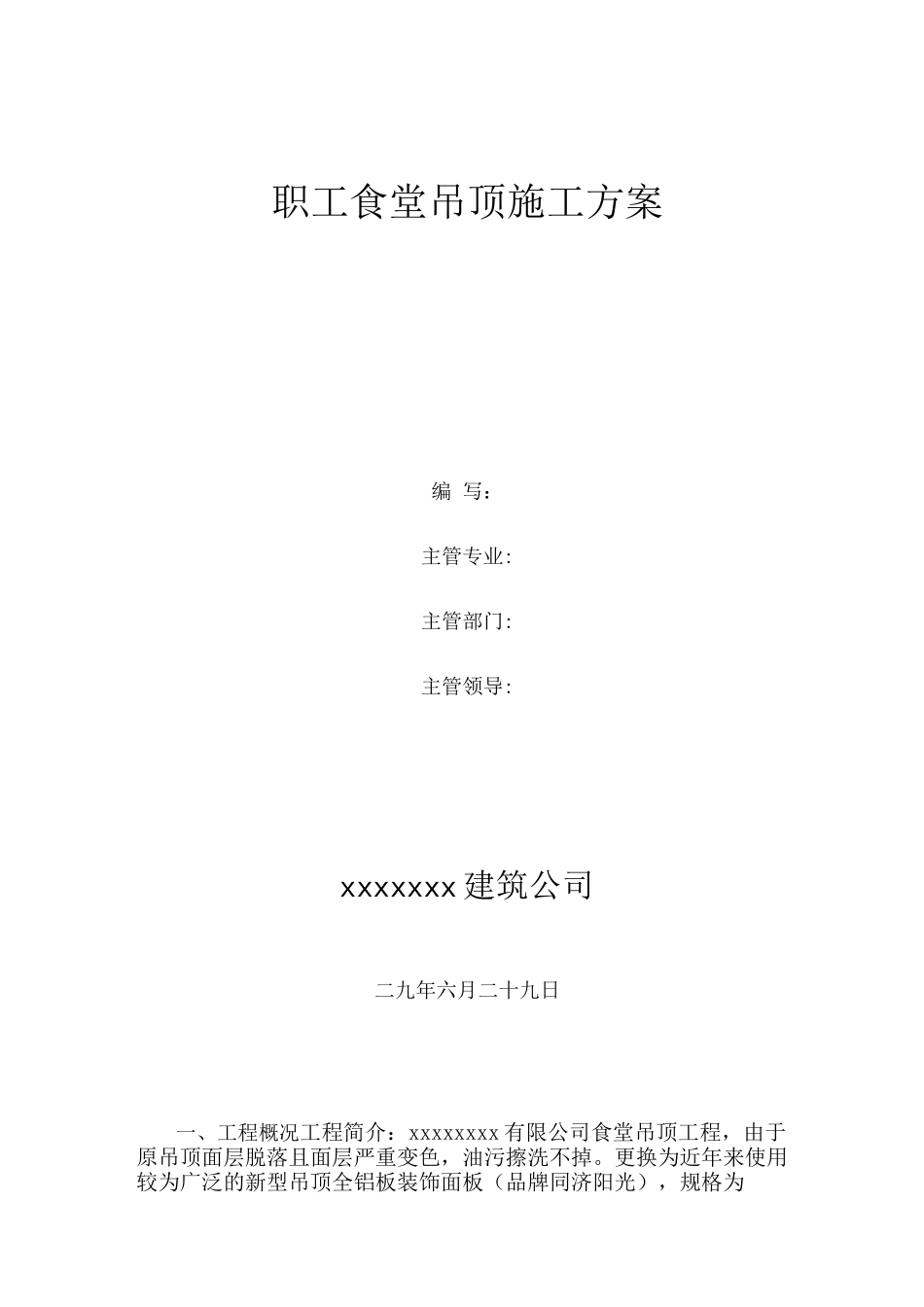

职工食堂吊顶施工方案编 写:主管专业:主管部门:主管领导:xxxxxxx 建筑公司二九年六月二十九日一、工程概况工程简介:xxxxxxxx 有限公司食堂吊顶工程,由于原吊顶面层脱落且面层严重变色,油污擦洗不掉
更换为近年来使用较为广泛的新型吊顶全铝板装饰面板(品牌同济阳光),规格为3*6*0

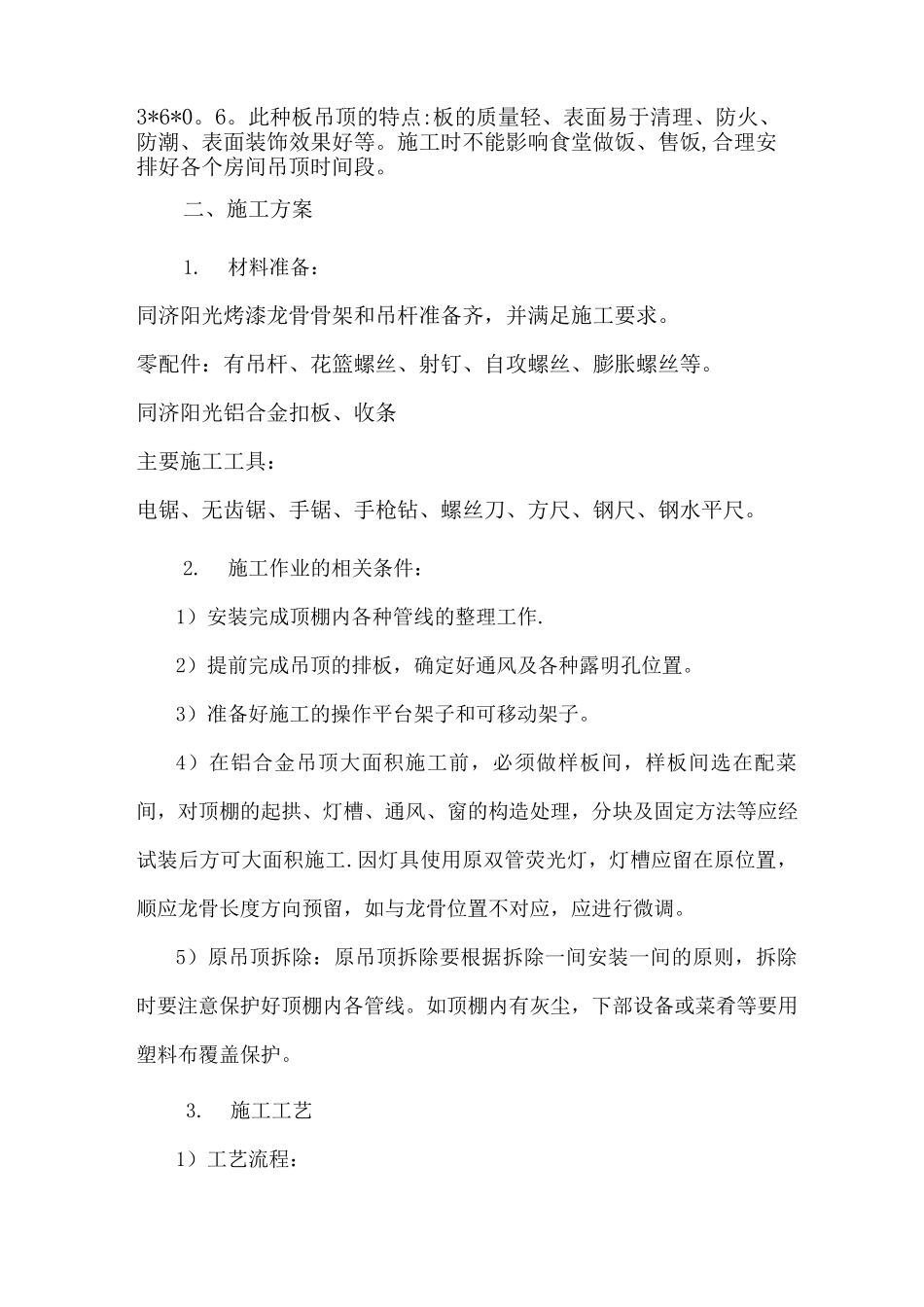

此种板吊顶的特点:板的质量轻、表面易于清理、防火、防潮、表面装饰效果好等
施工时不能影响食堂做饭、售饭,合理安排好各个房间吊顶时间段
二、施工方案1
材料准备:同济阳光烤漆龙骨骨架和吊杆准备齐,并满足施工要求
零配件:有吊杆、花篮螺丝、射钉、自攻螺丝、膨胀螺丝等
同济阳光铝合金扣板、收条主要施工工具:电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺
施工作业的相关条件:1)安装完成顶棚内各种管线的整理工作
2)提前完成吊顶的排板,确定好通风及各种露明孔位置
3)准备好施工的操作平台架子和可移动架子
4)在铝合金吊顶大面积施工前,必须做样板间,样板间选在配菜间,对顶棚的起拱、灯槽、通风、窗的构造处理,分块及固定方法等应经试装后方可大面积施工
因灯具使用原双管荧光灯,灯槽应留在原位置,顺应龙骨长度方向预留,如与龙骨位置不对应,应进行微调
5)原吊顶拆除:原吊顶拆除要根据拆除一间安装一间的原则,拆除时要注意保护好顶棚内各管线
如顶棚内有灰尘,下部设备或菜肴等要用塑料布覆盖保护

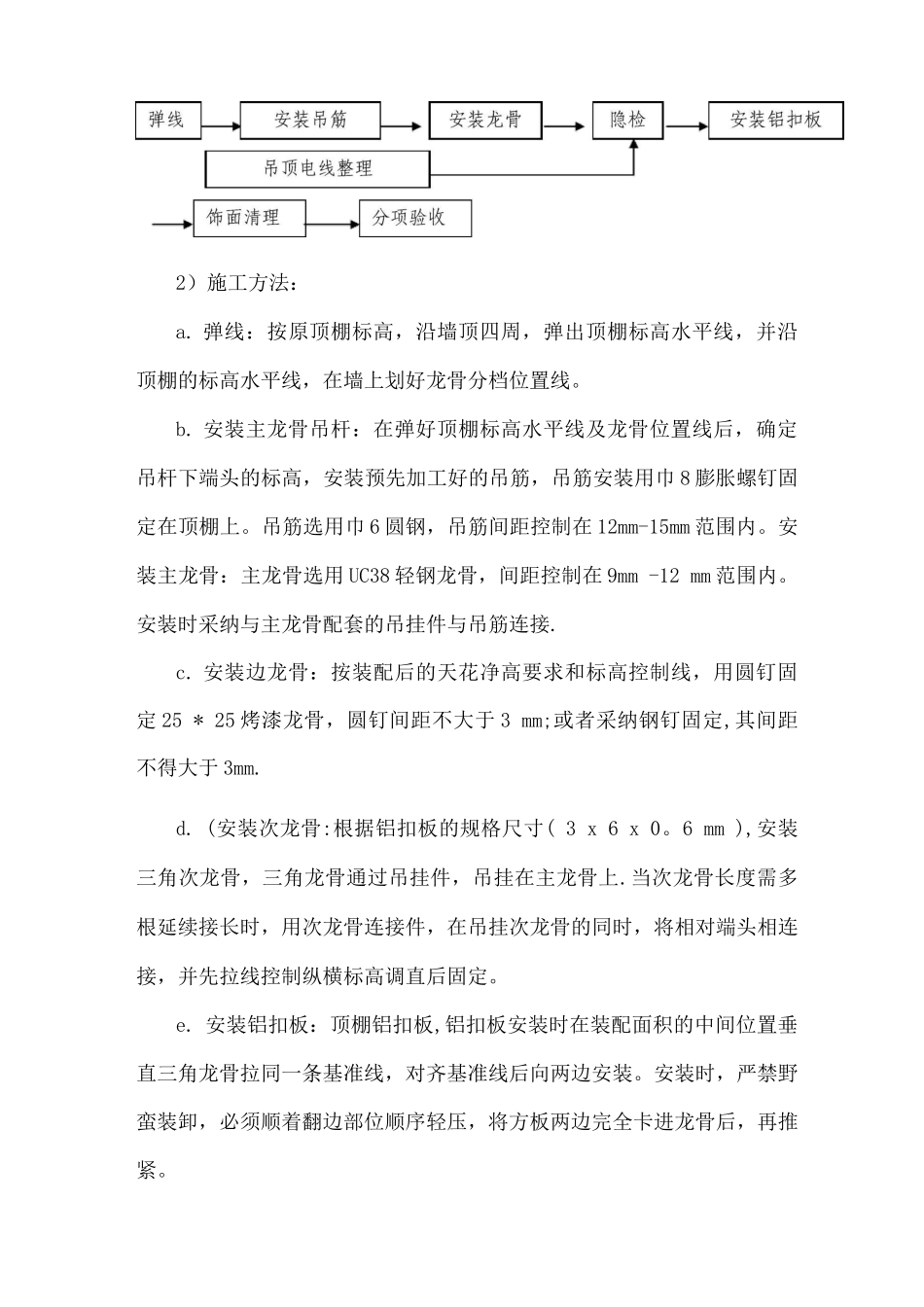

施工工艺1)工艺流程:2)施工方法:a
弹线:按原顶棚标高,沿墙顶四周,弹出顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线
安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用巾 8 膨胀螺钉固定在顶棚上
吊筋选用巾 6 圆钢,吊筋间距控制在 12mm-15mm 范围内
安装主龙骨:主龙骨选用 UC38 轻钢龙骨,间距控制
