铝板幕墙施工方案一、施工工艺测量放线-结构、埋件的检查-支座的安装-竖龙骨的安装-横龙骨的安装- 避雷安装-隐蔽验收-玻璃安装层间防火、保温层-压条安装-装饰条安装-打胶
二、玻璃幕墙安装1
埋件左右、上下偏差的检查首先由测量放样人员将支座的定位线弹在结构上,便于施工人员进行检查、记 录,检查预埋件中心线与架支座的定位线是否一致,通过十字定位线,检查出埋件 左右、上下的偏差,若偏差大的报设计出埋件修正方案

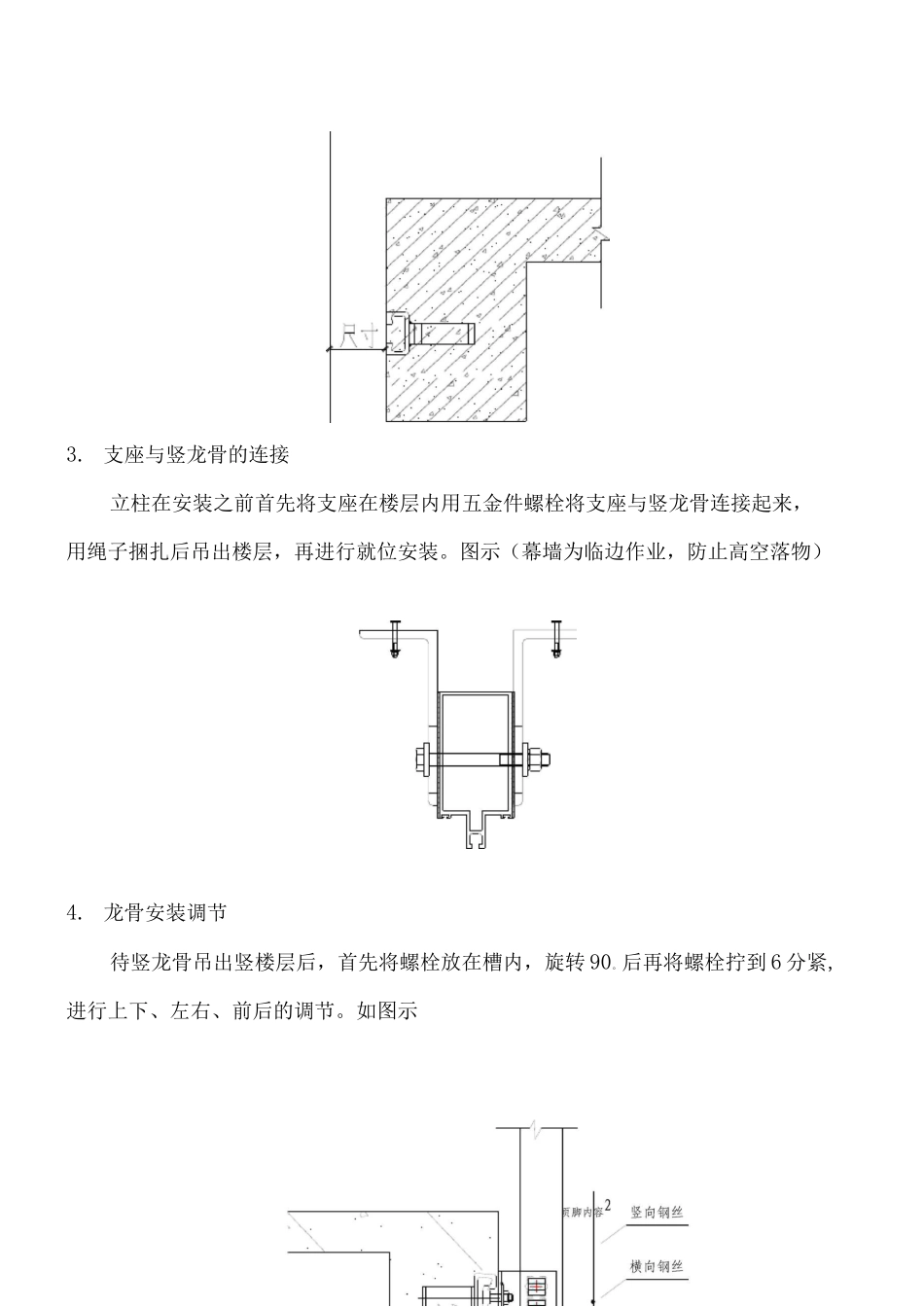

(图示):2
结构进出的检查纵向分格墨线预埋件横向分格墨线支座的定位线弹好以后,在结构处依据外控网拉垂直钢线,以及横向线作为安 装控制线
检查结构的标高及埋件进出尺寸,将检查尺寸记录下来,反馈给监理、 业主、总包

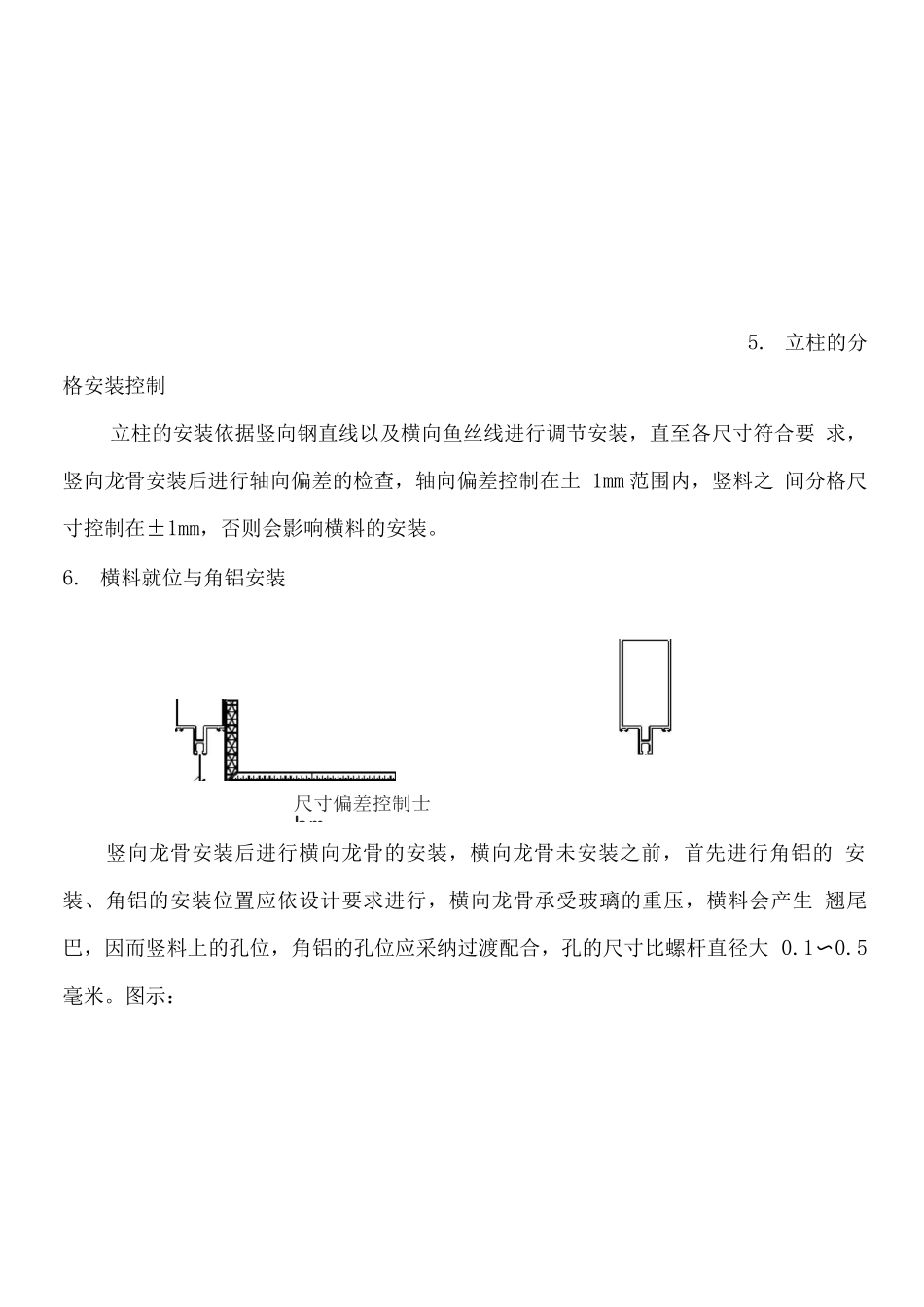

支座与竖龙骨的连接立柱在安装之前首先将支座在楼层内用五金件螺栓将支座与竖龙骨连接起来,用绳子捆扎后吊出楼层,再进行就位安装
图示(幕墙为临边作业,防止高空落物)4
龙骨安装调节待竖龙骨吊出竖楼层后,首先将螺栓放在槽内,旋转 90
后再将螺栓拧到 6 分紧,进行上下、左右、前后的调节
立柱的分格安装控制立柱的安装依据竖向钢直线以及横向鱼丝线进行调节安装,直至各尺寸符合要 求,竖向龙骨安装后进行轴向偏差的检查,轴向偏差控制在土 1mm 范围内,竖料之 间分格尺寸控制在±1mm,否则会影响横料的安装
横料就位与角铝安装竖向龙骨安装后进行横向龙骨的安装,横向龙骨未安装之前,首先进行角铝的 安装、角铝的安装位置应依设计要求进行,横向龙骨承受玻璃的重压,横料会产生 翘尾巴,因而竖料上的孔位,角铝的孔位应采纳过渡配合,孔的尺寸比螺杆直径大 0
图示:尺寸偏差控制士 hm安装的要求横向龙骨在安装过程中,横料两端的高低应控制在±1mm 范围内
防噪声隔离片的安装7
横向龙骨由于铝合金幕墙热胀冷缩会产生噪音,设计考虑到此因素,在横料与
