锅炉安装工程施工方案

锅炉安装工程施工方案_第1页
1/8
锅炉安装工程施工方案_第2页
2/8
锅炉安装工程施工方案_第3页
3/8

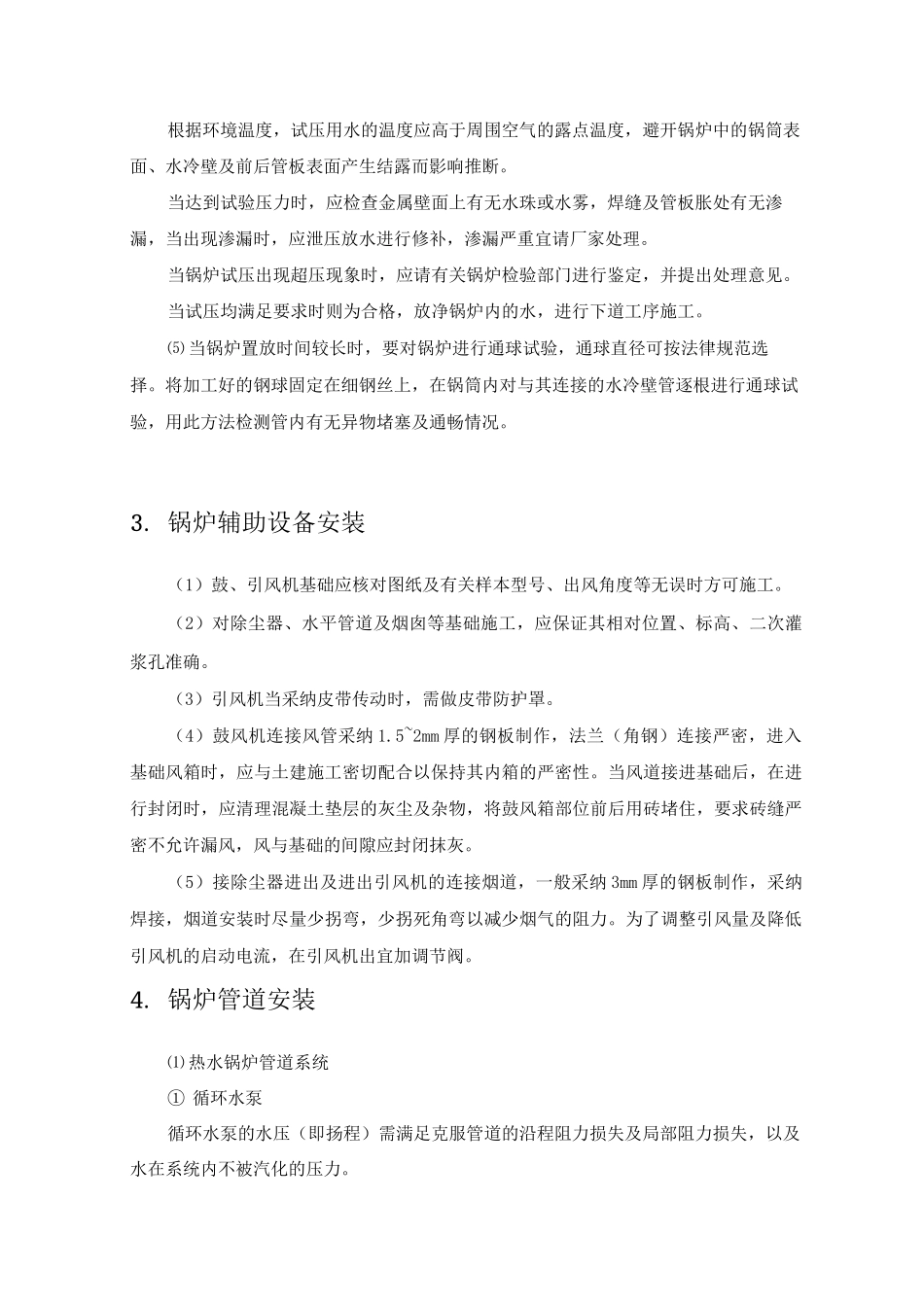

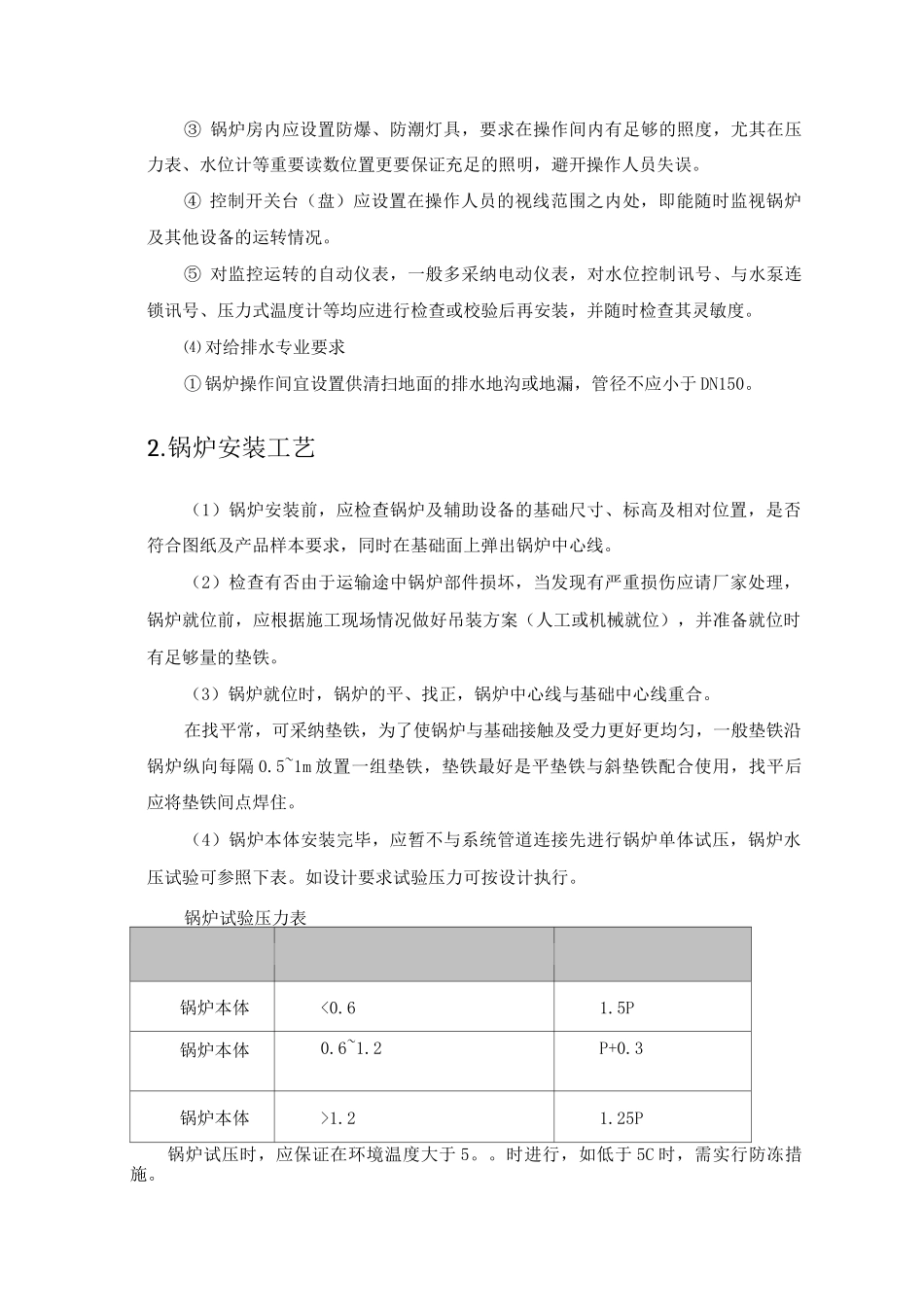

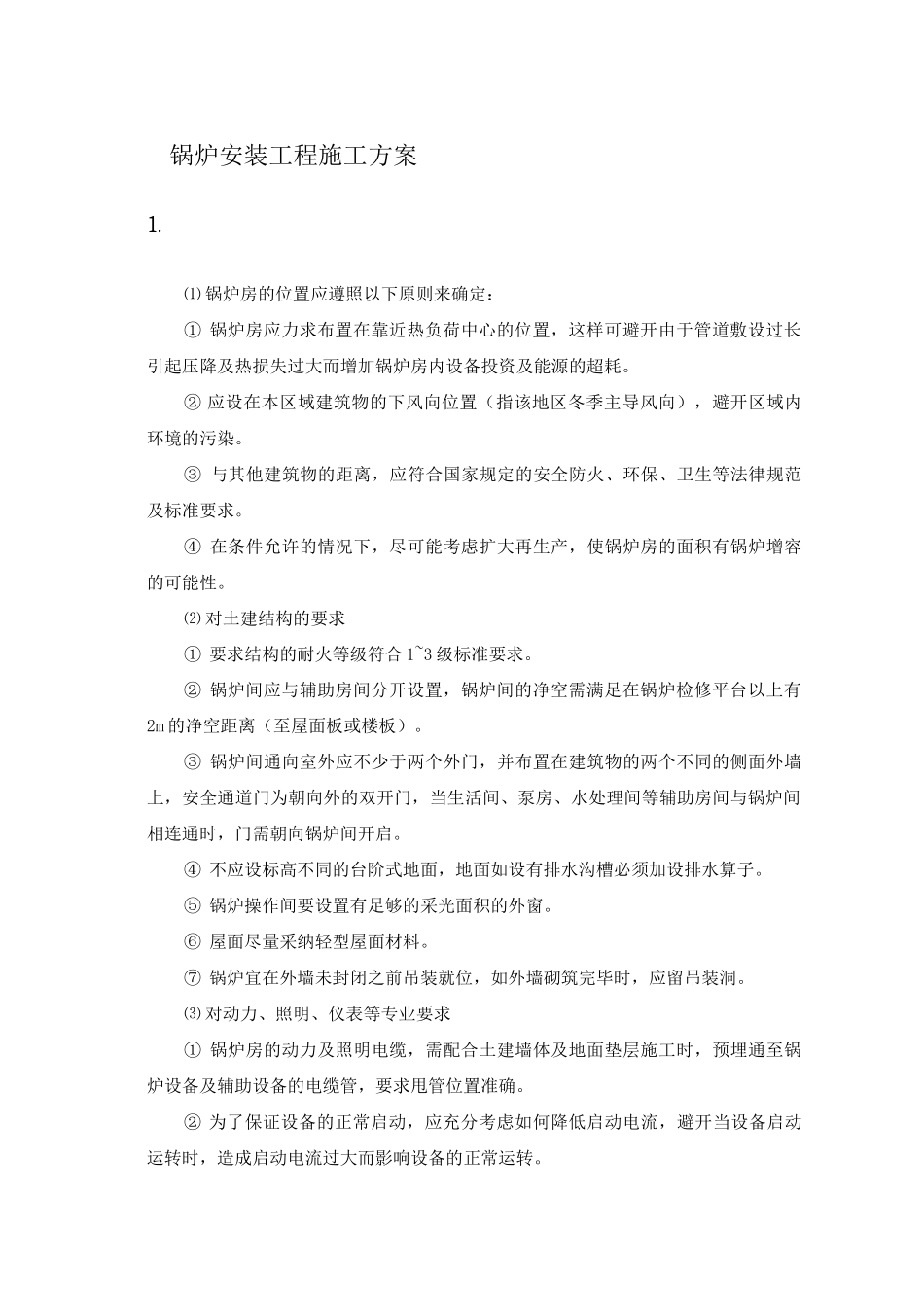

锅炉安装工程施工方案1.⑴ 锅炉房的位置应遵照以下原则来确定:① 锅炉房应力求布置在靠近热负荷中心的位置,这样可避开由于管道敷设过长引起压降及热损失过大而增加锅炉房内设备投资及能源的超耗。② 应设在本区域建筑物的下风向位置(指该地区冬季主导风向),避开区域内环境的污染。③ 与其他建筑物的距离,应符合国家规定的安全防火、环保、卫生等法律规范及标准要求。④ 在条件允许的情况下,尽可能考虑扩大再生产,使锅炉房的面积有锅炉增容的可能性。⑵ 对土建结构的要求① 要求结构的耐火等级符合 1~3 级标准要求。② 锅炉间应与辅助房间分开设置,锅炉间的净空需满足在锅炉检修平台以上有2m 的净空距离(至屋面板或楼板)。③ 锅炉间通向室外应不少于两个外门,并布置在建筑物的两个不同的侧面外墙上,安全通道门为朝向外的双开门,当生活间、泵房、水处理间等辅助房间与锅炉间相连通时,门需朝向锅炉间开启。④ 不应设标高不同的台阶式地面,地面如设有排水沟槽必须加设排水算子。⑤ 锅炉操作间要设置有足够的采光面积的外窗。⑥ 屋面尽量采纳轻型屋面材料。⑦ 锅炉宜在外墙未封闭之前吊装就位,如外墙砌筑完毕时,应留吊装洞。⑶ 对动力、照明、仪表等专业要求① 锅炉房的动力及照明电缆,需配合土建墙体及地面垫层施工时,预埋通至锅炉设备及辅助设备的电缆管,要求甩管位置准确。② 为了保证设备的正常启动,应充分考虑如何降低启动电流,避开当设备启动运转时,造成启动电流过大而影响设备的正常运转。③ 锅炉房内应设置防爆、防潮灯具,要求在操作间内有足够的照度,尤其在压力表、水位计等重要读数位置更要保证充足的照明,避开操作人员失误。④ 控制开关台(盘)应设置在操作人员的视线范围之内处,即能随时监视锅炉及其他设备的运转情况。⑤ 对监控运转的自动仪表,一般多采纳电动仪表,对水位控制讯号、与水泵连锁讯号、压力式温度计等均应进行检查或校验后再安装,并随时检查其灵敏度。⑷ 对给排水专业要求① 锅炉操作间宜设置供清扫地面的排水地沟或地漏,管径不应小于 DN150。2.锅炉安装工艺(1)锅炉安装前,应检查锅炉及辅助设备的基础尺寸、标高及相对位置,是否符合图纸及产品样本要求,同时在基础面上弹出锅炉中心线。(2)检查有否由于运输途中锅炉部件损坏,当发现有严重损伤应请厂家处理,锅炉就位前,应根据施工现场情况做好吊装方案(人工或机械就位),并准备就位时有足够量的垫铁。(3...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锅炉安装工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
