锅炉房锅炉拆除专项施工方案一、工程简介该工程所需拆除锅炉为燃煤锅炉并位于厂房+0
锅炉侧前方为厂房大门,高 3
4 米,宽 3
锅炉外形尺寸为 10m (长)*3m (宽)*7
4m(高),所以该锅炉必须解体拆除
二、拆除施工方案锅炉解体为三部分
1、锅筒部分;2、集箱部分;3、炉排部分
施工顺序如下:拆除锅炉四周连接管道一拆除锅炉外壳一拆除集箱外部保温及内部耐火砖—拆除部分钢平台—拆除集箱四周部分钢架— 拆除前集箱一 拆除左右 2 组集箱及后部集箱—拆除底部炉排部分及减速机一拆除锅筒底部及四周钢平台一 拆除锅筒
三、施工前准备
1、施工人员配备:专业技术负责人 1 名现场施工负责人 1 名专职安全负责人 1 名施工人员 10 名
2、施工工机具配备:氧气、乙焕各 10 瓶;氧气、乙焕割具 4 套;撬杠 5 根;活动、梅花扳手各 2 把;50 吨千斤顶 4个;电焊机 1 台;12 米钢丝绳(①18)2 根,6 米钢丝绳 2 根;20吨 U 型环 4 个;L=4 滚杠(①40)10 根;1 吨、3 吨、5 吨盗链各 1个;大榔头 2 把;铁锹 6 把;电锤 2 把;220V 插线板 1 个;手枪钻 1 把;钢卷尺 1 把;1 吨吊车 2 台;25 吨吊车 1 台;平板车 1台;铲车 1 台及劳动保护用品若干

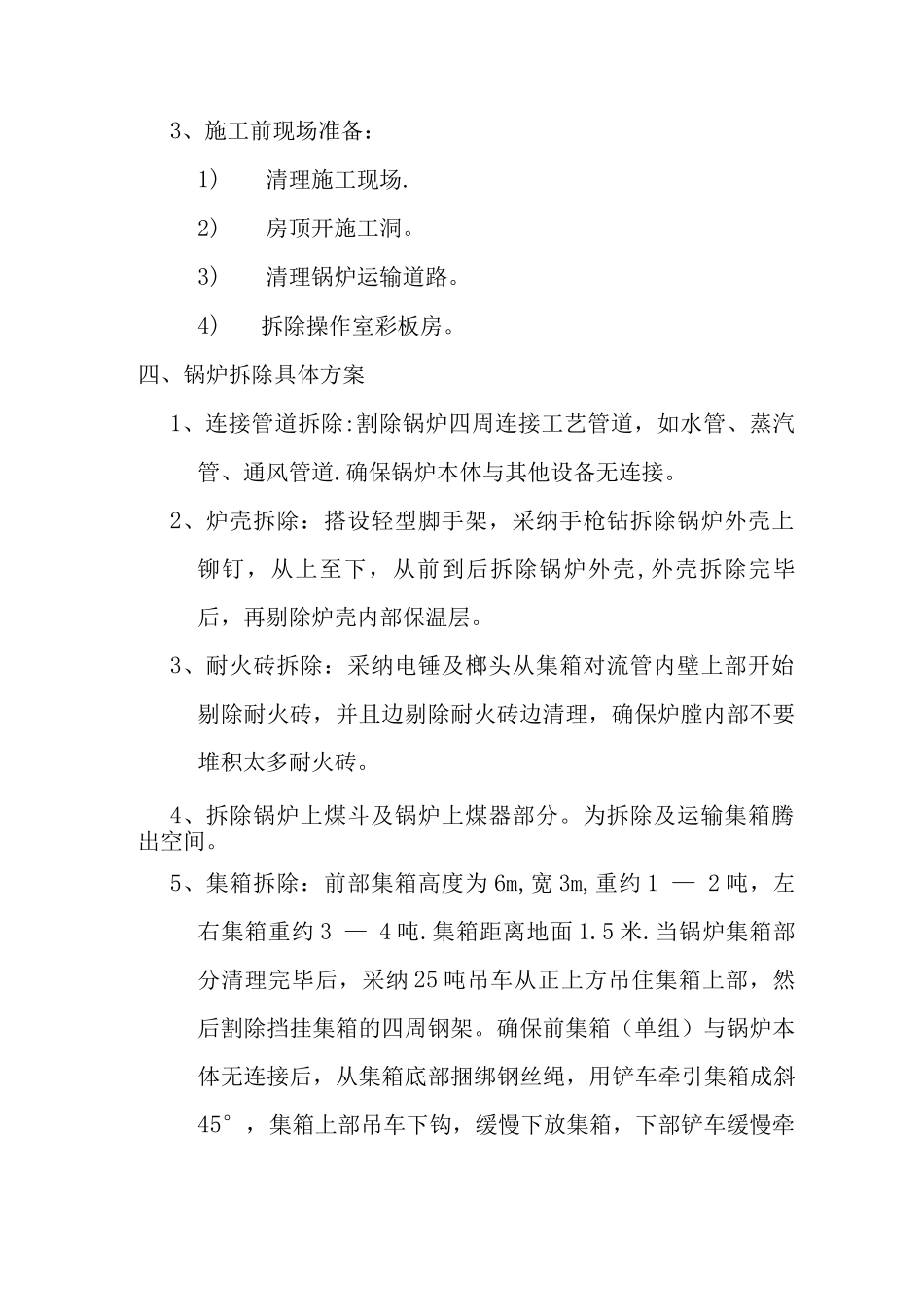

3、施工前现场准备:1)清理施工现场
2)房顶开施工洞
3)清理锅炉运输道路
4) 拆除操作室彩板房
四、锅炉拆除具体方案1、连接管道拆除:割除锅炉四周连接工艺管道,如水管、蒸汽管、通风管道
确保锅炉本体与其他设备无连接
2、炉壳拆除:搭设轻型脚手架,采纳手枪钻拆除锅炉外壳上铆钉,从上至下,从前到后拆除锅炉外壳,外壳拆除完毕后,再剔除炉壳内部保温层

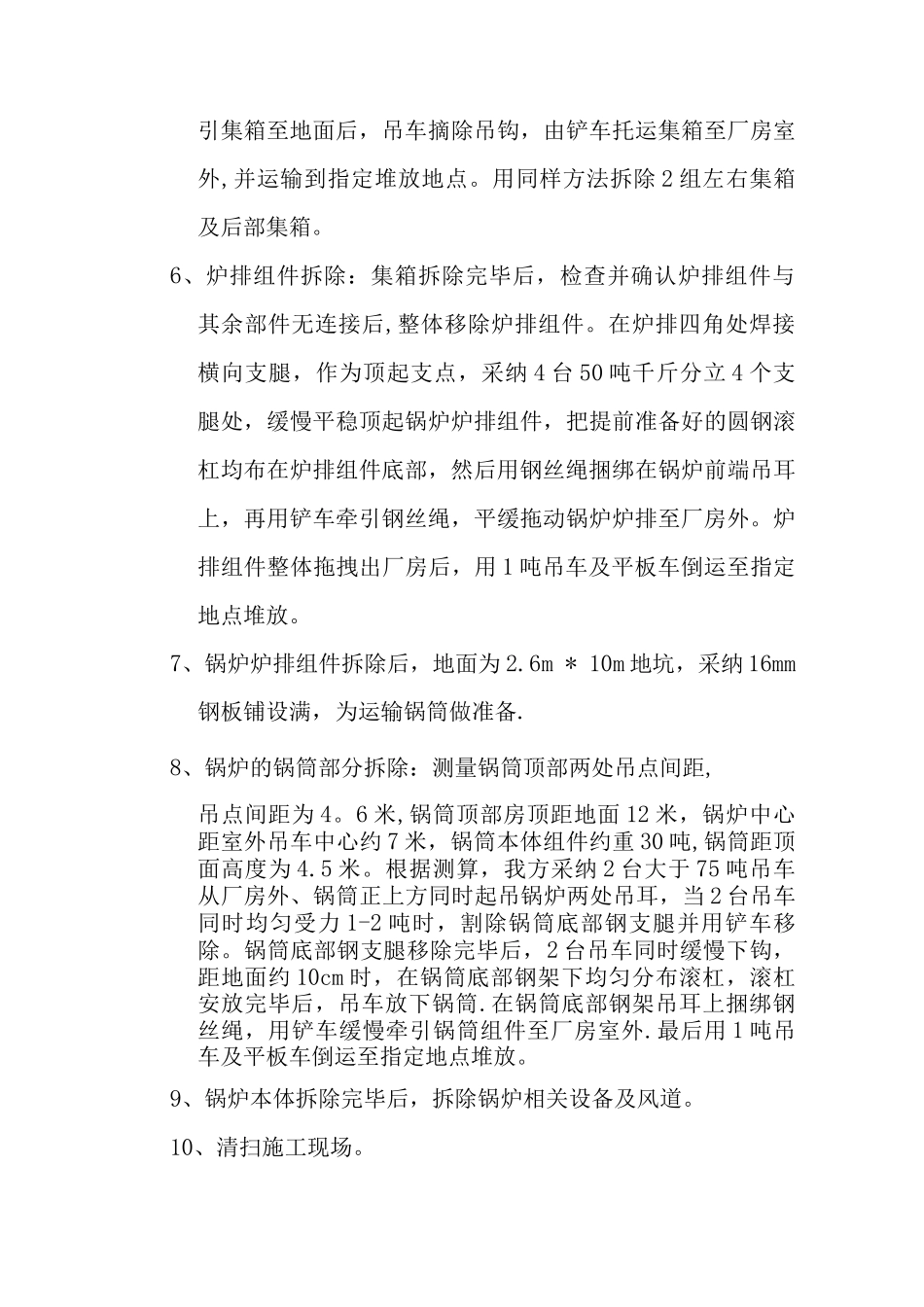

3、耐火砖拆除:采纳电锤及榔头从集箱对流管内壁上部开始剔除耐火砖,并且边剔除耐火砖边清理,确保炉膛内部不要堆积
