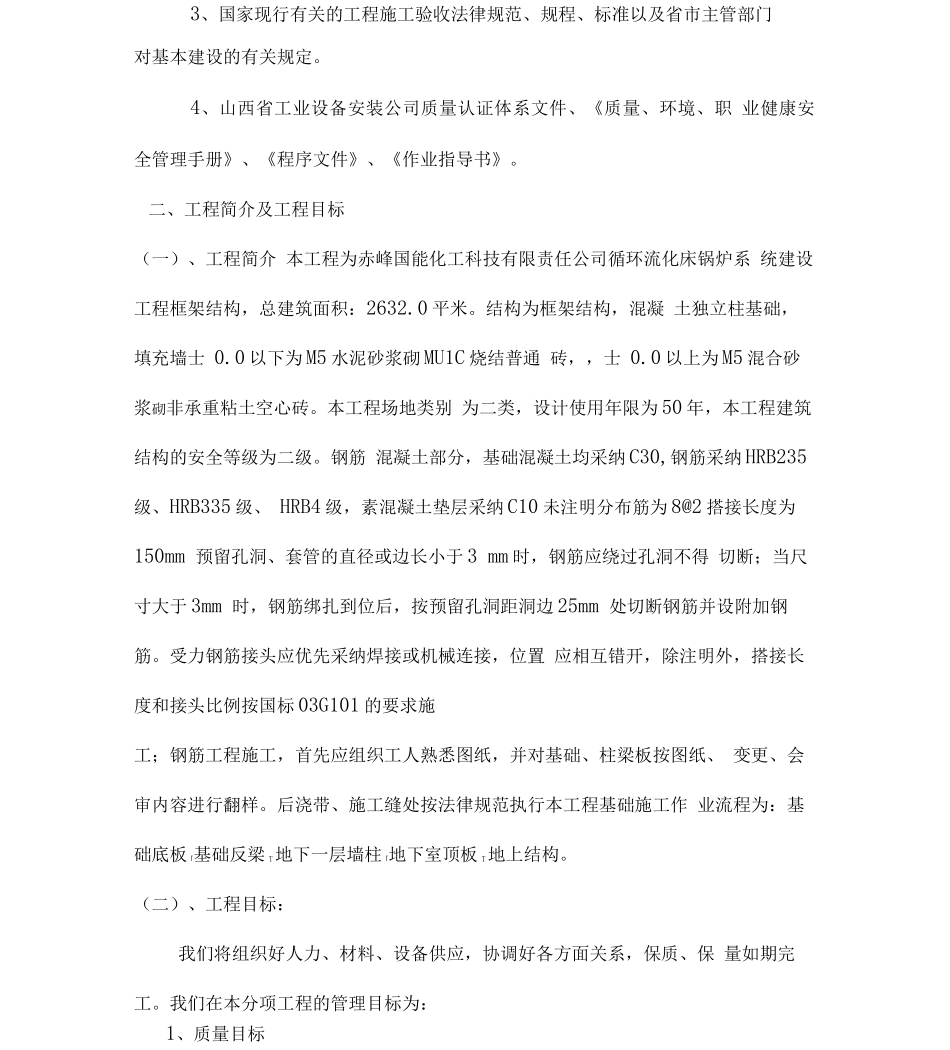

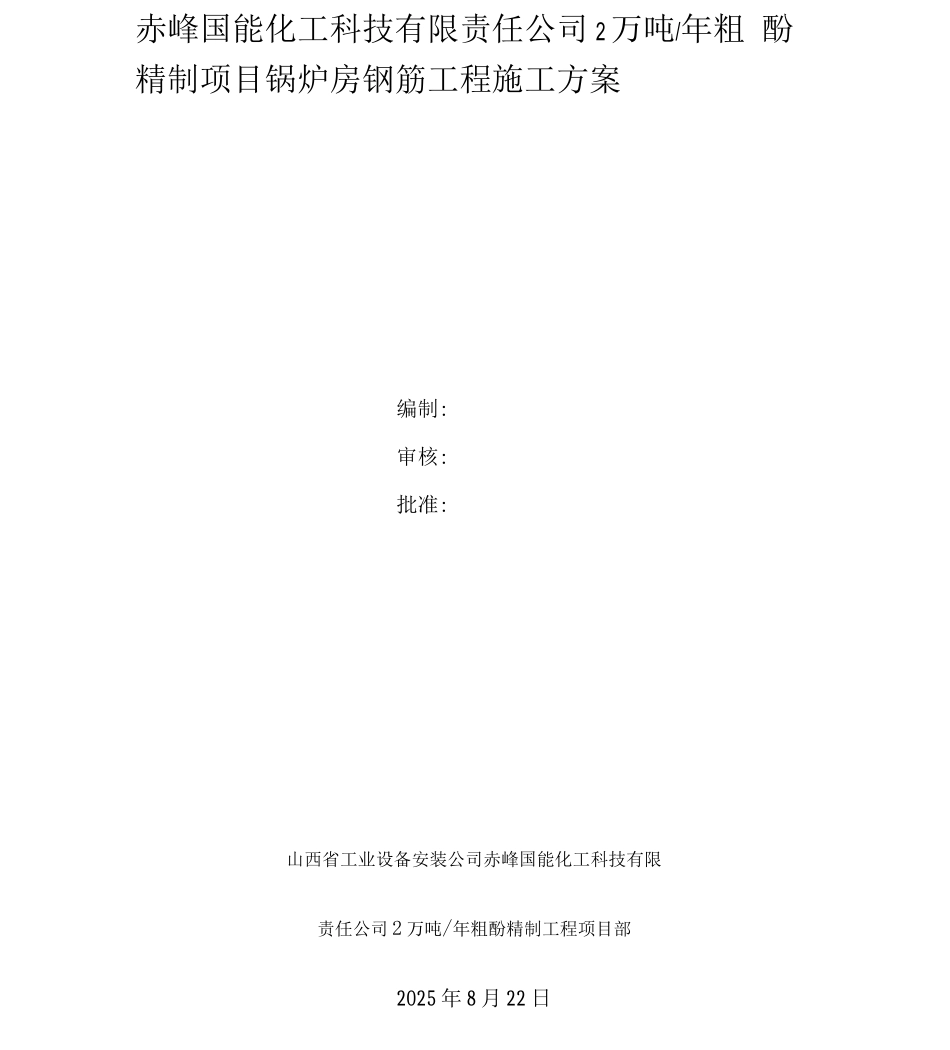

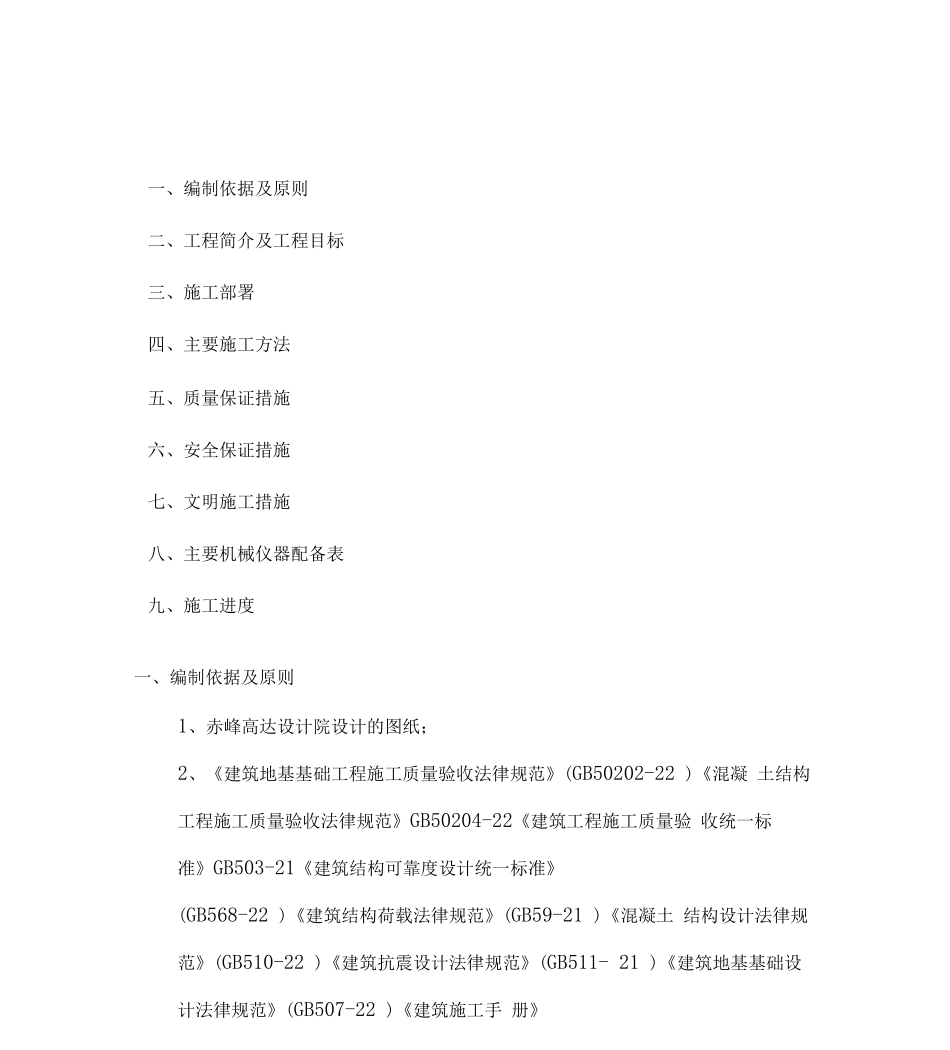

赤峰国能化工科技有限责任公司 2 万吨/年粗 酚精制项目锅炉房钢筋工程施工方案编制:审核:批准:山西省工业设备安装公司赤峰国能化工科技有限责任公司 2 万吨/年粗酚精制工程项目部2025 年 8 月 22 日一、编制依据及原则二、工程简介及工程目标三、施工部署四、主要施工方法五、质量保证措施六、安全保证措施七、文明施工措施八、主要机械仪器配备表九、施工进度一、编制依据及原则1、赤峰高达设计院设计的图纸;2、《建筑地基基础工程施工质量验收法律规范》(GB50202-22 )《混凝 土结构工程施工质量验收法律规范》GB50204-22《建筑工程施工质量验 收统一标准》GB503-21《建筑结构可靠度设计统一标准》(GB568-22 )《建筑结构荷载法律规范》(GB59-21 )《混凝土 结构设计法律规范》(GB510-22 )《建筑抗震设计法律规范》(GB511- 21 )《建筑地基基础设计法律规范》(GB507-22 )《建筑施工手 册》3、国家现行有关的工程施工验收法律规范、规程、标准以及省市主管部门对基本建设的有关规定。4、山西省工业设备安装公司质量认证体系文件、《质量、环境、职 业健康安全管理手册》、《程序文件》、《作业指导书》。二、工程简介及工程目标(一)、工程简介 本工程为赤峰国能化工科技有限责任公司循环流化床锅炉系 统建设工程框架结构,总建筑面积:2632.0 平米。结构为框架结构,混凝 土独立柱基础,填充墙士 0.0 以下为 M5 水泥砂浆砌 MU1C 烧结普通 砖,,士 0.0 以上为 M5 混合砂浆砌非承重粘土空心砖。本工程场地类别 为二类,设计使用年限为 50 年,本工程建筑结构的安全等级为二级。钢筋 混凝土部分,基础混凝土均采纳 C30,钢筋采纳 HRB235级、HRB335 级、 HRB4 级,素混凝土垫层采纳 C10 未注明分布筋为 8@2 搭接长度为 150mm 预留孔洞、套管的直径或边长小于 3 mm 时,钢筋应绕过孔洞不得 切断;当尺寸大于 3mm 时,钢筋绑扎到位后,按预留孔洞距洞边 25mm 处切断钢筋并设附加钢筋。受力钢筋接头应优先采纳焊接或机械连接,位置 应相互错开,除注明外,搭接长度和接头比例按国标 03G101 的要求施工;钢筋工程施工,首先应组织工人熟悉图纸,并对基础、柱梁板按图纸、 变更、会审内容进行翻样。后浇带、施工缝处按法律规范执行本工程基础施工作 业流程为:基础底板『基础反梁 T地下一层墙柱『地下室顶板 T地上结构。(二)、工程目标:我们将组织好人力、材料、设备供应,协调好各...
