锅炉钢结构安装施工方案1

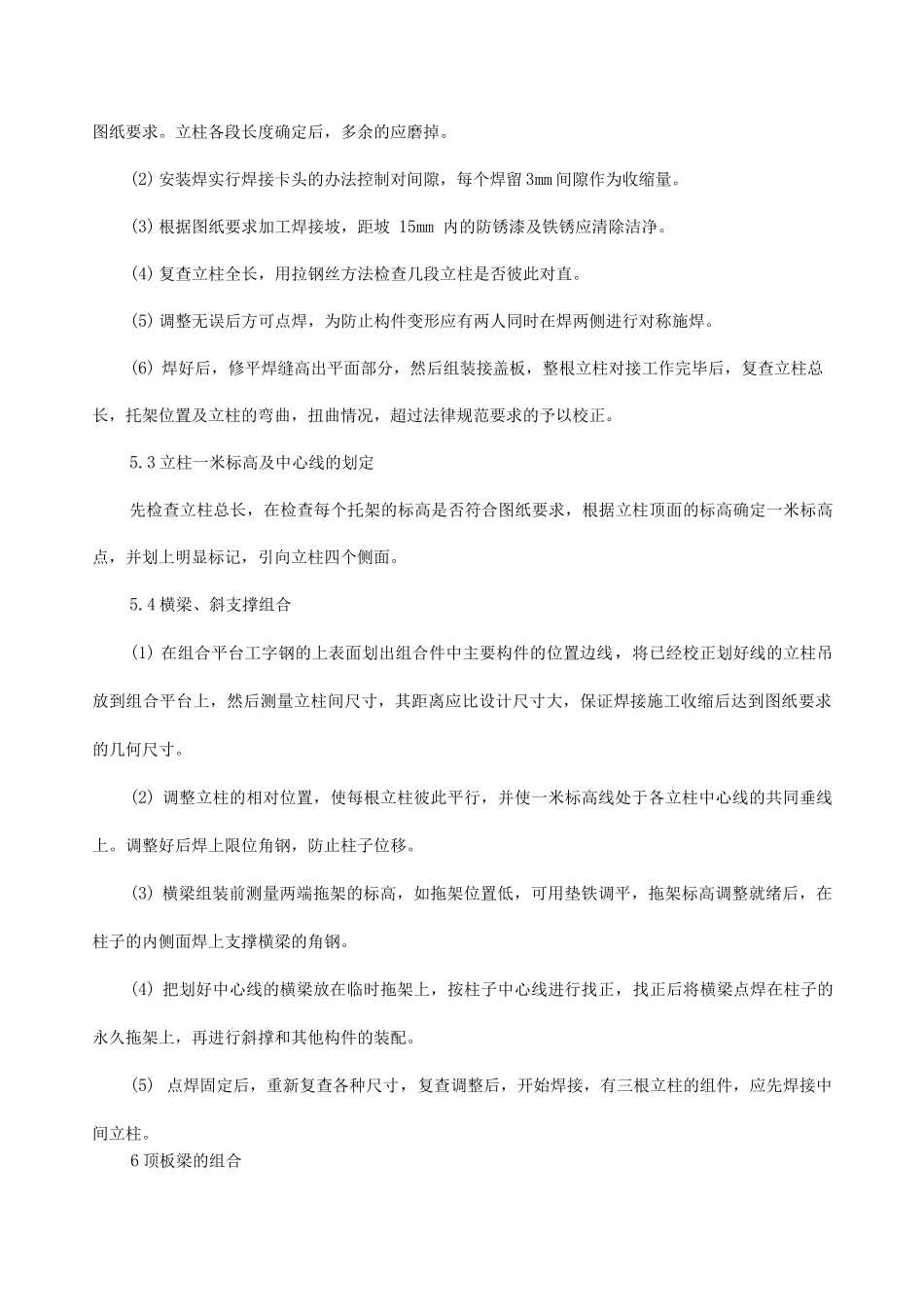

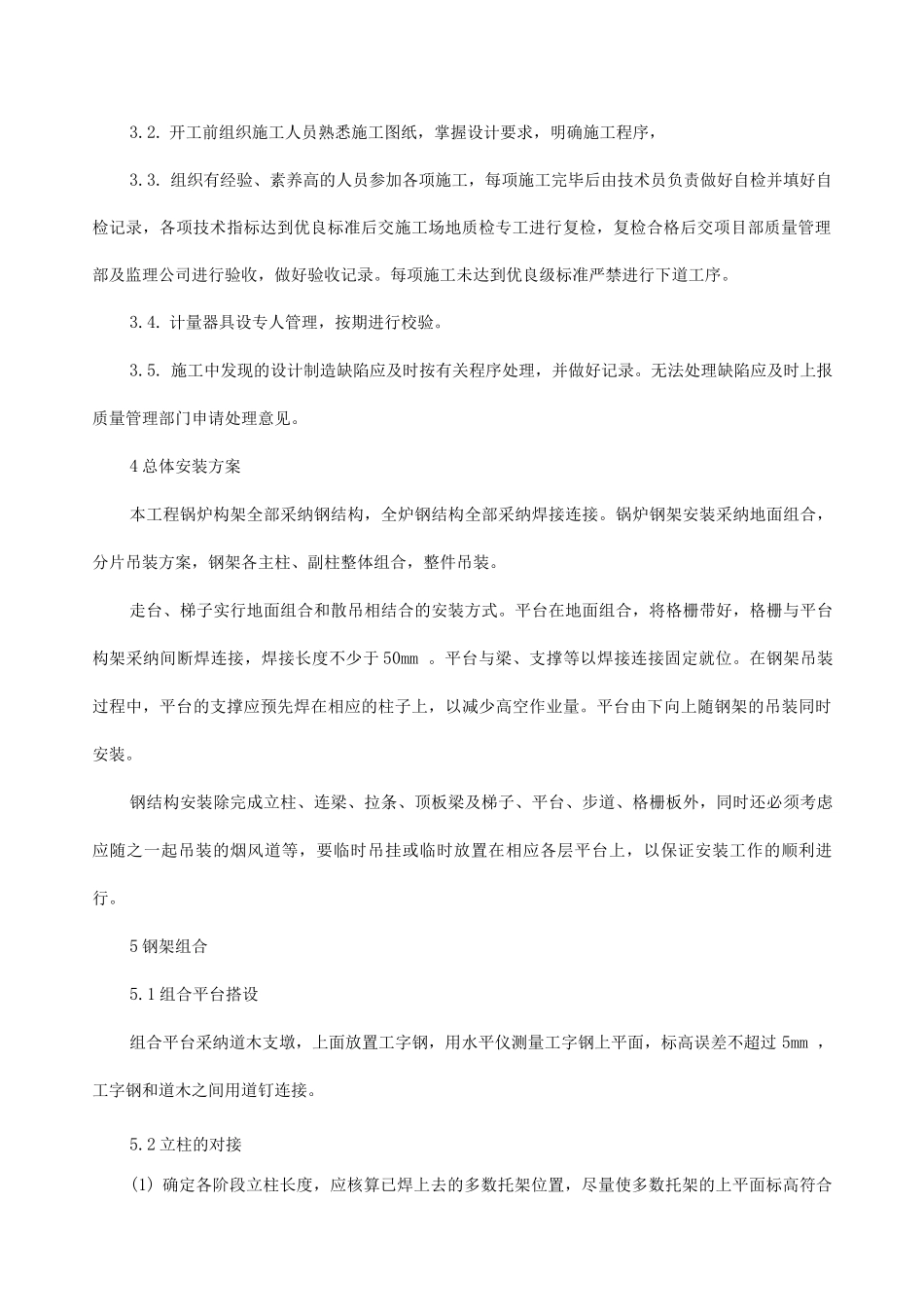

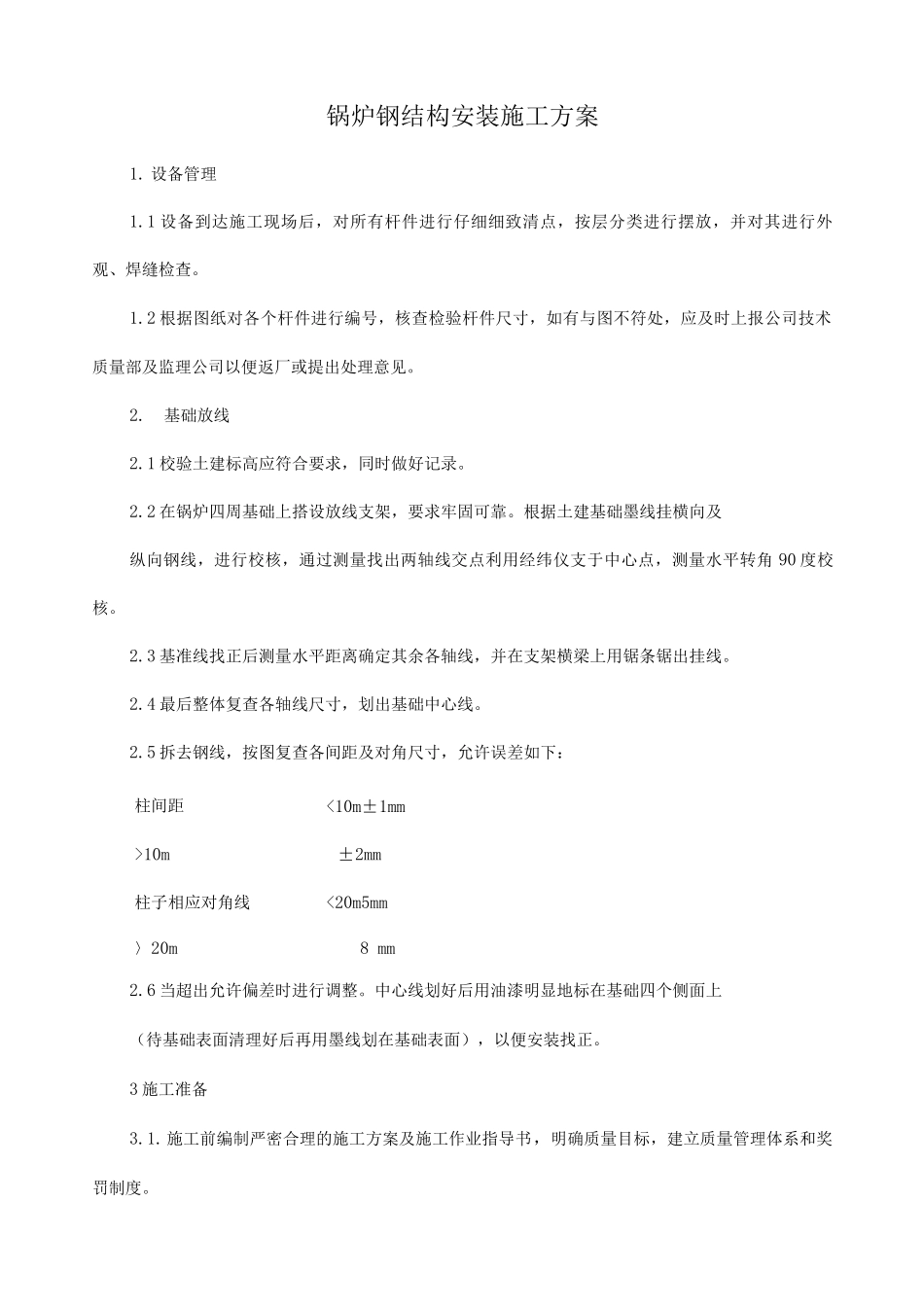

1 设备到达施工现场后,对所有杆件进行仔细细致清点,按层分类进行摆放,并对其进行外观、焊缝检查
2 根据图纸对各个杆件进行编号,核查检验杆件尺寸,如有与图不符处,应及时上报公司技术质量部及监理公司以便返厂或提出处理意见
1 校验土建标高应符合要求,同时做好记录
2 在锅炉四周基础上搭设放线支架,要求牢固可靠
根据土建基础墨线挂横向及纵向钢线,进行校核,通过测量找出两轴线交点利用经纬仪支于中心点,测量水平转角 90 度校核
3 基准线找正后测量水平距离确定其余各轴线,并在支架横梁上用锯条锯出挂线
4 最后整体复查各轴线尺寸,划出基础中心线
5 拆去钢线,按图复查各间距及对角尺寸,允许误差如下:柱间距10m±2mm柱子相应对角线
