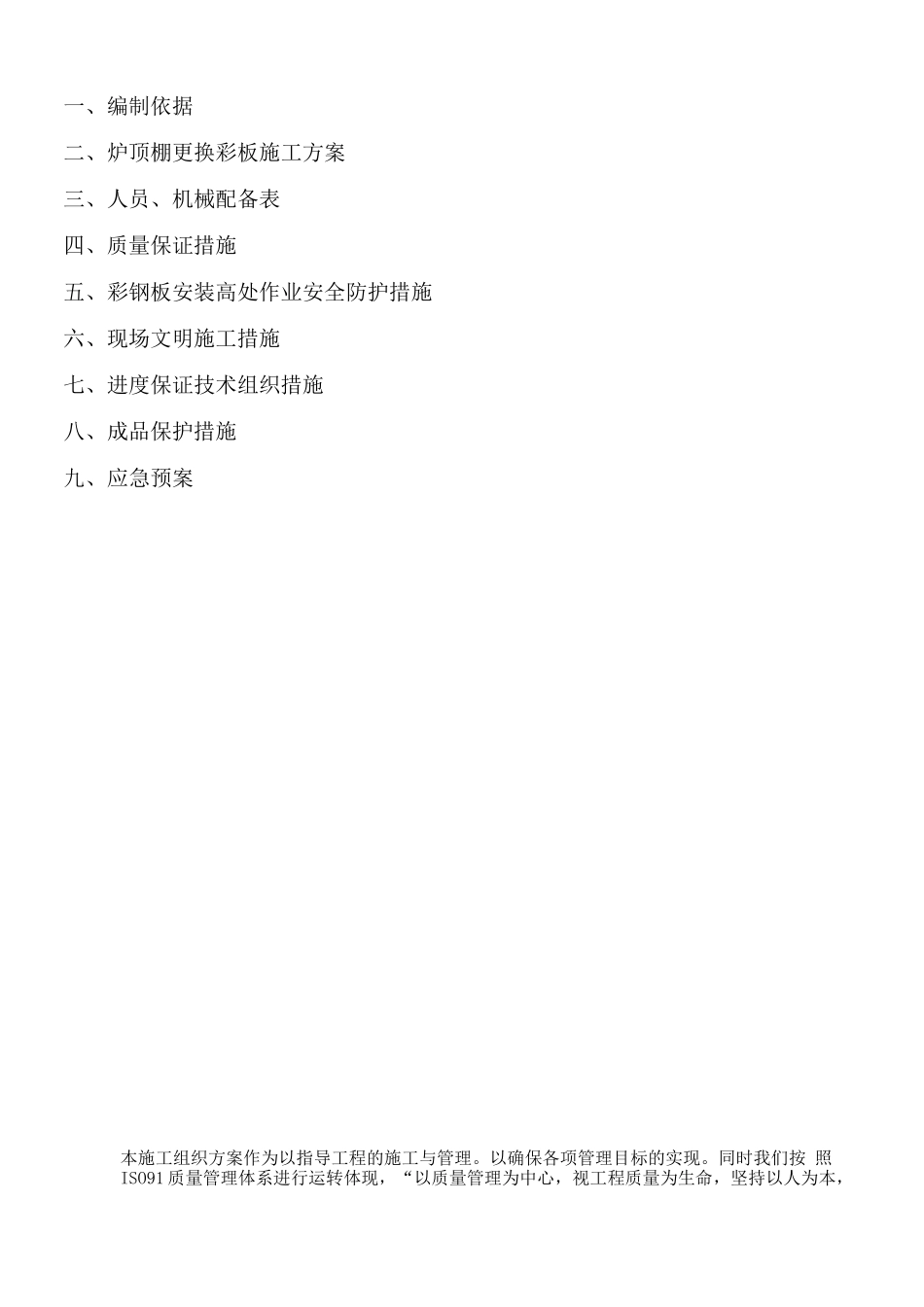

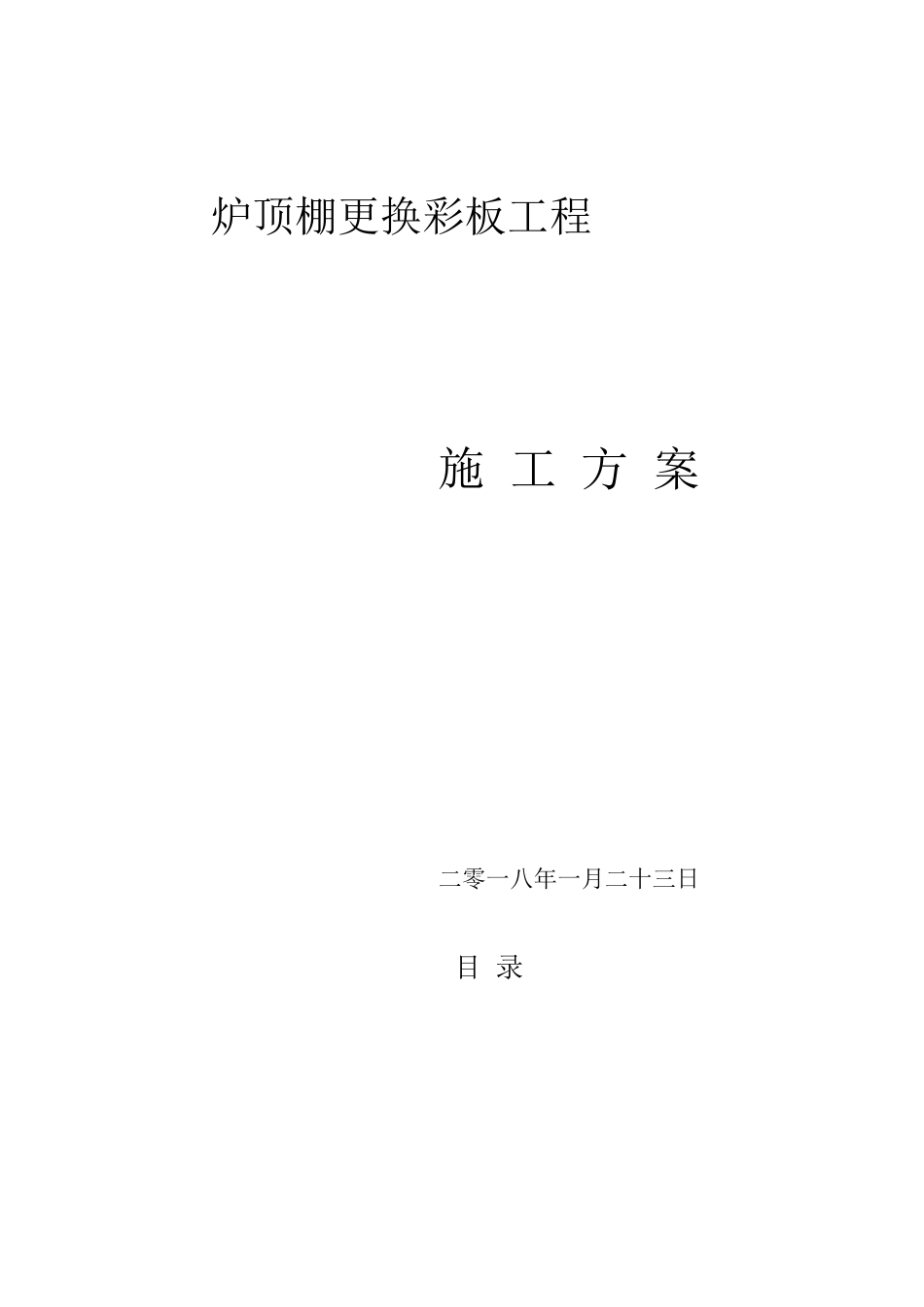

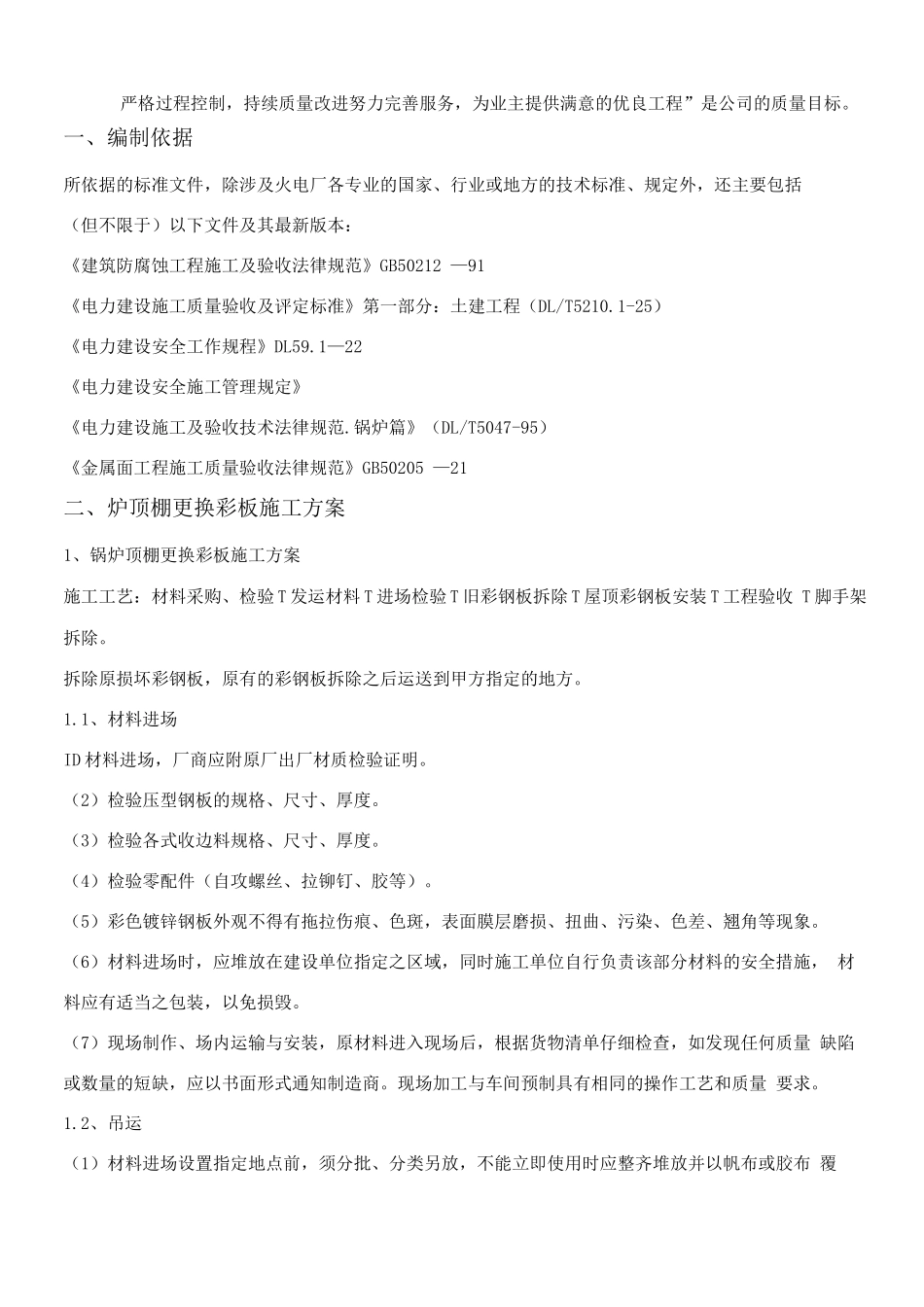

炉顶棚更换彩板工程施 工 方 案二零一八年一月二十三日目 录一、编制依据二、炉顶棚更换彩板施工方案三、人员、机械配备表四、质量保证措施五、彩钢板安装高处作业安全防护措施六、现场文明施工措施七、进度保证技术组织措施八、成品保护措施九、应急预案本施工组织方案作为以指导工程的施工与管理。以确保各项管理目标的实现。同时我们按 照ISO91 质量管理体系进行运转体现,“以质量管理为中心,视工程质量为生命,坚持以人为本, 严格过程控制,持续质量改进努力完善服务,为业主提供满意的优良工程”是公司的质量目标。一、编制依据所依据的标准文件,除涉及火电厂各专业的国家、行业或地方的技术标准、规定外,还主要包括(但不限于)以下文件及其最新版本:《建筑防腐蚀工程施工及验收法律规范》GB50212 —91《电力建设施工质量验收及评定标准》第一部分:土建工程(DL/T5210.1-25)《电力建设安全工作规程》DL59.1—22《电力建设安全施工管理规定》《电力建设施工及验收技术法律规范.锅炉篇》(DL/T5047-95)《金属面工程施工质量验收法律规范》GB50205 —21二、炉顶棚更换彩板施工方案1、锅炉顶棚更换彩板施工方案施工工艺:材料采购、检验 T 发运材料 T 进场检验 T 旧彩钢板拆除 T 屋顶彩钢板安装 T 工程验收 T 脚手架拆除。拆除原损坏彩钢板,原有的彩钢板拆除之后运送到甲方指定的地方。1.1、材料进场ID 材料进场,厂商应附原厂出厂材质检验证明。(2)检验压型钢板的规格、尺寸、厚度。(3)检验各式收边料规格、尺寸、厚度。(4)检验零配件(自攻螺丝、拉铆钉、胶等)。(5)彩色镀锌钢板外观不得有拖拉伤痕、色斑,表面膜层磨损、扭曲、污染、色差、翘角等现象。(6)材料进场时,应堆放在建设单位指定之区域,同时施工单位自行负责该部分材料的安全措施, 材料应有适当之包装,以免损毁。(7)现场制作、场内运输与安装,原材料进入现场后,根据货物清单仔细检查,如发现任何质量 缺陷或数量的短缺,应以书面形式通知制造商。现场加工与车间预制具有相同的操作工艺和质量 要求。1.2、吊运(1)材料进场设置指定地点前,须分批、分类另放,不能立即使用时应整齐堆放并以帆布或胶布 覆盖。(2)地面堆放材料时,为保持干燥必须铺设枕木(枕木高 6 公分以上),材料不得接触地面,枕 木间距不得大于 3 公尺。1.3 材料吊上施工要点:(1)放置钢板屋顶上,吊放钢板前,须先设置挡板防止钢板滑落。(2...
