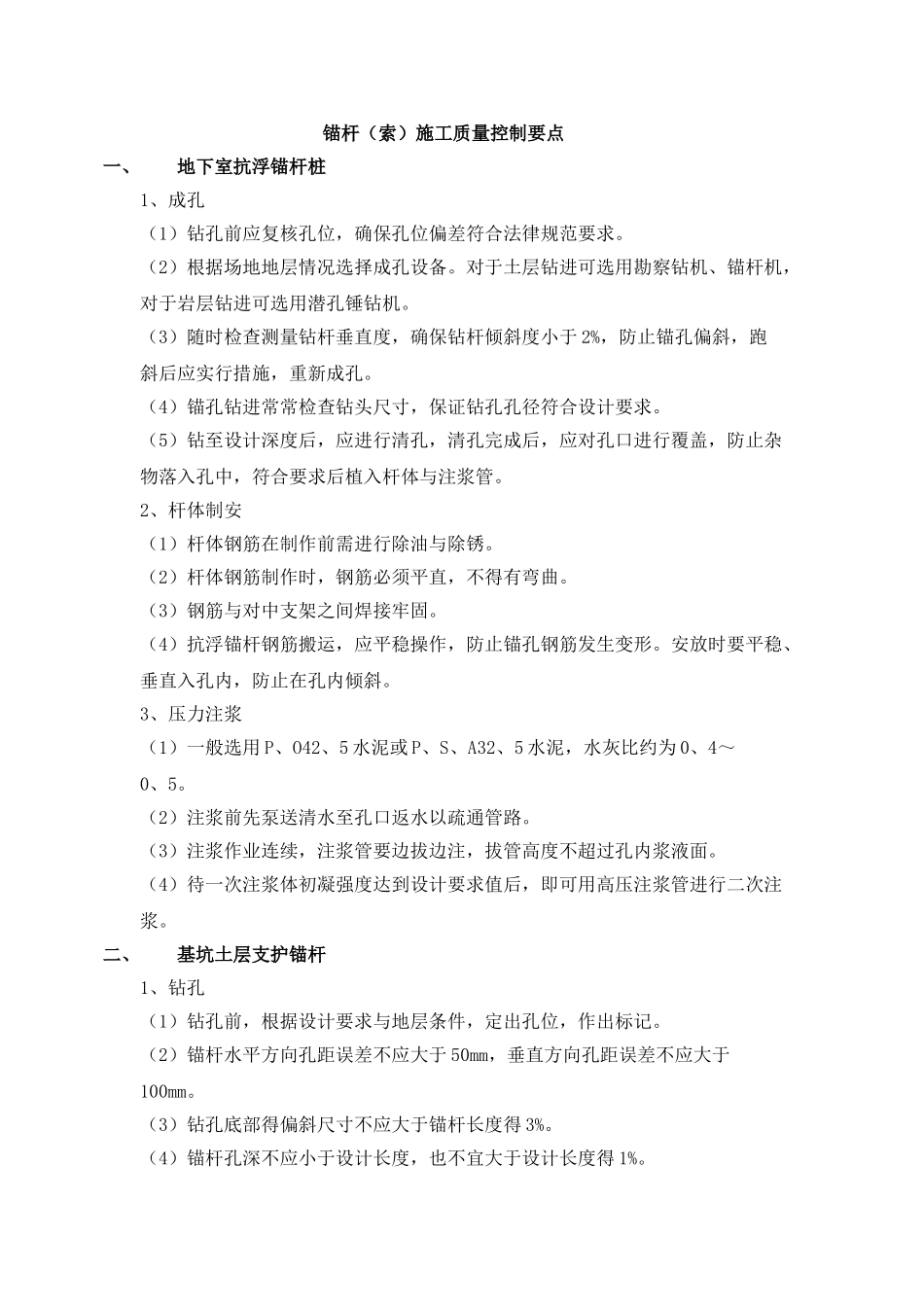

锚杆(索)施工质量控制要点一、地下室抗浮锚杆桩1、成孔(1)钻孔前应复核孔位,确保孔位偏差符合法律规范要求。(2)根据场地地层情况选择成孔设备。对于土层钻进可选用勘察钻机、锚杆机,对于岩层钻进可选用潜孔锤钻机。(3)随时检查测量钻杆垂直度,确保钻杆倾斜度小于 2%,防止锚孔偏斜,跑斜后应实行措施,重新成孔。(4)锚孔钻进常常检查钻头尺寸,保证钻孔孔径符合设计要求。(5)钻至设计深度后,应进行清孔,清孔完成后,应对孔口进行覆盖,防止杂物落入孔中,符合要求后植入杆体与注浆管。2、杆体制安(1)杆体钢筋在制作前需进行除油与除锈。(2)杆体钢筋制作时,钢筋必须平直,不得有弯曲。(3)钢筋与对中支架之间焊接牢固。(4)抗浮锚杆钢筋搬运,应平稳操作,防止锚孔钢筋发生变形。安放时要平稳、垂直入孔内,防止在孔内倾斜。3、压力注浆(1)一般选用 P、O42、5 水泥或 P、S、A32、5 水泥,水灰比约为 0、4~0、5。(2)注浆前先泵送清水至孔口返水以疏通管路。(3)注浆作业连续,注浆管要边拔边注,拔管高度不超过孔内浆液面。(4)待一次注浆体初凝强度达到设计要求值后,即可用高压注浆管进行二次注浆。二、基坑土层支护锚杆1、钻孔(1)钻孔前,根据设计要求与地层条件,定出孔位,作出标记。(2)锚杆水平方向孔距误差不应大于 50mm,垂直方向孔距误差不应大于100mm。(3)钻孔底部得偏斜尺寸不应大于锚杆长度得 3%。(4)锚杆孔深不应小于设计长度,也不宜大于设计长度得 1%。(5)安放锚杆前,湿式钻孔应用水冲洗,直至孔口流出清水为止。(6)钻孔机具得选择必须满足土层锚杆钻孔得要求。坚硬粘性土与不易塌孔得土层宜选用地质钻机、螺旋钻机或土锚专用钻机;饱与粘性土与易塌孔得土层宜选用带护壁套管得土锚专用钻机。2、杆体得组装与安放(1)组装前钢筋应平直、除油与除锈。(2)Ⅱ、Ⅲ级钢筋得接头应采纳焊接得搭接接头,焊接长度为 30d,但不小于500mm,并排钢筋得连接也应采纳焊接。(3)沿杆体轴线方向每隔 1、0~2、0m 应设置一个对中支架,钢筋与对中支架之间焊接牢固。(4)杆体自由段应用塑料布或塑料管包裹,与锚固体联接处用铅丝绑牢。(5)杆体应按防腐要求进行防腐处理。(6)当采纳钢铰线或高强钢丝作锚杆杆体时,杆体得组装应遵守以下规定:① 钢铰线或高强钢丝应除油污、除锈,严格按设计尺寸下料,每股长度误差不大于 50mm。② 钢铰线或高强钢丝应按一定规律平直排列,沿杆体轴线...
