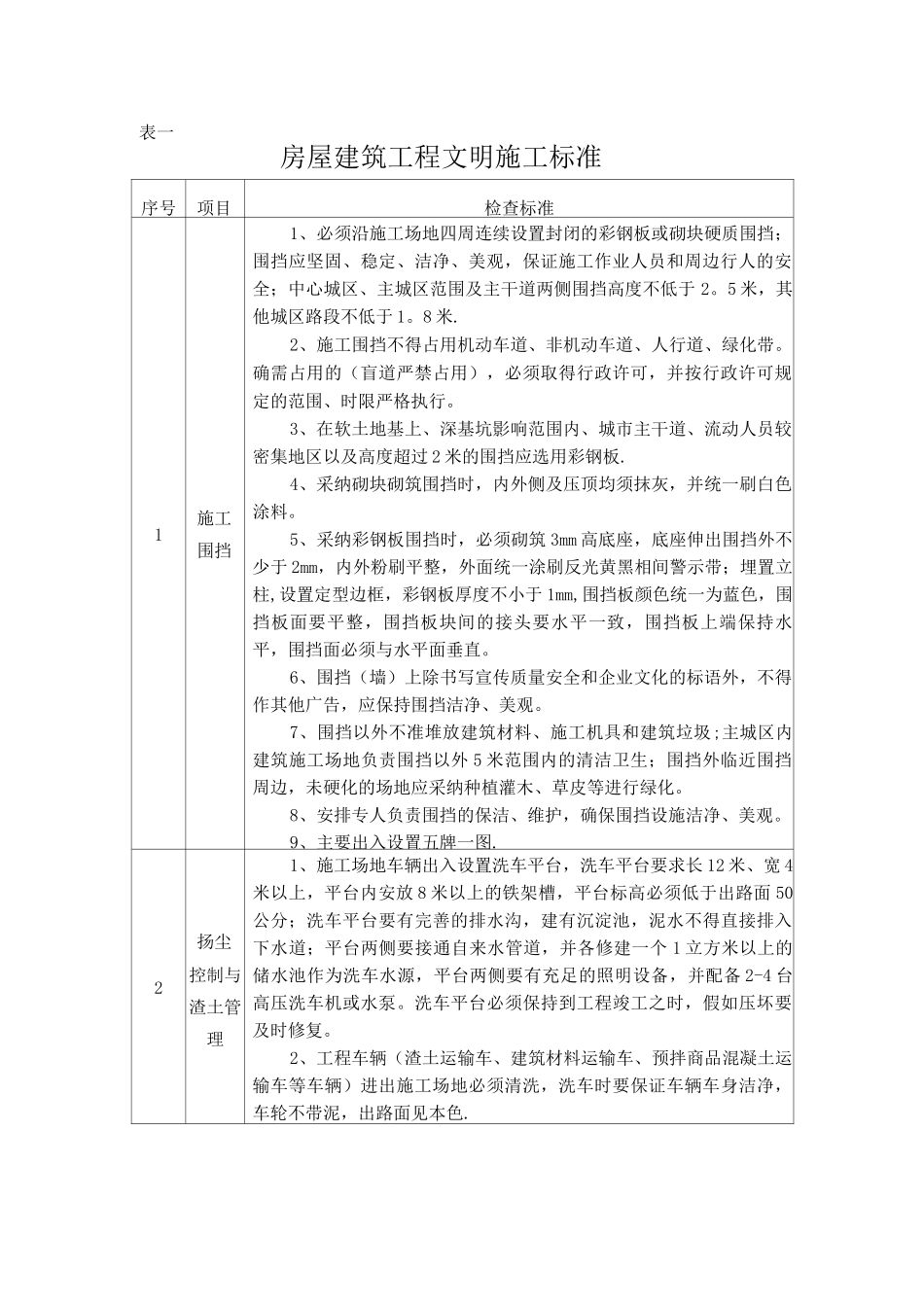

序号项目检查标准1施工围挡1、必须沿施工场地四周连续设置封闭的彩钢板或砌块硬质围挡;围挡应坚固、稳定、洁净、美观,保证施工作业人员和周边行人的安全;中心城区、主城区范围及主干道两侧围挡高度不低于 2
5 米,其他城区路段不低于 1
2、施工围挡不得占用机动车道、非机动车道、人行道、绿化带
确需占用的(盲道严禁占用),必须取得行政许可,并按行政许可规定的范围、时限严格执行
3、在软土地基上、深基坑影响范围内、城市主干道、流动人员较密集地区以及高度超过 2 米的围挡应选用彩钢板
4、采纳砌块砌筑围挡时,内外侧及压顶均须抹灰,并统一刷白色涂料
5、采纳彩钢板围挡时,必须砌筑 3mm 高底座,底座伸出围挡外不少于 2mm,内外粉刷平整,外面统一涂刷反光黄黑相间警示带;埋置立柱,设置定型边框,彩钢板厚度不小于 1mm,围挡板颜色统一为蓝色,围挡板面要平整,围挡板块间的接头要水平一致,围挡板上端保持水平,围挡面必须与水平面垂直
6、围挡(墙)上除书写宣传质量安全和企业文化的标语外,不得作其他广告,应保持围挡洁净、美观
7、围挡以外不准堆放建筑材料、施工机具和建筑垃圾;主城区内建筑施工场地负责围挡以外 5 米范围内的清洁卫生;围挡外临近围挡周边,未硬化的场地应采纳种植灌木、草皮等进行绿化
8、安排专人负责围挡的保洁、维护,确保围挡设施洁净、美观
9、主要出入设置五牌一图

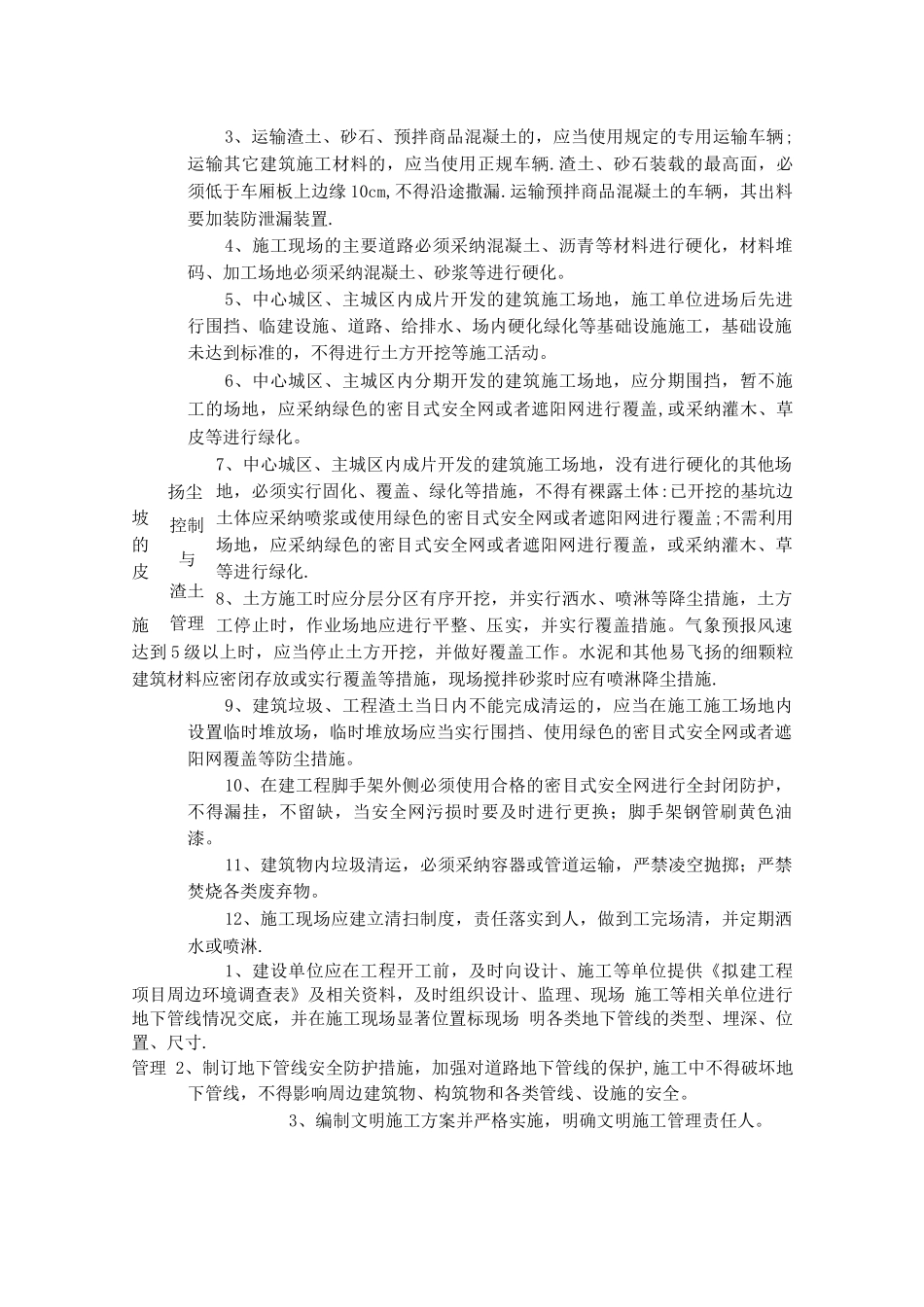

2扬尘控制与渣土管理1、施工场地车辆出入设置洗车平台,洗车平台要求长 12 米、宽 4米以上,平台内安放 8 米以上的铁架槽,平台标高必须低于出路面 50公分;洗车平台要有完善的排水沟,建有沉淀池,泥水不得直接排入下水道;平台两侧要接通自来水管道,并各修建一个 1 立方米以上的储水池作为洗车水源,平台两侧要有充足的照明设备,并配备 2-4 台高压洗车机或水泵
洗车平台必须保持到工程竣工之时,假如压坏要及时修复
