长沙永祺国际住宅楼地下室底板砼施工方案

长沙永祺国际住宅楼地下室底板砼施工方案_第1页
1/6
长沙永祺国际住宅楼地下室底板砼施工方案_第2页
2/6
长沙永祺国际住宅楼地下室底板砼施工方案_第3页
3/6

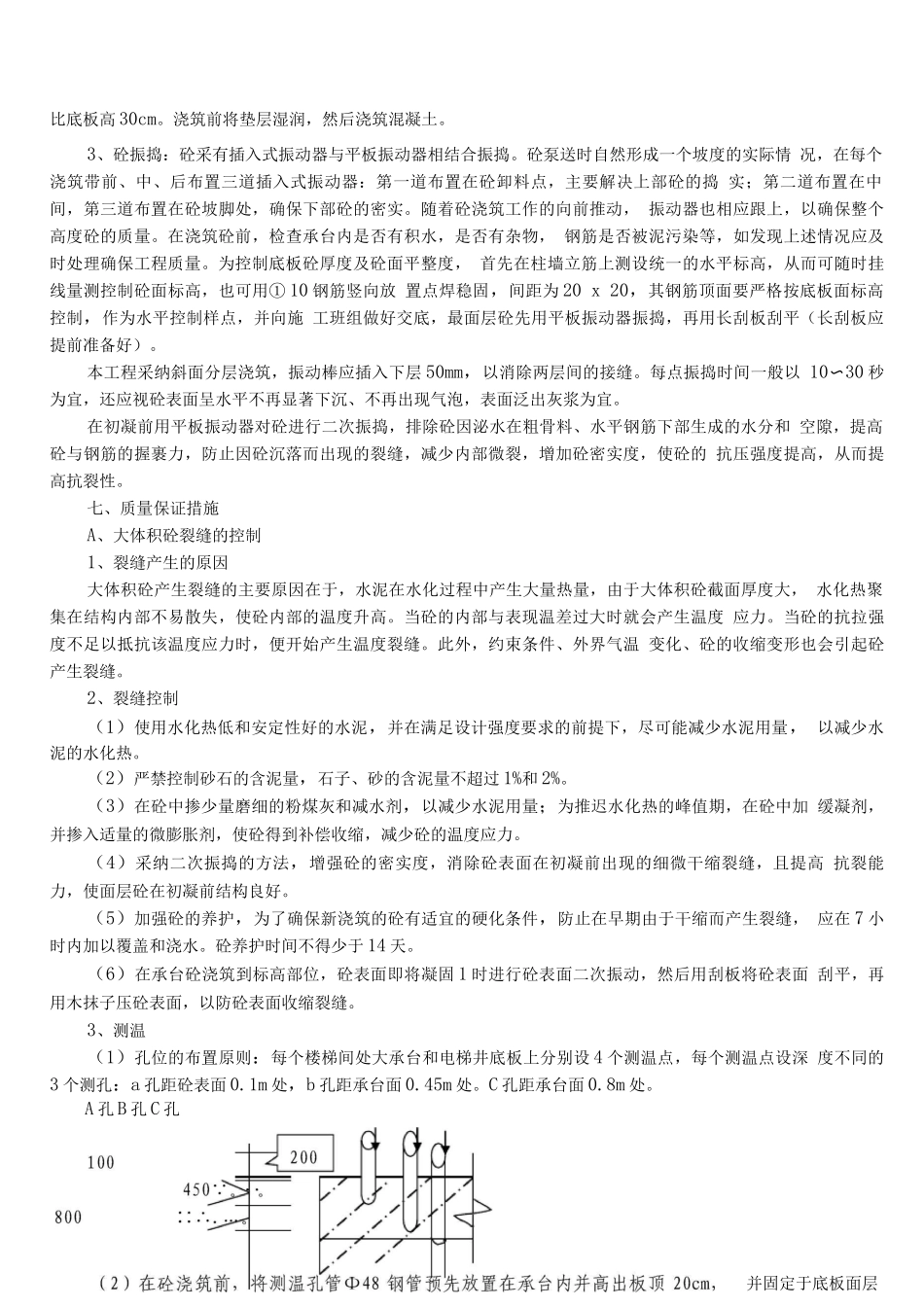

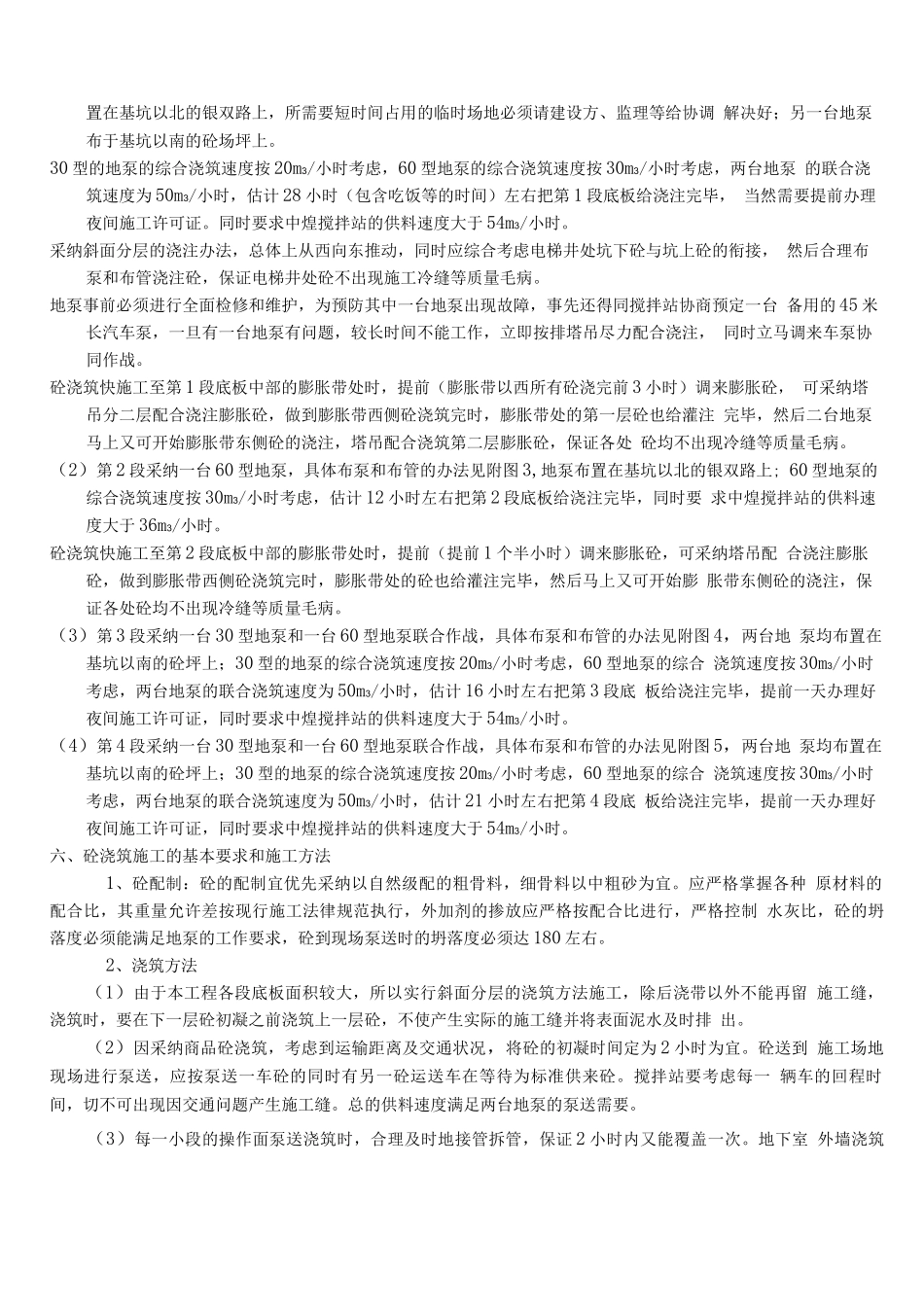

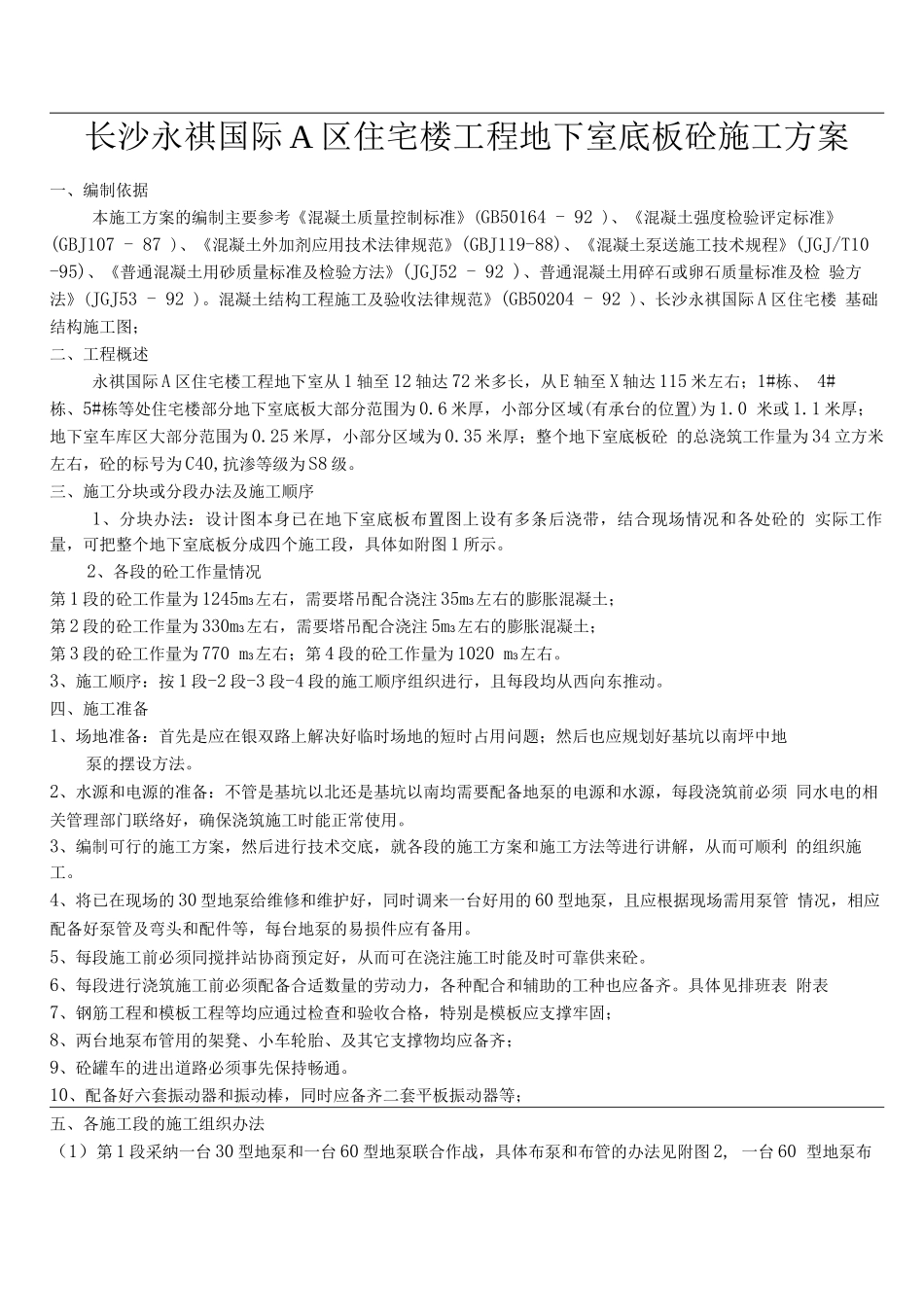

长沙永祺国际 A 区住宅楼工程地下室底板砼施工方案一、编制依据本施工方案的编制主要参考《混凝土质量控制标准》(GB50164 - 92 )、《混凝土强度检验评定标准》 (GBJ107 - 87 )、《混凝土外加剂应用技术法律规范》(GBJ119-88)、《混凝土泵送施工技术规程》(JGJ/T10 -95)、《普通混凝土用砂质量标准及检验方法》(JGJ52 - 92 )、普通混凝土用碎石或卵石质量标准及检 验方法》(JGJ53 - 92 )。混凝土结构工程施工及验收法律规范》(GB50204 - 92 )、长沙永祺国际 A 区住宅楼 基础结构施工图;二、工程概述永祺国际 A 区住宅楼工程地下室从 1 轴至 12 轴达 72 米多长,从 E 轴至 X 轴达 115 米左右;1#栋、 4#栋、5#栋等处住宅楼部分地下室底板大部分范围为 0.6 米厚,小部分区域(有承台的位置)为 1.0 米或 1.1 米厚;地下室车库区大部分范围为 0.25 米厚,小部分区域为 0.35 米厚;整个地下室底板砼 的总浇筑工作量为 34 立方米左右,砼的标号为 C40,抗渗等级为 S8 级。三、施工分块或分段办法及施工顺序1、分块办法:设计图本身已在地下室底板布置图上设有多条后浇带,结合现场情况和各处砼的 实际工作量,可把整个地下室底板分成四个施工段,具体如附图 1 所示。2、各段的砼工作量情况第 1 段的砼工作量为 1245m3左右,需要塔吊配合浇注 35m3左右的膨胀混凝土;第 2 段的砼工作量为 330m3左右,需要塔吊配合浇注 5m3左右的膨胀混凝土;第 3 段的砼工作量为 770 m3左右;第 4 段的砼工作量为 1020 m3左右。3、施工顺序:按 1 段-2 段-3 段-4 段的施工顺序组织进行,且每段均从西向东推动。四、施工准备1、场地准备:首先是应在银双路上解决好临时场地的短时占用问题;然后也应规划好基坑以南坪中地泵的摆设方法。2、水源和电源的准备:不管是基坑以北还是基坑以南均需要配备地泵的电源和水源,每段浇筑前必须 同水电的相关管理部门联络好,确保浇筑施工时能正常使用。3、编制可行的施工方案,然后进行技术交底,就各段的施工方案和施工方法等进行讲解,从而可顺利 的组织施工。4、将已在现场的 30 型地泵给维修和维护好,同时调来一台好用的 60 型地泵,且应根据现场需用泵管 情况,相应配备好泵管及弯头和配件等,每台地泵的易损件应有备用。5、每段施工前必须同搅拌站协商预定好,从而可在浇注施工时能及时可靠供来砼。6、每段进行浇筑施工前必须配备合适数量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长沙永祺国际住宅楼地下室底板砼施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
