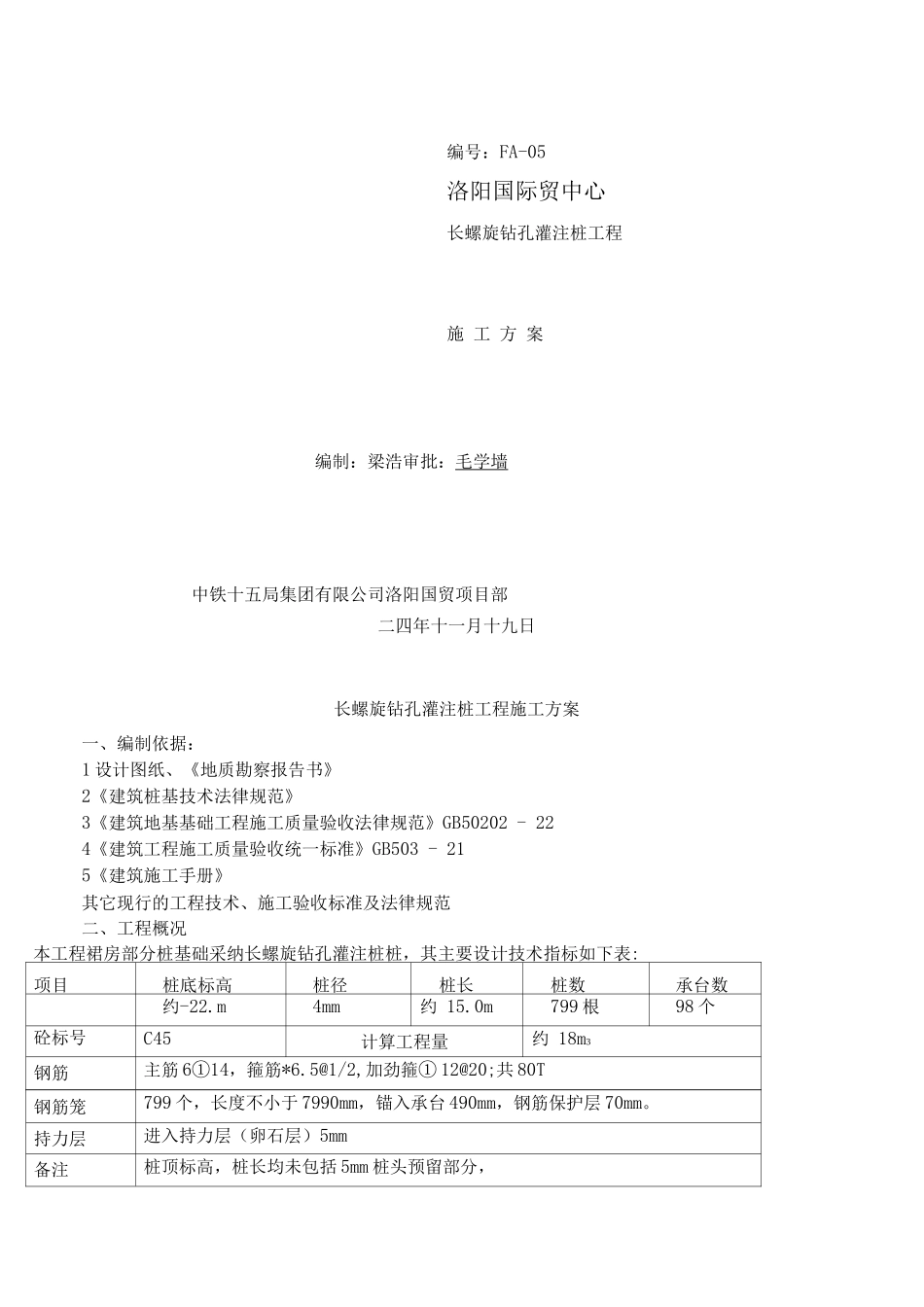

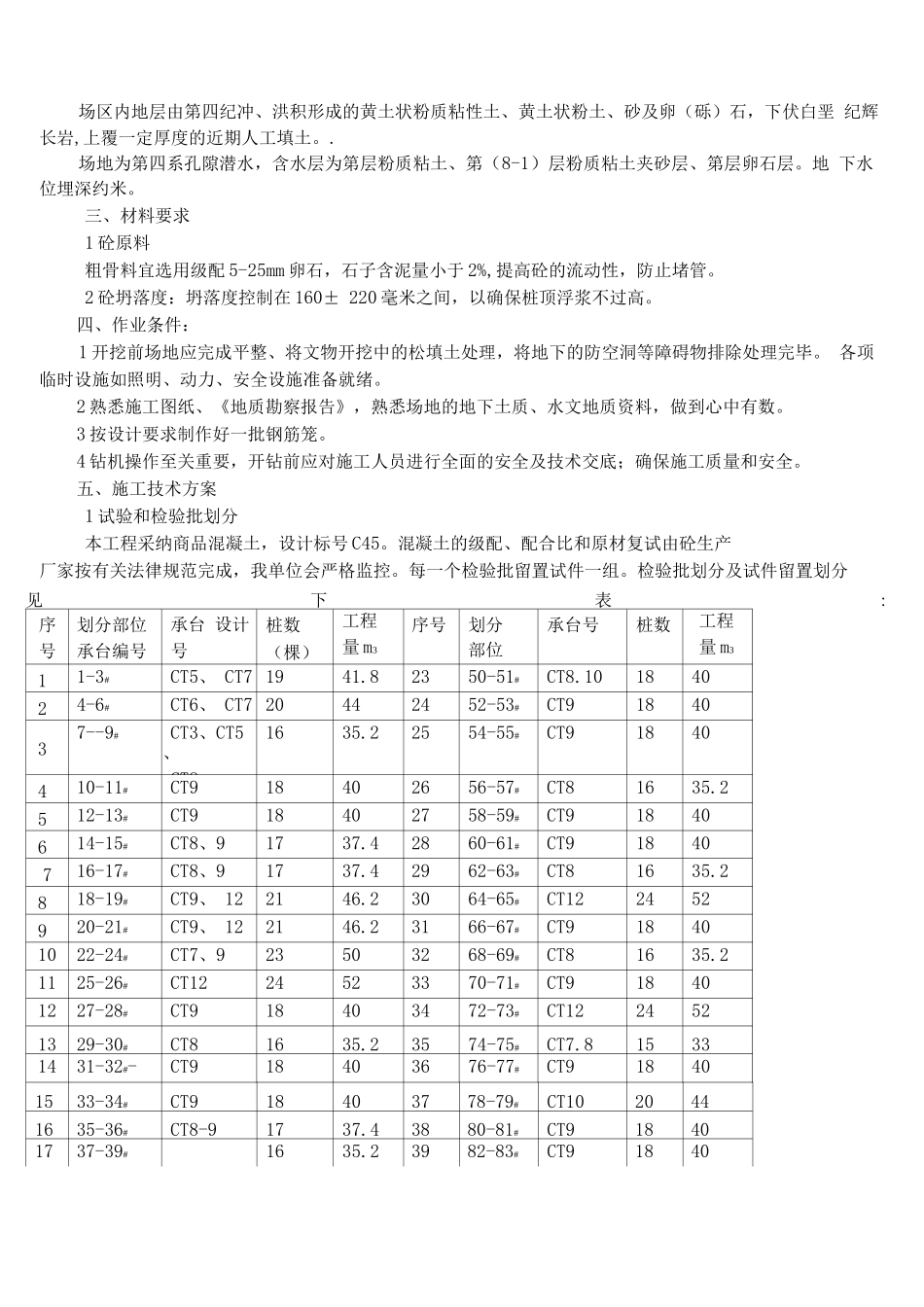

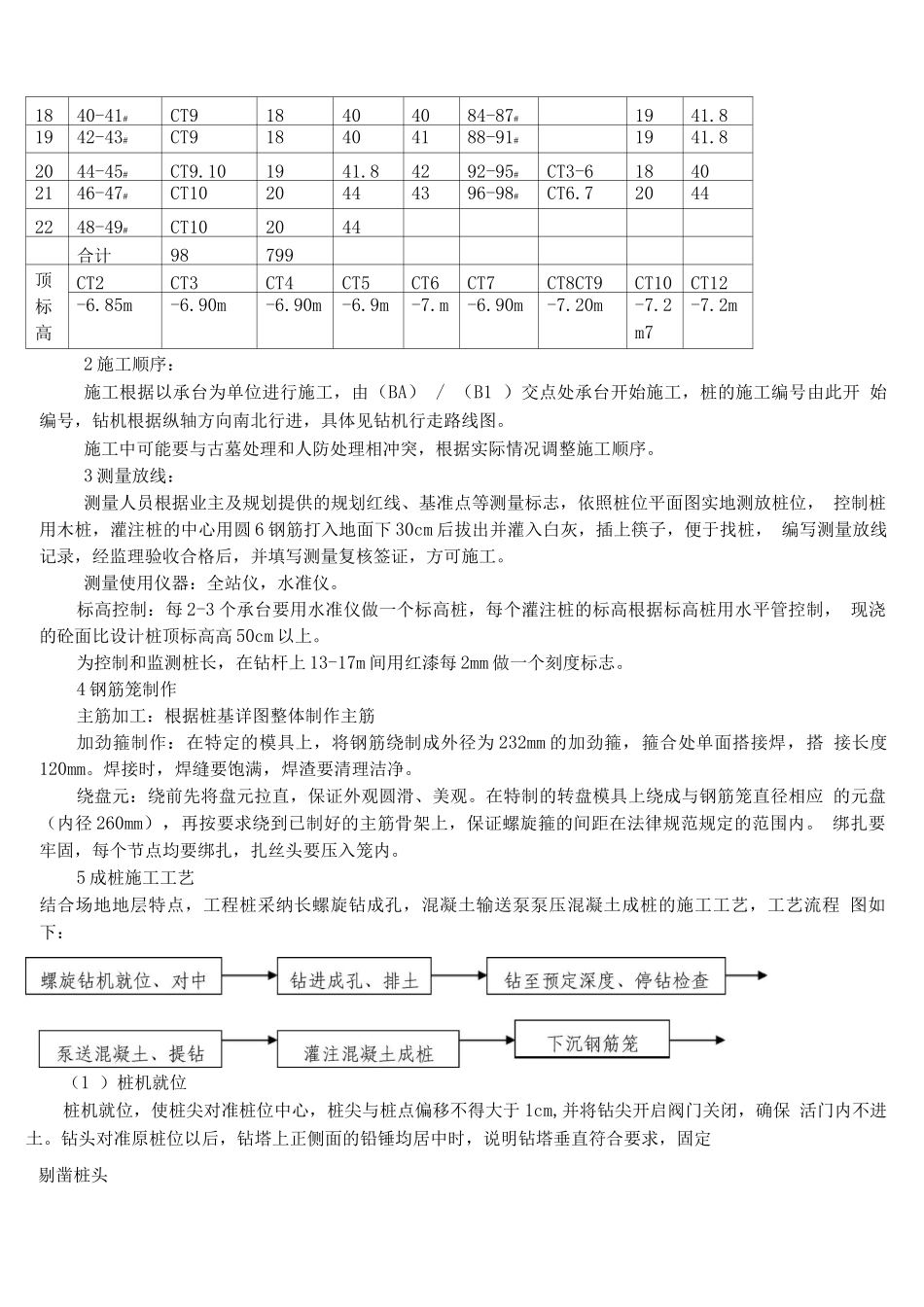

编号:FA-05洛阳国际贸中心长螺旋钻孔灌注桩工程施 工 方 案编制:梁浩审批:毛学墙中铁十五局集团有限公司洛阳国贸项目部二四年十一月十九日长螺旋钻孔灌注桩工程施工方案一、编制依据:1 设计图纸、《地质勘察报告书》2《建筑桩基技术法律规范》3《建筑地基基础工程施工质量验收法律规范》GB50202 - 224《建筑工程施工质量验收统一标准》GB503 - 215《建筑施工手册》其它现行的工程技术、施工验收标准及法律规范二、工程概况本工程裙房部分桩基础采纳长螺旋钻孔灌注桩桩,其主要设计技术指标如下表:项目桩底标高桩径桩长桩数承台数约-22.m4mm约 15.0m799 根98 个砼标号C45计算工程量约 18m3钢筋主筋 6①14,箍筋*6.5@1/2,加劲箍① 12@20;共 80T钢筋笼799 个,长度不小于 7990mm,锚入承台 490mm,钢筋保护层 70mm。持力层进入持力层(卵石层)5mm备注桩顶标高,桩长均未包括 5mm 桩头预留部分,场区内地层由第四纪冲、洪积形成的黄土状粉质粘性土、黄土状粉土、砂及卵(砾)石,下伏白垩 纪辉长岩,上覆一定厚度的近期人工填土。.场地为第四系孔隙潜水,含水层为第层粉质粘土、第(8-1)层粉质粘土夹砂层、第层卵石层。地 下水位埋深约米。三、材料要求1 砼原料粗骨料宜选用级配 5-25mm 卵石,石子含泥量小于 2%,提高砼的流动性,防止堵管。2 砼坍落度:坍落度控制在 160± 220 毫米之间,以确保桩顶浮浆不过高。四、作业条件:1 开挖前场地应完成平整、将文物开挖中的松填土处理,将地下的防空洞等障碍物排除处理完毕。 各项临时设施如照明、动力、安全设施准备就绪。2 熟悉施工图纸、《地质勘察报告》,熟悉场地的地下土质、水文地质资料,做到心中有数。3 按设计要求制作好一批钢筋笼。4 钻机操作至关重要,开钻前应对施工人员进行全面的安全及技术交底;确保施工质量和安全。五、施工技术方案1 试验和检验批划分本工程采纳商品混凝土,设计标号 C45。混凝土的级配、配合比和原材复试由砼生产厂家按有关法律规范完成,我单位会严格监控。每一个检验批留置试件一组。检验批划分及试件留置划分见下表:序号划分部位承台编号承台 设计号桩数 (棵)工程量 m3序号划分部位承台号桩数工程量 m311-3#CT5、 CT7 1941.82350-51#CT8.10184024-6#CT6、 CT7 20442452-53#CT9184037--9#CT3、CT5、CT81635.22554-55#CT91840410-11#CT918402656-57#CT81635.2512-13#CT918402758-59#CT91840614-15#CT8、91737.42...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长螺旋钻孔灌注桩工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
