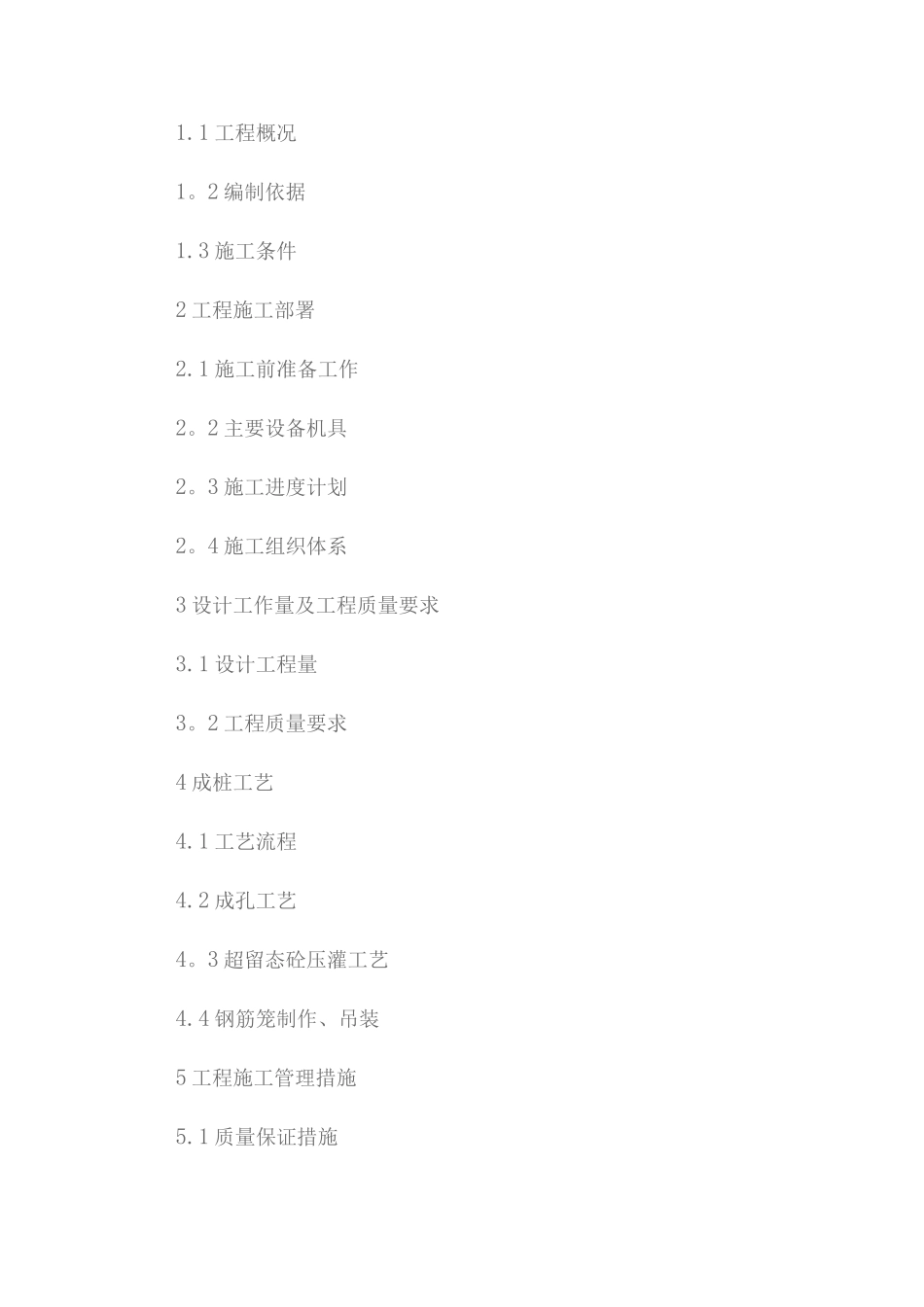

辽宁环宇岩土工程有限公司保利施白沙林语二期桩基础目录1 工程概况和设计要求1
1 工程概况1
2 编制依据1
3 施工条件2 工程施工部署2
1 施工前准备工作2
2 主要设备机具2
3 施工进度计划2
4 施工组织体系3 设计工作量及工程质量要求3
1 设计工程量3
2 工程质量要求4 成桩工艺4
1 工艺流程4
2 成孔工艺4
3 超留态砼压灌工艺4
4 钢筋笼制作、吊装5 工程施工管理措施5
1 质量保证措施5
2 安全保证措施5

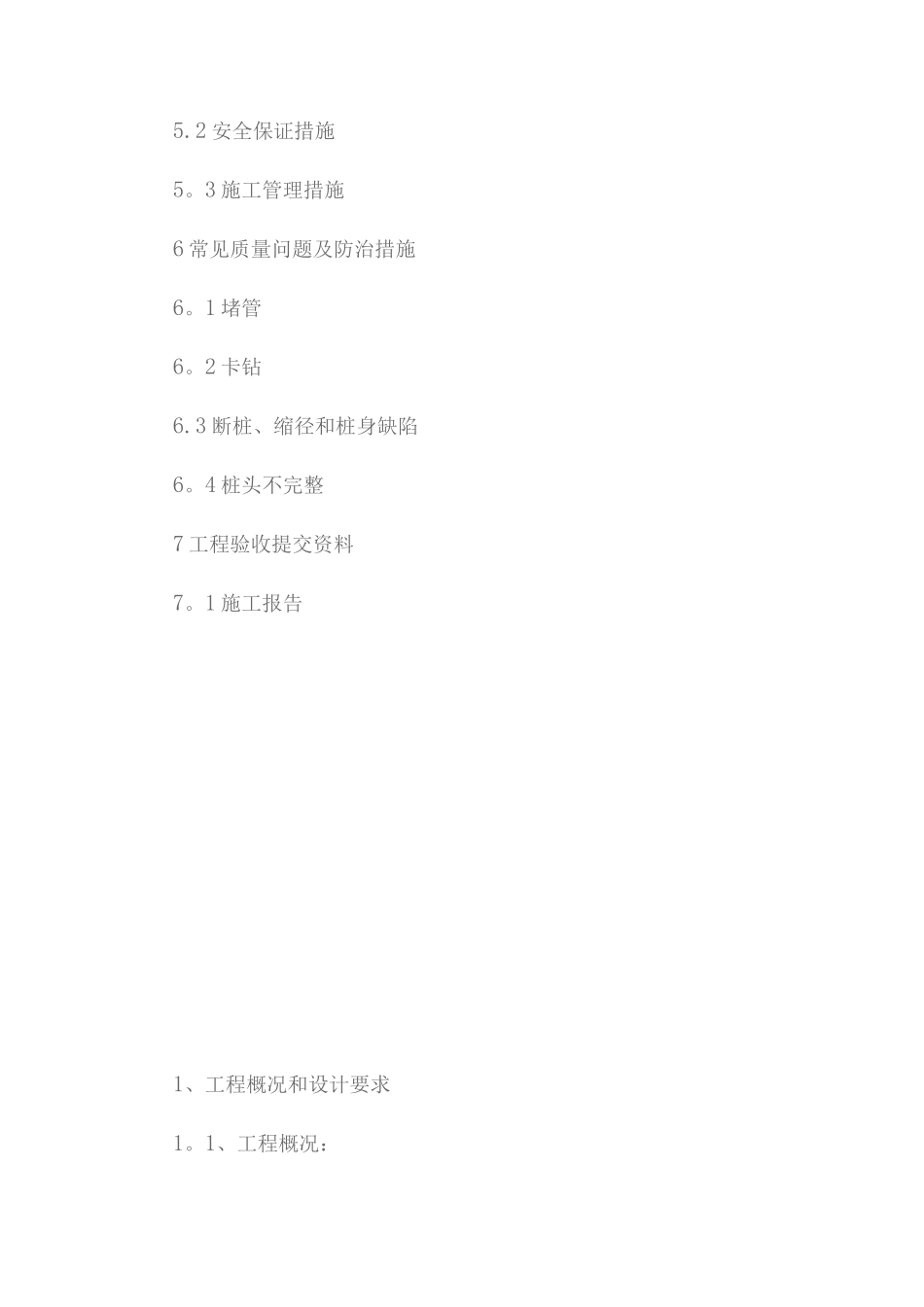

3 施工管理措施6 常见质量问题及防治措施6
3 断桩、缩径和桩身缺陷6
4 桩头不完整7 工程验收提交资料7
1 施工报告1、工程概况和设计要求1
1、工程概况:本工程为保利白沙林语二期住宅桩基础工程,工程地点为沈阳市浑南区沈抚二号路,采纳长螺旋灌注桩,桩径 6 ,桩长约 17m、 13m、 11m、 10m、 6m
2 编写依据1 公司《质量手册》、《质量体系程序文件》2《岩土工程勘察报告》3《建筑桩基技术法律规范》4《建筑地基基础工程施工质量验收法律规范》5 设计提供图纸6 工程施工合同1
3 施工条件1
1、环境条件拟建场区地形较平坦,交通便利,水电量供应充足,地下无管线、电缆、沟渠等障碍物
地层条件依据勘察测绘有限公司提交的《岩土工程勘察报告》2 工程施工布署2
1 施工前准备工作2
1 编制施工组织设计,经公司总工审批之后报监理工程师审批
2 编制材料需要计划
3 做好三通一平”工作,保证钻机作业要求并放定桩位基点基线
4 做好各级技术交底与各工种的培训工作
5 测量放线并由甲乙双方共同复测桩位基线,确定无误后,进行桩位放线,并做好标记
6 根据场地条件,合理布置施工现场,确定施工顺序
设备、材料进场,并复检材料,安装设备、机具
8 提出开工申请
