门式起重机安装施工方案南京登峰起重设备制造有限公司产品型号规格 MQ50/10-38A3(2 台)建设单位安装地点施工单位南京登峰起重设备制造有限公司编制审核批准日期南京登峰起重设备制造有限公司门式起重机安装施工方案1

技术依据本方案的制订按如下标准作为技术依据(GB50278-98); (GB5 02 3 1-9 8);起>(GB6067-85);(GB5905-86);(GB50256-96);(GB10183-25)
管理人员和职责人员职务职责安全员现场安全施工队长现场施工质管主任现场检测工程师机械电气3
施工人员必须执行本部制订的<<安装维修管理制度>>

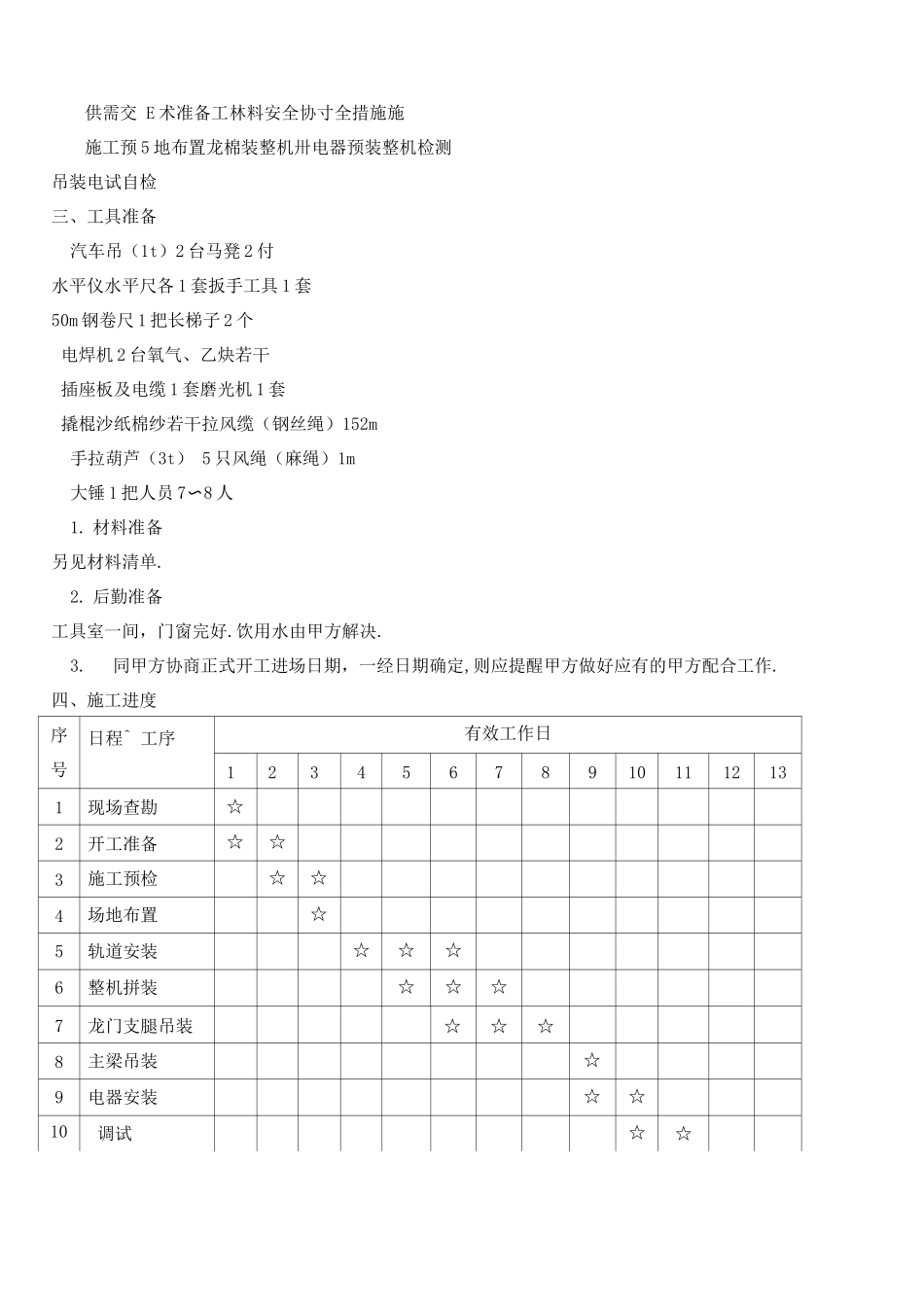

二、工艺流程供需交 E 术准备工林料安全协寸全措施施施工预 5 地布置龙棉装整机卅电器预装整机检测吊装电试自检三、工具准备汽车吊(1t)2 台马凳 2 付水平仪水平尺各 1 套扳手工具 1 套50m 钢卷尺 1 把长梯子 2 个电焊机 2 台氧气、乙炔若干插座板及电缆 1 套磨光机 1 套撬棍沙纸棉纱若干拉风缆(钢丝绳)152m手拉葫芦(3t) 5 只风绳(麻绳)1m大锤 1 把人员 7〜8 人1
材料准备另见材料清单
后勤准备工具室一间,门窗完好
饮用水由甲方解决
同甲方协商正式开工进场日期,一经日期确定,则应提醒甲方做好应有的甲方配合工作
四、施工进度序号日程^ 工序有效工作日123456789101112131现场查勘☆2开工准备☆☆3施工预检☆☆4场地布置☆5轨道安装☆☆☆6整机拼装☆☆☆7龙门支腿吊装☆☆☆8主梁吊装☆9电器安装☆☆10调试☆☆11整机检测☆12自检☆13交工☆五、轨道安装1
用水平仪检查承轨梁的高低差,桥式起重机以每个柱子作为测量点
如两轨全程高低差超过 15mm 时,通知土建部门重新用水泥找平承轨梁
当两轨全程高低差小于 15mm 时,用钢板将轨道垫
