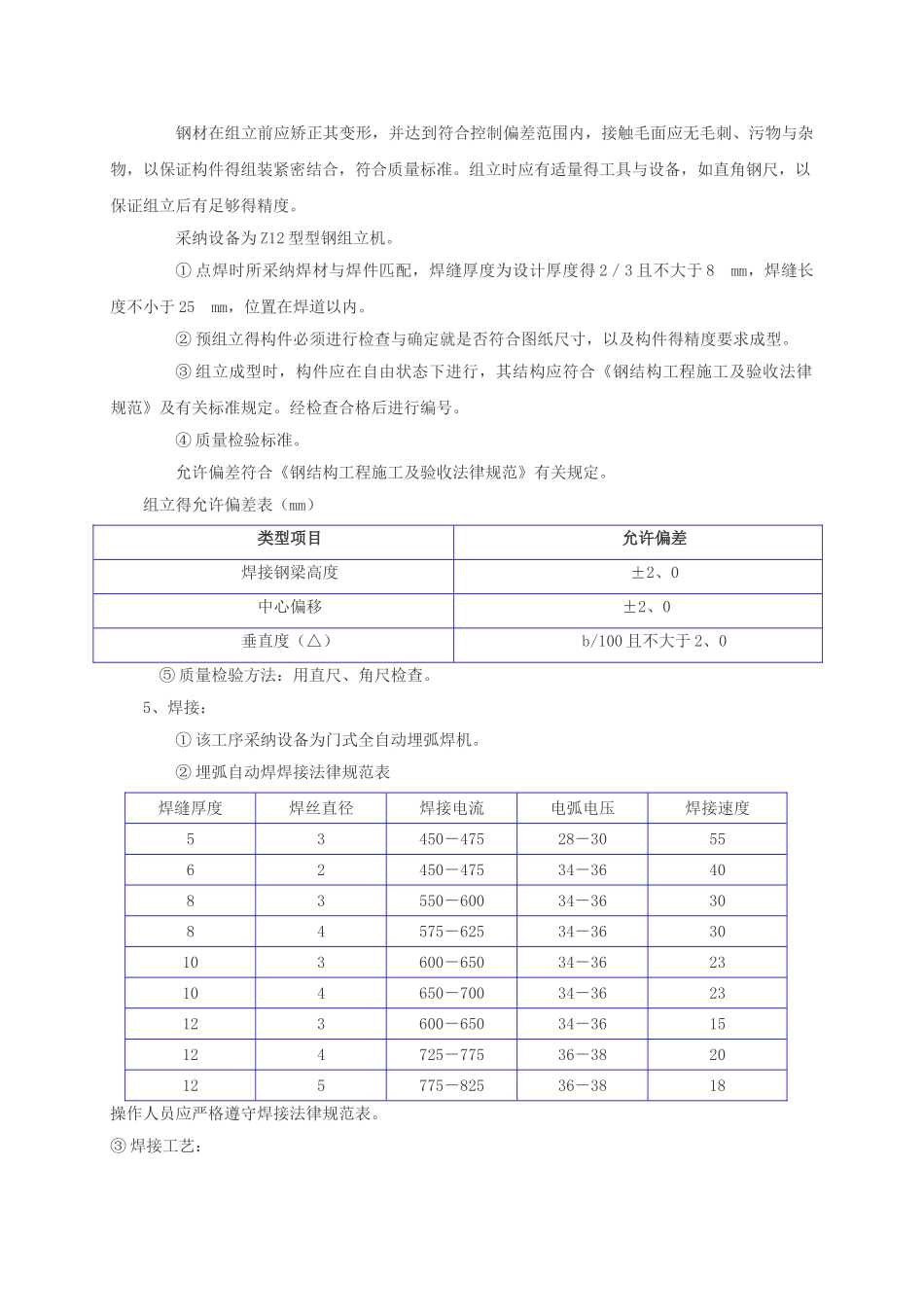

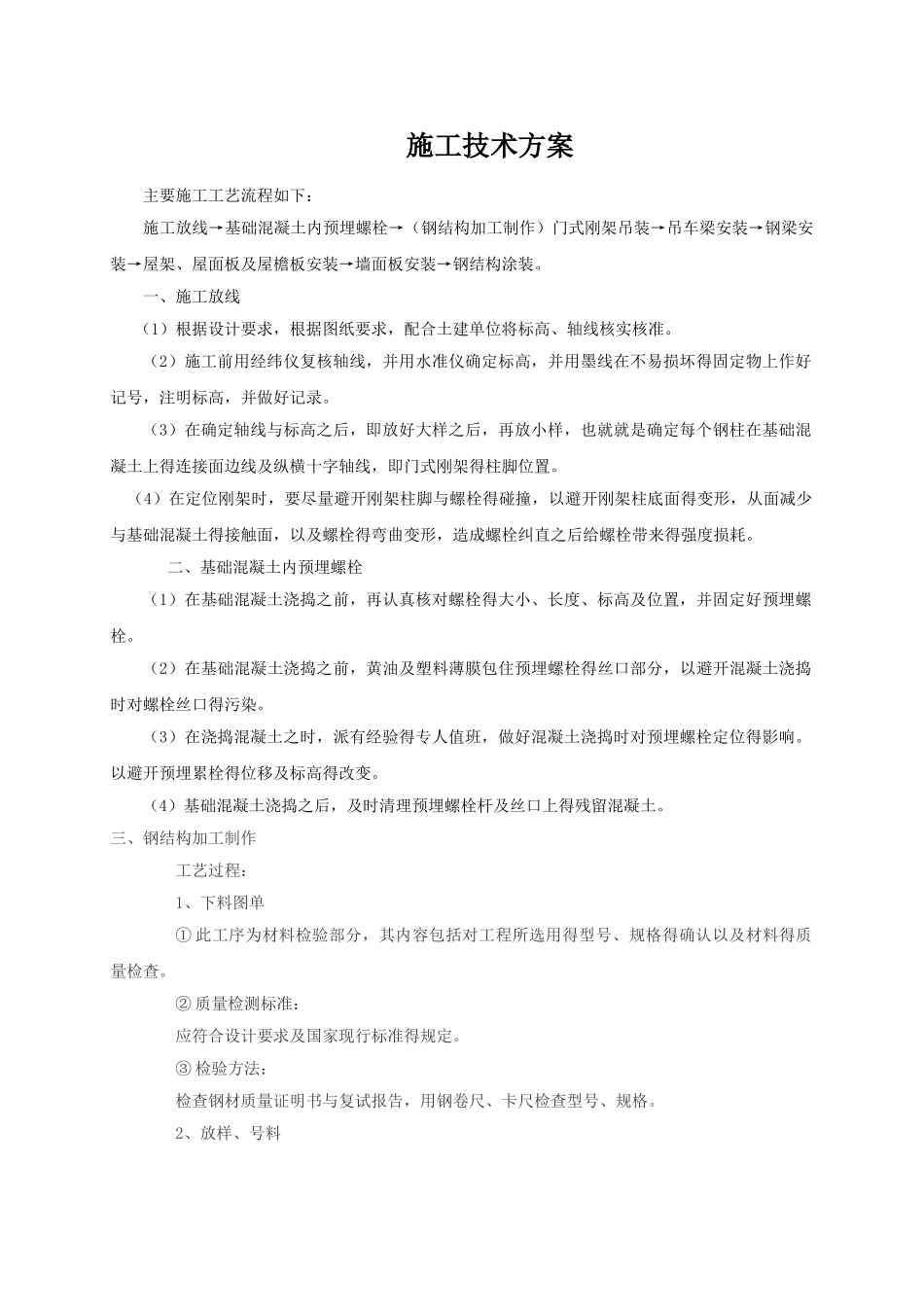

施工技术方案主要施工工艺流程如下:施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装
一、施工放线 (1)根据设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准
(2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏得固定物上作好记号,注明标高,并做好记录
(3)在确定轴线与标高之后,即放好大样之后,再放小样,也就就是确定每个钢柱在基础混凝土上得连接面边线及纵横十字轴线,即门式刚架得柱脚位置
(4)在定位刚架时,要尽量避开刚架柱脚与螺栓得碰撞,以避开刚架柱底面得变形,从面减少与基础混凝土得接触面,以及螺栓得弯曲变形,造成螺栓纠直之后给螺栓带来得强度损耗
二、基础混凝土内预埋螺栓(1)在基础混凝土浇捣之前,再认真核对螺栓得大小、长度、标高及位置,并固定好预埋螺栓
(2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓得丝口部分,以避开混凝土浇捣时对螺栓丝口得污染
(3)在浇捣混凝土之时,派有经验得专人值班,做好混凝土浇捣时对预埋螺栓定位得影响
以避开预埋累栓得位移及标高得改变
(4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上得残留混凝土
三、钢结构加工制作 工艺过程: 1、下料图单 ① 此工序为材料检验部分,其内容包括对工程所选用得型号、规格得确认以及材料得质量检查
② 质量检测标准: 应符合设计要求及国家现行标准得规定
③ 检验方法: 检查钢材质量证明书与复试报告,用钢卷尺、卡尺检查型号、规格

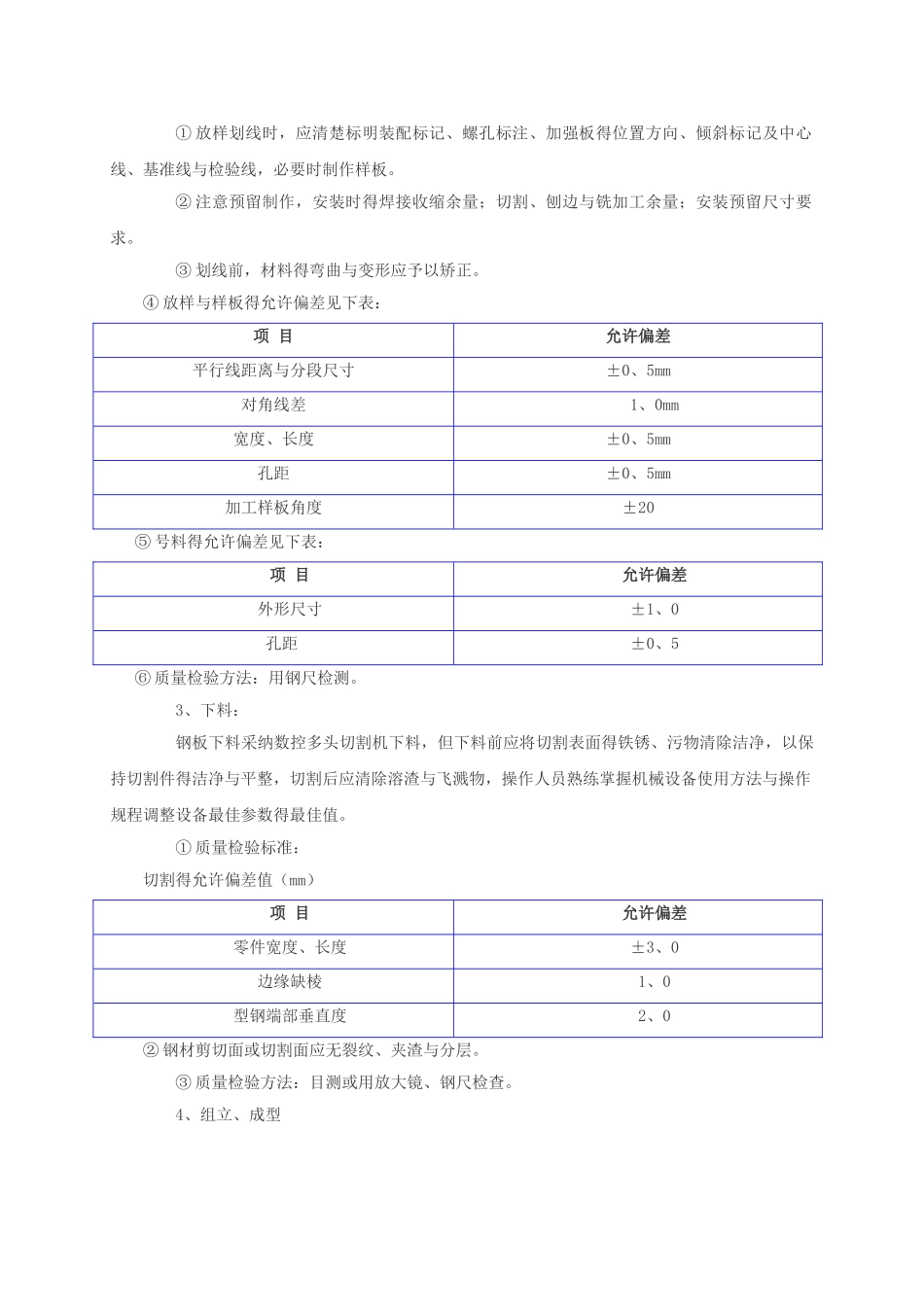

2、放样、号料 ① 放样划线时,应清楚标明装配标记、螺孔标注、加强板得位置方向、倾斜标记及中心线、基准线与检验线,必要时制作样板
② 注意预留制作,安装时得焊接收缩余量;切割、刨边与铣加工余量;安装预留尺寸要求
③ 划线前,材料得弯曲与变形应予以矫正
