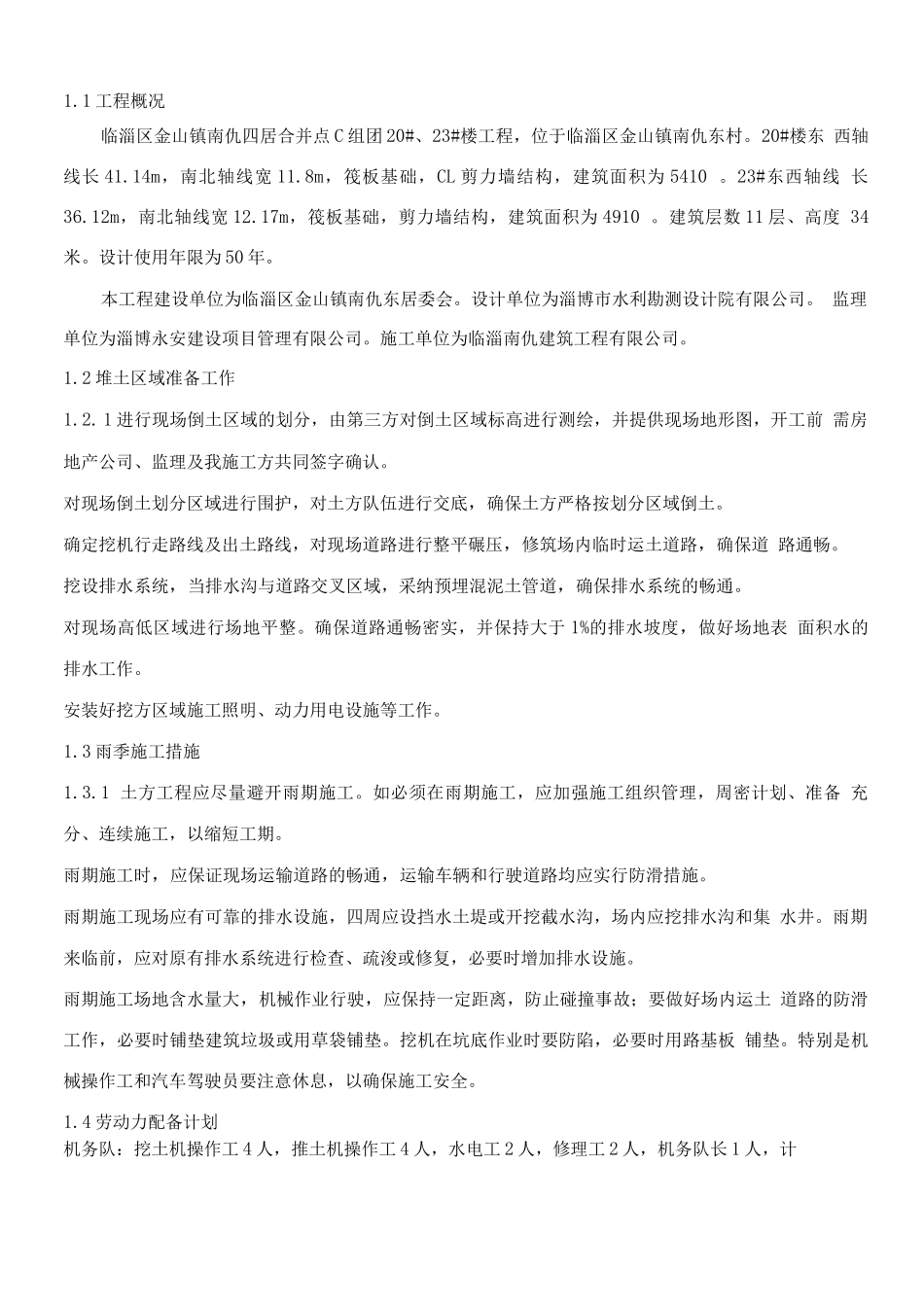

目录1 土场管理 3.…2 防扰民扬尘管理 5.3 车辆管理 8.…1 土场管理1.1 工程概况临淄区金山镇南仇四居合并点 C 组团 20#、23#楼工程,位于临淄区金山镇南仇东村。20#楼东 西轴线长 41.14m,南北轴线宽 11.8m,筏板基础,CL 剪力墙结构,建筑面积为 5410 。23#东西轴线 长36.12m,南北轴线宽 12.17m,筏板基础,剪力墙结构,建筑面积为 4910 。建筑层数 11 层、高度 34米。设计使用年限为 50 年。本工程建设单位为临淄区金山镇南仇东居委会。设计单位为淄博市水利勘测设计院有限公司。 监理单位为淄博永安建设项目管理有限公司。施工单位为临淄南仇建筑工程有限公司。1.2 堆土区域准备工作1.2.1 进行现场倒土区域的划分,由第三方对倒土区域标高进行测绘,并提供现场地形图,开工前 需房地产公司、监理及我施工方共同签字确认。对现场倒土划分区域进行围护,对土方队伍进行交底,确保土方严格按划分区域倒土。确定挖机行走路线及出土路线,对现场道路进行整平碾压,修筑场内临时运土道路,确保道 路通畅。挖设排水系统,当排水沟与道路交叉区域,采纳预埋混泥土管道,确保排水系统的畅通。对现场高低区域进行场地平整。确保道路通畅密实,并保持大于 1%的排水坡度,做好场地表 面积水的排水工作。安装好挖方区域施工照明、动力用电设施等工作。1.3 雨季施工措施1.3.1 土方工程应尽量避开雨期施工。如必须在雨期施工,应加强施工组织管理,周密计划、准备 充分、连续施工,以缩短工期。雨期施工时,应保证现场运输道路的畅通,运输车辆和行驶道路均应实行防滑措施。雨期施工现场应有可靠的排水设施,四周应设挡水土堤或开挖截水沟,场内应挖排水沟和集 水井。雨期来临前,应对原有排水系统进行检查、疏浚或修复,必要时增加排水设施。雨期施工场地含水量大,机械作业行驶,应保持一定距离,防止碰撞事故;要做好场内运土 道路的防滑工作,必要时铺垫建筑垃圾或用草袋铺垫。挖机在坑底作业时要防陷,必要时用路基板 铺垫。特别是机械操作工和汽车驾驶员要注意休息,以确保施工安全。1.4 劳动力配备计划机务队:挖土机操作工 4 人,推土机操作工 4 人,水电工 2 人,修理工 2 人,机务队长 1 人,计13 人。汽车队:司机 20 人,安全员 3 人,汽车队长 1 人,计 22 人。后勤组:保洁工 2 人(根据实际情况调整)。合计:31 人。1.5 设备计划序号名称与型号数量斗容量备注1280 型反铲履...
