防水堵漏注浆工程施工方案

防水堵漏注浆工程施工方案_第1页
1/9
防水堵漏注浆工程施工方案_第2页
2/9
防水堵漏注浆工程施工方案_第3页
3/9

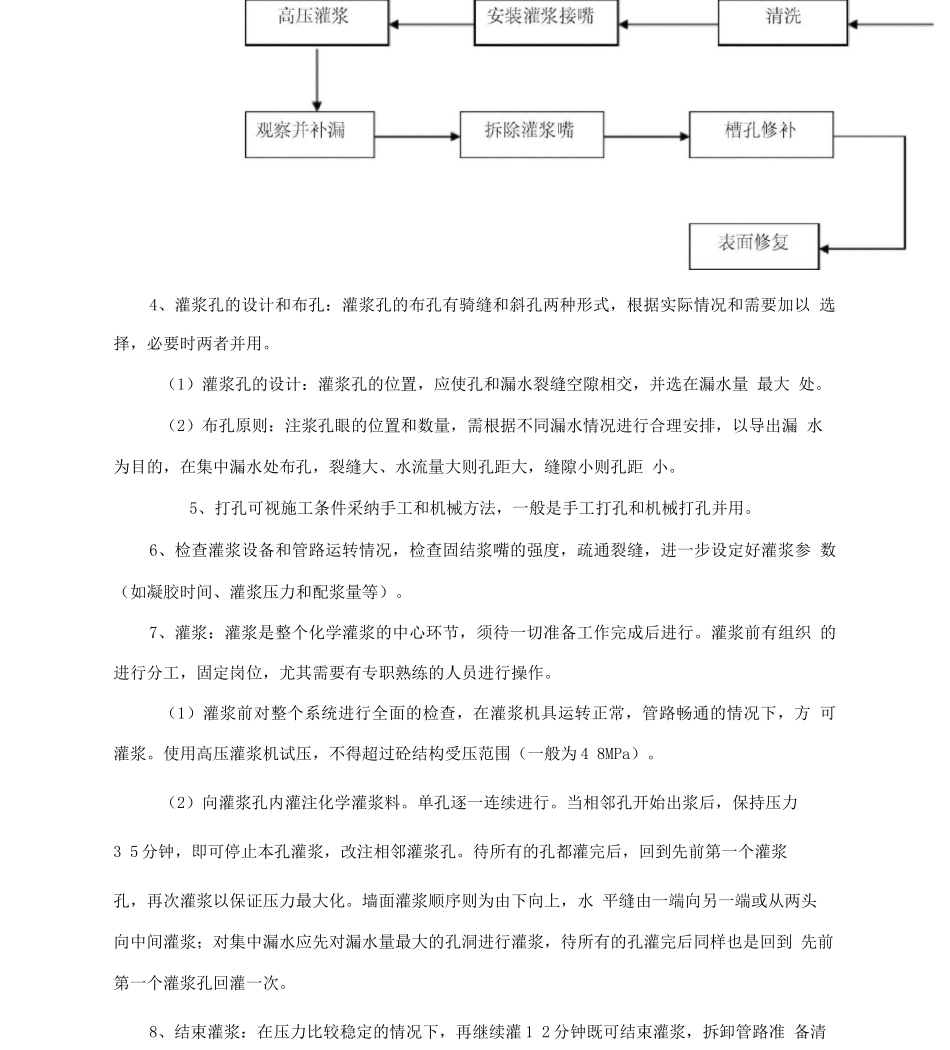

防水堵漏注浆施工方:案一、编制依据1、本工程现场勘查的具体情况:发现出现局部渗漏;2、GB50108-21 地下工程防水技术法律规范》;3、GB50208-22〈地下防水工程质量验收法律规范》;4、JC 9-22〈无机防水堵漏材料》5、本工程特点、现场实际条件和环境二、施工现况根据现场情况发现地面有水顺瓷砖缝渗透造成一层顶部漏水。采纳在下面注浆方式,在上面地面 做有机硅防水涂料。三、施工原理及方法(一)选用油性聚氨酯高压灌浆堵水处理方法。1、确定防水堵漏方案:堵漏前必须进行现场调查,摸清现场施工情况,分析渗漏水的原 因,查清漏水部位、裂缝、裂纹或穿孔的宽度、长度、深度和贯穿情况,并了解雨天和晴天的漏 水情况,测量漏水的流量与流速等,通过充分调查,正确拟定堵漏方案,做好各项准备工作。2、材料性能特点:油性聚氨酯快速堵漏胶与水立即发生反应,由于水参加了反应,浆液 不会被水稀释冲走,这是其他灌浆材料所不具备的优点,浆液在压力作用下,灌入混凝土缝隙或 孔洞,同时向缝隙周围渗透,继续渗入混凝土缝隙,最终形成网状结构,成为密度小,含水的弹 性体,有良好的适应变型能力,止水性好。3、施工步骤:4、灌浆孔的设计和布孔:灌浆孔的布孔有骑缝和斜孔两种形式,根据实际情况和需要加以 选择,必要时两者并用。(1)灌浆孔的设计:灌浆孔的位置,应使孔和漏水裂缝空隙相交,并选在漏水量 最大 处。(2)布孔原则:注浆孔眼的位置和数量,需根据不同漏水情况进行合理安排,以导出漏 水为目的,在集中漏水处布孔,裂缝大、水流量大则孔距大,缝隙小则孔距 小。5、打孔可视施工条件采纳手工和机械方法,一般是手工打孔和机械打孔并用。6、检查灌浆设备和管路运转情况,检查固结浆嘴的强度,疏通裂缝,进一步设定好灌浆参 数(如凝胶时间、灌浆压力和配浆量等)。7、灌浆:灌浆是整个化学灌浆的中心环节,须待一切准备工作完成后进行。灌浆前有组织 的进行分工,固定岗位,尤其需要有专职熟练的人员进行操作。(1)灌浆前对整个系统进行全面的检查,在灌浆机具运转正常,管路畅通的情况下,方 可灌浆。使用高压灌浆机试压,不得超过砼结构受压范围(一般为 4 8MPa)。(2)向灌浆孔内灌注化学灌浆料。单孔逐一连续进行。当相邻孔开始出浆后,保持压力3 5 分钟,即可停止本孔灌浆,改注相邻灌浆孔。待所有的孔都灌完后,回到先前第一个灌浆孔,再次灌浆以保证压力最大化。墙面灌浆顺序则为由下向上,水 平缝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防水堵漏注浆工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
