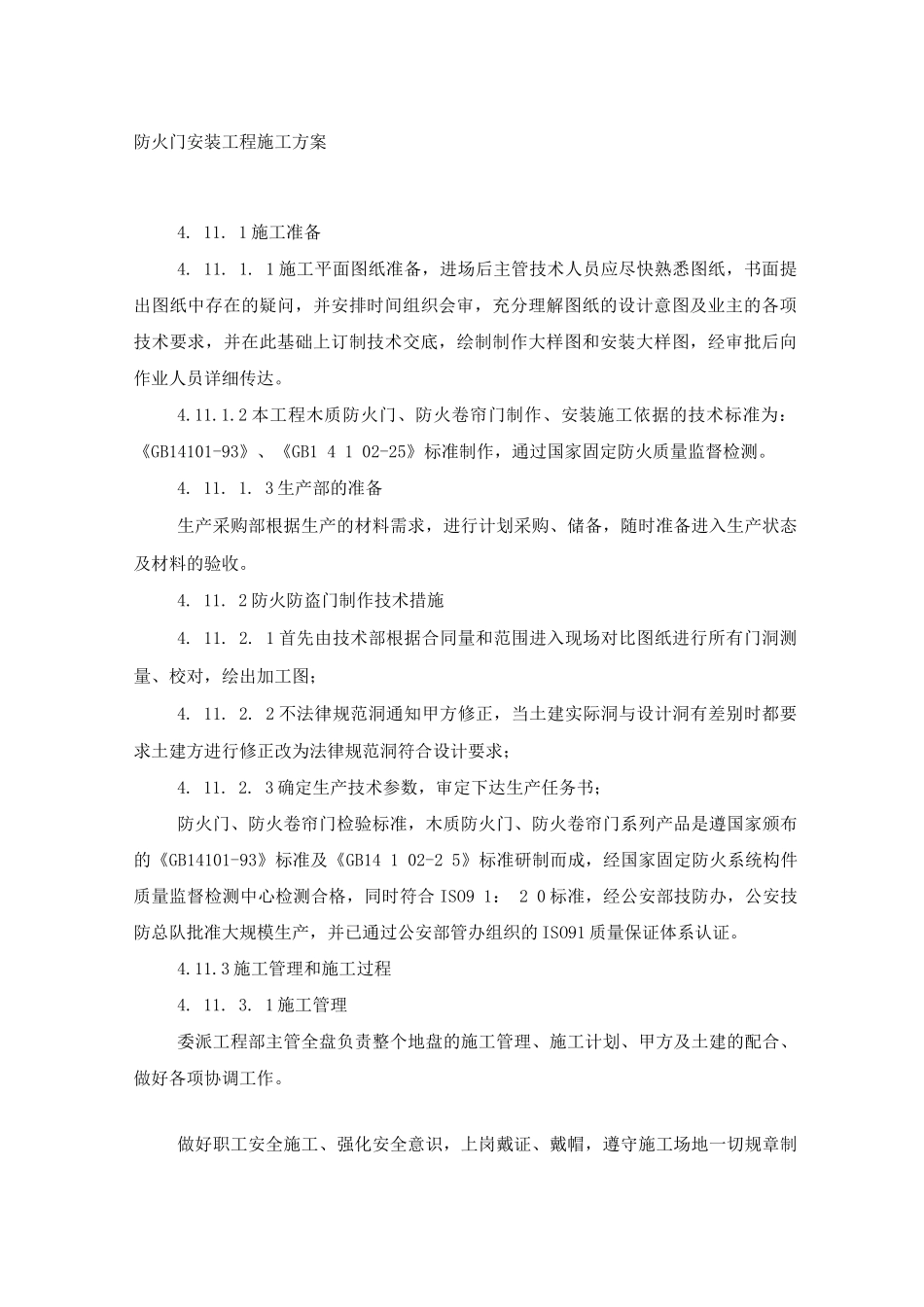

防火门安装工程施工方案4
1 施工准备4
1 施工平面图纸准备,进场后主管技术人员应尽快熟悉图纸,书面提出图纸中存在的疑问,并安排时间组织会审,充分理解图纸的设计意图及业主的各项技术要求,并在此基础上订制技术交底,绘制制作大样图和安装大样图,经审批后向作业人员详细传达
2 本工程木质防火门、防火卷帘门制作、安装施工依据的技术标准为:《GB14101-93》、《GB1 4 1 02-25》标准制作,通过国家固定防火质量监督检测
3 生产部的准备生产采购部根据生产的材料需求,进行计划采购、储备,随时准备进入生产状态及材料的验收
2 防火防盗门制作技术措施4
1 首先由技术部根据合同量和范围进入现场对比图纸进行所有门洞测量、校对,绘出加工图;4
2 不法律规范洞通知甲方修正,当土建实际洞与设计洞有差别时都要求土建方进行修正改为法律规范洞符合设计要求;4
3 确定生产技术参数,审定下达生产任务书;防火门、防火卷帘门检验标准,木质防火门、防火卷帘门系列产品是遵国家颁布的《GB14101-93》标准及《GB14 1 02-2 5》标准研制而成,经国家固定防火系统构件质量监督检测中心检测合格,同时符合 ISO9 1: 2 0 标准,经公安部技防办,公安技防总队批准大规模生产,并已通过公安部管办组织的 ISO91 质量保证体系认证
3 施工管理和施工过程4
1 施工管理委派工程部主管全盘负责整个地盘的施工管理、施工计划、甲方及土建的配合、做好各项协调工作
做好职工安全施工、强化安全意识,上岗戴证、戴帽,遵守施工场地一切规章制度服从甲方、土建方统一安排
配合土建施工做好交叉作业计划,并报送甲方一份,确保工程工期
做好产品的运输、存放和安装的保护工
