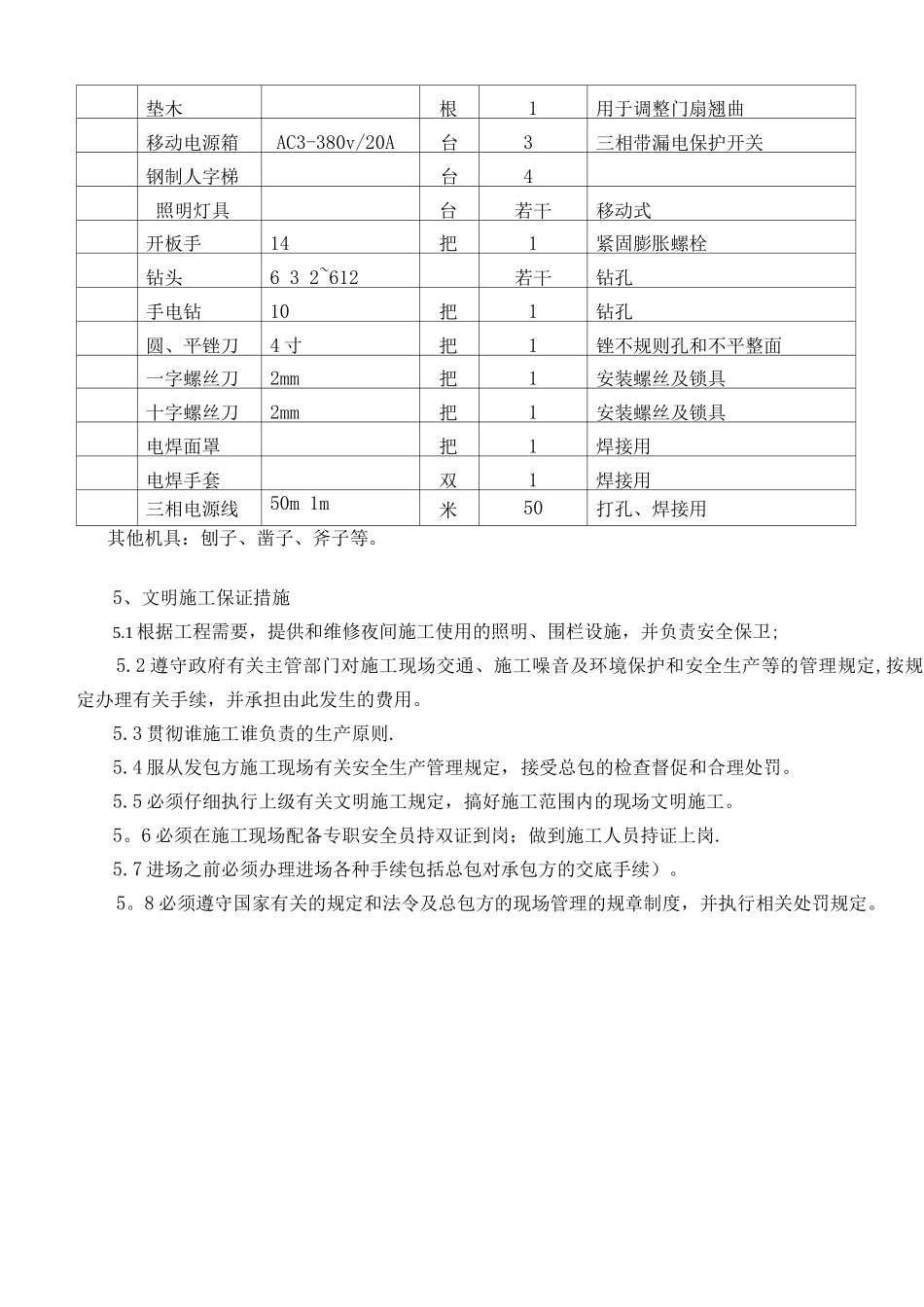

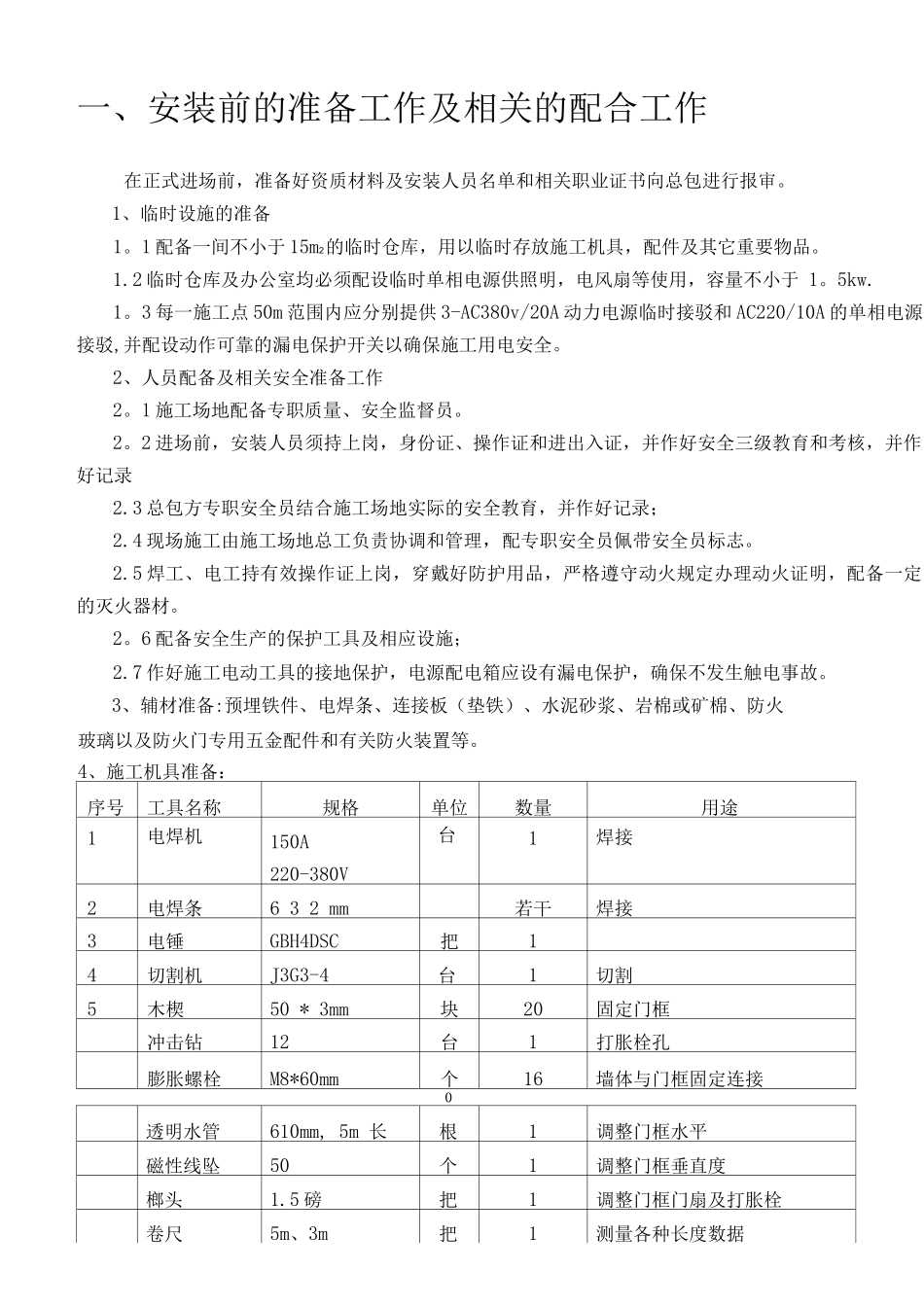

一、安装前的准备工作及相关的配合工作二、安装工艺流程及质量控制1、木质防火门安装工艺2、钢质防火门(窗)安装工艺3、防火卷帘门安装工艺4、质量控制三、现场成品保护措施四、现场补救措施五、验收及交付方案一、安装前的准备工作及相关的配合工作在正式进场前,准备好资质材料及安装人员名单和相关职业证书向总包进行报审。1、临时设施的准备1。1 配备一间不小于 15m2的临时仓库,用以临时存放施工机具,配件及其它重要物品。1.2 临时仓库及办公室均必须配设临时单相电源供照明,电风扇等使用,容量不小于 1。5kw.1。3 每一施工点 50m 范围内应分别提供 3-AC380v/20A 动力电源临时接驳和 AC220/10A 的单相电源接驳,并配设动作可靠的漏电保护开关以确保施工用电安全。2、人员配备及相关安全准备工作2。1 施工场地配备专职质量、安全监督员。2。2 进场前,安装人员须持上岗,身份证、操作证和进出入证,并作好安全三级教育和考核,并作好记录2.3 总包方专职安全员结合施工场地实际的安全教育,并作好记录;2.4 现场施工由施工场地总工负责协调和管理,配专职安全员佩带安全员标志。2.5 焊工、电工持有效操作证上岗,穿戴好防护用品,严格遵守动火规定办理动火证明,配备一定的灭火器材。2。6 配备安全生产的保护工具及相应设施;2.7 作好施工电动工具的接地保护,电源配电箱应设有漏电保护,确保不发生触电事故。3、辅材准备:预埋铁件、电焊条、连接板(垫铁)、水泥砂浆、岩棉或矿棉、防火玻璃以及防火门专用五金配件和有关防火装置等。4、施工机具准备:序号工具名称规格单位数量用途1电焊机150A220-380V台1焊接2电焊条6 3 2 mm若干焊接3电锤GBH4DSC把14切割机J3G3-4台1切割5木楔50 * 3mm块20固定门框冲击钻12台1打胀栓孔膨胀螺栓M8*60mm个16墙体与门框固定连接0透明水管610mm, 5m 长根1调整门框水平磁性线坠50个1调整门框垂直度榔头1.5 磅把1调整门框门扇及打胀栓卷尺5m、3m把1测量各种长度数据垫木根1用于调整门扇翘曲移动电源箱AC3-380v/20A台3三相带漏电保护开关钢制人字梯台4照明灯具台若干移动式开板手14把1紧固膨胀螺栓钻头6 3 2~612若干钻孔手电钻10把1钻孔圆、平锉刀4 寸把1锉不规则孔和不平整面一字螺丝刀2mm把1安装螺丝及锁具十字螺丝刀2mm把1安装螺丝及锁具电焊面罩把1焊接用电焊手套双1焊接用三相电源线50m 1m米50打孔、焊接用其他机具:刨子、凿子、斧子等。5、文明施工保证措施5.1 根据工程需要...
