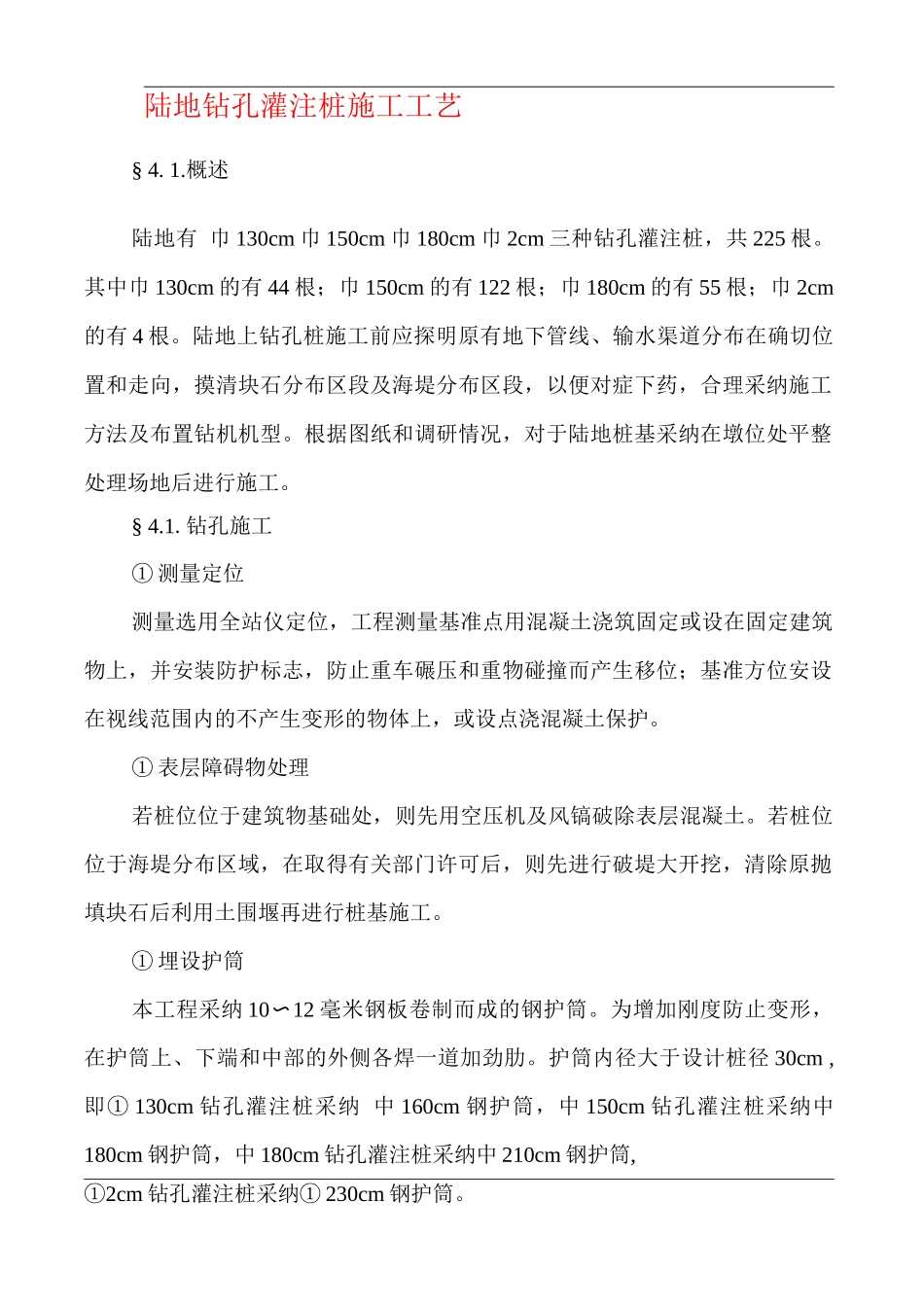

陆地钻孔灌注桩施工工艺§ 4. 1.概述陆地有 巾 130cm 巾 150cm 巾 180cm 巾 2cm 三种钻孔灌注桩,共 225 根。其中巾 130cm 的有 44 根;巾 150cm 的有 122 根;巾 180cm 的有 55 根;巾 2cm的有 4 根。陆地上钻孔桩施工前应探明原有地下管线、输水渠道分布在确切位置和走向,摸清块石分布区段及海堤分布区段,以便对症下药,合理采纳施工方法及布置钻机机型。根据图纸和调研情况,对于陆地桩基采纳在墩位处平整处理场地后进行施工。§ 4.1.钻孔施工① 测量定位测量选用全站仪定位,工程测量基准点用混凝土浇筑固定或设在固定建筑物上,并安装防护标志,防止重车碾压和重物碰撞而产生移位;基准方位安设在视线范围内的不产生变形的物体上,或设点浇混凝土保护。① 表层障碍物处理若桩位位于建筑物基础处,则先用空压机及风镐破除表层混凝土。若桩位位于海堤分布区域,在取得有关部门许可后,则先进行破堤大开挖,清除原抛填块石后利用土围堰再进行桩基施工。① 埋设护筒本工程采纳 10〜12 毫米钢板卷制而成的钢护筒。为增加刚度防止变形,在护筒上、下端和中部的外侧各焊一道加劲肋。护筒内径大于设计桩径 30cm ,即① 130cm 钻孔灌注桩采纳 中 160cm 钢护筒,中 150cm 钻孔灌注桩采纳中180cm 钢护筒,中 180cm 钻孔灌注桩采纳中 210cm 钢护筒,①2cm 钻孔灌注桩采纳① 230cm 钢护筒。护筒顶端至少要高出地面 30cm。钢护筒振打施工:首先根据石灰粉放样线,人工对钢护筒位置的土层进行开挖,开挖深度为 80cm〜120cm,然后采纳25t 吊车将钢护筒放入已开挖好的圆槽内,并对钢护筒的垂直度和平面位置进行调整,以确定符合要求,及时对护筒外壁的空隙处采纳粘土进行分层回填和振捣密实,最后再采纳 9 0KW 振动沉桩锤进行振设。根据各墩地层情况计划设置护筒一般长约 3m〜8m,特别地段如若遇回填土中或位于老房屋基础等则考虑护筒加长,但其最终深度将根据实际施工情况进行确定或者调整,护筒底部和四周所填粘土必须分层夯实。钢护筒振打过程中控制振打速度,同时密切观测护筒的垂直度,发生倾斜时,及时停止振打进行纠偏处理,以确保护筒平面位置的偏差一般不得大于 5cm,倾斜度的偏差不得大于 0.5%。钻孔时保证静压水头高度不小于 1.0m。① 钻机选型和钻孔桩施工顺序岸上钻孔桩施工投入 8 台 CJF-15 型冲击钻、20 台 CJF-20 型冲击钻、CJF-25 型冲击钻 1 台。靠近已有铁路的桩基...
