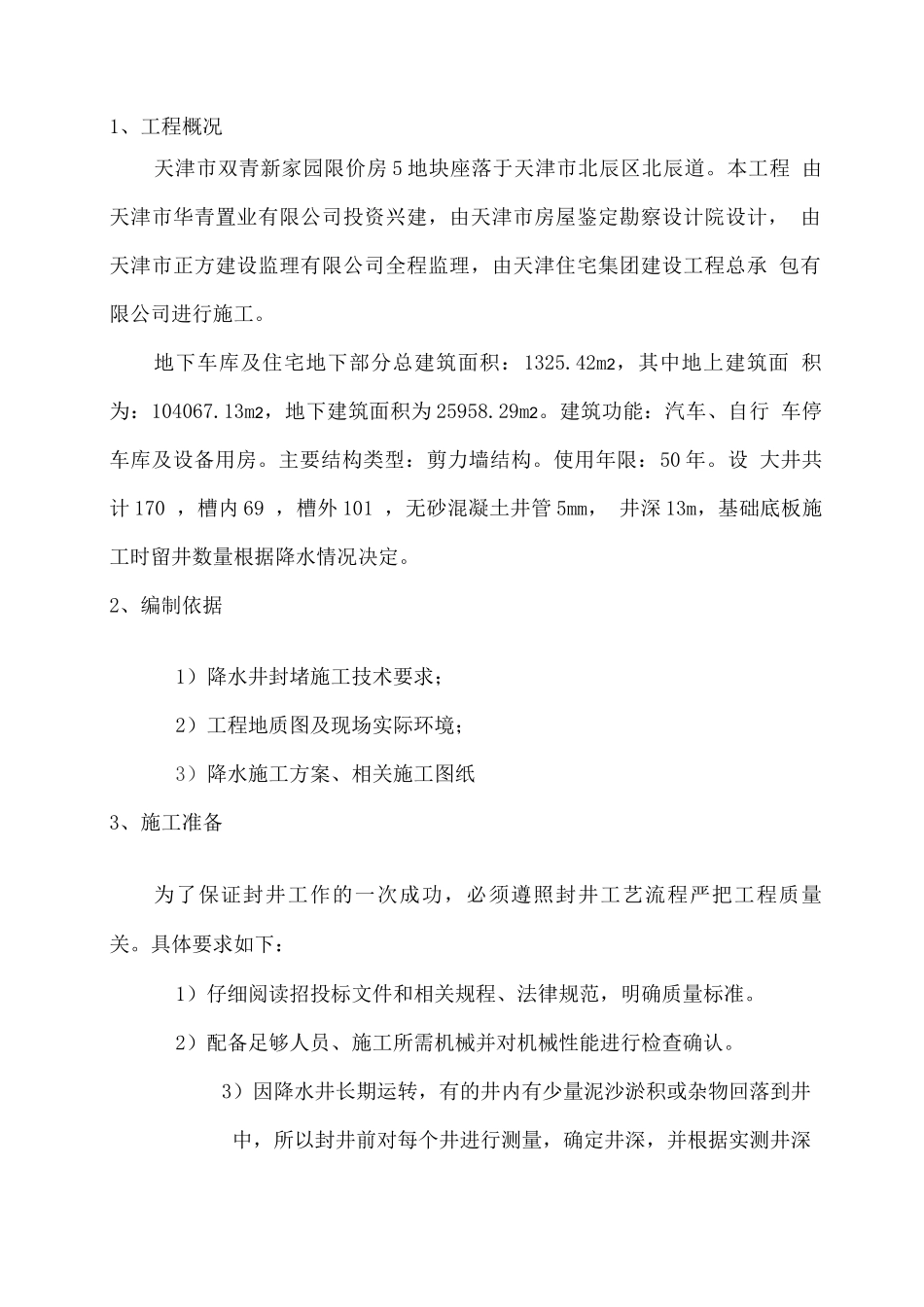

双青新家园限价房 5#地(荣欢园)降水井封堵施工方案天津住宅集团建设工程总承包有限公司双青新家园限价房 5#地(荣欢园)项目部1、工程概况天津市双青新家园限价房 5 地块座落于天津市北辰区北辰道
本工程 由天津市华青置业有限公司投资兴建,由天津市房屋鉴定勘察设计院设计, 由天津市正方建设监理有限公司全程监理,由天津住宅集团建设工程总承 包有限公司进行施工
地下车库及住宅地下部分总建筑面积:1325
42m2,其中地上建筑面 积为:104067
13m2,地下建筑面积为 25958
建筑功能:汽车、自行 车停车库及设备用房
主要结构类型:剪力墙结构
使用年限:50 年
设 大井共计 170 ,槽内 69 ,槽外 101 ,无砂混凝土井管 5mm, 井深 13m,基础底板施工时留井数量根据降水情况决定
2、编制依据1)降水井封堵施工技术要求;2)工程地质图及现场实际环境;3)降水施工方案、相关施工图纸3、施工准备为了保证封井工作的一次成功,必须遵照封井工艺流程严把工程质量 关
具体要求如下:1)仔细阅读招投标文件和相关规程、法律规范,明确质量标准
2)配备足够人员、施工所需机械并对机械性能进行检查确认

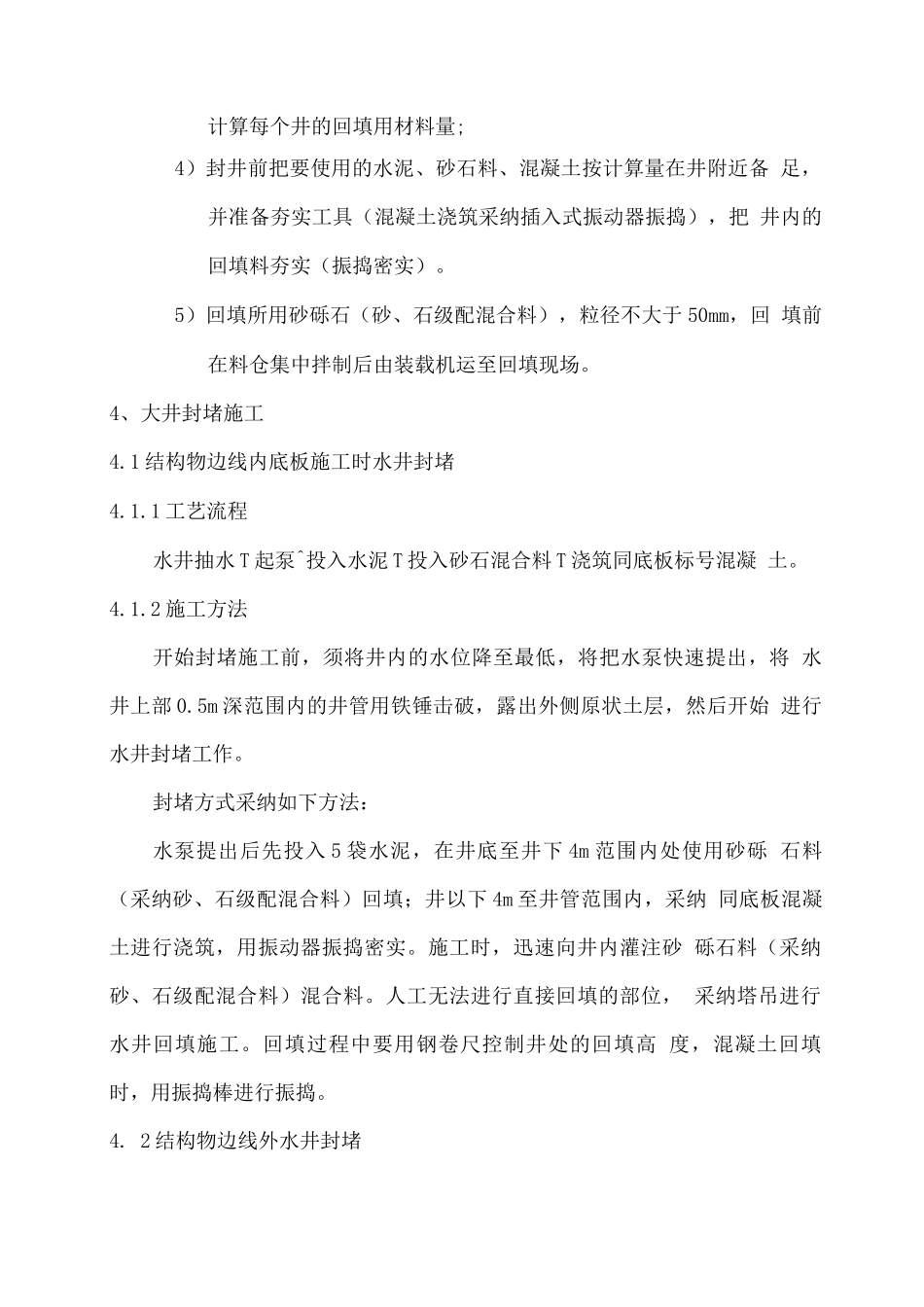

3)因降水井长期运转,有的井内有少量泥沙淤积或杂物回落到井 中,所以封井前对每个井进行测量,确定井深,并根据实测井深计算每个井的回填用材料量;4)封井前把要使用的水泥、砂石料、混凝土按计算量在井附近备 足,并准备夯实工具(混凝土浇筑采纳插入式振动器振捣),把 井内的回填料夯实(振捣密实)
5)回填所用砂砾石(砂、石级配混合料),粒径不大于 50mm,回 填前在料仓集中拌制后由装载机运至回填现场
4、大井封堵施工4
1 结构物边线内底板施工时水井封堵4
1 工艺流程水井抽水 T 起泵^投入水泥 T 投入砂石混合料 T 浇筑同底板标号混凝 土
2 施工方法开始封
