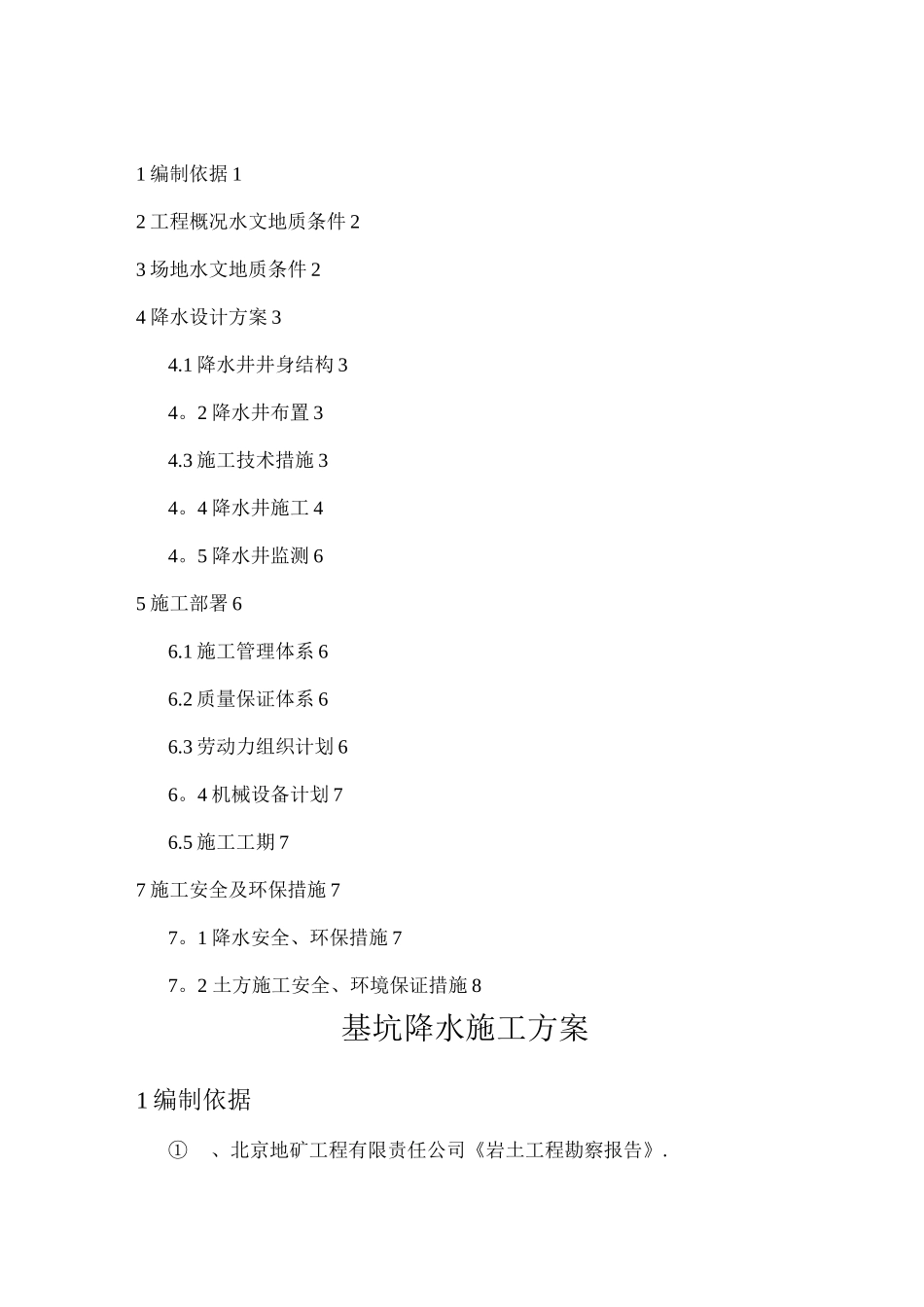

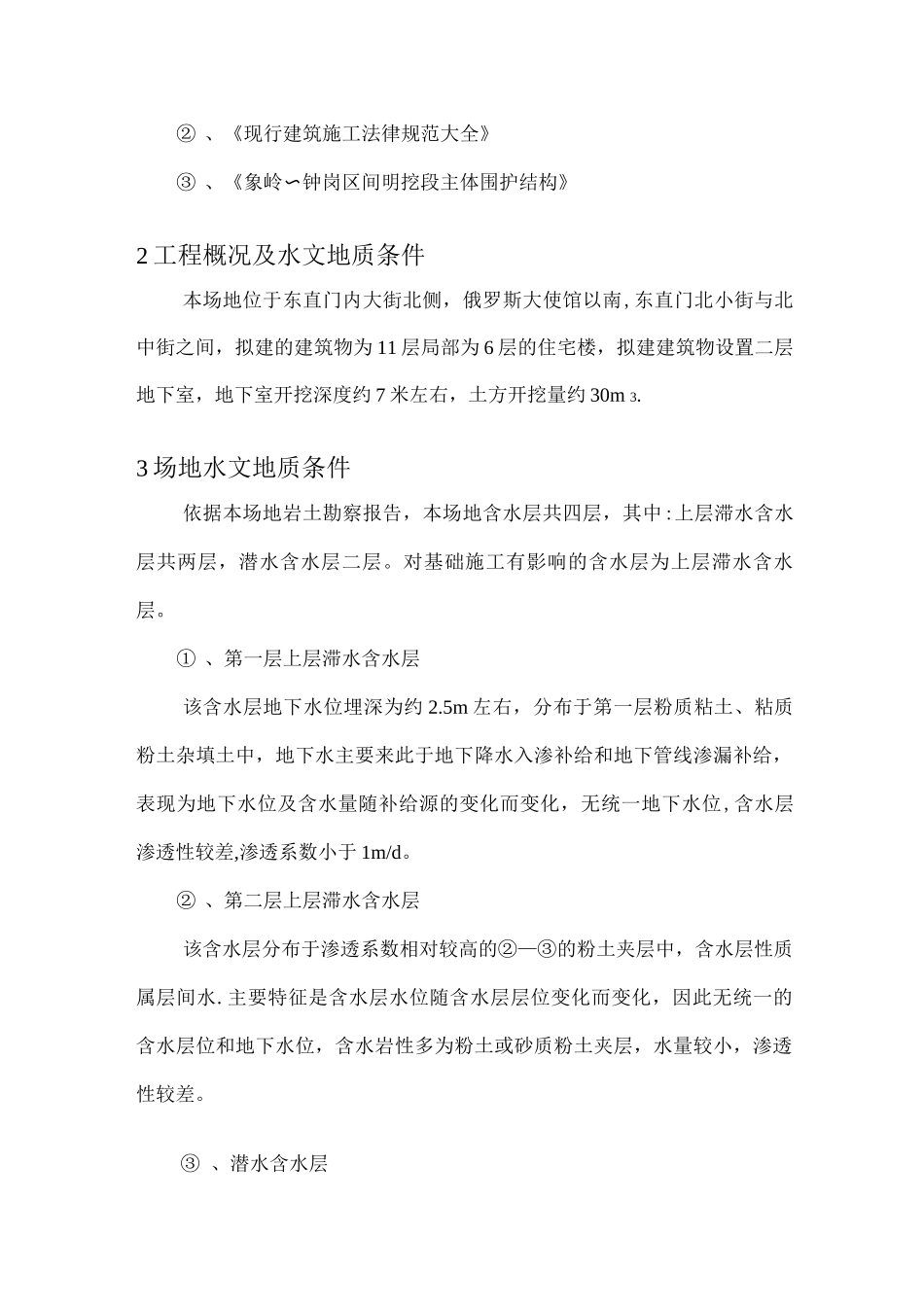

2 土方施工安全、环境保证措施 8基坑降水施工方案1 编制依据①、北京地矿工程有限责任公司《岩土工程勘察报告》
② 、《现行建筑施工法律规范大全》③ 、《象岭钟岗区间明挖段主体围护结构》〜2 工程概况及水文地质条件本场地位于东直门内大街北侧,俄罗斯大使馆以南,东直门北小街与北中街之间,拟建的建筑物为 11 层局部为 6 层的住宅楼,拟建建筑物设置二层地下室,地下室开挖深度约 7 米左右,土方开挖量约 30m 3
3 场地水文地质条件依据本场地岩土勘察报告,本场地含水层共四层,其中:上层滞水含水层共两层,潜水含水层二层
对基础施工有影响的含水层为上层滞水含水层
① 、第一层上层滞水含水层该含水层地下水位埋深为约 2
5m 左右,分布于第一层粉质粘土、粘质粉土杂填土中,地下水主要来此于地下降水入渗补给和地下管线渗漏补给,表现为地下水位及含水量随补给源的变化而变化,无统一地下水位,含水层渗透性较差,渗透系数小于 1m/d
② 、第二层上层滞水含水层该含水层分布于渗透系数相对较高的②—③的粉土夹层中,含水层性质属层间水
主要特征是含水层水位随含水层层位变化而变化,因此无统一的含水层位和地下水位,含水岩性多为粉土或砂质粉土夹层,水量较小,渗透性较差

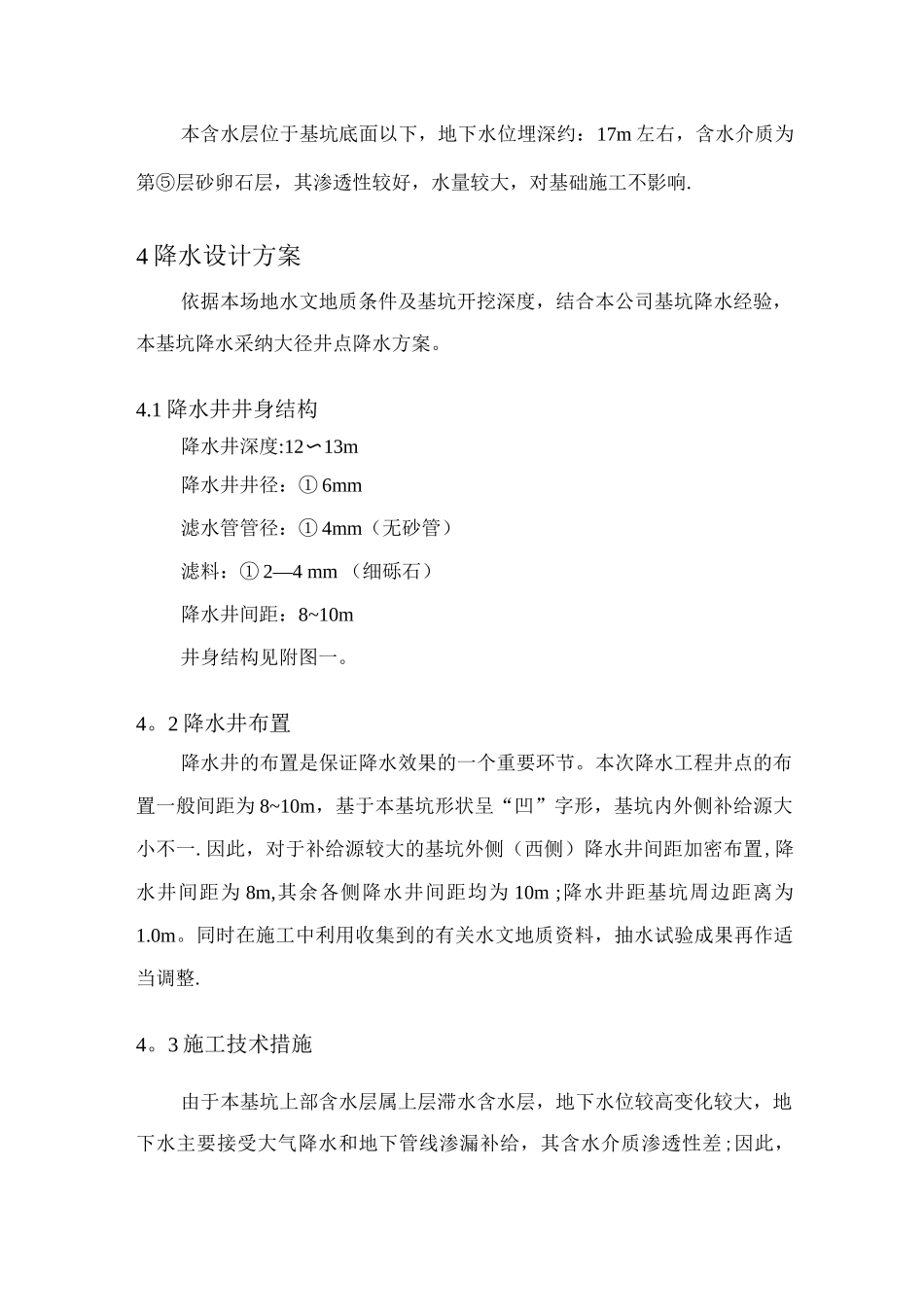

③ 、潜水含水层本含水层位于基坑底面以下,地下水位埋深约:17m 左右,含水介质为第⑤层砂卵石层,其渗透性较好,水量较大,对基础施工不影响
