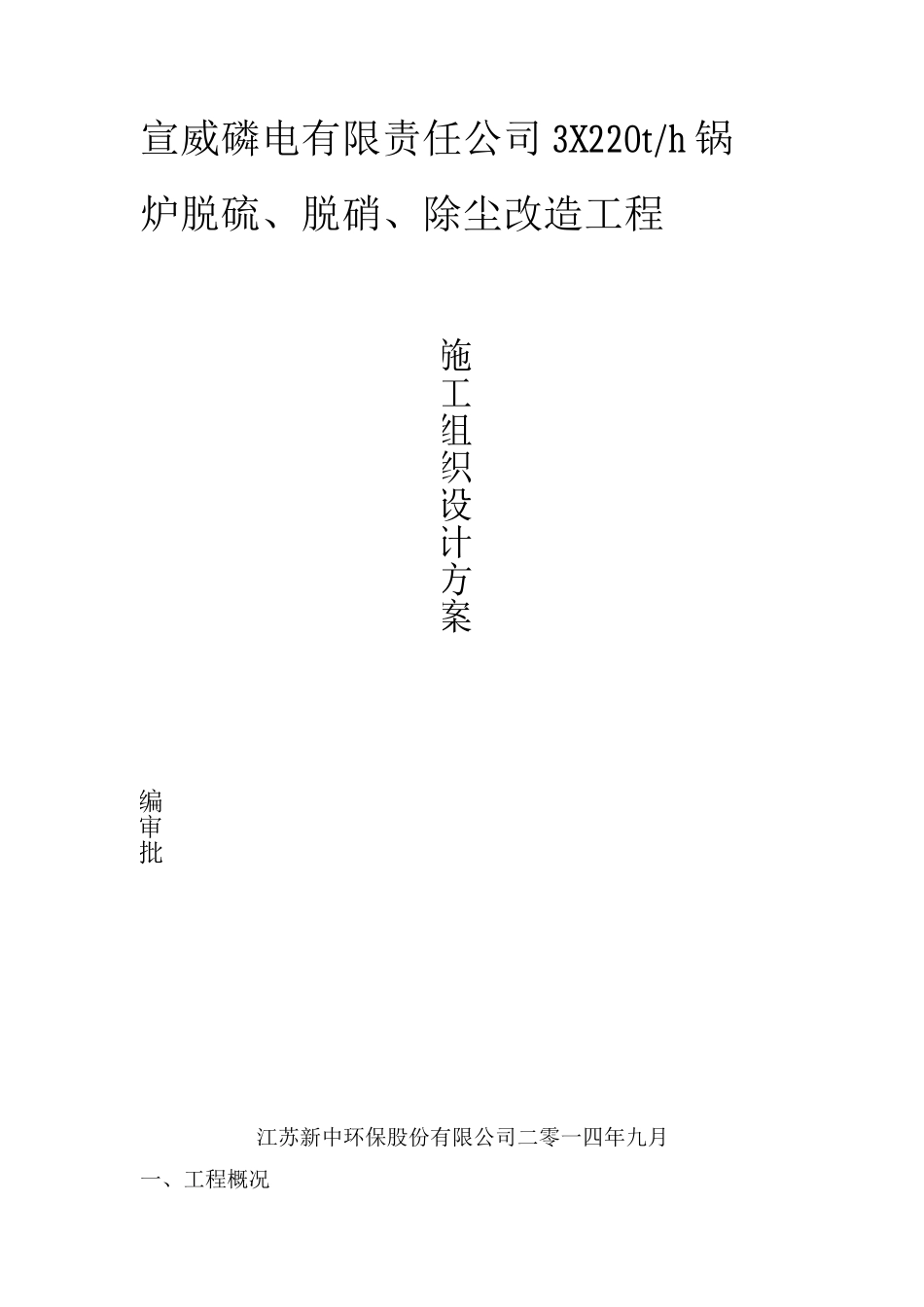

宣威磷电有限责任公司 3X220t/h 锅 炉脱硫、脱硝、除尘改造工程江苏新中环保股份有限公司二零一四年九月一、工程概况编审批施工组织设计方案二、编制依据三、工程主要施工方法四、安全保证体系五、现场物资管理六、现场设备管理七、现场材料管理八、工程质量保证体系九、主要施工机具十、劳动力组织及主要施工人员十一、工期保证措施十二、电气施工方案十三、仪控施工安装十四、自控仪表的调试、试车与竣工、验收、交付生产一、工程概况由我公司承担的宣威磷电有限责任公司 3 x 220t/h 锅炉脱硫、脱硝、除尘改 造工程,其设计、采购、安装、调试总工期目标为45 天
二、编制依据1、袋式除尘器安装技术要求与验收法律规范《JB/T8471-96》2、工业管道工程施工及验收法律规范《GBJ235-82》3、焊接接头基本型式与尺寸《GB985-986-80》4、钢结构工程施工及验收法律规范《GB50205-95》5、冶金电气设备安装工程施工及验收法律规范《YBJ217-89》6、电气装置安装工程低压电器施工及验收法律规范《GB50254-96》7、工业自动化仪表工程施工及验收法律规范《GBJ93-86》8、电气装置安装工程电缆线路施工验收法律规范《GB50168-92》9、电气装置安装工程盘、柜及二次回路接线施工及验收法律规范《GB50171-92》10、公司提供的安装施工图纸三、工程主要施工方法(一)施工拆装步骤1、利用移动式汽车吊 25~70 吨吊装,吊装时设一名指挥人员并在地面周围 拉警戒线,整个施工过程中设安全监护一名
2、在拆除、安装的同时,自制钢制吊笼,利用吊笼进行喷吹气包下的平台 支架安装、焊接,焊接支架前把支架尺寸放好;再把箱体保温瓦割去方,把支 架焊牢固后进行平台爬梯的吊装
3、平台和花板安装好,再进行壁板上放样喷吹管圆孔尺寸,用气割割圆孔
4、喷吹圆孔割好后,现场进行喷吹管和气包的
